后浇带立面封堵 技术交底
- 格式:doc
- 大小:118.50 KB
- 文档页数:3

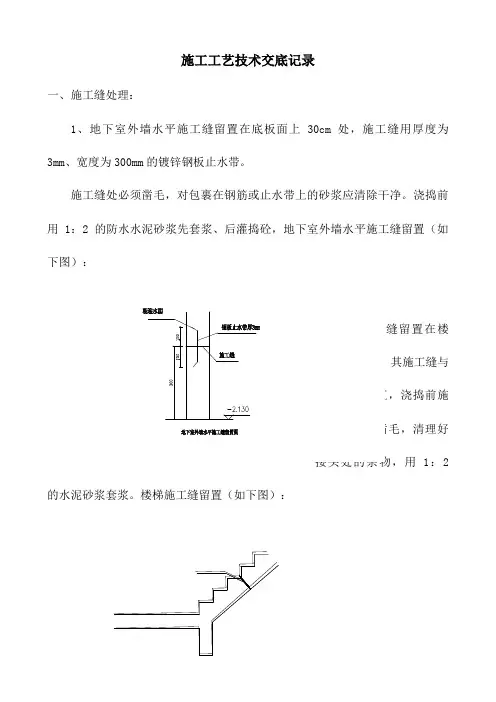

施工工艺技术交底记录一、施工缝处理:1、地下室外墙水平施工缝留置在底板面上30cm处,施工缝用厚度为3mm、宽度为300mm的镀锌钢板止水带。
施工缝处必须凿毛,对包裹在钢筋或止水带上的砂浆应清除干净。
浇捣前用1:2的防水水泥砂浆先套浆、后灌捣砼,地下室外墙水平施工缝留置(如下图):1:2的水泥砂浆套浆。
楼梯施工缝留置(如下图):3、柱施工缝均留置在每个楼层面上,浇捣前施工缝处必须凿毛,清理好接头处的杂物,用1:2的水泥砂浆套浆。
二、后浇带的处理:(1)、后浇带:共有两条,一条设置在B1座⑥轴往东2.8m处,平行于⑥轴,长度为16.87m;另一条设置在B2座④轴往东2.3m处,平行于④轴,长度为16.97m。
后浇带宽度为800mm,分别设置在地下室剪力墙、梁、底板和顶板上。
(2)、地下室底板后浇带的做法:(a)、后浇带底板垫层厚度加200厚C15,每边各加出200mn距离。
(b)、后浇带水平、纵向加筋数量、规格和两端钢筋锚固长度按照图纸设计要求。
(c)、后浇带处用遇水膨胀止水条。
(d)、后浇带底板处按照图纸设计作防水处理。
(e)、待后浇带两侧浇完砼42天后,将两侧的砼凿毛,再用比设计的砼强度提高一级的砼抗膨胀剂浇筑,并加强养护。
(3)、地下室侧板后浇带做法:(a)、后浇带水平、纵向加筋数量、规格和两端钢筋锚固长度按照图纸设计要求。
(b)、过42天后浇带浇筑完毕后,外墙用二毡三油防水,并用1:2.5水泥抹20厚,然后用M5水泥砂浆砌半砖厚保护。
(4)、楼层后浇带做法:(a)、后浇带加筋按照图纸设计要求进行施工。
(b)、过42天后浇带两侧凿毛,再用比设计砼高一级的砼抗掺膨胀剂浇筑,并加强养护。
(c)、后浇带梁底模板待后浇带二次浇筑后,达到设计强度要求才可以拆除。
注:交底要点栏内不够填写时,可增加附页。
交底部位王体结构工序名称混凝土工程交底提要:1、一般规定、2、施工准备、3、工艺流程及操作要点 4、质量标准 5、安全生产、现场文明施工、 6、成品保护 交底内容:3、施工工艺流程及操作要点3.1筏板(防水板)后浇带 3.1.1工艺流程测量放线混凝土坡浇筑底层钢筋绑扎r 止水板下钢板网固定r 止水板固定r 止水板上钢板网固定 "上层钢筋绑扎"后浇带封堵3.1.2操作要点1根据图纸设计位置, 放出后浇带位置线, 在浇筑防水保护层混凝土的同时,在位置线上抹50mm 宽,设计钢筋保护层厚度高的细石W,位置应放在边线以内。
2为防止筏板磔灰浆从下层钢筋网片下渗入后浇带内,应待细石混凝土坡达到强度后开始绑扎板底层钢筋。
3在后浇带边线位置,沿后浇带支立一个上下层钢筋 1/2净距的双层钢板网片,网片钢丝网不低于 80目。
网片横撑、竖撑均采用 ①12钢筋,横撑钢筋间距不大于 200mm ,竖撑钢筋间距为400mm ,每1m 左 右将立筋和筏板钢筋焊接①12斜撑,斜撑夹角45 °,以固定网片。
止水钢板下面的钢筋网片下端留设 50mm 的钢丝网,深入板底,与混凝土梗共同封堵板底部的混凝土浆。
图3.1.2-1JS 浇带钢板网片示意图工程名称青岛市重庆南路99号优四方项目三、四期工程4#楼施工单位 大元建设集团有限公司1、一般规定、2、施工准备、3、工艺流程及操作要点4、质量标准5、安全生产、现场文明施工、6、成品保护交底内容:4后浇带止水板采用①12钢筋焊接固定后,止水板上部钢丝网片固定方法与下部钢丝网片相同。
上层钢筋上方绑扎50 x 100mm方木,阻挡板上层钢丝网片以上碌浆,用15mm厚废旧覆面胶合板封堵后浇带上口,防止垃圾杂物落入后浇带。
5两侧混凝土浇筑完成并终凝后拆除混凝土现,重新用废旧模板封堵。
3.2地下室剪力墙后浇带3.2.1工艺流程制作混凝土预制板T后浇带两侧混凝土凿毛、钢筋整理T后浇带预制板安装及抹灰T外剪力墙防水施工T 外剪力墙防水保护层施工T室外土方回填T剪力墙内侧模板安装T后浇带混凝土浇筑3.2.2操作要点1提前制作混凝土预制板,强度不小丁C25 ,宽600mm,长度为后浇带宽度加600mm , 厚度为80mm ,内配①10@100单层双向三级钢筋,并在板上预留4个M18孔洞,作为固定点。

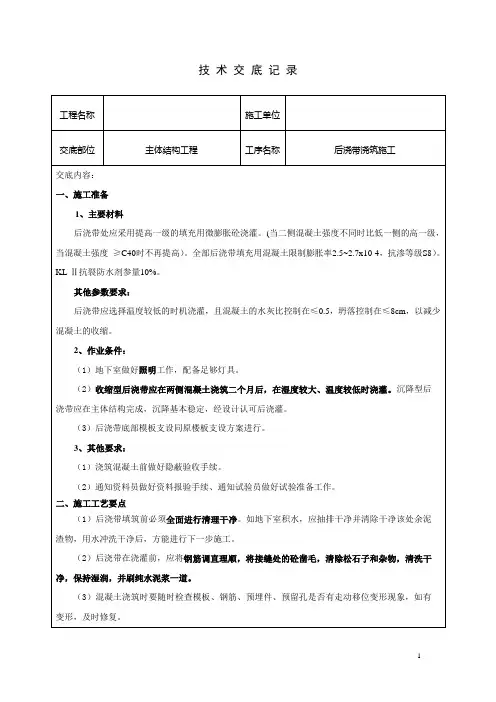

技术交底记录工程名称施工单位交底部位主体结构工程工序名称后浇带浇筑施工交底内容:一、施工准备1、主要材料后浇带处应采用提高一级的填充用微膨胀砼浇灌。
(当二侧混凝土强度不同时比低一侧的高一级,当混凝土强度≥C40时不再提高)。
全部后浇带填充用混凝土限制膨胀率2.5~2.7x10-4,抗渗等级S8)。
KL-Ⅱ抗裂防水剂参量10%。
其他参数要求:后浇带应选择温度较低的时机浇灌,且混凝土的水灰比控制在≤0.5,坍落控制在≤8cm,以减少混凝土的收缩。
2、作业条件:(1)地下室做好照明工作,配备足够灯具。
(2)收缩型后浇带应在两侧混凝土浇筑二个月后,在湿度较大、温度较低时浇灌。
沉降型后浇带应在主体结构完成,沉降基本稳定,经设计认可后浇灌。
(3)后浇带底部模板支设同原楼板支设方案进行。
3、其他要求:(1)浇筑混凝土前做好隐蔽验收手续。
(2)通知资料员做好资料报验手续、通知试验员做好试验准备工作。
二、施工工艺要点(1)后浇带填筑前必须全面进行清理干净。
如地下室积水,应抽排干净并清除干净该处余泥渣物,用水冲洗干净后,方能进行下一步施工。
(2)后浇带在浇灌前,应将钢筋调直理顺,将接缝处的砼凿毛,清除松石子和杂物,清洗干净,保持湿润,并刷纯水泥浆一道。
(3)混凝土浇筑时要随时检查模板、钢筋、预埋件、预留孔是否有走动移位变形现象,如有变形,及时修复。
(4)施工时严禁向混凝土内任意加水,严格控制水灰比。
混凝土浇筑完毕后,要及时收光,并且进行二次收光。
按原楼板混凝土表面处理交底进行拉毛。
(5)冬期施工时,混凝土浇筑后,应立即用塑料薄膜和保温材料覆盖,进行浇水养护、养护期不应少于14天。
三、安全文明(1) 进入现场必须戴好安全帽,对修补位置较高处,需提前搭设安全操作平台,确保安全施工;(2) 地下室作业和夜间作业,应有足够的照明设备,并防止眩光;(3) 在凿出施工面表面混凝土时,应在施工面下方应做好周边防护,防止凿除的混凝土砸到人;(4) 洞口、临边作好安全防护栏杆;(5) 使用振动器作业人员应穿胶鞋、戴绝缘手套,防止漏电;(6) 注意产生垃圾的清理,做到工完场淸。
后浇带施工方案技术交底一、工程概况本工程为XX工程,总面积为XX平方米,位于XX地区。
该项目的后浇带施工是本工程的重要环节,决定了建筑物的结构性能和使用寿命。
因此,在施工前,需要进行技术交底,确保施工方案得到正确执行。
二、施工前准备1.工作人员配备:根据工程规模确定工作人员的配备数量,包括施工人员、监工、安全员等。
2.施工材料准备:必须确保施工所需的材料齐全,并符合相关标准要求。
材料包括混凝土、钢筋、模板等。
3.施工设备准备:根据施工方案确定所需的施工设备,包括搅拌机、电锯、撬棍等。
三、施工流程1.后浇带施工前期准备:将施工现场进行清理,确保地面平整。
布置好材料和设备,确保施工的顺利进行。
2.模板安装:根据设计要求,对后浇带的模板进行精确的安装。
模板应采用质量可靠、无破损的材料制作,并进行检查和验收。
3.钢筋安装:按照设计规定的钢筋布置图进行钢筋的安装。
钢筋应符合相关标准,长度和直径应符合设计要求。
在安装完成后,进行验收。
4.浇注混凝土:混凝土的配比应根据设计要求进行施工。
在浇注前,应进行试样检验,确保混凝土质量符合要求。
浇注混凝土时,要注意均匀浇注,避免出现孔洞和不均匀密实。
5.后浇带养护:浇注完成后,要对后浇带进行养护。
包括保湿、防止直射阳光照射、防止温度过高等措施。
养护期一般为28天,期间应定期进行检查,防止出现开裂和渗水问题。
四、施工质量控制1.施工过程中,根据设计要求进行检查和验收,对材料、设备和施工质量进行抽检和验收。
2.施工中,要注意操作规范和安全,确保施工过程中没有人员伤亡和设备损坏。
3.做好施工记录,包括施工方案、材料使用记录、检验记录等,便于后续的施工质量评定和验收工作。
五、安全措施1.施工人员必须经过相关的安全培训和持证上岗,严禁无证人员进行施工。
2.在施工现场设置明显的安全警示标识,包括禁止通行、安全帽佩戴等。
3.施工过程中,要严格按照安全操作规程进行施工,不得擅自改变施工流程。
后浇带施工技术交底摘要:本文主要介绍了后浇带施工技术的相关要点和操作流程,包括施工准备、材料选用、工具使用、施工过程、注意事项等。
通过对后浇带施工技术的详细解析,旨在帮助施工人员提高施工质量和效率。
关键词:后浇带施工;技术交底;施工要点;操作流程一、引言后浇带施工是土建工程中常见的一种施工方式,一般用于板柱连接部位的加固或悬挑部位的加固。
后浇带施工技术的正确运用对于工程的承载能力和安全性起着至关重要的作用。
为了保证施工质量和施工效率,本文将对后浇带施工技术的一些要点和操作流程进行介绍和交底。
二、施工准备1. 施工前清理:在进行后浇带施工之前,首先要对施工区域进行清理,清除各种杂物和灰尘,保证施工区域的整洁。
2. 材料准备:根据设计要求和施工方案,准备好所需的混凝土、脱模剂、钢筋等材料,并对材料进行质量检验,以确保施工质量。
三、材料选用1. 混凝土:混凝土的配合比要根据实际情况进行设计,保证混凝土的强度、耐久性和可操作性。
在施工过程中,应注意搅拌均匀、浇注速度适宜等。
2. 脱模剂:选择适合的脱模剂,要根据混凝土的性质和施工环境进行选择。
脱模剂的使用可以有效防止混凝土与模板的粘连,便于后期拆模。
3. 钢筋:根据设计要求和施工方案选用规格合适的钢筋,注意钢筋的加工和安装要符合相关的标准和要求。
四、工具使用1. 模板:选择合适的模板,确保模板的平整度和抗弯能力。
在安装模板时,要保证模板的牢固稳定,尽量避免模板变形或移动。
2. 抹光工具:选择合适的抹光工具,根据混凝土的性质和施工要求进行选择。
在抹光过程中,要注意力度均匀、速度适宜,保证抹光效果均匀光滑。
3. 浇注设备:选择流量稳定、均匀性好的浇注设备,保证混凝土浇注的连续性和一致性。
五、施工过程1. 模板安装:根据施工方案和设计要求,安装模板,并进行调整和检查,确保模板的平整度和牢固稳定。
2. 钢筋布置:根据设计要求和施工方案,进行钢筋的布置和连接。
在布置过程中,要注意钢筋的间距、连接方式和保护层的要求。
后浇带施工技术交底后浇带施工技术交底一、前期准备工作1.施工前需要进行理论学习与实际操作相结合的培训,确保施工人员具备必要的专业知识和技能。
2.确定施工场地的环境条件,包括地基情况、地下管线等情况,制定相应的施工方案。
3.准备好施工所需的材料、工具和设备,并按照规定进行验收,确保其符合使用要求。
二、施工过程1.地面准备:清理施工场地,去除杂物和障碍物,确保施工区域干净整洁。
2.边框设置:按照设计要求,确定后浇带的边框位置,并进行固定,确保其不会挪移或者松动。
3.布置模板:根据设计要求和平面布置图,在边框内部进行模板的安装,注意模板的平整和固定。
4.布置钢筋:根据设计要求,按照一定间距和层次布置钢筋,确保钢筋的位置准确且坚固。
5.施工混凝土:根据工地情况,选择适当的混凝土浇筑方式,确保混凝土的均匀性和密实性。
6.养护措施:根据混凝土的硬化程度和环境温度,采取适当的养护措施,以确保混凝土的强度和稳定性。
7.收尾工作:完成混凝土浇筑后,清理施工现场,整理材料和工具,确保施工现场的安全和整洁。
三、施工注意事项1.施工人员应严格按照施工方案进行操作,不得擅自改动或者调整。
2.在施工过程中,应加强与其他施工队伍的协调,确保施工顺利进行。
3.遇到异常情况或者施工中的问题,应及时向项目负责人报告,并与相关部门进行沟通和商议解决。
4.施工现场应设置警示标识和警戒线,以确保施工安全。
5.施工人员应定期进行安全检查,及时消除施工现场的安全隐患。
附件:1.设计图纸2.施工方案3.材料验收报告4.工具设备清单5.质量检测报告法律名词及注释:1.施工方案:指施工过程中所采用的具体操作方法和步骤的文件。
2.材料验收报告:指对施工所使用的材料进行检查和验收的文档,记录了材料的质量、数量等信息。
3.质量检测报告:指对施工中所使用的混凝土、钢筋等材料进行检测和评估的文档,记录了材料的质量指标和测试结果。
后浇带封堵施工技术交底1.施工准备(1)组织人员进行技术交底:确定施工人员的岗位职责,了解工程的施工要求和技术规范,强调后浇带封堵施工的重要性和必要性。
(2)准备材料和设备:根据施工要求准备混凝土、橡胶圈、木楔等材料及相应的施工工具和设备。
2.施工前检查(1)检查浇筑带的几何尺寸:检查混凝土浇筑带的宽度、高度和形状等是否符合设计要求。
(2)检查混凝土浇筑带的强度:用锤子敲击浇筑带表面,检查是否有空鼓声,如有空鼓声表示浇筑带质量不合格。
(3)检查浇筑带的平整度:用直尺、水平仪等工具检查浇筑带的平整度是否满足要求。
3.施工工艺流程(1)预备工作:将需要施工的地面清理干净,清除杂物和灰尘,保持地面干燥洁净。
(2)浇筑带封堵:先用橡胶圈将浇筑带两侧封堵起来,确保封堵牢固可靠。
然后,在浇筑带上放置木楔,木楔一般距离间距不超过600mm,并按设计要求设置防水层和防渗层。
(3)浇筑防护层:在浇筑带表面进行防护层的浇筑,防护层一般采用混凝土、沥青砂浆等材料。
浇筑时注意均匀、充实,确保防护层的厚度和质量符合要求。
(4)养护:施工后对封堵带进行养护,保证混凝土的强度和密实度,避免封堵带受到外力破坏,养护时间一般在7-14天。
4.施工注意事项(1)施工人员必须具备相应的操作技术和安全意识,佩戴好安全防护用具,遵守工程施工规范和操作规程。
(2)施工前必须进行充分的准备工作,检查浇筑带质量,准备好所需的材料和设备。
(3)封堵带施工时需要保证施工质量,确保橡胶圈和木楔牢固可靠,防止封堵带松动脱落。
(4)封堵带施工后要进行养护,确保混凝土的强度和密实度,避免由于未养护导致封堵带开裂、变形等问题。
总结:后浇带封堵施工技术的目的是保证混凝土浇筑带的质量和稳定性,防止开裂、渗漏等问题的出现。
施工过程中要严格按照设计要求进行操作,并进行适当的养护,确保施工质量符合要求。
施工人员要具备一定的技术水平和安全意识,确保施工过程的安全和顺利进行。
后浇带施工技术交底一、工程概述本工程为_____,建筑面积_____平方米,结构形式为_____。
为了保证结构的整体性和稳定性,在施工过程中设置了后浇带。
后浇带的位置、宽度和类型根据设计要求确定。
二、后浇带的作用1、解决沉降差高层建筑和裙房的结构及基础设计成整体,但在施工时用后浇带把两部分暂时断开,待主体结构施工完毕,已完成大部分沉降量(50%以上)以后再浇灌连接部分的混凝土,将高低层连成整体。
设计时基础应考虑两个阶段不同的受力状态,分别进行强度校核。
连成整体后的计算应当考虑后期沉降差引起的附加内力。
2、减小温度收缩影响新浇混凝土在硬结过程中会收缩,已建成的结构受热要膨胀,受冷则收缩。
混凝土硬结收缩的大部分将在施工后的头 1-2 个月完成,而温度变化对结构的作用则是经常的。
当其变形受到约束时,在结构内部就产生温度应力,严重时就会在构件中出现裂缝。
在施工中预留后浇带,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。
三、后浇带的类型1、沉降后浇带用于解决高层主体与低层裙房的差异沉降。
2、伸缩后浇带用于减小混凝土收缩应力。
3、温度后浇带用于抵抗温度变化产生的影响。
四、后浇带的设置要求1、后浇带的位置应选择在结构受力较小的部位,一般在梁、板的反弯点附近,此位置弯矩不大,剪力也不大。
2、后浇带的宽度应考虑施工方便和避免应力集中,一般为 700 1000mm。
3、后浇带的间距应根据具体情况确定,一般为 30 40m。
4、后浇带在未浇筑混凝土前,不能拆除两侧的模板支撑,以免结构变形。
五、后浇带的施工准备1、技术准备(1)施工前应认真熟悉图纸,了解后浇带的位置、类型、宽度、长度等设计要求。
(2)编制详细的施工方案,并向施工人员进行技术交底。
2、材料准备(1)后浇带所用的混凝土应采用比原结构混凝土强度等级高一级的微膨胀混凝土。
(2)准备好后浇带所需的钢筋、模板、止水钢板等材料。
后浇带封闭技术交底项目名称郑州华南城8#区施工部位1-21轴一层后浇带施工内容后浇带封闭交底人许俊海劳务公司郑州海松劳务交底内容一、工程概况1. 1-21轴线后浇带布置图后浇带位置:13轴往东2.3m,F轴往北3.7m,各留置宽度1m后浇带,1-3轴线不设后浇带,后浇带位置一直保上升到五层屋面.其中地下室剪力墙后浇带前期已经封闭,目前地下室底板与一层梁板后浇带已具备封闭条件.1-21轴后浇带封闭计划暂定为先封闭一层梁板后浇带,待拆模后封闭地下室底板后浇带.2.后浇带混凝土为微膨胀补偿收缩混凝土,砼强度等级比两侧砼高C5,后浇带混凝土的限制膨胀率为4.5×10 -4.浇筑宜在低温环境下进行.后浇带混凝土施工部位说明与强度等级如下表:层别混凝土强度等级后浇带混凝土强度等级备注地下室底板、顶板C30 C35 微膨胀补偿收缩、抗渗等级P6 一层~五层梁板C30 C35 微膨胀补偿收缩二、编制依据GB50204-2002 《混凝土结构工程施工质量验收规范》图1 后浇带垃圾剔除与凿毛处理图2 钢筋工调整后浇带钢筋图3 后浇带垃圾吹除图4 后浇带初步清理结果2. 后浇带混凝土浇筑1-21轴一层两条后浇带浇筑所需微膨胀补偿收缩抗渗混凝土大约为60m³,计划先浇筑南北向后浇带,后浇筑东西向后浇带.浇筑时间选择在温度适宜的晚间.〔1〕施工机具准备机动三轮车一辆、平锹2把、搂耙2把、插入式振捣器1台、铁抹子1把、胶皮水管1根、拖板1把、激光水平仪一台、pvc管〔80cm长、胶带标记50cm刻度线〕2根.〔2〕施工人员安排机动三轮车司机1名、放料工1名、持平锹2人、持搂耙2人〔各随身挂带pvc刻度管1根〕、持振捣器1人、持拖板1人、持铁抹子1人、木工1名、钢筋工1名.〔3〕施工材料准备硅酸盐水泥若干袋、中砂4m³、郑州同强商品混凝土公司C35混凝土〔微膨胀、抗渗等级P6、现场坍落度200〕、塑料薄膜.〔4〕施工技术准备劳务公司技术员在柱子上标出50控制线,经我复核合格后可作为标高控制线.分别用硅酸盐水泥、硅酸盐水泥和中砂〔比例为1:1〕制成0.5m³水泥净浆和2m³水泥砂浆.由工人对后浇带水平缝满铺一层5厚水泥净浆,再铺30厚水泥砂浆,作为混凝土结构界面剂,以保证新老砼结合良好.<5>施工过程要求结合劳务队之前混凝土浇筑的经验,这次后浇带砼浇筑须做到以下几点:①用水将后浇带混凝土断面冲洗干净,并冲洗后浇带两侧板面,宽度不少于20cm,防止灰尘,使新老砼面结合良好;②浇筑过程中不得对混凝土进行加水;③振捣过程中应快插慢拔,插点均匀,逐点移动,不得遗漏,做到均匀,振实移动间距不大于振动棒作用半径的1.5倍〔一般为30~40㎝〕;④浇筑过程中,木工要实时检查,与时处理模板与支模架问题.钢筋工与时处理浇筑过程中出现的钢筋错位以与露筋现象,保证浇筑质量;⑤混凝土找平过程中,必须保证随时使用激光水准仪进行平整度控制,相邻两次pvc刻度管找平点间距不宜大于40cm,平整度保证之后,方可用拖板进行整体修平;⑥对于拖板使用过后产生的凸起线条,应用铁抹子进行二次修平;⑦新老砼面结合处应安排专人使用铁抹子进行二次的压实和修平,如若混凝土过于干燥,可沾取少量水进行湿润,以防止出现蜂窝麻面,并尽量避免冷缝;⑧修平过程中,尽量避免采用混凝土浮浆处理新老砼面来弥补标高,防止后期老砼面浮浆层产生裂纹甚至破碎;⑨板面平整之后,与时覆盖塑料薄膜,防止水分快速流失,产生裂纹;⑩施工结束后,应在后浇带位置设置警示标牌,以防止来往行人无意中踩踏,造成新浇筑混凝土破坏.〔6〕后浇带封闭后的养护与合格标准①后浇带混凝土终凝后应立即进行浇水养护,养护时间不得少于14d,应该安排专人每天定时进行养护;②后浇带混凝土以没有产生蜂窝麻面,新老砼面结合良好,表面平整度不超过8mm为合格标准;③后浇带混凝土强度达到100%方可拆除模板和支模架.四、安全文明施工<1>夜间施工需安装良好的照明,工人必须佩戴安全帽,以防止上一层后浇带处未拆除支模架上掉落杂物;〔2>使用振动器的作业人员,应穿长筒胶鞋,戴绝缘手套,使用带有漏电保护的开关箱;。
