桩间土方开挖及截桩头施工方案
- 格式:doc
- 大小:26.00 KB
- 文档页数:8
土方开挖截桩施工方案
一、施工前准备
1.开挖前应定位标示挖掘边界,并清除边界附近的障碍物。
2.准备好所需施工机械设备和工具,并保证其正常运转。
3.根据工程要求,设置水准标尺和控制点,确保开挖深度和高程准确。
二、土方开挖工作
1.按照工程设计要求,依次进行土方开挖,保证开挖的平整度和坡度符
合要求。
2.在开挖过程中,根据实际情况及时调整开挖方向和深度,确保施工质
量。
3.开挖过程中,应注意安全防护,确保人员和设备安全,尤其注意坑壁
和坍塌的危险。
4.开挖完成后,及时清理施工现场,保持通道畅通。
三、截桩工作
1.根据设计要求,确定截桩的位置和长度。
2.使用合适的工具和设备进行截桩,确保切割部位平整、垂直。
3.截桩工作过程中,要注意切割温度和速度,避免产生过多的副产品。
4.截桩完成后,及时清理切割残留物,并进行检查确认。
四、施工总结
1.在施工过程中,要严格按照设计要求和施工规范进行操作,确保施工
质量。
2.完成施工后,要对施工现场进行整理和清理,保持现场整洁。
3.对施工过程中遇到的问题和事故要及时进行整理总结,为今后类似施
工提供经验借鉴。
以上为土方开挖截桩施工方案,根据具体工程情况可作适当调整,确保施工过程安全、高效、质量达标。
桩间清土、截桩头施工方案一、本方案主要针对CFG桩间土的开挖、桩头处理。
二、工程概况:本工程采用水泥粉煤灰碎石桩桩(CFG)复合地基,复合地基承载力特征值为300KPa;CFG桩桩径600mm,有效桩长14.40m,矩形布置,桩间距2400mm,排间距2300mm(局部尺寸及布桩形式有所调整);CFG桩以第○6层土(卵石)作为桩端持力层,单桩承载力设计值为990KN,桩身砼设计强度为C20;成桩后,截除桩头至设计桩顶标高,满槽铺设200mm厚级配砂石垫层,砂石垫层夯填度不得大于0.90.(一)挖桩间土确定开挖的顺序→抄平→分层开挖→人工清底(二)清凿桩头抄平→风镐清凿→人工清凿四、技术保障措施:(一)挖桩间土1、CFG桩施工完后,立即组织基坑内土方开挖,按照先打桩部分的先开挖的原则,2、桩间土人工清理。
3、挖除至槽底设计标高,再进行清凿桩头施工。
4、挖除的土留做回填土使用。
(二)清凿桩头1、清凿桩头采用风镐和人工钢钻进行清凿桩头,要求不损伤设计桩顶标高以下部分的桩体,桩头表面平整,不出现凸头形状,先采用手提锯切割桩周,再用风镐将桩身弄断。
2、桩顶标高控制在-14.40米,集水坑井随设计标高加深,采用水准仪进行抄平,在桩身处抄三个点,然后连成水平线,采用手提切割锯进行切割,然后再用钢钻人工凿出边槽。
3、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头部分的松散砼或砼浮浆必须清除干净,清至砼密实层,首先在桩侧面用人工钻水平方向凿50-100mm深沟槽,然后采用风镐自上而下进行凿除作业,保证不冲击破坏有效桩体。
4、凿除的砼块渣汽车进行清运至甲方指定地点。
五、质量标准及要求:1、桩间土开挖应避免扰动基础持力层土,开挖后的标高须在规设计及范规定范围内2、开挖过程中,严格控制开挖尺寸,避免超挖或二次开挖。
3、不允许横向重锤凿桩,桩头清除允许偏差须符合设计及规范要求六、成品保护措施:1、桩清好后,严防重型机械行走或扰动,防止使桩头压松造成桩顶混凝土不成型、断桩。
桩间土方开挖及截桩头施工方案1. 项目背景在桩基工程中,桩间土方开挖和截桩头施工是至关重要的环节。
本文旨在探讨在桩基工程中桩间土方开挖及截桩头的施工方案,确保工程质量和安全。
2. 桩间土方开挖方案2.1 土方开挖前准备在进行桩间土方开挖前,应进行现场勘测,确认桩基定位和桩位清晰。
对于桩间土方开挖,应根据设计要求确定土方开挖深度、侧坡坡度等设计参数。
2.2 开挖方式桩间土方开挖可采用人工开挖或机械开挖方式。
在选择开挖方式时,需考虑到场地情况、土质状况以及工期要求等因素。
为确保开挖质量,应根据设计要求控制土方开挖的深度和坡度等参数。
3. 截桩头施工方案3.1 截桩头前准备在进行截桩头施工前,应保证桩身的垂直度和强度。
在施工前应对桩头进行清理,除去可能对施工造成影响的残渣和泥浆等。
3.2 施工工艺截桩头的施工可采用切割、冲击等方式进行。
在进行截桩头时,需考虑到桩身的强度和截割效果,避免对桩身结构造成影响,确保截桩头的准确度和平整度。
4. 施工注意事项4.1 安全注意事项在进行桩间土方开挖和截桩头施工时,应严格遵守施工安全规范,确保施工人员的安全。
同时,应对施工现场进行安全防护,减少安全事故的发生。
4.2 质量控制在施工过程中应定期检查土方和截桩头的质量,确保施工质量达到设计要求。
对于不符合要求的情况,应及时采取修复措施,避免影响工程质量。
5. 结束语桩间土方开挖及截桩头施工是桩基工程中的重要环节,对工程的质量和安全具有重要影响。
本文重点探讨了桩间土方开挖和截桩头施工的方案及注意事项,希望对桩基工程的相关从业人员有所帮助。
CFG桩基桩间土开挖、截桩头及褥垫层、砼垫层施工方案编制:审核:批准:******集团有限公司二〇一四年五月十二日1. 编制依据 (2)2. 工程概况 (2)3.施工准备 (2)4.主要施工方法 (3)5.质量标准及保证措施 (8)6.注意事项 (9)7.主要施工机械及器具计划 (9)8.主人员配置 (10)9.安全措施 (11)10.环境保护文明措施 (12)11.施工中出现的特殊情况及处理方法 (12)附:施工进度计划表1. 编制依据1.1 化学工业部第六设计院设计的新能能源甲醇技改项目成品罐区《成品罐区CFG桩位布置图》《岩土工程勘察报告》1.2《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑地基基础工程施工质量验收规范》(GB50202-2009);《建筑地基基础设计规范》(GB50007-2011);《建筑地基处理技术规范》(JGJ79-2012);《建筑桩基技术规范》(JGJ94—2008);《施工现场临时用电安全规范》(JGJ46—2005);《砼结构工程施工质量验收规范》(GB50204-2010)。
1.3 类似工程的施工经验。
2. 工程概况本工程为甲醇装置节能技改项目的重点工程,基础结构形式:钢筋混凝土;罐区:1个2万吨成品罐;复合地基承载力特征值要求≥280KPa;根据场地详勘地质报告,该工程设计院采用CFG桩进行该地基处理。
其中CFG桩共计663根,桩间纵横间距1.2m-2m,CFG桩径为A=400mm,桩顶设计标高为-2.000m,桩端进入勘察报告揭示的第④层粉细砂不小于1.0m,且有效桩长不小于10m。
经CFG桩处理后的复合地基承载力特征值≧280KPa。
基底铺压300mm厚级配砂石褥垫层,沿环墙基础外边沿外放500mm。
工作内容包括桩间土开挖和桩头的破除、运输,CFG 桩基垫褥及砼垫层的施工。
本项目由**科技有限责任公司设计,**集团有限公司负责施工。
桩基工程桩间土石方开挖机械破除桩头施工方案
一、施工方法和工具选择
1.施工方法:采用挖掘机和液压破碎锤进行开挖和破碎作业。
2.工具选择:挖掘机种类根据施工场地条件和土壤情况选择,液压破碎锤选择适合桩头破碎的型号。
二、工艺流程
1.准备工作:到场后,先进行现场踏勘,确定施工难度和施工方案。
然后将挖掘机和液压破碎锤安置到施工位置。
2.桩间土石方开挖:
(1)挖掘机操作员根据设计要求调整挖掘机挖掘深度和桩间土方开挖宽度。
(2)挖掘机进行桩间土方开挖,将开挖的土方堆放到指定地点。
3.桩头破碎:
(1)挖掘机操作员根据设计要求和桩的直径选择适当的液压破碎锤型号,并安装在挖掘机上。
(2)挖掘机慢慢移动到目标桩即将开始破碎的位置,然后将破碎锤调整到合适的高度和角度开始破碎。
(3)挖掘机操作员根据现场情况,以适当的角度和施展力控制破碎锤的破碎和撤出步骤,确保桩头完全破碎。
4.检查和清理:
(1)破碎完成后,进行检查,确保桩头完全破碎和清理完毕。
(2)及时清理破碎碎石和残骸,避免对施工造成影响。
三、施工注意事项
1.施工人员需要穿戴个人防护用品,如安全帽、安全鞋等。
2.挖掘机和液压破碎锤的操作人员需要熟悉设备的使用方法和安全操作规程。
3.在破碎过程中,需要根据现场情况调整破碎锤的角度和力度,避免对周边环境和设备造成损坏。
4.施工完毕后,需要对施工现场进行清理,保持施工区域清洁整齐。
5.施工过程中需要严格遵守工程质量标准和安全操作规程,确保施工质量和施工人员的安全。
以上是桩基工程桩间土石方开挖、机械破除桩头施工方案,希望能对您有所帮助。
桩间土开挖及桩头处理施工方案施工方案:第一步:原型确认在土开挖施工之前,需要对桩基进行确认,包括桩基的位置、数量、类型以及设计要求等等。
确认无误后,可以进行下一步的工作。
第二步:土开挖土开挖是指在桩基的位置上进行土壤的开挖,以便于后续的桩基施工。
施工人员首先需要根据设计要求确定开挖的深度和宽度,然后使用挖掘机等工程机械进行土开挖。
在开挖的过程中,需要注意保持挖槽的垂直度和底面平整度,以确保后续的桩基施工质量。
第三步:土方处理在土开挖之后,需要对开挖出来的土进行处理。
处理的方式包括填埋、回填、运输等等,具体处理方式根据工地的实际情况和要求来确定。
需要注意的是,土方处理需要满足环保要求,避免对周围环境造成污染。
第四步:桩基施工桩基施工是土开挖的重要一步,需要根据设计要求进行桩基的施工。
根据桩的类型的不同,施工方法也会有所差异。
常见的桩基施工包括钻孔灌注桩、预制桩、钢管桩等等。
在施工的过程中,需要保证桩基的稳定性和质量,注意施工的细节,避免出现问题。
第五步:桩头处理桩头处理是指对桩基施工完成后的桩头进行处理,以满足设计要求。
桩头处理的方式包括削顶、加固、焊接、浇筑等等,根据具体的桩基类型和设计要求来确定。
在桩头处理的过程中,需要注意施工的质量和安全。
第六步:质量检查与验收在施工的最后一步,需要进行质量检查和验收工作。
质量检查包括对桩基施工过程中各个环节的质量进行抽查和检测,以确保施工质量满足设计要求。
验收工作则是对整个桩基施工的结果进行验收,包括桩基的水平度、稳定性等等。
只有通过验收,桩基才能使用。
总结:。
截桩头施工方案一、工程概述截桩头是指将一个混凝土桩身截至地面以下一个固定的高度,并进行相应的处理的过程。
本施工方案为截桩头工程的施工方案,工程地点位于XX地区。
二、施工准备1. 资料准备:查看相关图纸和设计文件,了解桩体的型号、数量、直径和长度等信息。
2. 施工人员:安排合格的技术人员、施工队伍和必要的机械设备。
3. 施工材料和工具:购买或准备好所需的施工材料,如切割机、抛光机、电焊机等。
三、施工步骤1. 现场测量与标定:根据设计要求确定桩的截断高度,并在桩身上进行标定。
2. 用切割机切割:根据标定的高度,使用切割机在桩身上沿直线切割,确保切口垂直度和平整度。
3. 施工机械处理:使用抛光机进行桩身表面的抛光和光滑处理,确保桩头光洁、平整,并达到设计要求。
4. 压实桩头:采用对桩头部分施加冲击力的方式,将桩头部分压实,提高桩头的承载能力。
5. 检查与验收:对完成的截桩头进行检查验收,确保截桩头工程质量符合设计要求。
四、安全措施1. 施工现场严禁吸烟,禁止乱丢乱放易燃、易爆物品。
2. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,严禁穿戴拖鞋、长发垂下等不安全行为。
3. 切割机、电焊机等施工设备必须经过资质合格的专业人员操作,避免发生触电、短路等事故。
4. 在施工过程中,对施工现场进行合理划分,并设置防护栏杆,确保安全通行。
五、施工质量控制1. 桩头的截断高度必须按照设计要求进行标定,切割线应垂直平整。
2. 桩头表面要光洁、平整,不得有明显的凹凸、裂缝等缺陷。
3. 桩头应经过压实,确保承载能力和稳定性。
六、施工总结本施工方案对截桩头工程的施工步骤、安全措施和质量控制进行了详细说明。
通过严格按照方案进行施工,可以确保截桩头工程的顺利完成,并达到设计要求和施工质量标准。
在施工过程中,必须始终保持高度的安全意识,切实做好安全措施的落实,确保人员的人身安全和设备的安全运行。
桩间土开挖-破桩头施工方案一、背景介绍在土木工程中,桩间土挖是一项关键工序,尤其是对于需要进行破桩头作业的项目来说,施工方案的设计直接影响到工程的顺利进行和质量保障。
本文将从桩间土开挖和破桩头施工两个方面展开论述,旨在提供一套可行的施工方案。
二、桩间土开挖施工1. 土质分析在进行桩间土开挖前,首先需要对工地土质进行分析,了解地质情况,确定施工方法和设备选择。
2. 施工步骤•清理桩周围地面:将桩周围地面清理干净,确保施工区域整洁。
•挖掘桩间土:使用挖掘机等设备,根据设计要求逐层逐段挖掘桩间土,注意施工过程中的土方坍塌和均匀开挖。
•处理土方:对挖出的土方进行分类处理,保证施工现场的整洁和安全。
3. 安全措施•确保作业人员熟练掌握设备操作技能,严格执行安全操作规程。
•作业现场设置明显的警示标志,确保施工安全。
三、破桩头施工1. 工具准备为了有效进行破桩头作业,需要准备好以下工具: - 破碎锤:选择适合破桩头的破碎锤,根据桩的材质和直径进行选择。
- 起重机:用于吊装破碎锤,并提供作业平台。
- 安全带和安全防护装备:作业人员必须佩戴安全带和其他安全防护装备。
2. 施工步骤•确认桩头位置:根据设计要求确定破桩头位置。
•固定破碎锤:使用起重机将破碎锤固定在作业位置,确保牢固无松动。
•开始作业:启动破碎锤,从桩头中心向外部逐渐破碎,控制破碎速度和方向,确保作业安全和有效。
•清理作业现场:在破桩头完成后,进行现场清理,确保施工现场整洁。
四、总结通过对桩间土开挖和破桩头施工方案的介绍,我们可以看到,在土木工程中,这两个工序的施工是十分重要的,需要严格按照设计要求和施工规程进行操作,保证工程的顺利进行和安全质量。
只有通过科学的施工方案设计和执行,才能保证工程的顺利完成。

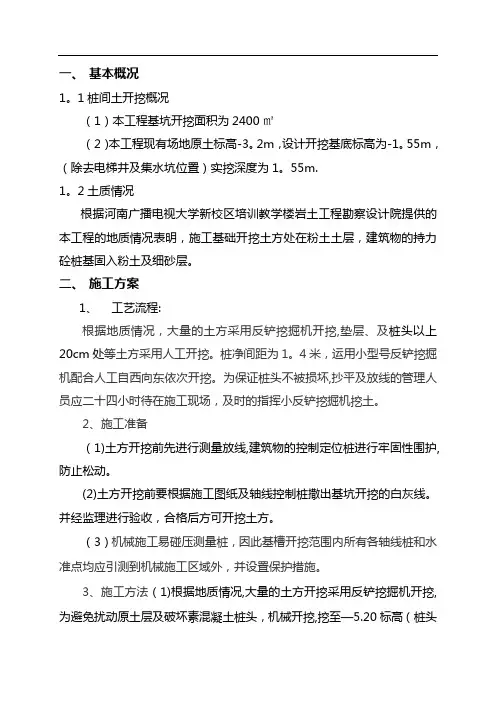

一、基本概况1。
1桩间土开挖概况(1)本工程基坑开挖面积为2400㎡(2)本工程现有场地原土标高-3。
2m,设计开挖基底标高为-1。
55m,(除去电梯井及集水坑位置)实挖深度为1。
55m.1。
2土质情况根据河南广播电视大学新校区培训教学楼岩土工程勘察设计院提供的本工程的地质情况表明,施工基础开挖土方处在粉土土层,建筑物的持力砼桩基固入粉土及细砂层。
二、施工方案1、工艺流程:根据地质情况,大量的土方采用反铲挖掘机开挖,垫层、及桩头以上20cm处等土方采用人工开挖。
桩净间距为1。
4米,运用小型号反铲挖掘机配合人工自西向东依次开挖。
为保证桩头不被损坏,抄平及放线的管理人员应二十四小时待在施工现场,及时的指挥小反铲挖掘机挖土。
2、施工准备(1)土方开挖前先进行测量放线,建筑物的控制定位桩进行牢固性围护,防止松动。
(2)土方开挖前要根据施工图纸及轴线控制桩撒出基坑开挖的白灰线。
并经监理进行验收,合格后方可开挖土方。
(3)机械施工易碰压测量桩,因此基槽开挖范围内所有各轴线桩和水准点均应引测到机械施工区域外,并设置保护措施。
3、施工方法(1)根据地质情况,大量的土方开挖采用反铲挖掘机开挖,为避免扰动原土层及破坏素混凝土桩头,机械开挖,挖至—5.20标高(桩头以上20cm处),停用机械开挖,改为人工挖土.挖出土方用翻斗汽车及时外运,随挖随清基坑四周不堆放土方.(3)桩头暴露后按排人工进行凿截,C20素混凝土桩头共计667根,凿截时对称凿截随时清运。
(4)在挖到距槽底20cm以内时,测量放线人员应配合抄平,提供准确开挖深度便于修平清净。
(5)基底清平后,重新放线布出电梯井及集水坑的位置,撒出宽度灰线控制标高人工挖出电梯井。
(6)土方施工结束,通知业主、监理、地质、设计等单位,查验基底,符合要求后安排下道工序施工。
4、施工进度计划(1)施工时间计划在3天内开挖完毕,施工期间不间断施工,施工人员8小时轮班施工.5、施工过程中应注意事项(1)机械开挖深度范围内,碰到工程桩时,工程桩周边的土应采用人工开挖,严禁采用挖掘机开挖。
凿截桩头施工方案一、工程概况与目标本工程涉及对特定区域内的桩头进行凿截作业,旨在满足项目基础施工要求,确保桩基础的稳定性和安全性。
通过本施工方案的实施,旨在实现高效、精准、安全的凿截作业,保障整体工程质量和进度。
二、施工前准备事项实地勘察:对施工区域进行详细的地质勘察,了解地层分布、桩头类型及埋深等信息。
施工图纸审核:根据勘察结果,编制施工图纸,并经过相关部门审核确认。
材料准备:根据施工图纸和施工要求,准备相应的凿截工具、桩头破除剂等材料。
人员培训:对施工人员进行安全操作、技术操作等相关培训,确保施工人员熟悉施工方案和操作规范。
三、凿截桩头工艺流程定位标记:根据施工图纸,在施工区域进行桩头定位,并做好标记。
破除桩头:采用专用凿截设备或桩头破除剂,对桩头进行凿截或破碎。
清理残渣:凿截完成后,及时清理现场残渣和碎片,保持施工区域整洁。
质量检查:对凿截后的桩头进行检查,确保达到设计要求和质量标准。
四、施工设备与人员施工设备:包括凿截机、破碎锤、电焊机、切割机等凿截专用设备。
施工人员:包括凿截操作员、质量检查员、安全员等,确保施工过程的顺利进行。
五、安全施工措施设置警戒区域:施工期间,在施工区域周围设置警戒线,禁止非施工人员进入。
施工人员防护:为施工人员配备合格的安全防护用品,如安全帽、手套、防护眼镜等。
定期检查设备:定期对施工设备进行安全检查和维护,确保设备正常运行。
六、质量控制标准凿截桩头应符合施工图纸和设计要求,桩头截面平整、无裂纹。
施工过程中,应严格控制凿截深度和精度,确保不影响周边结构安全。
凿截后的桩头应进行质量检查,不符合要求的应及时处理。
七、施工进度安排根据工程实际情况和施工要求,制定详细的施工进度计划。
施工进度应合理安排,确保在规定时间内完成凿截作业。
定期对施工进度进行检查和调整,确保施工进度符合预期计划。
八、环境保护要求施工期间,应采取有效措施减少噪音、粉尘等对环境的影响。
施工现场应设置垃圾分类收集点,实现施工废弃物的分类处理。
桩间土方开挖及截桩头施工方案
工程名称:河南郑州出口加工区晶城花园3#、4#、5#楼及地下车库建设单位:郑州三江置业有限公司
监理单位:河南大象建设监理咨询有限公司
编制人:
审核人:
专业监理工程师:
总监理工程师:
目录
一、编制依据 (2)
二、工程概况 (3)
三、施工现场准备工作 (4)
四、开挖范围: (4)
五、施工工艺: (4)
六、质量标准 (6)
七、注意事项 (6)
八、安全措施 (7)
九、环境保护措施 (7)
一、编制依据
1、《建筑工程施工质量验收统一标准》GB50300-2001
2、《挤密桩法处理地基技术规程》DBJ61-2-2006
3、《地基与基础工程施工质量验收规范》GB50202-2002
4、《建筑机械使用安全技术规程》JGJ33-2001
5、河南郑州出口加工区富士康晶城花园一期工程岩土工
程勘测报告
6、河南郑州出口加工区富士康晶城花园3#、4、5#楼CFG
桩平面布置图
二、工程概况
河南郑州出口加工区晶城花园3#、4#、5#楼及地下车库位于郑州市107辅道与经北二路交叉口西南角,由郑州三江置业有限公司投资兴建,西安华宇建筑设计有限公司设计,河南大象建设监理咨询有限公司监理,黑龙江省建工集团有限责任公司总承包施工,工程结框架核心筒结构,工程建筑物高层类别为二类,其中3#楼建筑总面积为m2,地下二层,,地上二十四层,建筑高度为m,4#楼建筑面积为m2,地下2层,面积为m2,地上二十四层,建筑高度为m。
本工程为CFG桩筏板基础、在基础和桩顶之间设置200mm厚砂石褥垫层,设计总桩数为:1110根,采用C20混凝土。
桩径400mm桩长大于14000mm、桩距1250mm.
三、施工现场准备工作
1.主要机具
a .挖土机械有:小型挖掘机、自卸汽车等。
b. 一般机具有:铁锹(尖、平头两种)、手推车、小白线
或20号铅丝和钢卷尺等。
2 .作业条件
a. 桩基施工完毕并检验合格。
b. 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预验手续。
四、开挖范围:
开挖范围为主楼为外围桩边各外放300mm;车库部分按图纸设计外放尺寸开挖;打桩工作面标高为-10.1m,破完桩后桩间土和桩头位于同一平面标高为-11.67m。
车库部分土方同布挖至-11.17m。
五、施工工艺:
为加快工程进度同时确保成品桩质量,可采用特制挖斗(宽度约400mm)3台小钩机进行开挖。
否则由人工挖除。
1. 工艺流程
PHC桩定位——放开挖边线——小钩机桩间土开挖——人工配合清500mm桩间土--破桩头——检测——褥垫层施工。
2. CFG试桩、工程桩挖桩间土、破桩头工艺
a. CFG桩施工检测后首先将基槽内的所有土方清运出基槽,将槽底整平,根据桩的位置图在基槽内用白灰撒出每根桩的位置,确定桩位置。
b. 用人工挖出桩头,使桩头明显外露。
c.机械开挖:考虑实际情况,桩间净距为1.25米,桩间土的开挖采用一台小型挖掘自西向东进行开挖,自卸汽车配合运出施工现场。
开挖时沿两排桩的中心线开挖,每边留200mm土方采用人工开挖,以免机械扰动基底原土。
d. 人工配合:在挖掘机开挖的同时,用人工进行配合,将离桩
较近的土方用人工清理,将槽底预留的500mm机械无法开挖的土方人工挖出,并随时运走。
e. 桩间机械开挖抄平确认开挖深度不低于-11.17m,开挖时应避
免机械调整方向时压桩头,人工配合随时挖除桩间剩余的约500
mm厚土层及桩周边黏结的土层。
抄平确认土面标高修至桩顶设计标高-11.67m。
f.凿桩头:用水准仪抄出桩顶标高,确认人工截桩高度位置,
采用手动切割机交圈切缝后再用3根钢钎间隔120°沿径向契入桩体,直至上部桩体断开,桩顶采用人工将桩头剔平,达到表面平整。
g. 人工清理、整平:土方开挖完毕,用人工将多余的土方清出,用水准仪控制标高随时抄平,清理至设计标高,等相关单位验收。
六、质量标准
1. 桩间土方开挖允许偏差项目
a. 表面标高+0,-50mm 用水准仪检查
b. 长度宽度+50mm 用钢卷尺检查
2. 凿桩头表面平整高低允许偏差±10mm 尺量检查
七、注意事项
1. 机械开挖时注意不得碰撞CFG桩,不得超挖。
2. 土方开挖及过程,严禁重型车辆驶入基坑,以防破坏桩头。
3. 施工中,严禁把桩头打斜打裂。
在电梯井部位的桩顶标高低于其他的桩标高。
破除的桩头应随时运出。
4.清理时,不得碰撞定位桩、标准水准点、轴线引桩,应经常测量校核其平面位置,水平标高是否符合要求。
同时注意进行沉降和位移观测。
观测基坑周围护壁和其他设施。
5.破桩时,如出现桩顶标高低于30mm时,补桩时详见施工方案,并做好记录。
6.基槽开挖完毕,应在基坑四角及中间预留积水坑,并预备足够的水泵,防止雨水浸泡基槽。
八、安全措施
1. 所有施工人员认真贯彻执行“安全第一、预防为主、综合治理”的主要方针。
严格按照安全交底及安全操作规程施工。
2. 施工中机械施工要设专人指挥、防止误伤。
3. 各种机械要有专人负责维修、保养,对机械操作人员要持证上岗,并每天对机械的关键部位进行检查,预防机械故障及机械伤害事件发生。
4. 中途休息时应远离边坡等危险区域。
5. 所有施工人员进入现场必须佩戴安全帽,酒后不得进入施
工现场。
九、环境保护措施
1、所有外运杂土车辆均需覆盖,不得沿路抛撒。
2、运土路线及施工场地大门口设专人清扫。
3、夜间施工尽量减少噪音。
黑龙江省建工集团有限责任公司
河南郑州出口加工区晶城花园项目部
2012年12月3日。
