正负零工程施工方案
- 格式:doc
- 大小:174.50 KB
- 文档页数:22

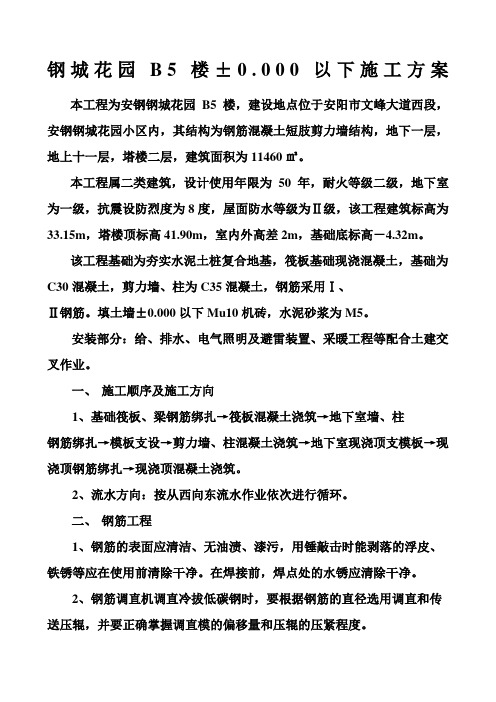

钢城花园B5楼±0.000以下施工方案本工程为安钢钢城花园B5楼,建设地点位于安阳市文峰大道西段,安钢钢城花园小区内,其结构为钢筋混凝土短肢剪力墙结构,地下一层,地上十一层,塔楼二层,建筑面积为11460㎡。
本工程属二类建筑,设计使用年限为50年,耐火等级二级,地下室为一级,抗震设防烈度为8度,屋面防水等级为Ⅱ级,该工程建筑标高为33.15m,塔楼顶标高41.90m,室内外高差2m,基础底标高-4.32m。
该工程基础为夯实水泥土桩复合地基,筏板基础现浇混凝土,基础为C30混凝土,剪力墙、柱为C35混凝土,钢筋采用Ⅰ、Ⅱ钢筋。
填土墙±0.000以下Mu10机砖,水泥砂浆为M5。
安装部分:给、排水、电气照明及避雷装置、采暖工程等配合土建交叉作业。
一、施工顺序及施工方向1、基础筏板、梁钢筋绑扎→筏板混凝土浇筑→地下室墙、柱钢筋绑扎→模板支设→剪力墙、柱混凝土浇筑→地下室现浇顶支模板→现浇顶钢筋绑扎→现浇顶混凝土浇筑。
2、流水方向:按从西向东流水作业依次进行循环。
二、钢筋工程1、钢筋的表面应清洁、无油渍、漆污,用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。
在焊接前,焊点处的水锈应清除干净。
2、钢筋调直机调直冷拔低碳钢时,要根据钢筋的直径选用调直和传送压辊,并要正确掌握调直模的偏移量和压辊的压紧程度。
3、用卷扬机拉直钢筋时,其调直冷拉率:Ⅰ级钢筋不宜大于4%,Ⅱ级钢筋不宜大于1%。
4、钢筋切断时,将同规格钢筋根据不同长度、长短搭配,一般应先断长料,后断短料,减少短头。
减少损耗。
①断料时应避免用短尺量长料,防止在量料中产生累计误差,为此在工作台上应标出尺寸刻度线并设置控制短料尺寸的挡板。
②在切断过程中,如发现钢筋批裂,缩头或严重弯头等必须切除。
如发现钢筋的硬度与钢筋品种有较大出入时,应及时向有关人员反映,查明情况。
③质量要求:钢筋的断口不得有马蹄形或起弯现象,钢筋的长度力求准确,其允许偏差为±10mm。
正负零以下施工方案在进行任何类型的施工工作之前,施工方案的制定都是至关重要的。
无论是建筑工程、土木工程还是其他类型的工程,一个完善的施工方案是保证工程顺利进行的基础。
在这篇文章中,我将详细介绍正负零以下施工方案的制定。
首先,正负零以下施工方案是一种面向地下工程的特殊施工方案。
在这种工程中,施工人员需要在地下进行工作,涉及到的问题更为复杂和危险。
因此,制定一个合理的施工方案是确保工程顺利进行和保证工人安全的关键。
在制定正负零以下施工方案时,需要考虑以下几个方面。
首先是地下构造的详细调查和评估。
施工人员需要对地下的地质条件、水文条件、地下设施等进行充分了解,并进行详细的评估。
这有助于制定合理的工作计划和施工步骤,并能够提前识别和解决潜在的风险。
其次是施工工序的合理安排。
在正负零以下施工中,施工工序的合理安排是至关重要的。
例如,在进行地下隧道施工时,需要先进行隧道开挖、支护、注浆等工序。
合理安排施工工序可以提高工作效率,减少资源浪费,并确保工程的质量。
除了工序安排,还需要考虑施工设备的选择和使用。
在地下施工中,施工设备的选择和使用也是一个关键问题。
应根据具体的施工要求选择适当的设备,确保设备的正常运行和施工的顺利进行。
同时,需要合理配置设备,使其能够最大限度地发挥作用,并保证工程的质量和安全。
另外,安全措施也是正负零以下施工中不可忽视的一部分。
在进行地下工程施工时,安全是最重要的考虑因素之一、必须制定详细的安全方案,包括施工现场的安全保护措施、工人的个人防护装备、应急救援方案等。
同时,还需要进行安全培训和教育,确保施工人员能够正确使用安全设备和掌握应急处理的方法。
在制定正负零以下施工方案时,还需要考虑环境保护和社会影响。
地下工程施工可能会对周围的环境和社会造成一定的影响。
因此,需要制定相应的环境保护措施,并与相关部门进行沟通和协调,确保施工过程中的环境影响最小化,并遵守相关法律法规。
最后,施工方案的制定还需要充分考虑工程的质量要求和时间要求。

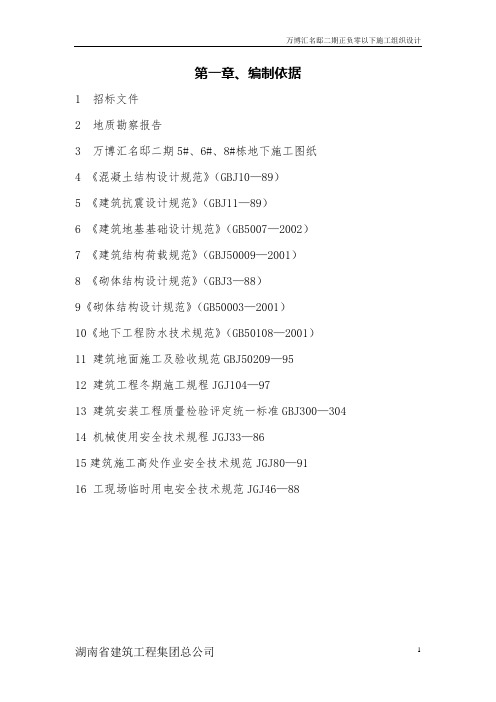

第一章、编制依据1 招标文件2 地质勘察报告3 万博汇名邸二期5#、6#、8#栋地下施工图纸4 《混凝土结构设计规范》(GBJ10—89)5 《建筑抗震设计规范》(GBJ11—89)6 《建筑地基基础设计规范》(GB5007—2002)7 《建筑结构荷载规范》(GBJ50009—2001)8 《砌体结构设计规范》(GBJ3—88)9《砌体结构设计规范》(GB50003—2001)10《地下工程防水技术规范》(GB50108—2001)11 建筑地面施工及验收规范GBJ50209—9512 建筑工程冬期施工规程JGJ104—9713 建筑安装工程质量检验评定统一标准GBJ300—30414 机械使用安全技术规程JGJ33—8615建筑施工高处作业安全技术规范JGJ80—9116 工现场临时用电安全技术规范JGJ46—88第二章、工程概况一、工程建设概况工程建设概况一览表二、工程建筑设计概况建筑设计概况一览表三、工程结构设计概况结构概况一览表四、自然条件长沙冬季最低气温-5℃左右,春夏雨季较长,一般为3月-6月,夏季气温较高,地面气温最高为42℃-45℃,素有火炉之称,属典型的冬冷夏热地区,施工中必须针对不同时期采取相应的季节性施工措施。
五、工程特点本工程5#栋为高层综合楼,一.二层北面为商铺,南面为商场,三至三十二层为公寓。
6#栋底层局部为架空,一二层为商铺,三至三十二层为普通住宅。
8#栋底层为架空层及浴室,二至三十二层为住宅。
项目用地地形不规则,大致呈L状,南北最长为410 m左右,东西最宽约330 m.施工中模板、架管等周转材料的投入量大;砼及钢筋工程量大,施工场地异常狭窄,地下室施工必须大量增加施工设备,缩短材料多次转运的时间,确保基础施工进度。
第三章、施工部署一、工程目标(1)质量目标:检验批、分项工程、分部(子分部)工程、单位工程验收合格率百分之百,确保优良工程。
(2)工期目标:在2011年 5月30日完成底板工程在2011年6月30日完成正负零工程(3)安全目标:A、杜绝死亡事故,杜绝重大机械设备、交通和火灾事故。
正负零以下施工方案引言在建筑工程的施工过程中,我们常常会遇到正负零以下的情况,即施工地点的海拔高度为正值、负值或者接近零。
这种情况下,我们需要针对不同的地形条件和施工需求,制定相应的施工方案,以确保工程质量和安全。
本文将介绍正负零以下施工方案的基本要点和注意事项。
1. 正值海拔高度下的施工方案在正值海拔高度下的施工中,我们需要考虑以下几个方面:1.1 地基处理正值海拔高度下,常常会出现土质较松散的情况,为确保地基的稳定性,我们需要进行适当的地基处理。
具体处理方法包括:•加固地基:通过加固地基,增加地基的稳定性和承载能力。
常用的加固方法有灌注桩、钢筋混凝土桩等。
•压实地基:通过压实地基,提高土壤的密实度,增加地基的承载能力。
常用的压实方法有机械碾压、震动压实等。
1.2 基础设计在正值海拔高度下,由于地基条件的限制,我们需要对建筑物的基础进行设计优化。
具体设计要考虑以下几个方面:•基础类型选择:根据地基条件和建筑物的荷载特点,选择合适的基础类型,如浅基础、深基础等。
•基础尺寸设计:根据地基条件和建筑物的荷载要求,合理确定基础的尺寸和深度。
•基础加固:针对地基较差的情况,可以考虑进行基础加固,如增加基础梁、加设增强筋等。
1.3 施工安全在正值海拔高度下的施工中,施工安全尤为重要。
我们需要采取一系列措施,确保施工人员的安全和作业环境的安全:•安全设施:设置必要的安全设施,包括围挡、警示牌、安全绳索等,确保施工区域的安全。
•施工人员培训:给予施工人员适当的培训,提高其安全意识和应急处理能力。
•安全检查:定期进行安全检查,及时发现和排除安全隐患。
2. 负值海拔高度下的施工方案在负值海拔高度下的施工中,地下水位升高、土质湿润等情况较为常见,因此需要特别注意以下几个方面:2.1 排水处理负值海拔高度下,地下水位较高,为保证施工的顺利进行,我们需要进行有效的排水处理。
具体处理方法包括:•排水井:设立排水井,将地下水通过井中的排水设备排出。
正负零工程施工方案
1. 背景介绍
正负零工程是指在建造过程中为了调整结构的受力平衡,采取的一种特殊施工方式。
正负零工程需要细致的方案设计和施工操作,以确保结构安全性。
本文将对正负零工程的施工方案进行详细介绍。
2. 施工前的准备工作
在进行正负零工程施工前,需要进行以下准备工作:
•审查设计图纸,了解结构受力情况;
•评估施工过程中可能出现的风险;
•制定详细的施工计划。
3. 正负零工程的施工步骤
3.1 检查现场环境
在施工前,需要检查施工现场环境,确保施工区域安全无障碍。
3.2 安装支撑设备
根据设计要求,安装支撑设备,保证结构在调整的过程中稳定。
3.3 调整结构
根据施工方案,进行结构的调整工作,确保结构受力平衡。
3.4 检查调整效果
完成调整后,需对结构进行检查,确认调整效果符合设计要求。
4. 施工中的注意事项
在进行正负零工程施工过程中,需要注意以下事项:
•严格执行施工计划,避免出现偏差;
•注意施工现场安全,保障施工人员的人身安全;
•随时与设计师沟通,确保施工过程符合设计要求。
5. 施工结束后的工作
完成正负零工程施工后,需要进行结构稳定性检查,确保结构安全可靠。
同时,整理施工记录,为后续维护提供参考。
6. 结论
正负零工程施工是一项复杂的工作,需要细致的规划和操作。
通过本文的介绍,希望读者对正负零工程的施工方案有了更深入的了解,能够在实际工程中有所帮助。
地库基础到正负零详细计划
一、项目概况
1.1 项目概况介绍
1.2 工程背景
1.3 工程目的
二、施工计划
2.1 地库基坑施工计划
2.1.1 开挖作业
2.1.2 添加卧式基坑架设施
2.2 正负零层施工计划
2.2.1 添加钢结构
2.2.2 添加混凝土
2.2.3 钢筋矛盖板施工
三、施工节点及责任部门
3.1 开挖基坑节点
3.2 添加卧式基坑架节点
3.3 添加钢结构节点
3.4 添加混凝土节点
3.5 钢筋矛盖板施工节点
四、施工要求
4.1 安全施工要求
4.2 质量施工要求
4.3 进度管理要求
五、质量监控
5.1 质量检查方案
5.2 质量检查节点
5.3 质量验收标准
六、施工总结
以上为"地库基础到正负零详细计划"的一个参考内容框架,具体施工细节和节点安排需要根据实际工程情况进行调整和补充。
商业楼正负零以下施工方案1. 引言随着城市化进程的加快,商业楼在现代社会中扮演着重要的角色。
然而,由于城市用地的限制,商业楼往往需要在地下和地上楼层之间合理布局。
本文将探讨商业楼正负零以下施工方案,包括设计、结构、施工等方面的考虑。
2. 设计考虑2.1 地下空间设计在商业楼正负零以下的施工中,地下空间的设计尤为重要。
首先,设计师需要根据商业楼的功能需求确定地下空间的使用方式。
其次,地下空间的布局需要合理安排,以确保各功能区域之间的联系和交流。
同时,设计师还需要考虑地下空间的采光和通风,以提供舒适的使用环境。
2.2 地上空间设计与地下空间相比,地上空间的设计更为常见。
在商业楼正负零以下施工中,建筑师需要充分考虑地上空间的功能布局。
例如,商业楼的入口、门店、公共区域等都需要合理规划,以方便人流和货流的流动。
此外,设计师还需要考虑外立面的设计,以提升整体建筑的美观性和吸引力。
3. 结构考虑3.1 地基工程在商业楼正负零以下的施工中,地基工程是至关重要的环节。
首先,工程师需要进行地质勘察,确定地下土层的物理性质。
根据勘察结果,工程师可以选择合适的地基处理方式,例如加固地基、排水等。
此外,对于地下室结构,工程师还需要考虑防水和防潮的措施,以确保地下空间的使用安全。
3.2 建筑结构商业楼正负零以下的建筑结构需要能够承受地上和地下的重量和荷载。
常见的建筑结构包括钢结构和钢筋混凝土结构。
不同的结构类型有其优缺点,工程师需要综合考虑诸如构造安全、经济性和施工难度等因素,选择适合的建筑结构。
4. 施工方案4.1 地下施工商业楼正负零以下的地下施工是一项复杂而精细的任务。
在施工方案中,施工队需要充分考虑以下几个因素:•地下施工的安全性:施工队需要采取适当的安全措施,例如施工令、警示标志和安全设备,确保施工人员的安全。
•地下施工的排水与通风:商业楼地下空间通常需要排水和通风。
施工队需要合理设计并实施相应的排水和通风系统。
第一章工程概况东泰金谷住宅楼工程,位于黑龙江省哈尔滨市南岗区邮政街与阿什河街交汇地段,工程结构体系为剪力墙结构,地下2层,地上32层,局部裙房4层。
建筑高度为分别为99.95m和15.75m。
其中地下一层为戊类库房,层高6.05m。
地下二层为立体停车库及设备用房,层高4.9m。
抗震设防类别为丙类;抗震等级:剪力墙抗震等级为三级,框架抗震等级为三级。
本工程基础类型为钻孔压灌超流态混凝土灌注桩,桩径为:600mm,桩长分别为27m和17m,单桩承载力特征值分别为2500KN及1600KN。
本工程桩基础先实行试桩,经动、静载试验,试验结果满足要求后,经设计单位同意,才可以开始施工工程桩。
本工程一层室内地面标高为±0.00,室内外高差为450mm,±0.00绝对高程相当于地质报告标高142.40m。
地下室部分:外墙为钢筋混凝土抗渗墙体,内墙为陶粒混凝土空心砌块。
本工程地下室防水等级为一级,采用刚柔二道防水设防,刚性为混凝土自防水(底板抗渗混凝土等级为C40S8),柔性为外铺高聚物改性沥青防水卷材一道。
第二章施工现场组织机构现场设立工程总承包项目经理部,下设土建、水暖、电气专业施工队及其它专业施工队,统由项目经理管辖,项目经理部组织协调。
项目经理部分为工程、技术、质量、经营、物资、财务等部门,其组织机构设置职能如下:项目经理部组成人员项目经理:孙丕龙技术负责人:苏占义工长:黄军强质检员:顾梅安全员:刘贵第三章各分项工程施工方法及采用的施工设备第一节抄测定位与施工放线一、测量器具根据本工程实际特点,一台激光经纬仪、二台水平仪进行测量放线工作,所用仪器必须经检验合格后方可使用,以保证测量的精确度。
施工测量设备见附表二、抄测定位根据建设单位提供的放线依据——总平面图的坐标,采用直角坐标法进行定位,建立矩形控制网格,角度测设采用激光经纬仪及光学经纬仪。
水平高程测设采用自动安平水准仪,主轴线采用钢尺精密量距法。
XXXXXX地块住宅项目5#楼正负零层悬挑支模架专项方案编制:审核:审批:日期:目录第一章、工程概况11.1 工程基本概况11.2 脚手架的概况1第二章、编制依据112.1、施工图纸112.2、主要规范、规程112.3 计算软件12第三章、施工计划123。
1 施工进度计划123。
2 材料准备计划123。
3劳动力计划133。
4机具计划13第四章、施工工艺技术134.1 架体选型134.2 工艺要求134.3 施工方案134.4 脚手架检查及验收94.5 脚手架拆除12第五章、施工安全保证措施305。
1 组织保障30第六章、劳动力计划206.1专职安全生产管理人员的配置 (20)6.2 施工劳动人员配置40第七章、脚手架承载计算407.1型钢悬挑脚手架(扣件式)计算书错误!未定义书签。
7.2防护棚计算书错误!未定义书签。
6第一章、工程概况1.1 工程基本概况本工程位于成都市南部高新区,主要功能为住宅。
主楼地上31层,地下2层,采用剪力墙结构.总高度为99.550米,为A级高度高层建筑.总长度为25.65米,总宽度为24.80米,高宽比为4.01,长宽比为1.03。
本工程外立面造型新颖,美观。
1。
2 脚手架的概况1。
2。
1 脚手架概况本工程地上共计31层,外架采用悬挑脚手架。
6层悬挑一次,共计悬挑6次,因外立面造型每层均有不同变化,在悬挑架搭设时,部分楼层会有一定变化。
1。
2。
2 脚手架构造概况1。
2。
3 脚手架控制重点1、搭设过程中严格注意脚手架接头位置的控制。
两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500㎜;各接头中心至主节点的距离不宜大于步距的1/3。
两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。
2、剪刀撑设置应在整个外立面连续布置,每4跨设置一道,与地面成45~60度夹角。
正负零以下施工方案首先,深基坑支护是正负零以下施工的关键环节之一、深基坑支护一般采用沉井或者大型土石方施工机械进行。
施工前需要先进行场地勘察,确定基坑的规模和形状,然后根据基坑的情况选择合适的支护方式。
目前最常用的支护方式是钢支撑和混凝土墙的组合支护,其中钢支撑采用钢模板加不锈钢支撑杆,混凝土墙采用钢筋混凝土浇筑。
在进行深基坑支护时需要注意一些问题,首先是地质条件的检测,确定施工的地层情况和支护方式。
其次是安全措施的落实,如安装防护网、设置安全警示牌等。
再者是水土保持措施的执行,包括施工现场的排水、沉积池的设置等。
此外,还需做好排水和售后维护等工作。
其次,地下连续墙施工也是正负零以下施工的重要环节。
地下连续墙一般采用挖孔桩、搅拌桩、抓斗施工法等方式进行。
施工前需根据建筑设计要求确定地下连续墙的深度、长度和宽度,并选择合适的施工方式。
挖孔桩施工时需先进行土层观测和水质监测,然后进行钻孔、灌浆、吊筒、充填等工序。
搅拌桩施工时需先进行桩周土层的试验和检测,然后进行搅拌灌注,最后完成桩的修整和处理。
抓斗施工法需要根据土质情况和抓斗机械的特点选择施工方式,然后进行挖沟、安放桩笼和灌注等工序。
地下连续墙施工时需要注意土层的稳定性和支护的可靠性,且施工速度要适宜,以确保整个施工过程的安全和顺利进行。
在施工中还需设置警示牌、防护网等安全设施,确保施工人员的安全。
最后,地下室开挖和地下连续墙与地下室的连接是正负零以下施工的重要环节之一、地下室开挖一般采用人工或者机械开挖的方式进行。
施工前需要根据土质条件选择合适的开挖方式,并进行断面测量和土质试验。
开挖时需注意安全,设立安全警戒线,定期检查施工现场。
开挖完毕后,需进行清理、排水、防水等工作。
地下连续墙与地下室的连接需要进行施工方案的调整,以保证地下连续墙与地下室的结构刚度和稳定性。
正负零以下施工是建筑工程中非常关键的一部分,对于整个项目的顺利进行起着重要的作用。
在施工过程中,需注意安全、保证施工质量,并进行相关的验收和保养工作。
目录一、砂石垫层施工二、地下室防水三、钢筋工程四、模板工程五、施工进度计划安排六、安全防护措施一.砂石垫层施工1.施工须待基坑开挖完成后经钻探并对问题坑进行处理后,通过验槽方可正式开始施工砂石垫层。
本工程砂石垫层厚度为 2.5m。
设计标高由-9.86m起至-7.36m,垫层设计配合比为中粗砂∶卵石4∶6。
2.施工措施:a.对电梯基坑加深处先行铺设,基坑加深处深度-10.46m ,铺设压实到-9.86处开始满铺通压,最后将加深部位用人工清理至设计形状,将清理出的砂石外运出施工场地。
b.铺设砂石墊层用装载机拌和铺平人工配合。
虚铺厚度每层按220,压实为190共计13层。
压实机械采用15T压路机,碾压不少于4遍,压实系数不小于0.97,以取样试验为准。
c.对垫层平整度控制:1)在基坑周边砼护坡上作水平控制点,标注各层虚铺厚度。
2)在基坑中部设置钢钎控制网,网距为10m见方,并标注各层虚铺厚度。
3.配合比控制措施现场配合比按设计体积比(中粗砂∶卵石4∶6)用自卸汽车按此比例由坑边倾倒至坑底,再用装载机反复拌合到均匀后再转运至铺设部位,最后用人工整平并拌合因运输产生的不均匀砂石料使之级配满足设计要求。
4.砂石垫层进度计划控制措施a.砂石垫层原材料运输配自卸汽车15辆。
b.拌合与坑底运输采用Z40装载机一辆。
c.人工铺平20人。
d.压实机械采用15吨压路机一辆,分层碾压。
5.进度计划砂石垫层共计13层,总工期为13天。
6.原材料检验与质量检验a.对进场的砂、石进行可试用试验,以确定原材料的质量,对不合格的原材料坚决不用。
b.测点设置:每层设置12个点,点数按规范每50-100m2不少于1个点。
本工程基坑面积1170m2。
点位每层应相互错开并梅花形设置。
7.静载试验:由甲方在砂石垫层施工完成后组织检测机构对本工程砂石垫层作静载试验,并出具报告。
二、地下室防水本工程地下室由结构自防水和建筑防水共同组成防水体系,在设计上确保地下室万无一失。
(一)结构自防水采用泵送混凝土1.对商砼要求:(1)商砼所使用的原材料必须复合设计与规范要求。
(2)混凝土随时进行坍落度抽查,并做好记录,对于不符合要求和影响浇筑质量的混凝土不得用于本工程。
2.泵送防水混凝土施工工艺(1)根据工程需要合理布置泵车、布料杆、管道的位置,尽量减少拆装次数。
(2)水平输送管长度与垂直输送送管长度之比不宜大于1:3,施工时水平距离不够时,可增加弯管长度以满足泵送要求。
输送管道连接应平直,转弯直缓。
泵管接头应严密不得漏浆,施工中防止管内混入空气形成堵管。
(3)输送混凝土之前,应先加压水洗管,再压送水泥砂浆,压送第一盘混凝土时增加水泥100,为顺利泵送创造条件。
(4)在输送泵进料口放置铁栅,网络间距不大于40,防止大的杂物混入混凝土拌合物。
(5)控制坍落度,现场试验工专人管理测定每隔3小时测试一次,与时调整坍落度值并详细记录。
(6)泵送混凝土通过事先试泵测定坍落度损失量,决定一次拌合用水量不得二次加水。
(7)泵送间歇时间每五分钟开泵启动一次,防止砼离析。
3.模板施工工艺:(1)模板应平整、拼缝严密不漏浆,并有足够的强度和刚度,浇筑混凝土前先湿润。
(2)固定模板用对拉螺栓上加焊止水环。
拆模后沿混凝土结构边缘进50 将螺栓割断,点刷防绣漆,用防水砂浆抹平。
4.混凝土施工缝的留置:底板混凝土一次性浇筑不留施工缝,墙体不留垂直施工缝,最低水平施工缝:内墙留置于底板面或基础梁顶;外墙留置于板面或梁顶上300。
5.特殊部位细部做法:穿墙管道防水处理:在管道穿过防水混凝土结构处预埋套管,管上加焊止水环,止水环与套管满焊。
6.混凝土养护:混凝土进入终凝,立即用彩条布上覆双层草帘并浇水湿润,养护时间不少于14天。
地下室外墙模板拆除后,立即组织外墙防水施工,以便与时对基坑回填、对混凝土进行隐蔽保护。
7.混凝土强度控制:现场设立混凝土标准养护室,配置标养箱,严格控制混凝土养护环境,为混凝土分项提供准确保证项目原始资料。
混凝土试块制作六组,一组为28 天试块,一组同条件养护试块提供拆模强度,一组备用。
混凝土坍落度每台班检测两次,发现问题与时调整。
(二)地下室底板防水、外墙防水本工程地下室底板、外墙防水选用120聚乙烯丙纶复合防水卷材。
1防水材料要求:120卷材均要求有产品合格证,材料检验报告。
进场后进行材料复试,合格后方准使用。
材料进场储存于指定地点,不受雨淋、日晒的侵袭。
2.防水队伍要求:防水工程属于重点控制项目和特殊工种操作工程,防水操作人员必须持有有效的“上岗证”,并要在项目部与监理处存档备案。
施工过程中,项目部、监理持备案文件检查防水施工队伍是否遵照执行,以确保防水施工是由经过培训的专业熟练工人完成。
3.底板垫层的质量要求:控制底板垫层的标高,根据底板厚度、积水坑深度以与防水层和防水保护层厚度,确定底板垫层的标高,通过采用水准仪检查基底标高,通过采用定点拉线方法确定垫层厚度和表面平整度。
垫层表面用铁抹压光,不得有掉皮、起砂和大于5的裂缝空鼓,防水施工前,先行剔除表面积灰和浮灰,洗刷泥浆,对于残留的砂浆块或突起物,应先用铲刀铲平,确保防水材料与垫层粘结牢靠。
为了保证防水的施工质量,垫层的边角均作成圆角。
1.防水施工方法:防水采用内贴法和外贴法两种,底板和底板侧边采用内贴法,外墙和外露顶板采用外贴法施工。
底板钢筋施工前,在砖胎模的内防水层上做水泥砂浆保护层,确保防水不被破坏。
(1)120聚乙烯丙纶复合防水卷材施工采用水泥胶满贴,施工时受气候影响较大,对基层表面干燥程度要求相对严格,施工质量要严格控制。
(2)搭接缝铺贴时,采用同种水泥胶材料粘贴。
底板防水施工完成验收后,覆盖彩条布保护,浇捣C15细石混凝土刚性保护层时随浇随揭,施工人员行走路线上铺竹胶板,采用木制操作工具,避免损坏防水层。
外墙防水施工完成验收后,立即组织120砖墙保护层施工与室外回填工作,防止被破坏。
2.防水细部做法阴阳角做法:在基层做完后,将阴阳角附加层卷材铺粘好,再通铺卷材。
管道根部:将管道用砂纸打毛,并用溶剂洗除油污,管根周围基层应清洁干燥;在管根周围密实铺贴十字交叉的120。
施工缝(或裂缝处理):施工缝往往变形较大,应着重处理,先以弹性嵌缝材料填嵌缝隙,再实铺120.三、钢筋工程钢筋工程是保证结构安全的主要工序,也是质量控制的重点。
(一)、钢筋的检验钢筋进场时现场材料员核验钢筋出厂合格证,炉号和批量(物资公司要有相应资料,并在规定时间内将有关资料归档到现场)钢筋进场后,现场试验人员立即按规范取样送试,钢筋复验通过后,方可使用。
(二)、材料的堆放和保护由于现场场地实际情况,材料进场后,必须经过二次搬运到指定地点,架空堆放并挂牌标识,注明使用部位、规格、数量、产地、试验状态等。
材料堆放场地地坪作硬化处理,2%坡向排水明沟。
直条钢筋支架采用3米长10号工字钢,钢翼缘上500间距焊接钢管作隔断,按一根原材4道放置,钢筋存放区搭防雨棚,避免雨淋锈蚀。
(三)、钢筋加工1.采用现场加工,加工场地划分参见施工平面布置图。
2.钢筋加工工艺流程与质量控制:(1)钢筋配料单编制熟悉图纸,准确与时编制钢筋配料单,细化钢筋配筋,做到钢筋下料时预留机电洞口一次绑扎成型,不切割一根结构钢筋,彻底消除土建和水电结构施工阶段机电洞口任意切割现象,确保结构安全与水电预埋位置准确。
(2)粗直钢筋切断在工作平台上安装标有尺寸刻度线的钢板(3厚)并设置控制断料尺寸用档板(角钢上打眼自拱螺丝固定)以控制钢筋下料的准确。
钢筋切断遵循先断长料,后断短料,同规格根据不同长度搭配统筹排料的原则,减少短头,减少损耗。
(3)钢筋弯曲成型Ф10以下箍筋采用手摇扳手手工制作,其余钢筋按划线机械弯曲成型:弧形钢筋制作,在钢筋弯曲机工作盘中央放置一个十字架和钢套;另外在工作盘四个小孔内插上短轴和成型钢套(和中央钢套相切)。
插座板上的挡轴钢套尺寸,根据钢筋弯曲线形状选用。
(4)检验合格后交下道工序。
(四)钢筋绑扎1.施工工艺流程1)梁板钢筋绑扎施工工艺流程:墙体砼上部梁接搓部位凿毛处理—→人工清理杂物—→绑扎梁钢筋—→弹放底层钢筋位置与预置孔线—→摆放绑扎底层钢筋—→自检—→互检—→交接检—→电工配管—→自检、专检(看是否有高于板筋)—→绑扎铁马凳与上层钢筋—→铺设马道—→支放垫块—→安放固定预留洞模具—→施工缝封挡—→自检、互检—→报监理隐检—→交接检。
2)墙体钢筋位置绑扎工艺流程:弹放位置线、模板50线、门窗洞口线—→预检验线—→检查调整立筋位置—→立筋搭接与钢筋机械连接—→自检、专检(合格则打上标记)—→调整暗柱立筋垂直—→绑扎梯子筋与水平钢筋、梁筋、拉接筋—→安装上部控制立筋位移的卡具—→封挡施工缝钢筋丝网等安装保护层垫块—→自检报验—→专职检验—→报监理隐检—→与模板施工人员办交接检。
2.钢筋绑扎施工方法①所有钢筋交叉点有20#或22#铁丝绑牢。
绑扎扎丝长度严格按下表控制:绑扎用铁丝长度表单位:()②22#铁丝绑扎直径12以下的钢筋;20#铁丝绑扎其他直径的钢筋,梁、柱绑扎铁丝丝尾朝向梁柱心,板、墙绑扎铁丝丝尾与受力筋弯钩一致。
③梁柱箍筋应与受力筋垂直,弯钩叠和处应沿受力筋错开设置绑扎,箍筋要平、直,开口对角错开,规格间距依照图纸,丝尾朝向梁、柱心,同时梁箍筋伸入柱中一个,梁两端箍筋距柱筋外皮50㎜。
④梁、板钢筋先弹线后绑扎,上层钢筋弯钩朝下,下层钢筋弯钩朝下,扎丝尾部与弯钩一致,保护层垫块到位。
弯矩较大钢筋放在较小的外侧。
⑤剪力墙外围两行筋的交叉点全绑牢,中间部位交叉点可梅花点绑扎,双向受力筋交叉点均须绑牢。
且墙水平筋与柱箍筋间距20㎜。
3.钢筋绑扎施工质量保证措施①墙筋间距:利用定型卡具在加工平台上制做符合标准要求的横向、竖向梯子筋,绑扎墙筋前按模板50线控制准确,绑扎在各段墙处。
②板筋间距底筋:在模板上弹放钢筋位置线,严格按线绑扎;面筋:参照底筋位置准确绑扎。
③箍筋间距:在梁两侧钢筋双侧划线,梁两端箍筋距柱外筋的外皮50,且支座内设一道箍筋。
④主筋位置:梁:对于四肢以上箍筋,上下主筋制作钢筋卡具,且在卡具水平钢筋端头接触模板处点防锈漆,二排钢筋与一排钢筋之间加放垫块。
柱: 采用定位卡具在浇筑砼前将定位卡套在柱筋顶端,用帮扣将柱筋紧靠在定位卡上以控制钢筋的间距位置。
⑤预留洞、门窗洞的加强筋根据图纸设计的预留洞、门窗洞等的加强筋、加设措施筋应与梁柱或墙板筋焊接固定,防止砼浇筑时移位。
⑥钢筋保护层1)板、墙采用定型塑料垫块控制钢筋的保护层厚度,塑料垫块具有弹性,可卡住平面和立面Ф8~Ф12的钢筋,使垫块和钢筋更好的连合在一起,保证不偏移和移位。
梯子筋控制钢筋间距,防止网片不向内拢,同时梯子筋可避免砼浇筑时钢筋的移位。
