正负零以下施工方案在进行任何类型的施工工作之前,施工方案的制定都是至关重要的。
无论是建筑工程、土木工程还是其他类型的工程,一个完善的施工方案是保证工程顺利进行的基础。
在这篇文章中,我将详细介绍正负零以下施工方案的制定。
首先,正负零以下施工方案是一种面向地下工程的特殊施工方案。
在这种工程中,施工人员需要在地下进行工作,涉及到的问题更为复杂和危险。
因此,制定一个合理的施工方案是确保工程顺利进行和保证工人安全的关键。
在制定正负零以下施工方案时,需要考虑以下几个方面。
首先是地下构造的详细调查和评估。
施工人员需要对地下的地质条件、水文条件、地下设施等进行充分了解,并进行详细的评估。
这有助于制定合理的工作计划和施工步骤,并能够提前识别和解决潜在的风险。
其次是施工工序的合理安排。
在正负零以下施工中,施工工序的合理安排是至关重要的。
例如,在进行地下隧道施工时,需要先进行隧道开挖、支护、注浆等工序。
合理安排施工工序可以提高工作效率,减少资源浪费,并确保工程的质量。
除了工序安排,还需要考虑施工设备的选择和使用。
在地下施工中,施工设备的选择和使用也是一个关键问题。
应根据具体的施工要求选择适当的设备,确保设备的正常运行和施工的顺利进行。
同时,需要合理配置设备,使其能够最大限度地发挥作用,并保证工程的质量和安全。
另外,安全措施也是正负零以下施工中不可忽视的一部分。
在进行地下工程施工时,安全是最重要的考虑因素之一、必须制定详细的安全方案,包括施工现场的安全保护措施、工人的个人防护装备、应急救援方案等。
同时,还需要进行安全培训和教育,确保施工人员能够正确使用安全设备和掌握应急处理的方法。
在制定正负零以下施工方案时,还需要考虑环境保护和社会影响。
地下工程施工可能会对周围的环境和社会造成一定的影响。
因此,需要制定相应的环境保护措施,并与相关部门进行沟通和协调,确保施工过程中的环境影响最小化,并遵守相关法律法规。
最后,施工方案的制定还需要充分考虑工程的质量要求和时间要求。
第一章、编制依据1 招标文件2 地质勘察报告3 万博汇名邸二期5#、6#、8#栋地下施工图纸4 《混凝土结构设计规范》(GBJ10—89)5 《建筑抗震设计规范》(GBJ11—89)6 《建筑地基基础设计规范》(GB5007—2002)7 《建筑结构荷载规范》(GBJ50009—2001)8 《砌体结构设计规范》(GBJ3—88)9《砌体结构设计规范》(GB50003—2001)10《地下工程防水技术规范》(GB50108—2001)11 建筑地面施工及验收规范GBJ50209—9512 建筑工程冬期施工规程JGJ104—9713 建筑安装工程质量检验评定统一标准GBJ300—30414 机械使用安全技术规程JGJ33—8615建筑施工高处作业安全技术规范JGJ80—9116 工现场临时用电安全技术规范JGJ46—88第二章、工程概况一、工程建设概况工程建设概况一览表二、工程建筑设计概况建筑设计概况一览表三、工程结构设计概况结构概况一览表四、自然条件长沙冬季最低气温-5℃左右,春夏雨季较长,一般为3月-6月,夏季气温较高,地面气温最高为42℃-45℃,素有火炉之称,属典型的冬冷夏热地区,施工中必须针对不同时期采取相应的季节性施工措施。
五、工程特点本工程5#栋为高层综合楼,一.二层北面为商铺,南面为商场,三至三十二层为公寓。
6#栋底层局部为架空,一二层为商铺,三至三十二层为普通住宅。
8#栋底层为架空层及浴室,二至三十二层为住宅。
项目用地地形不规则,大致呈L状,南北最长为410 m左右,东西最宽约330 m.施工中模板、架管等周转材料的投入量大;砼及钢筋工程量大,施工场地异常狭窄,地下室施工必须大量增加施工设备,缩短材料多次转运的时间,确保基础施工进度。
第三章、施工部署一、工程目标(1)质量目标:检验批、分项工程、分部(子分部)工程、单位工程验收合格率百分之百,确保优良工程。
(2)工期目标:在2011年 5月30日完成底板工程在2011年6月30日完成正负零工程(3)安全目标:A、杜绝死亡事故,杜绝重大机械设备、交通和火灾事故。
正负零以下施工方案引言在建筑工程的施工过程中,我们常常会遇到正负零以下的情况,即施工地点的海拔高度为正值、负值或者接近零。
这种情况下,我们需要针对不同的地形条件和施工需求,制定相应的施工方案,以确保工程质量和安全。
本文将介绍正负零以下施工方案的基本要点和注意事项。
1. 正值海拔高度下的施工方案在正值海拔高度下的施工中,我们需要考虑以下几个方面:1.1 地基处理正值海拔高度下,常常会出现土质较松散的情况,为确保地基的稳定性,我们需要进行适当的地基处理。
具体处理方法包括:•加固地基:通过加固地基,增加地基的稳定性和承载能力。
常用的加固方法有灌注桩、钢筋混凝土桩等。
•压实地基:通过压实地基,提高土壤的密实度,增加地基的承载能力。
常用的压实方法有机械碾压、震动压实等。
1.2 基础设计在正值海拔高度下,由于地基条件的限制,我们需要对建筑物的基础进行设计优化。
具体设计要考虑以下几个方面:•基础类型选择:根据地基条件和建筑物的荷载特点,选择合适的基础类型,如浅基础、深基础等。
•基础尺寸设计:根据地基条件和建筑物的荷载要求,合理确定基础的尺寸和深度。
•基础加固:针对地基较差的情况,可以考虑进行基础加固,如增加基础梁、加设增强筋等。
1.3 施工安全在正值海拔高度下的施工中,施工安全尤为重要。
我们需要采取一系列措施,确保施工人员的安全和作业环境的安全:•安全设施:设置必要的安全设施,包括围挡、警示牌、安全绳索等,确保施工区域的安全。
•施工人员培训:给予施工人员适当的培训,提高其安全意识和应急处理能力。
•安全检查:定期进行安全检查,及时发现和排除安全隐患。
2. 负值海拔高度下的施工方案在负值海拔高度下的施工中,地下水位升高、土质湿润等情况较为常见,因此需要特别注意以下几个方面:2.1 排水处理负值海拔高度下,地下水位较高,为保证施工的顺利进行,我们需要进行有效的排水处理。
具体处理方法包括:•排水井:设立排水井,将地下水通过井中的排水设备排出。

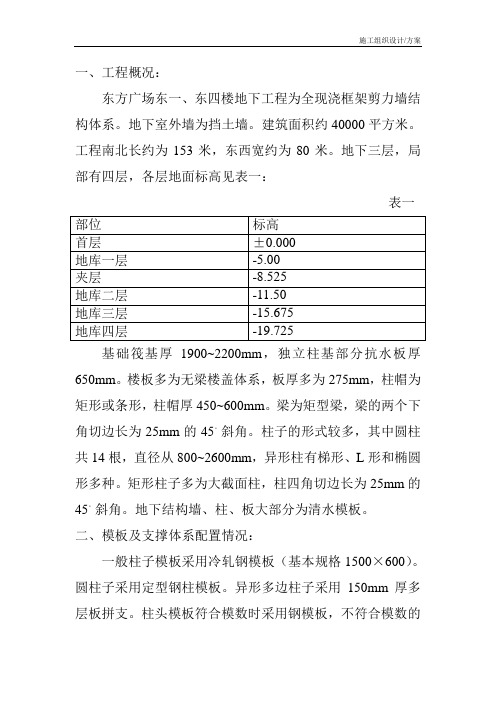

一、工程概况:东方广场东一、东四楼地下工程为全现浇框架剪力墙结构体系。
地下室外墙为挡土墙。
建筑面积约40000平方米。
工程南北长约为153米,东西宽约为80米。
地下三层,局部有四层,各层地面标高见表一:表一基础筏基厚1900~2200mm,独立柱基部分抗水板厚650mm。
楼板多为无梁楼盖体系,板厚多为275mm,柱帽为矩形或条形,柱帽厚450~600mm。
梁为矩型梁,梁的两个下角切边长为25mm的45。
斜角。
柱子的形式较多,其中圆柱共14根,直径从800~2600mm,异形柱有梯形、L形和椭圆形多种。
矩形柱子多为大截面柱,柱四角切边长为25mm的45。
斜角。
地下结构墙、柱、板大部分为清水模板。
二、模板及支撑体系配置情况:一般柱子模板采用冷轧钢模板(基本规格1500×600)。
圆柱子采用定型钢柱模板。
异形多边柱子采用150mm厚多层板拼支。
柱头模板符合模数时采用钢模板,不符合模数的采用多层板。
模板加固采用钢管、方钢或木方子。
梁板模板采用多层板,龙骨为木方子,支撑体系采用碗扣架子。
混凝土板下配快拆托,梁下设U型支托。
特殊房间模板支撑体系采用钢管架子。
墙模板用中型冷轧钢模板,钢管加固。
三、施工准备:1、技术准备:认真审阅图纸和说明,做好技术、质量及安全的书面交底。
组织好施工翻样工作,及早把圆柱、大截面矩形柱及异形柱的模板、穿墙螺栓等特殊环节的加工图绘制完毕,统计好数量,做好预留孔洞及埋件的加工,以便施工。
2、材料准备:顶板、梁模板及支撑系统配两层,墙柱模板配一层。
碗扣架子按地上标准层四层配置。
3、现场准备:在现场设置模板及相应材料的堆放场地,分类码放。
搭设必要的工作棚,做好防火、防尘等环保工作。
根据工期要求组织好材料进场,按部位进行施工。
模板存放场地做好排水。
四、施工部署:1、本工程地下各层模板原则上采用层层平端的方法进行施工。
东一、东四分为2个工作面,中心筒剪力墙要求作为施工重点部位进行施工。

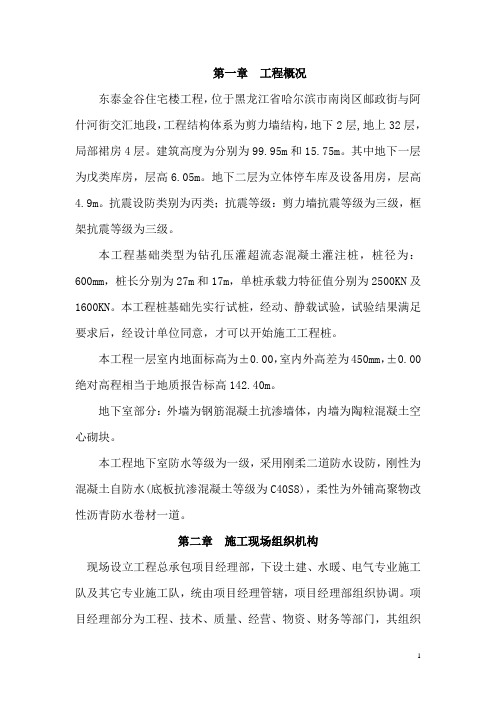

第一章工程概况东泰金谷住宅楼工程,位于黑龙江省哈尔滨市南岗区邮政街与阿什河街交汇地段,工程结构体系为剪力墙结构,地下2层,地上32层,局部裙房4层。
建筑高度为分别为99.95m和15.75m。
其中地下一层为戊类库房,层高6.05m。
地下二层为立体停车库及设备用房,层高4.9m。
抗震设防类别为丙类;抗震等级:剪力墙抗震等级为三级,框架抗震等级为三级。
本工程基础类型为钻孔压灌超流态混凝土灌注桩,桩径为:600mm,桩长分别为27m和17m,单桩承载力特征值分别为2500KN及1600KN。
本工程桩基础先实行试桩,经动、静载试验,试验结果满足要求后,经设计单位同意,才可以开始施工工程桩。
本工程一层室内地面标高为±0.00,室内外高差为450mm,±0.00绝对高程相当于地质报告标高142.40m。
地下室部分:外墙为钢筋混凝土抗渗墙体,内墙为陶粒混凝土空心砌块。
本工程地下室防水等级为一级,采用刚柔二道防水设防,刚性为混凝土自防水(底板抗渗混凝土等级为C40S8),柔性为外铺高聚物改性沥青防水卷材一道。
第二章施工现场组织机构现场设立工程总承包项目经理部,下设土建、水暖、电气专业施工队及其它专业施工队,统由项目经理管辖,项目经理部组织协调。
项目经理部分为工程、技术、质量、经营、物资、财务等部门,其组织机构设置职能如下:项目经理部组成人员项目经理:孙丕龙技术负责人:苏占义工长:黄军强质检员:顾梅安全员:刘贵第三章各分项工程施工方法及采用的施工设备第一节抄测定位与施工放线一、测量器具根据本工程实际特点,一台激光经纬仪、二台水平仪进行测量放线工作,所用仪器必须经检验合格后方可使用,以保证测量的精确度。
施工测量设备见附表二、抄测定位根据建设单位提供的放线依据——总平面图的坐标,采用直角坐标法进行定位,建立矩形控制网格,角度测设采用激光经纬仪及光学经纬仪。
水平高程测设采用自动安平水准仪,主轴线采用钢尺精密量距法。
第一章编制原则及依据第一节编制原则一、施工方案编制遵循以下基本原则:1、保证重点,统筹安排,依据工程项目的内容,本着适用、安全、经济、合理、先进的原则,科学地安排施工程序。
合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期,保持质量体系并使之有效运行。
确保安全生产和提高工程质量。
2、施工方案以工程图纸、施工规范为依据指导本工程施工。
3、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
第二节编制依据一、工程应用的主要法律、法规:1、《中华人民共和国建筑法》2、《中华人民共和国环境保护法》3、《中华人民共和国安全生产法》二、设计图及文件:1、依据建设单位提供的建筑,结构和安装设计及工程概况说明。
2、依据现行的国家建筑安装工程施工与验收规范,质量评定验收标准:(1)《建设工程项目管理规范》(GB/T50326-2001)(2)《建设地基基础工程施工质量验收规范》(GB50202-2002)(3)《砼结构工程施工质量验收规范》(GB50204-2002)(4)《地下防水工程施工质量验收规范》(GB50208-2002)(5)《地下工程防水技术规范》(GB50108-2005)(6)《建筑桩基技术规范》(JGJ94-94)(7)《建筑基坑支护技术规范》(JGJ120-99)(8)《钢筋焊接及验收规程》(JGJ18-2003)(9)《钢筋焊接接头试验方法》(JGJ/T27-2003)第二章工程概况一、本工程设计为地下一层,底板厚度为700㎜,基础梁截面尺寸为600×1100~1350㎜、1200×1500㎜,砼墙厚300㎜,顶板厚250㎜。
二、砼强度等级:基础垫层C15、底板及其地梁C35、墙砼C35、顶板砼C35。
三、砼抗渗等级为S6。
四、抗震裂度8度,结构抗震等级为二级。
五、结构设计使用年限50年。
六、建筑结构安全等级为二级。
七、地下室防水等级为二级。
基础砼施工方案一、施工组织1、集结精干施工队伍,组织好劳动力计划,根据要求及我项目部的具体安排,合理组织一支强有力的施工队伍进厂,要求该队伍的管理水平高,施工能力强。
2、搞好职工入场教育,搞好全面的各项交底工作。
职工进场后,利用一切时间,对职工进行入场教育,对职工大力宣传各项管理制度及国家的各项法律法规及注意事项。
3、落实各级人员岗位责任制,对职工进行组织设计及各分部分项工程的施工方案的技术交底工作,使全体职工都能掌握技术及质量标准,对关键部位除做详细交底外,还应做示范。
二、主要施工方法基槽验收合格后,即可进行垫层施工,垫层厚为100mm,其侧模板采用50×10mm木方及竹胶板,垫层平面尺寸为每边基础尺寸增加100mm,垫层混凝土强度等级为C15,采用混凝土输送泵浇筑,平板振动器振实(一)钢筋工程1、对每批进场的材料严格验收,必须符合GB1499规定,按规范取样送检,实验合格后方可使用。
2、放样:设专职技术员放样,细部出大样图,放样严格按设计要求03G101,GB500204-2002规定执行。
料单经审核无误后方可下料。
施工过程中,随时注意设计变更,掌握施工中结构变化情况。
3、加工:组织加工人员学习新规范及标准,详细进行技术及下料原则交底,使工人做到心中有数。
4、基础底板钢筋绑扎梁式筏板基础钢筋主要有ф18、ф20、ф22、ф25规格等,均采用对焊连接,按设计要求上部钢筋在支座1/3范围内连接,下部在距中1/3范围内连接,受力钢两之间的接头位置应相互错开,在任一接头中心至长度为钢筋直径的35倍区段范围内有接头的受力钢筋截面面积,不得超过受力钢筋总截面面积的50℅。
底板钢筋绑扎前先清理混凝土垫层的杂物,底板为双层钢筋,底板下层钢筋;验收合格后,再进行上层钢筋的绑扎,为了确保上层钢筋的标高和水平位置,同时考虑到钢筋由于自重产生变形,底板上层钢筋采用ф20钢制马凳作支撑,支撑间距为1.5m,梅花型布置。
正负零以下基础工程施工方案安置小区及教师限价房建设工程正负零以下基础施工方案编制:审核:批准:编制单位:XXX建设有限公司编制时间:2018年5月7日目录一、工程概况 (1)二、编制依据 (2)三、工技术措施 (2)1.土方开挖(详见土方开挖专项方案) (2)2.垫层、砖胎膜施工 (9)3.防水施工 (10)4.钢筋施工(详见钢筋专项方案) (13)5.模板施工(详见模板专项方案) (17)6.水电预埋砌体施工 (21)7.混凝土施工 (22)四、基础中的施工机械设备表 (33)五、工程质量保证措施 (34)1.质量管理制度 (34)2.质量监督制度 (35)3.质量检查制度 (35)4.主要工序的质量保证措施 (36)六、安全措施 (37)1.建立安全生产管理保证体系 (37)2.施工用电安全管理措施 (38)3.“三宝”、“四口”临边防护措施 (39)4.中小型机械安全管理措施 (39)5.防火安全管理措施: (39)一、工程概况1.工程名称:XXX安置小区及教师限价房建设工程2.建设单位:XXX建设投资集团有限公司3.设计单位:XXX建筑设计有限公司4.施工单位:XXX建设有限公司5.监理单位:XXX建设工程监理有限公司6.勘察单位:XXX建设工程有限公司7.工程概况本工程位于XXX区XXX街道XXX自然村。
地块东面为农居房,南面为农田,西面为自然山体,北面为高科路。
建筑高度38.1米,总面积:36755.09m2,其中地下室面积:9851m2,地上部分面积:26904.09m2,基础形式为桩基筏板(桩为冲孔灌注桩),结构形式为框架-剪力墙结构,抗震等级为三级,首层及以上为装配整体式框剪结构体系。
根据图纸设计,基础承台、地梁、底板、墙、柱混凝土强度等级为C35,灌注桩混凝土强度等级C30,基础垫层为100厚C15素砼。
小承台CT1体积为同1.2×1.2×0.9米,其他承台长度为1.4~3.5米、宽度1.4~4.0米、高度0.9~1.2米。
正负零以下施工方案首先,深基坑支护是正负零以下施工的关键环节之一、深基坑支护一般采用沉井或者大型土石方施工机械进行。
施工前需要先进行场地勘察,确定基坑的规模和形状,然后根据基坑的情况选择合适的支护方式。
目前最常用的支护方式是钢支撑和混凝土墙的组合支护,其中钢支撑采用钢模板加不锈钢支撑杆,混凝土墙采用钢筋混凝土浇筑。
在进行深基坑支护时需要注意一些问题,首先是地质条件的检测,确定施工的地层情况和支护方式。
其次是安全措施的落实,如安装防护网、设置安全警示牌等。
再者是水土保持措施的执行,包括施工现场的排水、沉积池的设置等。
此外,还需做好排水和售后维护等工作。
其次,地下连续墙施工也是正负零以下施工的重要环节。
地下连续墙一般采用挖孔桩、搅拌桩、抓斗施工法等方式进行。
施工前需根据建筑设计要求确定地下连续墙的深度、长度和宽度,并选择合适的施工方式。
挖孔桩施工时需先进行土层观测和水质监测,然后进行钻孔、灌浆、吊筒、充填等工序。
搅拌桩施工时需先进行桩周土层的试验和检测,然后进行搅拌灌注,最后完成桩的修整和处理。
抓斗施工法需要根据土质情况和抓斗机械的特点选择施工方式,然后进行挖沟、安放桩笼和灌注等工序。
地下连续墙施工时需要注意土层的稳定性和支护的可靠性,且施工速度要适宜,以确保整个施工过程的安全和顺利进行。
在施工中还需设置警示牌、防护网等安全设施,确保施工人员的安全。
最后,地下室开挖和地下连续墙与地下室的连接是正负零以下施工的重要环节之一、地下室开挖一般采用人工或者机械开挖的方式进行。
施工前需要根据土质条件选择合适的开挖方式,并进行断面测量和土质试验。
开挖时需注意安全,设立安全警戒线,定期检查施工现场。
开挖完毕后,需进行清理、排水、防水等工作。
地下连续墙与地下室的连接需要进行施工方案的调整,以保证地下连续墙与地下室的结构刚度和稳定性。
正负零以下施工是建筑工程中非常关键的一部分,对于整个项目的顺利进行起着重要的作用。
在施工过程中,需注意安全、保证施工质量,并进行相关的验收和保养工作。
±0000以下施工方案范文-1-目录一、工程结构设计概况.............................2二、施工部署....................................3三、施工准备....................................5四、基础施工阶段的进度安排.......................9五、挖孔桩施工..................................9六、基础梁.....................................20七、地下室砼挡土墙和车库施工.....................22八、塔吊基础作业施工方案........................31九、负二层施工防护措施..........................31十、挖孔桩和柱基和机械旋挖施工措施 (31)-2-一、工程概况1.1工程结构设计概况1.本工程基础D5、D6、D7、E3、E4及车库为挖孔桩和带形基础,地基基础设计等级为甲级。
根据设计图纸,本工程基础持力层为中风化泥岩。
其天然单轴抗压强度标准值D5、D6、D7为8.7MPa,E3、E4天然单轴抗压强度标准值为6.0MPa。
桩、桩帽、基础梁、电梯基坑底板、挡土墙的砼等级均为C30;桩护壁为C20;垫层C15。
钢筋采用HPB235级、HRB335级和HRB400级。
挖孔桩钢筋和桩帽保护层厚度为50mm,底板20mm基础梁为30mm。
2.本工程桩直径800~1800mm,深度估计为3~33米左右,E3、E4、D5、D6筒体,D7有50%为机械旋挖桩(详见旋挖桩专项方案),D6除筒体外,D7有50%为人工挖孔桩,基础总的土石方约4000m3,人工挖孔桩护壁厚170~90mm,基础±0.000=212.85m。
1.2工程地质情况本工程场地为平基后地形,根据地堪报告和现场踏堪,场地内E3、E4、D5、D6、车库有土层外,其余为泥岩和砂岩组成,D6除筒体外,D7有50%桩为泥岩、砂岩基层,周边为高切坡,基坑槽开挖时,周边应支附模板遮挡,以免松石、松土掉进坑内伤人。
第一章工程概况东泰金谷住宅楼工程,位于省市南岗区邮政街与阿什河街交汇地段,工程结构体系为剪力墙结构,地下2层,地上32层,局部裙房4层。
建筑高度为分别为99.95m和15.75m。
其中地下一层为戊类库房,层高6.05m。
地下二层为立体停车库及设备用房,层高4.9m。
抗震设防类别为丙类;抗震等级:剪力墙抗震等级为三级,框架抗震等级为三级。
本工程基础类型为钻孔压灌超流态混凝土灌注桩,桩径为:600mm,桩长分别为27m和17m,单桩承载力特征值分别为2500KN及1600KN。
本工程桩基础先实行试桩,经动、静载试验,试验结果满足要求后,经设计单位同意,才可以开始施工工程桩。
本工程一层室地面标高为±0.00,室外高差为450mm,±0.00绝对高程相当于地质报告标高142.40m。
地下室部分:外墙为钢筋混凝土抗渗墙体,墙为粒混凝土空心砌块。
本工程地下室防水等级为一级,采用刚柔二道防水设防,刚性为混凝土自防水(底板抗渗混凝土等级为C40S8),柔性为外铺高聚物改性沥青防水卷材一道。
第二章施工现场组织机构现场设立工程总承包项目经理部,下设土建、水暖、电气专业施工队及其它专业施工队,统由项目经理管辖,项目经理部组织协调。
项目经理部分为工程、技术、质量、经营、物资、财务等部门,其组织机构设置职能如下:项目经理部组成人员项目经理:丕龙技术负责人:占义工长:黄军强质检员:顾梅安全员:贵第三章各分项工程施工方法及采用的施工设备第一节抄测定位与施工放线一、测量器具根据本工程实际特点,一台激光经纬仪、二台水平仪进行测量放线工作,所用仪器必须经检验合格后方可使用,以保证测量的精确度。
施工测量设备见附表二、抄测定位根据建设单位提供的放线依据——总平面图的坐标,采用直角坐标法进行定位,建立矩形控制网格,角度测设采用激光经纬仪及光学经纬仪。
水平高程测设采用自动安平水准仪,主轴线采用钢尺精密量距法。
将建设单位给定的绝对高程引入现场,设置永久性±0.000高程点,设置方法如下图所示:第二节土方工程一、施工方法(一)土方开挖:1、采用机械挖土与人工相结合的方式。
2、本工程基础底标高最深处为-14.57米,所以为深基础,有专业的基坑围护方案(已经专家论证),为此我单位可以不考虑边坡的土方围护。
3、基坑(槽)采用机械挖土,一次挖成,留300mm人工清底修边。
基坑在机械挖槽的基础上,人工清底修边。
4、该工程基础桩基较为分散,为在不影响施工的前提下减少土方工程量,拟采用如下操作顺序:场平——放线——柱坑位放线——机械挖基坑——人工修基坑至垫层底标高。
(二)土方运输与回填:1、所有土方全部外运,运距依建设单位指定弃土地点。
只留部分土方暂存于基坑,留做回填。
2、回填土采用人工装土,用塔吊吊斗运输到回填地点,人工回填,分层机械夯实。
分层厚度250mm,回填采用蛙式打夯机和柴油振动打夯机结合,在回填土使用前必须按规定送样检测含水率等项指标,以达到回填效果,压实系数大于0.95。
第三节地基与基础工程施工一、桩基础施工(见桩基础施工方案)二、承台及承台梁施工技术措施:1、施工准备:由于有的承台底座在坑底第7层土,施工承台前应对承台底标高进行抄平放线,对原始土层进行钎探,考察土质是否符合要求,能否承受承台及承台梁的荷载,不至于导致受荷弯曲,发现不符合的淤泥土进行置换,达到要求后进行承台的施工。
2、施工流程:抄平放线——垫层施工——砌砖模——钢筋绑扎——混凝土浇筑——养护——验收1、施工措施:1)基础模板工程承台、承台梁均采用砖模板(机制粘土砖),用M10商品水泥砂浆进行砌筑。
砂浆中掺入适量(以商混站提供的说明书为依据)的砂浆王以利于工人的正常砌筑。
由于高低跨的存在,所以竖向砖模板要采取局部加固和支架支撑的方式,所在高低跨处均砌240墙加垛的形式做为防止胀模的技术措施。
局部加设垫板,架设模板前,检查基土是否坚实。
※施工准备工作✧砌砖模前,应提前一天将砖用水润湿。
✧根据工作量的大小,提前算出所用商品砂浆的多少,避免造成不必要的浪费。
2)基础钢筋工程※施工方案钢筋采用机械加工。
承台、承台梁等构件的水平主筋采用单面搭接焊。
桩、柱等构件主筋采用电渣压力焊,钢筋网采用绑扎连接。
※技术措施本工程施工前所有施工人员仔细熟悉图纸,接受技术负责人的交底,钢筋工领取钢筋下料单下料时长短搭配。
下好的成品分别堆放在防雨棚,下部垫平高于地面,用下料卡分别标出编号、直径、部位,防止混用现象。
根据施工图及规要求进行钢筋翻样,经技术负责人对钢筋翻样单审核签字认证后,方可进行加工制作,钢筋加工的形状、尺寸必须符合设计要求及现行施工规要求。
※有关要求对柱、梁、墙节点等各构件的钢筋绑扎,施工前应详细编制绑扎顺序,由钢筋班长和质量员层层把关,杜绝钢筋规格错用及数量缺少。
按规与设计要求,针对不同构件,设置合理的铁码,保证构件保护层厚度符合标准,在砼浇注施工中,由专业钢筋工看护钢筋,随时调整补修,保证钢筋位置准确。
要求绑扎钢筋的搭接长度,满足规与设计要求,不得随意丢扣绑扎,为保证骨架刚度,正、反方向转动绑牢,施工术负责人下达技术交底或作业指导书,并严格把关。
箍筋抗震钩作成135度,各构件钢筋绑扎必须满扣。
所有钢筋合格证必须随钢筋一起到现场且二次复试必须合格。
※钢筋绑扎要求锚固:最小锚固长度LEa满足设计要求。
接头:不得采取焊接接头,钢筋网和钢筋骨架采用绑扎。
纵向受力钢筋,不能在受拉区域截断,当必须截断时,接头位置避开跨中1/3处,并相互错开。
钢筋在板中砼最小保护层不得小于15mm。
为保证钢筋与混凝土的有效结合,防止钢筋污染,在混凝土浇筑后均要求工人立即清理钢筋上的浆液,避免其凝固后难以清除。
为有效控制钢筋的绑扎间距,均要求操作工人先划线后绑扎。
在浇筑墙体混凝土前安放固定钢筋,确保浇筑混凝土后钢筋不偏位。
在钢筋工程中,我们总结和研究制定了一整套钢筋定位措施,能根治钢筋偏位这筑顽症。
通过理石及塑料垫块保证钢筋保护厚度;钢筋卡具控制钢筋排距和纵、横间距。
钢筋绑扎后,经土建和安装质量检查员检查合格后,报监理验收合格后方可进行下道工序的施工。
3)基础混凝土工程本工程基础垫层的混凝土强度等级为C15,承台、承台梁及防水底板混凝土强度等级为C40P8抗渗微膨胀混凝土,微膨胀剂UEA掺入水泥量8%的,加强带处掺量为12%。
由于本工程开工较晚,为了加快施工进度,所有±0.00标高以下施工的混凝土(梁、板、柱、墙)中均掺入早强剂,如果涉及冬期施工还要加入防冻剂,早强剂及防冻剂的种类及掺量以商砼站提供的说明书为准。
施工前,由项目经理及技术负责人组织人员对基础模板的尺寸及模板的稳定进行检查。
无误后,进行混凝土的施工。
※施工准备随时检查水源是否洁净,电源线路的电流、电压是否符合要求,机电设备有专人管理,绝缘良好,接地线接触良好,设备运转正常。
※砼搅拌及运输砼均采用商品混凝土,到达现场的砼每台班次做两次坍落度试验,砼出机到浇筑完不得超过规规定的时间。
混凝土的运输采用混凝土输送泵。
※砼浇筑和振捣浇筑前,搭设坡道,对混凝土的浇筑尽量不留施工缝,继续浇筑时对施工缝继续浇筑时,已浇砼抗压强度不小于1.2N/mm2,浇注之前清除水泥薄膜及松动石子和弱层并充分湿润清洗干净。
在结合处,铺50—100mm 厚与砼成分相同的水泥砂浆,使新旧砼紧密结合。
入模前,控制混凝土不产生离析现象,浇注混凝土过程中,严格保持钢筋平直、位置、保护层厚度正确。
振捣时,采用行列式振捣,按顺序振捣,不得漏振。
基础混凝土采用泵送混凝土时,管道支设形式如下:导墙施工做法如下图:膨胀止水条宽度20×30mm,导墙高度为300mm。
混凝土浇筑至止水条中部,止水条位置用20×50mm木条预留。
防水底板及外墙加强带位置用3×3mm钢丝网拦截,浇筑顺序先浇筑底板混凝土,再浇筑加强带处混凝土。
靠近外墙底板混凝土浇筑2h 后,浇筑外墙导墙混凝土。
止水条位置·ф8@1000300承台※砼养护砼浇筑完12h ,对砼表面进行养护。
拆模较早又不便覆盖的部位,采取喷涂养护膜的方式;基础表面部位养护且不少于7天。
※补充说明:为保证工程质量,我们选用有信誉、质量有保障的材料供货商,提供优质的材料,在施工中采用流程化管理,严格控制各项指标,浇筑后成品保护措施严密,每个过程都存有完整记录,责任划分细致,配合模板体系后,保证了此工程坚外美的效果。
(三)、基础砌筑工程1、材料准备与施工准备:基础砌筑从下而上进行砌筑,材料科在砌筑工程施工前10天,将所需材料送到现场指定地点。
砌筑之前根据墙体位置按施工图弹出墙身轴线及边线。
砌筑开始前,先摆砖,排灰缝宽度,根据层高,分出灰缝厚度,摆砖时,在同一墙面上,各部位组砌方法要统一,上下一致。
砌筑前,确定皮数杆的位置,墙角或其它交点必须设置。
皮数杆间距不超过15米,皮数杆须经水准抄平。
2、砌筑工程施工基础工程砌筑要求:双面拉线,砌块按准线砌筑。
采用“三一”砌砖法,即一铲灰,一块砖,一揉压的砌筑方法,满口灰砌筑,保证砌体砂浆饱满。
砌筑所用水泥应有出厂合格证并复试检验合格,砂浆强度符合设计要求,注意调整组砌,砖砌筑必须按设计要求,红砖、砂浆、原材料有合格证,且复试合格,砂浆应有试配,每班砌筑完,修清墙面。
施工中注意不得在脚手板上备过多的料,杜绝因堆料过多发生事故。
已经砌好的砌体,不得再撬动、碰撞,否则应清除原有砂浆,重新砌筑。
砌筑时,对砌体表面的平整度和垂直度,灰缝的均匀程度及砂浆饱满程度等,应随即检查,并校正所发现的偏差。
3、实心砖砌体施工要点砖砌体应上下错缝,外搭砌,采用“三一”砌砖法砌筑。
砂浆的配合比采用重量比,配合比应按图纸要求经试验室试配。
砂浆应采用机械拌合,拌成后使用时,均装入贮灰器。
如砂浆出现泌水现象,应在砌筑前再次拌和。
第四节主体工程施工(一)、模板工程一、概述模板工程控制着砼构件的质量,制约施工速度,应合理采用模板,有利于保证施工质量与工期,提高企业的经济效益。
为此要求选用适合本工程所需的模板。
二、模板选用1、本工程的柱采用定型钢模板,砼墙±0.00以下采用小型钢模板,穿φ16止水穿墙螺杆,每侧套两个紧固螺帽。
±0.00以上采用定型大钢模板。
现浇梁梁底及板底模采用清水混凝土模板体系。
即采用木框竹模板拼装、柱头设早拆体系。
早拆体系采用我公司自制的钢竹定型模板拼装,早拆体系与梁头模板采用型钢卡环相联系,利于周围且保证梁口柱头尺寸满足设计要求,观感好,无缺陷。
2、钢模板与早拆柱头系统相拼装,其特点整体稳定,拆装便捷,周转快,另外几何尺寸准确,使新浇砼表面平滑、美观。
3、对于小型构件、现浇楼梯,采用专门设计的钢框竹模板进行拼装;4、井道、电梯井,采用电梯井整体筒式组合模板。
