地下室及正负零以下结构施工工序
- 格式:doc
- 大小:24.50 KB
- 文档页数:1
第一章工程概况东泰金谷住宅楼工程,位于黑龙江省哈尔滨市南岗区邮政街与阿什河街交汇地段,工程结构体系为剪力墙结构,地下2层,地上32层,局部裙房4层。
建筑高度为分别为99.95m和15.75m。
其中地下一层为戊类库房,层高6.05m。
地下二层为立体停车库及设备用房,层高4.9m。
抗震设防类别为丙类;抗震等级:剪力墙抗震等级为三级,框架抗震等级为三级。
本工程基础类型为钻孔压灌超流态混凝土灌注桩,桩径为:600mm,桩长分别为27m和17m,单桩承载力特征值分别为2500KN及1600KN。
本工程桩基础先实行试桩,经动、静载试验,试验结果满足要求后,经设计单位同意,才可以开始施工工程桩。
本工程一层室内地面标高为±0.00,室内外高差为450mm,±0.00绝对高程相当于地质报告标高142.40m。
地下室部分:外墙为钢筋混凝土抗渗墙体,内墙为陶粒混凝土空心砌块。
本工程地下室防水等级为一级,采用刚柔二道防水设防,刚性为混凝土自防水(底板抗渗混凝土等级为C40S8),柔性为外铺高聚物改性沥青防水卷材一道。
第二章施工现场组织机构现场设立工程总承包项目经理部,下设土建、水暖、电气专业施工队及其它专业施工队,统由项目经理管辖,项目经理部组织协调。
项目经理部分为工程、技术、质量、经营、物资、财务等部门,其组织机构设置职能如下:项目经理部组成人员项目经理:孙丕龙技术负责人:苏占义工长:黄军强质检员:顾梅安全员:刘贵第三章各分项工程施工方法及采用的施工设备第一节抄测定位与施工放线一、测量器具根据本工程实际特点,一台激光经纬仪、二台水平仪进行测量放线工作,所用仪器必须经检验合格后方可使用,以保证测量的精确度。
施工测量设备见附表二、抄测定位根据建设单位提供的放线依据——总平面图的坐标,采用直角坐标法进行定位,建立矩形控制网格,角度测设采用激光经纬仪及光学经纬仪。
水平高程测设采用自动安平水准仪,主轴线采用钢尺精密量距法。
建筑物地下室施工工序与流程详解地下室施工是建筑物建设过程中非常重要的一环,本文将详细介绍地下室施工的工序与流程,包括前期准备、基坑开挖、地下室结构施工、地下室装饰与设备安装等。
一、前期准备地下室施工前的准备工作至关重要,包括项目的可行性研究与评估、地质勘察和设计方案的确定等。
在准备工作完成后,还需要进行相关的手续办理,包括规划许可证、施工图审批等。
二、基坑开挖1. 地质探测:对地下室所在地的地质情况进行排查,了解地下水位、土质及岩层等有关信息。
2. 基坑边界确定:根据设计图纸确定地下室基坑的边界,进行测量和标定。
3. 地下室基坑开挖:采用机械方式进行基坑开挖,根据设计要求控制开挖深度和坡度。
三、地下室结构施工1. 基础施工:在基坑开挖完成后,进行地下室结构的基础施工,包括地下室底板、基础墙的浇筑。
2. 地下室墙体施工:根据设计图纸要求,进行地下室墙体的砌筑或浇筑。
3. 地下室顶板施工:在地下室墙体完工后,进行地下室顶板的施工,根据设计要求进行钢筋布置和混凝土浇筑。
4. 地下室地板施工:地下室地板一般采用混凝土浇筑,根据设计要求进行钢筋布置和混凝土浇筑。
四、地下室装饰与设备安装1. 室内装修:地下室的室内装修包括地面铺设、墙面粉刷、天花板装饰等。
根据设计要求进行材料选择和装饰施工。
2. 设备安装:根据地下室用途的不同,需要安装相应的设备,如供暖系统、通风系统、水电系统等。
施工过程中需注意安全规范与符合相关法规的要求。
五、验收与收尾在地下室施工完工后,需要进行相关的验收工作,包括工程质量验收与安全验收。
验收合格后,进行工程收尾工作,包括清理、搬运设备,进行维修和保养,并做好相关档案整理工作。
总结:地下室施工工序与流程包括前期准备、基坑开挖、地下室结构施工、地下室装饰与设备安装等环节。
每个环节都需要严格按照设计要求和相关规范进行施工,保证施工质量和安全。
通过合理的组织与协调,能够达到预期的施工目标,为建筑物的使用提供良好的地下空间。

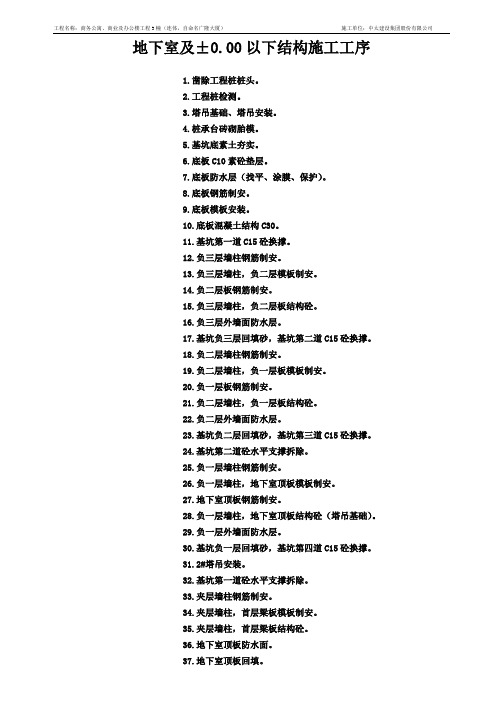

工程名称:商务公寓、商业及办公楼工程3幢(连体,自命名广隆大厦)施工单位:中太建设集团股份有限公司地下室及±0.00以下结构施工工序1.凿除工程桩桩头。
2.工程桩检测。
3.塔吊基础、塔吊安装。
4.桩承台砖砌胎模。
5.基坑底素土夯实。
6.底板C10素砼垫层。
7.底板防水层(找平、涂膜、保护)。
8.底板钢筋制安。
9.底板模板安装。
10.底板混凝土结构C30。
11.基坑第一道C15砼换撑。
12.负三层墙柱钢筋制安。
13.负三层墙柱,负二层模板制安。
14.负二层板钢筋制安。
15.负三层墙柱,负二层板结构砼。
16.负三层外墙面防水层。
17.基坑负三层回填砂,基坑第二道C15砼换撑。
18.负二层墙柱钢筋制安。
19.负二层墙柱,负一层板模板制安。
20.负一层板钢筋制安。
21.负二层墙柱,负一层板结构砼。
22.负二层外墙面防水层。
23.基坑负二层回填砂,基坑第三道C15砼换撑。
24.基坑第二道砼水平支撑拆除。
25.负一层墙柱钢筋制安。
26.负一层墙柱,地下室顶板模板制安。
27.地下室顶板钢筋制安。
28.负一层墙柱,地下室顶板结构砼(塔吊基础)。
29.负一层外墙面防水层。
30.基坑负一层回填砂,基坑第四道C15砼换撑。
31.2#塔吊安装。
32.基坑第一道砼水平支撑拆除。
33.夹层墙柱钢筋制安。
34.夹层墙柱,首层梁板模板制安。
35.夹层墙柱,首层梁板结构砼。
36.地下室顶板防水面。
37.地下室顶板回填。

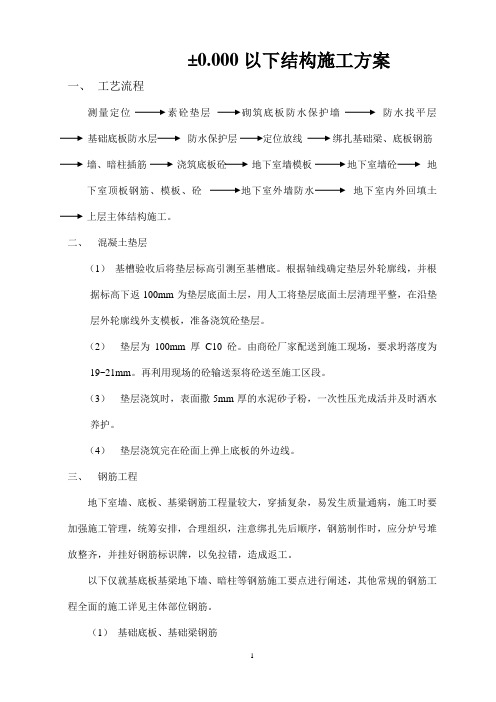

±0.000以下结构施工方案一、工艺流程测量定位素砼垫层砌筑底板防水保护墙防水找平层基础底板防水层防水保护层定位放线绑扎基础梁、底板钢筋墙、暗柱插筋浇筑底板砼地下室墙模板地下室墙砼地下室顶板钢筋、模板、砼地下室外墙防水地下室内外回填土上层主体结构施工。
二、混凝土垫层(1)基槽验收后将垫层标高引测至基槽底。
根据轴线确定垫层外轮廓线,并根据标高下返100mm为垫层底面土层,用人工将垫层底面土层清理平整,在沿垫层外轮廓线外支模板,准备浇筑砼垫层。
(2)垫层为100mm厚C10砼。
由商砼厂家配送到施工现场,要求坍落度为19~21mm。
再利用现场的砼输送泵将砼送至施工区段。
(3)垫层浇筑时,表面撒5mm厚的水泥砂子粉,一次性压光成活并及时洒水养护。
(4)垫层浇筑完在砼面上弹上底板的外边线。
三、钢筋工程地下室墙、底板、基梁钢筋工程量较大,穿插复杂,易发生质量通病,施工时要加强施工管理,统筹安排,合理组织,注意绑扎先后顺序,钢筋制作时,应分炉号堆放整齐,并挂好钢筋标识牌,以免拉错,造成返工。
以下仅就基底板基梁地下墙、暗柱等钢筋施工要点进行阐述,其他常规的钢筋工程全面的施工详见主体部位钢筋。
(1)基础底板、基础梁钢筋a、施工前用铁红弹出底板钢筋位置线,以确保钢筋绑扎后位置的正确性。
b、按弹出的底板钢筋位置线,先绑扎底板下层钢筋并用提前预制的砼垫块垫起,间距1000 mm梅花状布置,确保保护层厚度符合设计要求。
c、绑扎完底板底层钢筋后,搭设钢管架,绑扎基梁钢筋,成型后将钢管架拆除,并拉线将基梁垫平、校直。
d、绑扎完基础梁钢筋后,焊钢筋支架,(间距2米)型,绑扎底板上层钢筋,钢筋支架要求焊接牢固,标高应符合设计要求。
e、底板中钢筋接头应相互错开,当采用绑扎搭接时,在任一接头中心至1.3倍钢筋搭接长度区段内,有接头的受力钢筋面积不得超过总面积的50%,基础梁上部钢筋应在梁支座范围内搭接,下部钢筋应在梁跨1/3范围内搭接。
正负零以下基础工程施工方案安置小区及教师限价房建设工程正负零以下基础施工方案编制:审核:批准:编制单位:XXX建设有限公司编制时间:2018年5月7日目录一、工程概况 (1)二、编制依据 (2)三、工技术措施 (2)1.土方开挖(详见土方开挖专项方案) (2)2.垫层、砖胎膜施工 (9)3.防水施工 (10)4.钢筋施工(详见钢筋专项方案) (13)5.模板施工(详见模板专项方案) (17)6.水电预埋砌体施工 (21)7.混凝土施工 (22)四、基础中的施工机械设备表 (33)五、工程质量保证措施 (34)1.质量管理制度 (34)2.质量监督制度 (35)3.质量检查制度 (35)4.主要工序的质量保证措施 (36)六、安全措施 (37)1.建立安全生产管理保证体系 (37)2.施工用电安全管理措施 (38)3.“三宝”、“四口”临边防护措施 (39)4.中小型机械安全管理措施 (39)5.防火安全管理措施: (39)一、工程概况1.工程名称:XXX安置小区及教师限价房建设工程2.建设单位:XXX建设投资集团有限公司3.设计单位:XXX建筑设计有限公司4.施工单位:XXX建设有限公司5.监理单位:XXX建设工程监理有限公司6.勘察单位:XXX建设工程有限公司7.工程概况本工程位于XXX区XXX街道XXX自然村。
地块东面为农居房,南面为农田,西面为自然山体,北面为高科路。
建筑高度38.1米,总面积:36755.09m2,其中地下室面积:9851m2,地上部分面积:26904.09m2,基础形式为桩基筏板(桩为冲孔灌注桩),结构形式为框架-剪力墙结构,抗震等级为三级,首层及以上为装配整体式框剪结构体系。
根据图纸设计,基础承台、地梁、底板、墙、柱混凝土强度等级为C35,灌注桩混凝土强度等级C30,基础垫层为100厚C15素砼。
小承台CT1体积为同1.2×1.2×0.9米,其他承台长度为1.4~3.5米、宽度1.4~4.0米、高度0.9~1.2米。
正负零以下施工方案首先,深基坑支护是正负零以下施工的关键环节之一、深基坑支护一般采用沉井或者大型土石方施工机械进行。
施工前需要先进行场地勘察,确定基坑的规模和形状,然后根据基坑的情况选择合适的支护方式。
目前最常用的支护方式是钢支撑和混凝土墙的组合支护,其中钢支撑采用钢模板加不锈钢支撑杆,混凝土墙采用钢筋混凝土浇筑。
在进行深基坑支护时需要注意一些问题,首先是地质条件的检测,确定施工的地层情况和支护方式。
其次是安全措施的落实,如安装防护网、设置安全警示牌等。
再者是水土保持措施的执行,包括施工现场的排水、沉积池的设置等。
此外,还需做好排水和售后维护等工作。
其次,地下连续墙施工也是正负零以下施工的重要环节。
地下连续墙一般采用挖孔桩、搅拌桩、抓斗施工法等方式进行。
施工前需根据建筑设计要求确定地下连续墙的深度、长度和宽度,并选择合适的施工方式。
挖孔桩施工时需先进行土层观测和水质监测,然后进行钻孔、灌浆、吊筒、充填等工序。
搅拌桩施工时需先进行桩周土层的试验和检测,然后进行搅拌灌注,最后完成桩的修整和处理。
抓斗施工法需要根据土质情况和抓斗机械的特点选择施工方式,然后进行挖沟、安放桩笼和灌注等工序。
地下连续墙施工时需要注意土层的稳定性和支护的可靠性,且施工速度要适宜,以确保整个施工过程的安全和顺利进行。
在施工中还需设置警示牌、防护网等安全设施,确保施工人员的安全。
最后,地下室开挖和地下连续墙与地下室的连接是正负零以下施工的重要环节之一、地下室开挖一般采用人工或者机械开挖的方式进行。
施工前需要根据土质条件选择合适的开挖方式,并进行断面测量和土质试验。
开挖时需注意安全,设立安全警戒线,定期检查施工现场。
开挖完毕后,需进行清理、排水、防水等工作。
地下连续墙与地下室的连接需要进行施工方案的调整,以保证地下连续墙与地下室的结构刚度和稳定性。
正负零以下施工是建筑工程中非常关键的一部分,对于整个项目的顺利进行起着重要的作用。
在施工过程中,需注意安全、保证施工质量,并进行相关的验收和保养工作。
地下室结构工程施工流程一、前期准备1.按照设计图纸和工程要求制定施工方案,确定施工的顺序和步骤。
2.组织施工人员,安排好各个工种的岗位和职责。
3.准备好所需要的施工机械、材料和设备。
二、基坑开挖1.根据设计要求,利用挖掘机进行基坑的开挖。
开挖深度和尺寸需符合设计要求。
2.清理和处理土方,分为可回填的土方和不可回填的土方,并对不可回填的土方进行妥善处理。
3.在开挖的同时,设置排水设备来控制地下水位,防止工地积水。
三、地下室施工1.在地下室的周围设置临时支撑结构,如支撑桩、撑撑墙等,以确保开挖过程中的安全。
2.进行地下室的混凝土施工,包括地下室的墙体、地板和梁柱等结构的浇筑。
施工前需要先进行混凝土模板的搭设和钢筋的绑扎。
3.在地下室的墙体和梁柱上设置钢筋网,并进行焊接和连接。
4.进行地下室内的砌筑工作,包括墙体的砌筑和地板的砌筑。
需要注意墙体和地板的平整度和垂直度。
5.进行地下室的梁柱安装,包括梁柱的预埋件的安装和梁柱的吊装。
梁柱需要按照设计要求进行位置和高度的调整。
四、地下室防水1.进行地下室的排水工程,包括设置排水管道和井盖等设施。
排水管道需要按照设计要求进行施工和布置。
2.进行地下室的防水工程,包括地下室墙体和地板的防水处理。
可以采用涂料、卷材和湿铺法等方式进行防水处理。
五、安装设备1.进行地下室内的电气管道和暖通管道的安装,包括电线、插座、开关等电气设备和空调、通风等暖通设备的安装。
2.进行地下室内的水管道和排水管道的安装,包括水龙头、水箱、下水道等设施的安装。
3.安装地下室的消防设备,包括灭火器、喷淋系统等。
4.安装地下室的安全设备,包括监控摄像头、门禁系统等。
六、收尾工作1.进行地下室的整洁和清理工作,清除垃圾和材料残留物,并进行场地的平整和清洁工作。
2.进行地下室的验收工作,包括地下室的质量验收和安全验收。
3.编制地下室的竣工图纸和相关材料,整理施工记录和施工日志。
4.进行工程的结算和竣工报告的编制。
第1篇一、施工准备1. 设计图纸审查:对地下室设计图纸进行全面审查,确保图纸符合规范要求,并对施工过程中可能出现的问题进行预判。
2. 材料设备准备:根据施工方案,提前准备所需材料,如混凝土、钢筋、防水材料、模板等,并对设备进行调试和检查。
3. 施工人员培训:对施工人员进行技术培训,确保施工人员熟悉施工工艺和操作规程。
4. 施工现场准备:清理施工现场,确保施工场地平整、畅通,满足施工要求。
二、施工步骤1. 基础施工(1)基底处理:对基底进行平整、夯实,确保地基承载力满足设计要求。
(2)基础施工:按照设计图纸进行基础施工,包括基础垫层、基础梁、基础板等。
2. 地下室结构施工(1)地下室外墙施工:按照设计图纸进行地下室外墙施工,包括墙体砌筑、模板支设、混凝土浇筑等。
(2)地下室内墙施工:按照设计图纸进行地下室内墙施工,包括墙体砌筑、模板支设、混凝土浇筑等。
(3)地下室顶板施工:按照设计图纸进行地下室顶板施工,包括模板支设、混凝土浇筑等。
3. 地下室防水施工(1)地下室外墙防水:采用防水卷材、防水涂料等材料,对地下室外墙进行防水施工。
(2)地下室内墙防水:采用防水卷材、防水涂料等材料,对地下室内墙进行防水施工。
(3)地下室底板防水:采用防水卷材、防水涂料等材料,对地下室底板进行防水施工。
4. 地下室管道施工(1)给排水管道施工:按照设计图纸进行给排水管道施工,包括管道铺设、阀门安装、试压等。
(2)强弱电管道施工:按照设计图纸进行强弱电管道施工,包括管道铺设、桥架安装、电缆敷设等。
5. 地下室装修施工(1)墙面装修:按照设计要求进行墙面装修,包括抹灰、腻子、涂料等。
(2)地面装修:按照设计要求进行地面装修,包括地砖铺设、地板安装等。
(3)天花装修:按照设计要求进行天花装修,包括吊顶、灯具安装等。
6. 地下室设备安装(1)给排水设备安装:按照设计要求进行给排水设备安装,包括水泵、阀门、水箱等。
(2)强弱电设备安装:按照设计要求进行强弱电设备安装,包括配电箱、电缆桥架、照明设备等。
主体结构正负零下施工全过程图解
1、土方开挖后,承台砖胎膜砌筑
2、承台基础梁砖胎膜砌筑
3、承台、底板垫层砼浇捣后
4、地下室底板及承台基础梁防水卷材施工
5、钢筋绑扎中
6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中
7、外墙施工缝处模板挂模
8、外墙模板挂模。
注意要用止水螺杆
9、管道预埋
10、高低跨处模板的下部我们焊上了钢筋支架
地下室高低跨处模板挂模
11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍
筋不断开。
12、地下室底板砼浇捣后
13、地下室放线,柱头砼凿毛
14、模板钢管架搭设
15、外墙施工缝处凿毛
16、柱脚焊的定位钢筋
17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查
19、地下室柱的砼浇捣完毕
20、人防门预埋安装中
21、地下室顶板砼浇捣中
22、地下室外墙模板拆除后的止水螺杆处理
23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块
24、外墙止水螺杆割除后水泥砂浆修补
25、外墙防水卷材施工中
26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中
28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆
29、地下室。
地下室施工工艺流程一、工程准备阶段1.组织成立项目施工组织设计、施工组织方案编制和审批。
2.制定项目施工测量控制工程进度和质量控制计划。
3.开展现场踏勘和勘察设计,确定地下室布置和尺寸。
4.编制施工人力、物力、机械、材料等计划,制定施工合同和施工方案。
5.办理相关手续,如施工许可证等。
二、基坑开挖阶段1.进行地下水位及土质调查,确定基坑开挖方式及支护形式。
2.按设计要求进行基坑标高、控制标志的设置与校验。
3.进行基坑围护结构施工,包括地下室外墙、防水层等的施工。
4.根据设计要求进行基坑开挖,使用机械设备进行土方开挖。
5.进行基坑排水施工,确保基坑内的水位低于设计要求。
三、加固处理阶段1.进行地下室抗拔桩的布置和施工,确保地下室结构的牢固和稳定。
2.施工地下室的地基加固,如灌注桩、搅拌桩等的施工。
3.进行地下室墙体削减和基础加固处理,确保地下室结构的稳定性。
四、地下室主体结构施工阶段1.进行地下室主体结构施工前的准备工作,包括模板安装、钢筋工程等。
2.施工地下室主体结构的梁、柱、板的浇筑及养护。
3.进行地下室的屋面防水处理,确保地下室内部不受水侵。
4.进行地下室的墙体、地面等内部结构施工,包括砌筑、粉刷等工作。
5.进行地下室的外墙装饰,包括外墙材料的安装、外墙保温层的施工等。
五、地下室装饰和设备安装阶段1.进行地下室装饰前的准备工作,包括地下室空气处理系统的布置、设备安装等。
2.进行地下室的内部装饰和装修,包括地面铺设、墙面装饰、天花板装修等。
3.进行地下室的设备安装,包括照明设备、空调设备、给排水设备等的安装。
4.进行地下室通风、电气、消防等系统的安装和调试。
5.进行地下室系统设备的联调和试运行,检查设备运行情况和系统功能。
六、验收和竣工阶段1.进行地下室的质量验收,包括结构、装饰、设备等的验收。
2.进行地下室的安全验收,检查施工安全措施的落实情况。
3.进行地下室的功能验收,包括设备运行情况和系统功能的检查。
工程名称:商务公寓、商业及办公楼工程3幢(连体,自命名广隆大厦)施工单位:中太建设集团股份有限公司地下室及±0.00以下结构施工工序
1.凿除工程桩桩头。
2.工程桩检测。
3.塔吊基础、塔吊安装。
4.桩承台砖砌胎模。
5.基坑底素土夯实。
6.底板C10素砼垫层。
7.底板防水层(找平、涂膜、保护)。
8.底板钢筋制安。
9.底板模板安装。
10.底板混凝土结构C30。
11.基坑第一道C15砼换撑。
12.负三层墙柱钢筋制安。
13.负三层墙柱,负二层模板制安。
14.负二层板钢筋制安。
15.负三层墙柱,负二层板结构砼。
16.负三层外墙面防水层。
17.基坑负三层回填砂,基坑第二道C15砼换撑。
18.负二层墙柱钢筋制安。
19.负二层墙柱,负一层板模板制安。
20.负一层板钢筋制安。
21.负二层墙柱,负一层板结构砼。
22.负二层外墙面防水层。
23.基坑负二层回填砂,基坑第三道C15砼换撑。
24.基坑第二道砼水平支撑拆除。
25.负一层墙柱钢筋制安。
26.负一层墙柱,地下室顶板模板制安。
27.地下室顶板钢筋制安。
28.负一层墙柱,地下室顶板结构砼(塔吊基础)。
29.负一层外墙面防水层。
30.基坑负一层回填砂,基坑第四道C15砼换撑。
31.2#塔吊安装。
32.基坑第一道砼水平支撑拆除。
33.夹层墙柱钢筋制安。
34.夹层墙柱,首层梁板模板制安。
35.夹层墙柱,首层梁板结构砼。
36.地下室顶板防水面。
37.地下室顶板回填。
