雨水口及雨水口连管施工技术交底
- 格式:docx
- 大小:10.94 KB
- 文档页数:6
雨水管施工技术交底关键信息项:1、雨水管施工的材料要求2、施工工艺流程3、施工质量标准4、安全注意事项5、成品保护措施1、施工准备11 技术准备111 施工前应认真熟悉施工图纸,按照设计要求和相关标准规范,编制施工方案,并向施工人员进行技术交底。
112 熟悉雨水管安装的相关技术要求和质量标准,明确施工中的关键控制点。
12 材料准备121 雨水管及管件的规格、型号应符合设计要求,并有质量证明文件。
122 管材和管件的外观质量应符合以下要求:表面应无裂纹、砂眼、凹陷等缺陷;管材的壁厚应均匀,管件应无变形、扭曲等现象。
123 胶粘剂等辅助材料应选用与管材相匹配的产品,并具有质量证明文件。
13 施工机具准备131 准备好电钻、电锯、电焊机、扳手、锤子、水平尺、线坠等施工工具。
132 对施工机具进行检查和调试,确保其性能良好,能够正常使用。
2、施工工艺流程21 测量放线211 根据设计图纸,在建筑物上放出雨水管的安装位置线,包括立管的位置和支管的坡度走向。
212 用水平尺和线坠对安装位置线进行复核,确保其水平度和垂直度符合要求。
22 支架安装221 按照设计要求和施工规范,安装雨水管的支架。
支架的间距应符合规定,固定应牢固可靠。
222 对于金属支架,应进行防腐处理;对于塑料支架,应保证其强度和稳定性。
23 雨水管安装231 将雨水管按照设计要求和安装位置进行组装,连接方式应符合设计和规范要求。
232 对于塑料雨水管,采用胶粘剂连接时,应先将管材和管件的连接部位清理干净,涂上胶粘剂,迅速插入连接,并保持一定时间。
233 对于金属雨水管,采用焊接或法兰连接时,焊接应符合焊接工艺要求,法兰连接应严密,螺栓应紧固均匀。
24 雨水斗安装241 在屋面雨水口处安装雨水斗,雨水斗的型号和规格应符合设计要求。
242 雨水斗与屋面的连接处应严密,不得有渗漏现象。
25 通水试验251 雨水管安装完成后,应进行通水试验,检查管道是否畅通,有无渗漏。

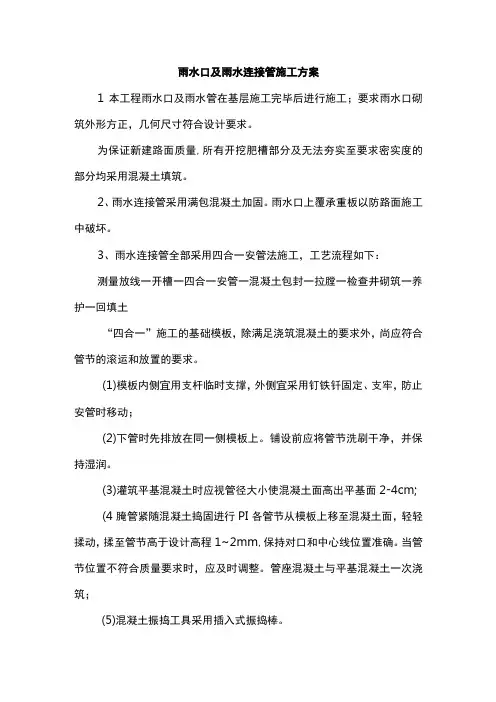

雨水口及雨水连接管施工方案
1本工程雨水口及雨水管在基层施工完毕后进行施工;要求雨水口砌筑外形方正,几何尺寸符合设计要求。
为保证新建路面质量,所有开挖肥槽部分及无法夯实至要求密实度的部分均采用混凝土填筑。
2、雨水连接管采用满包混凝土加固。
雨水口上覆承重板以防路面施工中破坏。
3、雨水连接管全部采用四合一安管法施工,工艺流程如下:
测量放线一开槽一四合一安管一混凝土包封一拉膛一检查井砌筑一养护一回填土
“四合一”施工的基础模板,除满足浇筑混凝土的要求外,尚应符合管节的滚运和放置的要求。
(1)模板内侧宜用支杆临时支撑,外侧宜采用钉铁钎固定、支牢,防止安管时移动;
(2)下管时先排放在同一侧模板上。
铺设前应将管节洗刷干净,并保持湿润。
(3)灌筑平基混凝土时应视管径大小使混凝土面高出平基面2-4cm;
(4腌管紧随混凝土捣固进行PI各管节从模板上移至混凝土面,轻轻揉动,揉至管节高于设计高程1~2mm,保持对口和中心线位置准确。
当管节位置不符合质量要求时,应及时调整。
管座混凝土与平基混凝土一次浇筑;
(5)混凝土振捣工具采用插入式振捣棒。
4、雨水口砌筑应符合下列要求
(1)在基础上放出雨水口侧墙位置线,并安放雨水管。
管端面露于雨水口内,其露出长度不得大于2cm,管端面应完整无破损。
(2)砌筑雨水口应灰浆饱满,随砌随勾缝。
(3)雨水口内应保持清洁,砌筑时应随砌随清理,砌筑完成后及时加盖,保证安全。
合肥市合淮路(西二环-新206)工程2标段雨水口及支管施工技术交底交底人:复核人:接收人:日期:技术交底书技术交底书表格编号1310项目名称合肥市合淮路(西二环—新206)工程二标段第页共页交底编号工程名称排水工程设计文件图号2014-SZ-23施工部位雨水口及支管交底日期2016.3.1技术交底内容:一、技术交底范围本交底适用于合肥市合淮路(西二环—新206)工程二标段路基雨水口及支管工程施工技术要点、施工常见遇到的问题及处理措施。
二、设计情况本标段雨水口连接管,除图纸特别说明外,六箅以下雨水口连接管采用Ⅱ级d300钢筋砼管,六箅雨水口连接管采用Ⅱ级d500钢筋砼承插口管,并均以i=0.01坡向检查井,且起点管道覆土不小于0.7米,全管段采用C15混凝土满包,s=10cm,e=23.2cm。
雨水口采用偏沟式雨水口,除特别说明外,道路机动车道采用偏沟式三箅雨水口,辅道采用偏沟式双箅雨水口,道路相对低点处雨水口加密。
雨水口设置落底,深度为0.3米,实际施工道路相对低点位置如与图中标注有偏差,应相应调整雨水口位置,确保相应低点处布设有雨水口,道路交口范围内雨水口布置以交口设计图为准。
三、施工顺序雨水口及支连管在路基96区填筑完成后开始施工,支连管护管混凝土强度达到75%以后方可开放交通。
四、施工工艺1、雨水支连管(1)雨水支连管采用d300钢筋混凝土管,壁厚3cm,360度满包C15混凝土护管。
(2)雨水支连管坡度为1%,在雨水口起点埋深为1m,既96区顶往下49cm位置。
(3)按设计放出雨水连接管中线,往两侧各扩30cm,即为雨水支连管开挖线,并洒白灰标记。
雨水支连管沟槽开挖采用小挖机开挖,沟槽宽度为60cm,沟槽开挖深度雨水口起点位置为62cm(管底埋深49cm+3cm壁厚+10cm混凝土基础)。
(4)雨水支连管起点接口必须与雨水口内壁相平,不得伸入雨水口,避免影响雨水口收水效果。
(5)沟槽开挖后,浇筑10cmC15混凝土平基,待混凝土终凝后,安装混凝土管道,管节与管节之间不留缝隙,用混凝土垫块稳管后,浇筑C15混凝土至沟槽顶面。
一、交底目的为确保雨水口施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工工期:____________________5. 施工内容:雨水口安装、维修及改造工程。
三、安全技术交底内容1. 施工人员安全要求(1)所有施工人员必须持证上岗,熟悉本工程的安全操作规程。
(2)施工前必须进行安全教育,了解工程特点和施工过程中可能存在的危险因素。
(3)施工过程中必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(4)禁止酒后作业、疲劳作业和违章操作。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工现场应设置安全通道,保证施工人员通行安全。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。
(4)施工现场临时用电设施必须符合国家有关标准,确保用电安全。
3. 雨水口施工安全要求(1)施工前,对施工区域进行勘察,了解地下管线、设施等情况,制定相应的施工方案。
(2)施工过程中,严格遵守施工图纸,确保雨水口安装位置、尺寸、角度等符合设计要求。
(3)挖掘雨水口时,应采用人工挖掘或机械挖掘,严禁使用爆炸物。
(4)挖掘过程中,注意观察地下管线、设施,发现异常情况立即停止施工,并及时上报。
(5)挖掘出的土方应及时运离施工现场,避免影响施工安全和交通。
(6)雨水口安装完成后,应及时进行验收,确保安装质量。
4. 交叉作业安全要求(1)交叉作业时,必须遵守施工组织设计中的安全规定。
(2)交叉作业时,应设置安全隔离区,防止安全事故发生。
(3)交叉作业时,施工人员应相互配合,确保施工安全。
四、应急措施1. 发生安全事故时,立即停止施工,保护现场,并及时上报。

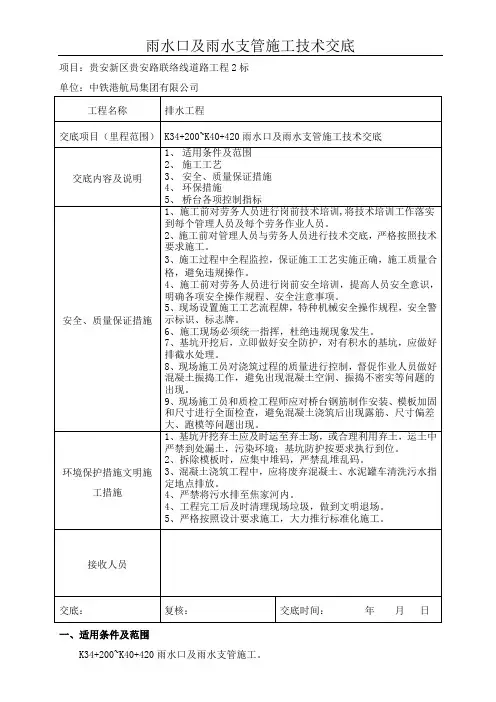

雨水口及雨水支管施工技术交底项目:贵安新区贵安路联络线道路工程2标单位:中铁港航局集团有限公司一、适用条件及范围K34+200~K40+420雨水口及雨水支管施工。
二、施工工艺1、工艺流程施工准备→施工放样→沟槽开挖→垫层施工→管道吊装→管道接口→三角区、管腔、管顶回填→检查井砌筑。
2、施工技术要求、沟槽开挖1)、根据检查井位置,用钢尺从检查井中心位置往大里程方向引出3米,为雨水口中线位置。
用白灰撒出雨水支管和雨水口的开挖线,雨水口和雨水支管一起开挖,采用机械开挖为主、人工清底为辅。
2)、机械开挖至距设计标高20cm,人工集中挖除清底,找平夯实。
开挖过程中严禁超挖。
、管道基础施工1)、管道开挖完成后,即铺设砂砾垫层,垫层厚度为10cm。
2)、垫层采用人工铺设,找平,并采用平板打夯机夯实,其密实度要求达到95%以上。
、雨水支管铺设安装及接口1)、本段采用DN300双壁波纹管,采用承插式弹性密封橡胶圈接口。
2)、雨水口耳管外壁满包C15、厚200mm的混凝土保护层。
、雨水口砌筑1)、施工人员将雨水口基础清至指定标高,雨水口由路缘石顶面下反为基础底,基础采用10cm厚C15混凝土。
2)、根据雨水口中心位置,画出雨水口位置砌筑雨水口,在砌筑至井路面顶以下30cm 左右时,由技术人员再次确认精确标高,严格按照指定标高砌筑。
、过梁安装雨水口砌筑至设计标高后,及时安装过梁,安装时砖墙顶面用水冲刷干净,并铺砂浆,按照设计标高找平。
三、雨水口及雨水支管质量控制要点1、雨水口质量控制要点、在雨水口基础上,先铺砂浆后再砖砌,一般采用一丁一顺或二丁一顺砌筑。
每层MU10砖块上下竖缝错开。
、砌筑雨水口的内壁用原浆勾缝,有抹面要求时,内壁抹面分层压实,外壁用砂浆搓缝严密。
其座浆、抹三角灰均采用1:2防水水泥砂浆。
2、管道回填质量控制要点、三角区、管腔区回填由人工采用碎石分层夯填,分层厚度不大于20cm,碎石回填至管底向上18cm,密实度要达到95%以上,以上采用同路基回填材料回填,压实度应达到95%以上。
路侧石、检查井、雨水口、雨水支管技术交底在道路建设中,路侧石、检查井、雨水口和雨水支管是不可缺少的部分,它们在城市的排水系统中起着关键的作用。
本文将就这些设备的概念、分类、规格和安装方式进行详细的介绍。
路侧石1. 概念路侧石是一种起分隔和保护行车道或路缘石的作用的建筑材料,它能够有效地分隔车辆和行人,减少因人车冲突而发生的事故。
2. 分类路侧石可以根据不同的材质和款式进行分类。
按材质来看,路侧石通常分为水泥混凝土路侧石、红砖路侧石和花岗石路侧石等。
按款式来看,路侧石通常分为U型路侧石、L型路侧石、C型路侧石和F型路侧石等。
其中,U型路侧石是常用的类型之一,它的侧面成U型,可以有效地固定路面。
3. 规格路侧石的规格也是多种多样的,一般来说常见的路侧石规格有200150100mm、300150150mm和400200200mm等等。
4. 安装方式安装路侧石比较简单,主要有两种方式:一种是单独墩立,另一种是与路缘石结合。
在墩立时,需要先打好基础,然后将路侧石竖直立在基础上,与路面之间需要留出一定的缝隙以便将来的路面修补。
在结合安装时,则需要将路侧石嵌入到路缘石内,起到了更好的固定作用。
检查井1. 概念检查井是排水系统中的一种特殊的设施,在排水管道的布局过程中通常安排在管道的拐弯处或连通处,是排水系统中的检查、清理和维修的重要部分。
每个施工项目中都必须对此进行详细的规划和施工。
2. 分类检查井同样可以按照其功能和材质进行分类。
按照功能来看,常见的检查井分为污水井、雨水井和合流井三种类型,也有一些检查井是净水井,但相对来说较少见。
按照材质来看,检查井可以分为混凝土检查井、砖混检查井、立式检查井、预制检查井和复合材料检查井等。
3. 规格检查井的规格也不同,根据实际需要可选用直径为500mm、600mm、800mm、1000mm、1200mm、1500mm等多种规格。
4. 安装方式对于检查井的安装,通常需要先埋设管道,然后安装检查井,以便能够检查排水系统的状况。
雨水口的技术交底雨水口这玩意儿,在咱们的日常生活里可太重要啦!虽然它平时不太起眼,可要是没弄好,那麻烦可就大了去了。
先来说说雨水口是啥。
简单来讲,雨水口就是路边收集雨水的小口子,它连着地下的排水管道,就像咱们喝水用的小吸管,把路面上的雨水吸到“肚子”里,然后排走。
咱们建雨水口的时候,可得选好位置。
就像我上次看到的一个小区,雨水口居然建在了一个小坡的坡顶,一下雨,雨水全顺着坡往下流,根本流不进雨水口,结果那一片积水严重,走路都能溅一裤腿子水。
所以啊,雨水口得建在地势低的地方,这样雨水才能乖乖流进去。
施工的时候,那材料也得选对。
比如说雨水箅子,这东西得结实耐用,还得能让雨水顺利通过。
我记得有一回,在一条新修的马路上,没用多久雨水箅子就坏了,车子一压上去“嘎吱”响,感觉随时都会掉下去。
后来一打听,原来是用了质量不过关的材料,这不是瞎折腾嘛!还有那基础的施工,可不能马虎。
基础得打得牢固,要不然雨水口用不了多久就会下沉或者倾斜。
我就碰到过一个雨水口,因为基础没做好,歪歪扭扭的,雨水都流不进去,周围还堆满了垃圾,又脏又臭。
再说说连接雨水口和排水管道的那一段。
这就好比是通道,通道要是不通畅,雨水咋能顺利排走呢?有一次,施工的时候没把接口处理好,结果堵了,一下雨雨水就往外冒,那场面,简直像个小喷泉。
而且啊,雨水口周围的路面也得处理好。
得平整,不能有坑坑洼洼的,不然雨水在这就会形成积水。
我曾经看到过一处雨水口,周围的路面高高低低,雨水都积在那,路过的人都得小心翼翼地绕着走。
总之,雨水口虽小,可这技术交底可一点都不能马虎。
咱们得把每个环节都做好,这样才能让雨水口发挥它应有的作用,让咱们的道路在下雨天也能干干净净、清清爽爽的!不然,每次下雨都积水,那得多闹心啊!。
雨水管安装技术交底关键信息项:1、雨水管材料规格与质量要求2、安装工艺流程3、施工安全注意事项4、质量验收标准5、维护与保养要求1、雨水管材料规格与质量要求11 雨水管应选用符合国家标准的 PVC、铸铁或其他指定材质的管材,管径、壁厚等参数应满足设计要求。
111 管材表面应光滑、无裂缝、无明显凹陷和损伤,色泽均匀。
112 管件如弯头、三通、管卡等应与管材配套,规格尺寸准确,无缺陷。
12 雨水管的连接件如密封胶圈、螺栓等应具备良好的密封性和耐腐蚀性。
121 密封胶圈应质地柔软、无破损,且与管材匹配。
122 螺栓等紧固件应强度足够,无锈蚀。
2、安装工艺流程21 测量放线根据设计图纸,确定雨水管的安装位置和标高,使用墨线在建筑物外墙上弹出安装控制线。
211 测量时应保证精度,误差控制在允许范围内。
22 支架安装221 按照控制线的位置,安装雨水管支架,支架间距应符合规范要求。
222 支架应固定牢固,采用膨胀螺栓或预埋件等方式与建筑物连接。
23 雨水管安装231 将雨水管逐段进行安装,连接时应确保接口紧密,无渗漏。
232 对于 PVC 管材,可采用胶水粘接或专用连接件连接;对于铸铁管材,采用承插连接或法兰连接。
24 管件安装241 在雨水管的转弯、分支等部位,安装相应的管件,如弯头、三通等。
242 管件的安装应位置准确,角度合理。
25 密封处理251 对雨水管的接口、管件连接处等进行密封处理,使用密封胶或密封材料,确保不漏水。
252 密封处理后应进行检查,如有渗漏及时修复。
3、施工安全注意事项31 施工人员应佩戴安全帽、安全带等个人防护用品,登高作业时应系好安全带。
311 安全带应固定在牢固可靠的位置。
32 施工用的工具和材料应放置稳固,防止坠落伤人。
321 严禁在高处抛掷工具和材料。
33 施工现场应设置警示标识,禁止无关人员进入。
331 对施工区域进行有效的隔离。
34 电气设备应符合安全要求,使用电动工具时应遵守操作规程。
雨水口及支连管技术交底一、介绍在建筑工程中,排水系统是一个非常重要的部分。
其中雨水排水系统是解决雨天降水后的污染和垃圾问题的关键。
雨水口及支连管是雨水排水系统的一部分,它们的安装和使用对于排水系统的性能和长期使用效果有着非常重要的影响。
二、雨水口的作用雨水口是雨水排水系统中的主要设备之一,它的主要作用是将雨水从屋顶和其他通道中引导到排水系统中,从而保证建筑表面不积水,避免因水积聚引起的细菌滋生和危险现象。
同时,雨水口还能够过滤掉一些杂质和垃圾,避免它们进入排水系统并造成堵塞。
三、雨水口的类型雨水口有很多不同的类型和规格,主要取决于使用场景和建筑的设计。
以下是一些常见的雨水口类型:•圆形雨水口:主要适用于屋顶和露台等平面设计的地方。
•方形雨水口:主要适用于楼梯间、地下室和其它类似的场所。
•根据材料分为:PVC雨水口、铁质雨水口、不锈钢雨水口。
根据使用环境:室内雨水口、室外雨水口。
不同的类型和规格的雨水口各有各的优缺点,设计师和安装人员需要根据具体的使用场景和需求来选择合适的雨水口类型。
四、雨水口的安装及保养安装雨水口的位置需要考虑到建筑物的排水系统和建筑的布局。
通常情况下,雨水口位于屋顶、檐口和其他需要排放水的地方。
在安装之前,需要对建筑进行测量和规划,然后将雨水口按照规划好的位置进行安装。
安装完毕后,需要进行一定的保养和维护,确保雨水口和排水系统的正常运行。
雨水口保养的重点包括以下几个方面:1.定期检查和清理雨水口,包括雨水口的网孔,避免杂质和垃圾堆积导致阻塞和溢出。
2.检查和维护排水系统,保持排水通畅。
3.定期检查雨水口的密封效果,避免因密封不严而漏水。
4.对于受到极端天气或其它情况影响的雨水口需要及时修理或更换。
五、支连管的作用及类型支连管是连接雨水口和排水管道的重要部分,其作用主要是将雨水从雨水口引导进入排水管道,然后排出建筑。
支连管的类型和规格也有很多,常见的支连管类型包括PVC管、铸铁管、生铁管等。
雨水口连接管施工【篇一:雨水口及连接管】【篇二:雨水支管与雨水口施工方法】雨水支管与雨水口施工方法⑴测量定位在开工前根据设计单位移交的基准点的档高和坐标进行控制点、沿途施工基准点的布设,布设的桩位要保持良好,并标出管道中心及开挖边线。
⑵开挖前准备做好对地质、水文和地下管线的调查和勘测工作,制定安全技术措施:所需用管材、砖、砂、石等材料应堆放整齐,距沟边1.0m 以外;沟槽两边设置临时排水沟,以免雨水流入沟内造成塌方;沟槽两端和交通道口设置明显的安全标志,夜间加挂红灯;开挖前,施管人员必须向司机进行详细交底,交底内容应包括挖槽断面、堆土位置、地下设施以及施工安全技术要求;沿线应根据生产和居民的需要设置便道或便桥,在便桥两侧应设置坚固的栏杆,确保安全;准备好沟槽开挖时的排水设备。
⑶沟槽开挖采用反铲挖掘机挖土、人工配合的方法。
挖土时严格控制标高,为防止超挖或拢动基底,挖至槽底标高以上预留20cm,再用人工挖除,进行槽底整修、边挖边修,并立即进行基础施工。
挖出的土方堆在距沟槽边不少于 1.2m,高度不超过 1.5m,估算留足回填土方,多余土方及时用于路基回填。
边坡高度2米内按1:0.33考虑,2米外按1:0.5考虑。
雨水边沟沟槽开挖一支该段挡土墙土方同时开挖。
⑷管道及边沟基础人工进行槽底整修,并经监理工程师验槽合格后立即铺筑100mm厚碎石垫层。
碎石垫层表面应平整、厚度均匀,符合设计规定值,宽度要符合设计要求,厚度及宽度误差不超过规范允许值。
碎石垫层平整后,随即进行砼基础的支模,模板应具有一定的强度和刚度,支立牢固、稳定、接缝处不漏浆。
砼基础的浇筑在两检查井之间连续进行,中间不得中断施工,加强砼的养护2~3天,经监理验收合格后进行下道工序施工。
⑸管道铺设及接口管道铺设前应对管材质量进行逐节检查,清除管内杂物,在基础砼强度达到设计强度75%后,方可下管,管节采用吊车下管,排管时从下游向上游。
管道的砼抗肩应在每节管两侧同步进行,砼振捣密实,表面人工收光。
施工单位工程名称交底部位:1、交底依据1.1、给水排水管道工程施工及验收规范GB50268-20081.2、市政排水管道工程及附属设施06MS2011.3、设计图纸及其他相关规范2、交底内容2.1、施工准备:材料准备:球墨铸铁及底座、烧结非粘土砖、d300钢筋混凝土管已运至现场并复试合格;C15混凝土、M10水泥砂浆,、1:3水泥砂浆配合比设计已经试验合格。
水泥、石灰、砂、MU15烧结非粘土砖已送至现场并复试合格。
机械准备:挖掘机、平板夯机、震动棒、发动机、砂浆拌合机已到现场且试运转良好。
技术准备:技术员已熟悉图纸,已完成三级技术交底。
回填土已送检,最佳含水量、最大干密度报告已出。
测量控制网复测满足精度及施工要求。
2.2、施工要求雨水篦子及底座采用球墨铸铁材质。
收水井井圈高程比该处道路路面低30mm同时在收水井长度方向每侧各1米范围内与路面接顺,收水井宽度方向靠路面一侧在0.5米长度范围内与路面接顺。
施工中可调整雨水口位置,使雨水口收水效果最佳。
雨水口与检查井对应设置,形式以图纸标注为准,雨水口至雨水检查井的距离以雨水检查井至绿化带路缘石外侧最近距离且尽量满足整管节长度要求,减少截管以加快施工进度。
处于凹形竖曲线附近的雨水口应调整至最低点,处于凹形竖曲线最低点位置的雨水口位置不得调整。
工艺流程:测量放线f基槽开挖f混凝土基础f墙体砌筑及勾缝f C15细石混凝土找坡f井圈,及井算安装基槽开挖:人工开挖雨水口基槽,按照所放边线进行开挖。
开挖过程中核对雨水口位置,平行于路边修正位置。
在浇筑混凝土基础前应对槽底进行仔细夯实。
混凝土浇筑过程中采用振动棒振捣,表面用木抹子抹面,浇筑完成后及时进行覆盖洒水养护。
烧结非粘土砖在使用前应洒水湿润,砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h 和4h内使用完毕;当施工期间最高气温超过30C时,应分别在拌成后2h和3h内使用完毕。
采用“三一”砌筑法"即采用“一块砖、一铲灰、一挤揉”工艺砌筑砖砌体的操作方法,保证灰缝饱满、粘结力好、墙面整洁。
施工技术交底记录
施工技术交底记录
交底内容:
(7)连接管采用150°砂基础,回填方法参照雨水管,在道路边缘结构层处的连接
管回填使用水稳碎石混合料并加入水泥拌合均匀后回填,并插捣密实;
(8)连接管一般埋深较浅,处于道路基层内的连接管应用C25混凝土做全包封,且在包封混凝土达到设计强度75%前不得开放交通,以免管道被压裂;
(9)雨水检查井在雨水口连接管施工前预留孔洞必须堵塞严实,防止杂物进
入井室;
3 、雨水口施工
(1)雨水口采用反开挖的方法进行施工,雨水口挖槽时注意留足工作面,考虑到回填夯实,雨水口横纵向需留出至少500mm回填、砌筑施工宽度;
(2)雨水口开挖宜在摊铺水稳混合料之后,在混合料强度没上来之前,当雨
水口位置与现场实际雨水检查井位置不对应或偏差较大时,可适当调整雨水口在
纵向的位置,使雨水口连接管尽量垂直伸入雨水井内;
(3)雨水口在摊铺前必须挖掘至垫层底标高,并用散料或者砂袋填充,在每次路基材料施工完成后立即对挖掘出该处材料,换以散料或者砂袋填充;
(4)雨水口施工时间为底层油施工完成后,面层油施工前24h;
(5)控制雨水口的深度不宜大于1m和平面尺寸误差不超过土10mm
(6)雨水口基础采用C15混凝土基础,厚100mm内墙采用M10水泥砂浆砌MU10砖墙,厚240mm内用1:2水泥砂浆勾缝,砌雨水连接管处应满卧砂浆,管顶发125mn W券,当砌砖已包满雨水管时,应将管口周围用砂浆抹严抹平;
年月日交底人
施工技术交底记录
交底内容:
施工技术交底记录
交底内容:
2 、检查标准
雨水口、支管允许偏差
五、安全注意事项
1、施工中,需入检查井时,必须采取防缺氧、防有毒和有害气体的安全措施;
2、砌筑完成后雨水口内应保持清洁,及时加盖,并保证安全。
3 、施工时要佩戴安全帽、穿反光背心以及带好必要的防护用品;
4、听从现场管理人员的指挥,注意现场施工机械距自己的距离;
5、吊装作业时,不允许站在吊车作业半径及所吊起来雨水管的下部;。
