雨水口及雨水支管施工技术交底
- 格式:docx
- 大小:17.13 KB
- 文档页数:4

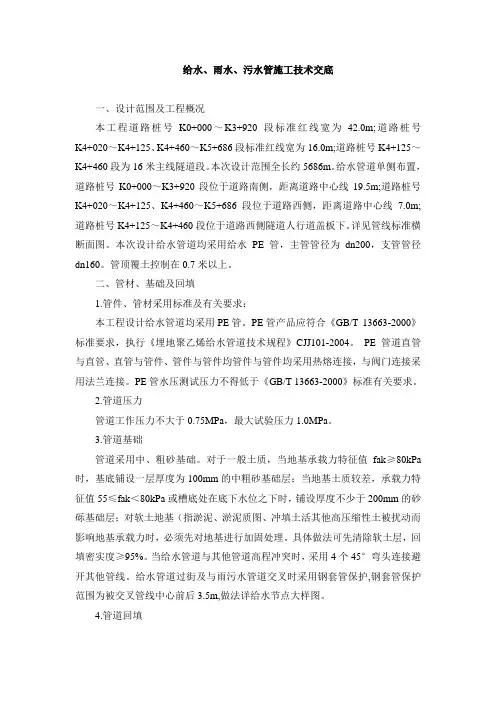

给水、雨水、污水管施工技术交底一、设计范围及工程概况本工程道路桩号K0+000~K3+920段标准红线宽为42.0m;道路桩号K4+020~K4+125、K4+460~K5+686段标准红线宽为16.0m;道路桩号K4+125~K4+460段为16米主线隧道段。
本次设计范围全长约5686m。
给水管道单侧布置,道路桩号K0+000~K3+920段位于道路南侧,距离道路中心线19.5m;道路桩号K4+020~K4+125、K4+460~K5+686段位于道路西侧,距离道路中心线7.0m;道路桩号K4+125~K4+460段位于道路西侧隧道人行道盖板下。
详见管线标准横断面图。
本次设计给水管道均采用给水PE管,主管管径为dn200,支管管径dn160。
管顶覆土控制在0.7米以上。
二、管材、基础及回填1.管件、管材采用标准及有关要求:本工程设计给水管道均采用PE管。
PE管产品应符合《GB/T 13663-2000》标准要求,执行《埋地聚乙烯给水管道技术规程》CJJ101-2004。
PE管道直管与直管、直管与管件、管件与管件均管件与管件均采用热熔连接,与阀门连接采用法兰连接。
PE管水压测试压力不得低于《GB/T 13663-2000》标准有关要求。
2.管道压力管道工作压力不大于0.75MPa,最大试验压力1.0MPa。
3.管道基础管道采用中、粗砂基础。
对于一般土质,当地基承载力特征值fak≥80kPa 时,基底铺设一层厚度为100mm的中粗砂基础层;当地基土质较差,承载力特征值55≤fak<80kPa或槽底处在底下水位之下时,铺设厚度不少于200mm的砂砾基础层;对软土地基(指淤泥、淤泥质图、冲填土活其他高压缩性土被扰动而影响地基承载力时,必须先对地基进行加固处理。
具体做法可先清除软土层,回填密实度≥95%。
当给水管道与其他管道高程冲突时,采用4个45°弯头连接避开其他管线。
给水管道过街及与雨污水管道交叉时采用钢套管保护,钢套管保护范围为被交叉管线中心前后3.5m,做法详给水节点大样图。
雨水管施工技术交底关键信息项:1、雨水管施工的材料要求2、施工工艺流程3、施工质量标准4、安全注意事项5、成品保护措施1、施工准备11 技术准备111 施工前应认真熟悉施工图纸,按照设计要求和相关标准规范,编制施工方案,并向施工人员进行技术交底。
112 熟悉雨水管安装的相关技术要求和质量标准,明确施工中的关键控制点。
12 材料准备121 雨水管及管件的规格、型号应符合设计要求,并有质量证明文件。
122 管材和管件的外观质量应符合以下要求:表面应无裂纹、砂眼、凹陷等缺陷;管材的壁厚应均匀,管件应无变形、扭曲等现象。
123 胶粘剂等辅助材料应选用与管材相匹配的产品,并具有质量证明文件。
13 施工机具准备131 准备好电钻、电锯、电焊机、扳手、锤子、水平尺、线坠等施工工具。
132 对施工机具进行检查和调试,确保其性能良好,能够正常使用。
2、施工工艺流程21 测量放线211 根据设计图纸,在建筑物上放出雨水管的安装位置线,包括立管的位置和支管的坡度走向。
212 用水平尺和线坠对安装位置线进行复核,确保其水平度和垂直度符合要求。
22 支架安装221 按照设计要求和施工规范,安装雨水管的支架。
支架的间距应符合规定,固定应牢固可靠。
222 对于金属支架,应进行防腐处理;对于塑料支架,应保证其强度和稳定性。
23 雨水管安装231 将雨水管按照设计要求和安装位置进行组装,连接方式应符合设计和规范要求。
232 对于塑料雨水管,采用胶粘剂连接时,应先将管材和管件的连接部位清理干净,涂上胶粘剂,迅速插入连接,并保持一定时间。
233 对于金属雨水管,采用焊接或法兰连接时,焊接应符合焊接工艺要求,法兰连接应严密,螺栓应紧固均匀。
24 雨水斗安装241 在屋面雨水口处安装雨水斗,雨水斗的型号和规格应符合设计要求。
242 雨水斗与屋面的连接处应严密,不得有渗漏现象。
25 通水试验251 雨水管安装完成后,应进行通水试验,检查管道是否畅通,有无渗漏。
合肥市合淮路(西二环-新206)工程2标段雨水口及支管施工技术交底交底人:复核人:接收人:日期:技术交底书技术交底书表格编号1310项目名称合肥市合淮路(西二环—新206)工程二标段第页共页交底编号工程名称排水工程设计文件图号2014-SZ-23施工部位雨水口及支管交底日期2016.3.1技术交底内容:一、技术交底范围本交底适用于合肥市合淮路(西二环—新206)工程二标段路基雨水口及支管工程施工技术要点、施工常见遇到的问题及处理措施。
二、设计情况本标段雨水口连接管,除图纸特别说明外,六箅以下雨水口连接管采用Ⅱ级d300钢筋砼管,六箅雨水口连接管采用Ⅱ级d500钢筋砼承插口管,并均以i=0.01坡向检查井,且起点管道覆土不小于0.7米,全管段采用C15混凝土满包,s=10cm,e=23.2cm。
雨水口采用偏沟式雨水口,除特别说明外,道路机动车道采用偏沟式三箅雨水口,辅道采用偏沟式双箅雨水口,道路相对低点处雨水口加密。
雨水口设置落底,深度为0.3米,实际施工道路相对低点位置如与图中标注有偏差,应相应调整雨水口位置,确保相应低点处布设有雨水口,道路交口范围内雨水口布置以交口设计图为准。
三、施工顺序雨水口及支连管在路基96区填筑完成后开始施工,支连管护管混凝土强度达到75%以后方可开放交通。
四、施工工艺1、雨水支连管(1)雨水支连管采用d300钢筋混凝土管,壁厚3cm,360度满包C15混凝土护管。
(2)雨水支连管坡度为1%,在雨水口起点埋深为1m,既96区顶往下49cm位置。
(3)按设计放出雨水连接管中线,往两侧各扩30cm,即为雨水支连管开挖线,并洒白灰标记。
雨水支连管沟槽开挖采用小挖机开挖,沟槽宽度为60cm,沟槽开挖深度雨水口起点位置为62cm(管底埋深49cm+3cm壁厚+10cm混凝土基础)。
(4)雨水支连管起点接口必须与雨水口内壁相平,不得伸入雨水口,避免影响雨水口收水效果。
(5)沟槽开挖后,浇筑10cmC15混凝土平基,待混凝土终凝后,安装混凝土管道,管节与管节之间不留缝隙,用混凝土垫块稳管后,浇筑C15混凝土至沟槽顶面。
工程名称施工单位交底部位工序名称排水工程交底提要:交底日期:米以下时方可进行管道铺设等其它工序。
⑧沟槽开挖达到设计标高后,应会同建设单位、设计单位、勘察单位、监理单位和施工单位验槽。
3、管材标准及要求①本工程排水管道均采用钢筋混凝土管,管材应符合国标的要求。
地下水对混凝土结构具有若腐蚀性,地下水对钢筋混凝土结构中的钢筋在长期浸水环境中具微腐蚀性,在干湿交替环境中具中腐蚀性。
管道要求混凝土强度不小于C35级,S6,水泥用量≥320kg/m³,水灰比≤水灰比≤0.45,氯离子含量≤0.10%。
覆土小于4m 的钢筋混凝土管道外表面需涂刷耐中等腐蚀性防腐涂料,具体做法:涂沥青冷底子油2 遍,沥青胶泥涂层,干膜厚度大于500 微米。
覆土大于4m 的钢筋混凝土管道外表面需涂刷耐弱等腐蚀性防腐涂料:具体做法:涂环氧沥青,干膜厚度大于300 微米。
d300mm ~ d1500mm采用承插口钢筋混凝土排水管②管级选择:承插口钢筋混凝土管管级选择:参照国家建筑标准设计图集《混凝土排水管道基础及接口》图集号“06MS201-1”施做。
根据管道覆土厚度和基础角度选择Ⅱ级或Ⅲ级管材。
4、砂石基础①污水管道基础采用180°砂石基础。
施工过程遇其他软弱地基请及时联系设计进行现场处理。
砂石基础材料采用自然级配碎石,其最大粒径不宜大于25mm。
②雨水主管道基础采用120°砂石基础,D300管道基础采用150°砂石基础。
施工过程遇其他软弱地基请及时联系设计进行现场处理。
砂石基础材料采用自然级配碎石,其最大粒径不宜大于25mm,收水井支管采用D300mm钢筋混凝土承插口管,起端深度1.1m,坡度0.01坡向雨水检查井,基础采用混凝土基础。
参照国家建筑标准设计图集《混凝土排水管道基础及接口》图集号“06MS201-1”工程名称施工单位交底部位工序名称排水工程交底提要:交底日期:施作。
③基础处理1) 一般情况:按上述管道基础要求施做。

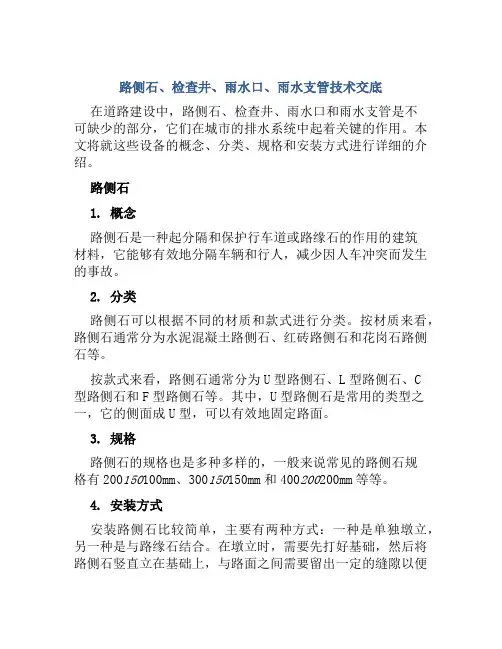

路侧石、检查井、雨水口、雨水支管技术交底在道路建设中,路侧石、检查井、雨水口和雨水支管是不可缺少的部分,它们在城市的排水系统中起着关键的作用。
本文将就这些设备的概念、分类、规格和安装方式进行详细的介绍。
路侧石1. 概念路侧石是一种起分隔和保护行车道或路缘石的作用的建筑材料,它能够有效地分隔车辆和行人,减少因人车冲突而发生的事故。
2. 分类路侧石可以根据不同的材质和款式进行分类。
按材质来看,路侧石通常分为水泥混凝土路侧石、红砖路侧石和花岗石路侧石等。
按款式来看,路侧石通常分为U型路侧石、L型路侧石、C型路侧石和F型路侧石等。
其中,U型路侧石是常用的类型之一,它的侧面成U型,可以有效地固定路面。
3. 规格路侧石的规格也是多种多样的,一般来说常见的路侧石规格有200150100mm、300150150mm和400200200mm等等。
4. 安装方式安装路侧石比较简单,主要有两种方式:一种是单独墩立,另一种是与路缘石结合。
在墩立时,需要先打好基础,然后将路侧石竖直立在基础上,与路面之间需要留出一定的缝隙以便将来的路面修补。
在结合安装时,则需要将路侧石嵌入到路缘石内,起到了更好的固定作用。
检查井1. 概念检查井是排水系统中的一种特殊的设施,在排水管道的布局过程中通常安排在管道的拐弯处或连通处,是排水系统中的检查、清理和维修的重要部分。
每个施工项目中都必须对此进行详细的规划和施工。
2. 分类检查井同样可以按照其功能和材质进行分类。
按照功能来看,常见的检查井分为污水井、雨水井和合流井三种类型,也有一些检查井是净水井,但相对来说较少见。
按照材质来看,检查井可以分为混凝土检查井、砖混检查井、立式检查井、预制检查井和复合材料检查井等。
3. 规格检查井的规格也不同,根据实际需要可选用直径为500mm、600mm、800mm、1000mm、1200mm、1500mm等多种规格。
4. 安装方式对于检查井的安装,通常需要先埋设管道,然后安装检查井,以便能够检查排水系统的状况。

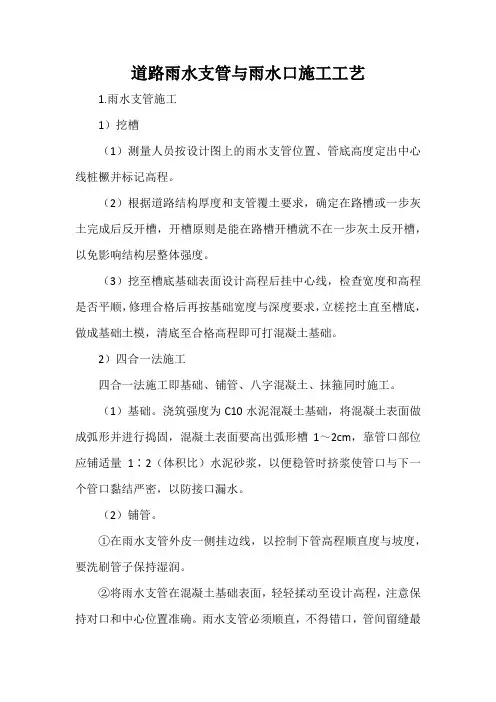

道路雨水支管与雨水口施工工艺1.雨水支管施工1)挖槽(1)测量人员按设计图上的雨水支管位置、管底高度定出中心线桩橛并标记高程。
(2)根据道路结构厚度和支管覆土要求,确定在路槽或一步灰土完成后反开槽,开槽原则是能在路槽开槽就不在一步灰土反开槽,以免影响结构层整体强度。
(3)挖至槽底基础表面设计高程后挂中心线,检查宽度和高程是否平顺,修理合格后再按基础宽度与深度要求,立槎挖土直至槽底,做成基础土模,清底至合格高程即可打混凝土基础。
2)四合一法施工四合一法施工即基础、铺管、八字混凝土、抹箍同时施工。
(1)基础。
浇筑强度为C10水泥混凝土基础,将混凝土表面做成弧形并进行捣固,混凝土表面要高出弧形槽1~2cm,靠管口部位应铺适量1∶2(体积比)水泥砂浆,以便稳管时挤浆使管口与下一个管口黏结严密,以防接口漏水。
(2)铺管。
①在雨水支管外皮一侧挂边线,以控制下管高程顺直度与坡度,要洗刷管子保持湿润。
②将雨水支管在混凝土基础表面,轻轻揉动至设计高程,注意保持对口和中心位置准确。
雨水支管必须顺直,不得错口,管间留缝最大不超过1cm,灰浆如挤入管内用弧形刷刮除,如出现基础铺灰过低或揉管时下沉过多,应将支管撬起一头或起出支管,铺垫混凝土及砂浆,且重新揉至设计高程。
③支管接入检查井一端,如果预埋支管位置不准确,按正确位置、高程在检查井上凿好孔洞拆除预埋管,堵密实不合格空洞。
支管接入检查井后,支管口应与检查井内壁齐平,不得有探头和缩口现象,用砂浆堵严管周缝隙,并用砂浆将管口与检查井内壁抹严、抹平、压光。
检查井外壁与管子周围的衔接处,应用水泥砂浆抹严。
④靠近收水井一端在尚未安收水井时,应用干砖暂时将管口塞堵,以免灌进泥土。
(3)八字混凝土。
当支管稳好捣固后按要求角度抹出八字。
(4)抹箍。
管座八字混凝土灌好后,立即用1∶2(体积比)水泥砂浆抹箍。
①抹箍的材料规格,水泥用强度等级42.5级以上水泥,砂用中砂,含泥量不大于5%。
雨水口及雨水支管施工技术交底Happy First, written on the morning of August 16, 2022雨水口及雨水支管施工技术交底项目:贵安新区贵安路联络线道路工程2标单位:中铁港航局集团有限公司一、适用条件及范围K34+200~K40+420雨水口及雨水支管施工..二、施工工艺1、工艺流程施工准备→施工放样→沟槽开挖→垫层施工→管道吊装→管道接口→三角区、管腔、管顶回填→检查井砌筑..2、施工技术要求2.1、沟槽开挖1、根据检查井位置;用钢尺从检查井中心位置往大里程方向引出3米;为雨水口中线位置..用白灰撒出雨水支管和雨水口的开挖线;雨水口和雨水支管一起开挖;采用机械开挖为主、人工清底为辅..2、机械开挖至距设计标高20cm;人工集中挖除清底;找平夯实..开挖过程中严禁超挖..2.2、管道基础施工1、管道开挖完成后;即铺设砂砾垫层;垫层厚度为10cm..2、垫层采用人工铺设;找平;并采用平板打夯机夯实;其密实度要求达到95%以上..2.3、雨水支管铺设安装及接口1、本段采用DN300双壁波纹管;采用承插式弹性密封橡胶圈接口..2、雨水口耳管外壁满包C15、厚200mm的混凝土保护层..2.4、雨水口砌筑1、施工人员将雨水口基础清至指定标高;雨水口由路缘石顶面下反1.07m为基础底;基础采用10cm厚C15混凝土..2、根据雨水口中心位置;画出雨水口位置砌筑雨水口;在砌筑至井路面顶以下30cm左右时;由技术人员再次确认精确标高;严格按照指定标高砌筑..2.5、过梁安装雨水口砌筑至设计标高后;及时安装过梁;安装时砖墙顶面用水冲刷干净;并铺砂浆;按照设计标高找平..三、雨水口及雨水支管质量控制要点1、雨水口质量控制要点1.1、在雨水口基础上;先铺砂浆后再砖砌;一般采用一丁一顺或二丁一顺砌筑..每层MU10砖块上下竖缝错开..1.2、砌筑雨水口的内壁用原浆勾缝;有抹面要求时;内壁抹面分层压实;外壁用砂浆搓缝严密..其座浆、抹三角灰均采用1:2防水水泥砂浆..2、管道回填质量控制要点2.1、三角区、管腔区回填由人工采用碎石分层夯填;分层厚度不大于20cm;碎石回填至管底向上18cm;密实度要达到95%以上;以上采用同路基回填材料回填;压实度应达到95%以上..2.2、槽底至管顶以上50cm范围内;填料中不得含有大于50mm的砖、石等硬块..2.3、沟槽内的砖、石、木块等杂物须清理干净;回填时沟槽内不得有积水;确保降水排水系统正常;不得带水回填..3、雨水口周边回填质量控制要点3.1、井室周围的回填;应与管道沟槽回填同时进行;不能同时进行时;应留台阶形接茬..3.2、井室周围回填压实时应沿井室中心对称进行;且不得漏夯..3.3、回填材料压实后应与井壁紧贴..3.4、沟槽及井室周边回填时;严禁在槽壁取土回填..4、质量验收标准四、安全生产1、施工区域采用警戒线围栏封闭;严禁非作业人员进入;2、已开挖地每个工作面;树立“注意安全”、“当心坠落”等安全标志牌和夜间红灯警示;3、沟槽开挖时按需设置人行上下梯道;4、沟槽边缘2.0m内不得堆载;5、管道吊装时吊臂下方严禁站人;6、检查井砌块抬运中;应确保作业通道安全、畅通;7、当天未砌筑完的井室;休息期间应采用围挡封闭..五、施工附图、附表。
雨污水管道技术交底施工技术交底记录工程名称分项工程名称交底内容:一、施工准备1、材料要求1)室外雨污水管道采用PE波纹管,材料在进场后使用前应认真检查,必须符合国家标准有关质量、技术要求,并有产品出厂合格证明。
2)橡胶圈不得与溶剂,宜挥发物,油脂等放在一起;应远离臭氧浓度高的环境;2.机具准备挖掘机、潜水泵、铁锹、水准仪、水平尺、钢卷尺、手拉葫芦、钢丝绳、线坠等。
3.作业条件1)施工位置场地平整,范围内无障碍物品。
2)施工范围内地下障碍物已探明,图纸详细,管路管线明确。
3)将需用材料的规格型号、质量、数量确认合格并准备齐全,运到现场。
二、施工工艺1、工艺流程准备工作→沟槽放线、开挖→下管前管材检查→检查沟底标高→管槽基础夯实砂垫层摊铺→下管→接口(管道接口、管道与搜检井连接)→抄平、校正XXX填砂、细土→回填土→闭水试验。
五洲·畅隆商业综合体及城市配送中心室外雨污水管道安装分部工程日期给排水工程年月日2、沟槽开挖按照图纸要求测量管道的坐标和标高,再按图纸设计要求打桩放线,确定沟槽位置、宽度和深度,其坐标和标高应符合图纸要求。
为防止塌方,沟槽开挖后应留有一定边坡,根据现场土质情况而定。
为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。
机械挖槽应确保槽底土质结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,槽底应留出0.1米左右一层不挖,待铺管前用人工清挖。
如地基土被扰动,应采取以下处理措施:1)扰动150mm之内,可原状土夯实,压实系数>0.95.2)扰动150mm以上,可用3:7灰土、卵石、碎石、毛石等添补夯实,压实系数≧0.95.3、管槽基础施工:管道根蒂根基采用3:7灰土根蒂根基,150mm厚。
4、管道安装1)下管采用人工下管的体式格局进行,下管前顺次将管道排布好,安装时从承水偏向先安装。
2)安装滑入式橡胶圈接口时,应将承口内工作面与插口内外工作面清扫干净。
施工单位工程名称交底部位:1、交底依据1.1、给水排水管道工程施工及验收规范GB50268-20081.2、市政排水管道工程及附属设施06MS2011.3、设计图纸及其他相关规范2、交底内容2.1、施工准备:材料准备:球墨铸铁及底座、烧结非粘土砖、d300钢筋混凝土管已运至现场并复试合格;C15混凝土、M10水泥砂浆,、1:3水泥砂浆配合比设计已经试验合格。
水泥、石灰、砂、MU15烧结非粘土砖已送至现场并复试合格。
机械准备:挖掘机、平板夯机、震动棒、发动机、砂浆拌合机已到现场且试运转良好。
技术准备:技术员已熟悉图纸,已完成三级技术交底。
回填土已送检,最佳含水量、最大干密度报告已出。
测量控制网复测满足精度及施工要求。
2.2、施工要求雨水篦子及底座采用球墨铸铁材质。
收水井井圈高程比该处道路路面低30mm同时在收水井长度方向每侧各1米范围内与路面接顺,收水井宽度方向靠路面一侧在0.5米长度范围内与路面接顺。
施工中可调整雨水口位置,使雨水口收水效果最佳。
雨水口与检查井对应设置,形式以图纸标注为准,雨水口至雨水检查井的距离以雨水检查井至绿化带路缘石外侧最近距离且尽量满足整管节长度要求,减少截管以加快施工进度。
处于凹形竖曲线附近的雨水口应调整至最低点,处于凹形竖曲线最低点位置的雨水口位置不得调整。
工艺流程:测量放线f基槽开挖f混凝土基础f墙体砌筑及勾缝f C15细石混凝土找坡f井圈,及井算安装基槽开挖:人工开挖雨水口基槽,按照所放边线进行开挖。
开挖过程中核对雨水口位置,平行于路边修正位置。
在浇筑混凝土基础前应对槽底进行仔细夯实。
混凝土浇筑过程中采用振动棒振捣,表面用木抹子抹面,浇筑完成后及时进行覆盖洒水养护。
烧结非粘土砖在使用前应洒水湿润,砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h 和4h内使用完毕;当施工期间最高气温超过30C时,应分别在拌成后2h和3h内使用完毕。
采用“三一”砌筑法"即采用“一块砖、一铲灰、一挤揉”工艺砌筑砖砌体的操作方法,保证灰缝饱满、粘结力好、墙面整洁。
雨水口及雨水支管施工技术交底
项目:贵安新区贵安路联络线道路工程2标
单位:中铁港航局集团有限公司
一、适用条件及范围
K34+200~K40+420雨水口及雨水支管施工。
二、施工工艺
1、工艺流程
施工准备→施工放样→沟槽开挖→垫层施工→管道吊装→管道接口→三角区、管腔、管顶回填→检查井砌筑。
2、施工技术要求
、沟槽开挖
1)、根据检查井位置,用钢尺从检查井中心位置往大里程方向引出3米,为雨水口中线位置。
用白灰撒出雨水支管和雨水口的开挖线,雨水口和雨水支管一起开挖,采用机械开挖为主、人工清底为辅。
2)、机械开挖至距设计标高20cm,人工集中挖除清底,找平夯实。
开挖过程中严禁超挖。
、管道基础施工
1)、管道开挖完成后,即铺设砂砾垫层,垫层厚度为10cm。
2)、垫层采用人工铺设,找平,并采用平板打夯机夯实,其密实度要求达到95%以上。
、雨水支管铺设安装及接口
1)、本段采用DN300双壁波纹管,采用承插式弹性密封橡胶圈接口。
2)、雨水口耳管外壁满包C15、厚200mm的混凝土保护层。
、雨水口砌筑
1)、施工人员将雨水口基础清至指定标高,雨水口由路缘石顶面下反为基础底,基础采用10cm厚C15混凝土。
2)、根据雨水口中心位置,画出雨水口位置砌筑雨水口,在砌筑至井路面顶以下30cm 左右时,由技术人员再次确认精确标高,严格按照指定标高砌筑。
、过梁安装
雨水口砌筑至设计标高后,及时安装过梁,安装时砖墙顶面用水冲刷干净,并铺砂浆,按照设计标高找平。
三、雨水口及雨水支管质量控制要点
1、雨水口质量控制要点
、在雨水口基础上,先铺砂浆后再砖砌,一般采用一丁一顺或二丁一顺砌筑。
每层
MU10砖块上下竖缝错开。
、砌筑雨水口的内壁用原浆勾缝,有抹面要求时,内壁抹面分层压实,外壁用砂浆搓缝严密。
其座浆、抹三角灰均采用1:2防水水泥砂浆。
2、管道回填质量控制要点
、三角区、管腔区回填由人工采用碎石分层夯填,分层厚度不大于20cm,碎石回填至管底向上18cm,密实度要达到95%以上,以上采用同路基回填材料回填,压实度应达到95%以上。
、槽底至管顶以上50cm范围内,填料中不得含有大于50mm的砖、石等硬块。
、沟槽内的砖、石、木块等杂物须清理干净,回填时沟槽内不得有积水,确保降水排水系统正常,不得带水回填。
3、雨水口周边回填质量控制要点
、井室周围的回填,应与管道沟槽回填同时进行;不能同时进行时,应留台阶形接茬。
、井室周围回填压实时应沿井室中心对称进行,且不得漏夯。
、回填材料压实后应与井壁紧贴。
、沟槽及井室周边回填时,严禁在槽壁取土回填。
4、质量验收标准
四、安全生产
1、施工区域采用警戒线围栏封闭,严禁非作业人员进入;
2、已开挖地每个工作面,树立“注意安全”、“当心坠落”等安全标志牌和夜间红灯警示;
3、沟槽开挖时按需设置人行上下梯道;
4、沟槽边缘内不得堆载;
5、管道吊装时吊臂下方严禁站人;
6、检查井砌块抬运中,应确保作业通道安全、畅通;
7、当天未砌筑完的井室,休息期间应采用围挡封闭。
五、施工附图、附表。
