施工导截流
- 格式:doc
- 大小:60.50 KB
- 文档页数:12
施工导流与截流是水利工程施工中的重要环节,其目的是为了确保主体建筑物的施工安全和进度。
在水利工程施工中,施工导流与截流的方法多种多样,根据工程的具体情况和地形地貌等因素,选择合适的导流与截流方法至关重要。
施工导流是指通过一系列工程措施,将河流的水流引导到预定的通道中,以便在干地上进行主体建筑物的施工。
施工导流的方法主要包括全段围堰法、分段围堰法、淹没基坑法、滩地法等。
其中,全段围堰法是指在河床狭窄、基坑工作面不大、水深流急等条件下,一次性拦断河床,将水流导向旁侧的泄水建筑物。
而分段围堰法则是将水工建筑物分段分期围护起来进行施工,适用于流量很大的平原河道或沙谷较宽的山区河流上修建混凝土坝枢纽。
截流则是堵截河水,迫使其流向预定通道的工程措施。
截流过程中需要向流水中抛投料物填筑戗堤,两岸进占后预留的河道泄流口门称龙口。
为防止龙口河床和戗堤端部被冲刷毁坏,需要对龙口范围内进行防冲加固。
闭合龙口,最终拦断水流的过程称合龙。
合龙后在戗堤迎水面采取防渗措施封堵渗漏通道称闭气。
截流是水利工程施工中的关键项目,有一定风险,需周密计划、充分准备,要有足够的抛投强度和现场统一指挥。
在施工导流与截流的过程中,泄水建筑物起到了关键作用。
根据泄水建筑物类型的不同,施工导流与截流的方式也有所区别。
明渠导流是在河岸边开挖隧洞,将水流引导到明渠中,适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地形。
隧洞导流则是利用河岸边开挖的隧洞进行导流,适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
涵管导流则是利用涵管进行导流,适用于导流流量较小的河流或者只用来担负枯水期的导流。
在施工导流与截流的过程中,还有一些特殊情况和问题需要关注。
例如,在流速较快、水位变化大的河流中进行导流与截流,需要充分考虑河床的稳定性、泄水建筑物的安全性以及施工人员的安全。
此外,在施工导流与截流过程中,还需注意环境保护和生态保护,尽量避免对河流生态环境造成不利影响。

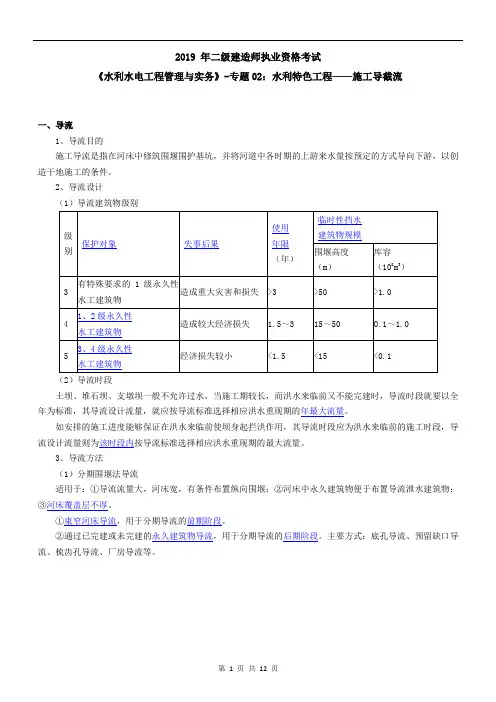

2019 年二级建造师执业资格考试《水利水电工程管理与实务》-专题02:水利特色工程——施工导截流一、导流1、导流目的施工导流是指在河床中修筑围堰围护基坑,并将河道中各时期的上游来水量按预定的方式导向下游,以创造干地施工的条件。
2、导流设计(1)导流建筑物级别(2)导流时段土坝、堆石坝、支墩坝一般不允许过水,当施工期较长,而洪水来临前又不能完建时,导流时段就要以全年为标准,其导流设计流量,就应按导流标准选择相应洪水重现期的年最大流量。
如安排的施工进度能够保证在洪水来临前使坝身起拦洪作用,其导流时段应为洪水来临前的施工时段,导流设计流量则为该时段内按导流标准选择相应洪水重现期的最大流量。
3、导流方法(1)分期围堰法导流适用于:①导流流量大,河床宽,有条件布置纵向围堰;②河床中永久建筑物便于布置导流泄水建筑物;③河床覆盖层不厚。
①束窄河床导流,用于分期导流的前期阶段。
②通过已完建或未完建的永久建筑物导流,用于分期导流的后期阶段。
主要方式:底孔导流、预留缺口导流、梳齿孔导流、厂房导流等。
(2)一次拦断河床围堰导流又称河床外导流。
适用于枯水期流量不大且河道狭窄的河流。
分为明渠导流、隧洞导流、涵管导流等。
① 明渠导流:适用于岸坡平缓或有一岸具有较宽的台地、哑口或古河道的地形。
②隧洞导流:适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
导流程序可分为初期、中期和后期导流三个阶段。
(1)初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。
(2)中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导流泄水建筑物下泄,坝体满足安全度汛条件。
(3)后期导流为坝体挡水阶段导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚未具备设计泄流能力。
③涵管导流:适用于导流流量较小的河流或只用来担负枯水期的导流。
二、截流1、截流过程截流是指在导流泄水建筑物接近完工时,即以进占方式自两岸或一岸建筑戗堤形成龙口,并将龙口防护起来,待导流泄水建筑物完工以后,在有利时机,以最短时间将龙口堵住,截断河流。

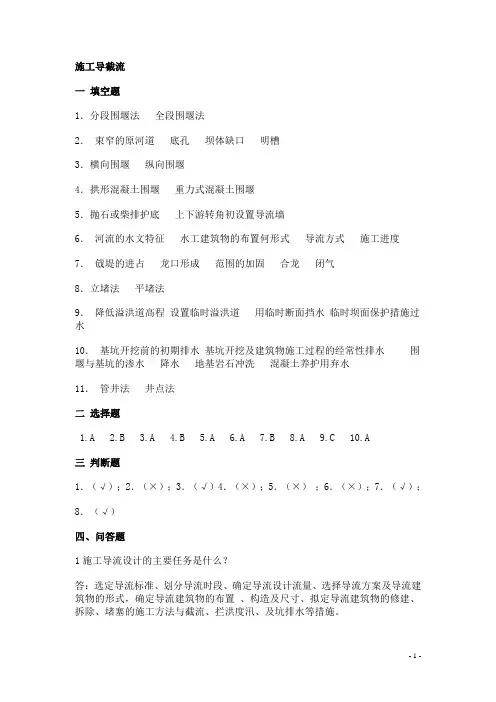

施工导截流一填空题1.分段围堰法全段围堰法2.束窄的原河道底孔坝体缺口明槽3.横向围堰纵向围堰4.拱形混凝土围堰重力式混凝土围堰5.抛石或柴排护底上下游转角初设置导流墙6.河流的水文特征水工建筑物的布置何形式导流方式施工进度7.戗堤的进占龙口形成范围的加固合龙闭气8.立堵法平堵法9.降低溢洪道高程设置临时溢洪道用临时断面挡水临时坝面保护措施过水10.基坑开挖前的初期排水基坑开挖及建筑物施工过程的经常性排水围堰与基坑的渗水降水地基岩石冲洗混凝土养护用弃水11.管井法井点法二选择题1.A2.B3.A4.B5.A6.A7.B8.A9.C 10.A三判断题1.(√);2.(×);3.(√)4.(×);5.(×);6.(×);7.(√);8.(√)四、问答题1施工导流设计的主要任务是什么?答:选定导流标准、划分导流时段、确定导流设计流量、选择导流方案及导流建筑物的形式,确定导流建筑物的布置、构造及尺寸、拟定导流建筑物的修建、拆除、堵塞的施工方法与截流、拦洪度汛、及坑排水等措施。
2.段围堰法选择河床束窄程度应该考虑哪几个方面的因素?答:①束窄河床的流速不得超过通航、筏运、围堰与河床的容许流速。
②各段主体工程的工程量、施工强度比较均匀;③便于后期导流用的导流泄水建筑物的布置与截流。
3.混凝土围堰有那些特点(优点)?答:抗冲与抗渗能力大,挡水水头高、底宽小,易于与永久混凝土建筑物相联接,必要时可以过水。
4.如何确定导流总费用最低的导流设计流量?答:假定不同的流量值,求出个流量值得到的建筑物的建筑物的尺寸、工程及所需费用。
估算各流量值时基坑的年平均淹没次数及每次淹没损失与施工期的总损失。
导流建筑物的修造费与基坑淹没总损失之和最小的流量即为导流总费用最低的导流设计流量。
5.用分段围堰法导流,后期用临时导流底孔来修建混凝土坝时,如何划分导流时段?答:宜分三个导流事短。
第一时段合水由束窄河床通过,进行第一期基坑内的工程施工,第二时段河水由导流底孔下泄,进行第二期基坑内的工程施工,第三时段进行底孔封堵,坝体全面上升,河水由永久建筑物下泄或部分或全部拦蓄库内,直到工程完建。

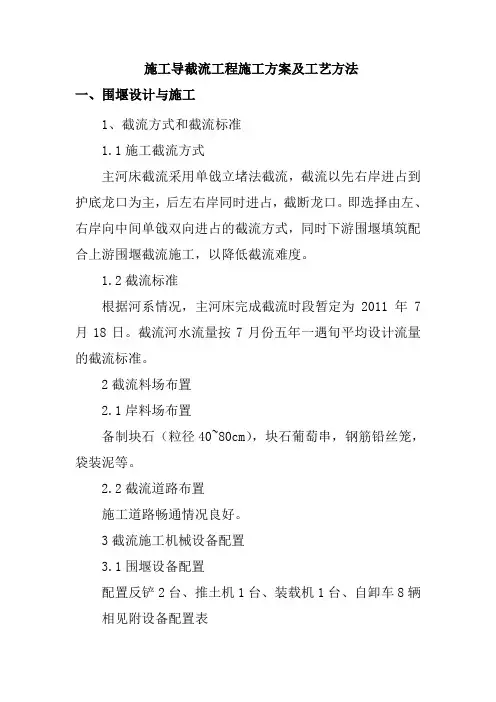

施工导截流工程施工方案及工艺方法一、围堰设计与施工1、截流方式和截流标准1.1施工截流方式主河床截流采用单戗立堵法截流,截流以先右岸进占到护底龙口为主,后左右岸同时进占,截断龙口。
即选择由左、右岸向中间单戗双向进占的截流方式,同时下游围堰填筑配合上游围堰截流施工,以降低截流难度。
1.2截流标准根据河系情况,主河床完成截流时段暂定为2011年7月18日。
截流河水流量按7月份五年一遇旬平均设计流量的截流标准。
2截流料场布置2.1岸料场布置备制块石(粒径40~80cm),块石葡萄串,钢筋铅丝笼,袋装泥等。
2.2截流道路布置施工道路畅通情况良好。
3截流施工机械设备配置3.1围堰设备配置配置反铲2台、推土机1台、装载机1台、自卸车8辆相见附设备配置表3.2机械设备保障为确保截流合拢时机械设备的完好率,以防在截流时出现机械故障,故要配置必要的备用机械。
配置三台自卸车、一台装载机;4截流施工4.1截流程序河床截流施工顺序见下框图。
4.2截流戗堤施工经过计算,截流预计时间为36个小时,自早上8点开始,到次日20:00主河床截流完成。
围堰截流施工分两个阶段进行。
1、龙口段预进占施工1.1根据流速变化、水位变化情况及时调整截流戗堤进占填筑料。
1.1.1当流速达到0.4m/s采用2cm以下粒径砂砾石料;1.1.2当流速达到0.78m/s,采取2~5cm粒径砂砾石;1.1.3当流速达到并超过1.3m/s时,采取5~15cm粒径砂砾石料。
1.1.4当流速达到并超过1.7m/s时,采取15~20cm粒径砂砾石料1.1.5当流速达到并超过2.38m/s时,采取20cm粒径以上砂砾石料,并适当抛投块石。
1.2施工方法预进占施工利用临时施工道路通过导流将料场的石渣料运至戗堤抛投。
1.2.1戗堤预进占均采用20t自卸汽车抛填进占。
在进占过程中,根据堤头稳定情况选用两种抛投方法:自卸汽车在堤头直接卸料,戗堤全断面抛投;深水抛填时,采用堤头卸车集料,TY220推土机配合赶料抛投。

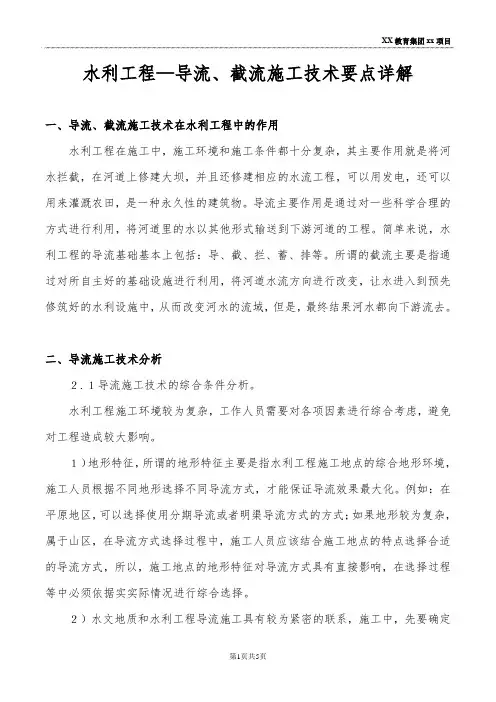

水利工程—导流、截流施工技术要点详解一、导流、截流施工技术在水利工程中的作用水利工程在施工中,施工环境和施工条件都十分复杂,其主要作用就是将河水拦截,在河道上修建大坝,并且还修建相应的水流工程,可以用发电,还可以用来灌溉农田,是一种永久性的建筑物。
导流主要作用是通过对一些科学合理的方式进行利用,将河道里的水以其他形式输送到下游河道的工程。
简单来说,水利工程的导流基础基本上包括:导、截、拦、蓄、排等。
所谓的截流主要是指通过对所自主好的基础设施进行利用,将河道水流方向进行改变,让水进入到预先修筑好的水利设施中,从而改变河水的流域,但是,最终结果河水都向下游流去。
二、导流施工技术分析2.1导流施工技术的综合条件分析。
水利工程施工环境较为复杂,工作人员需要对各项因素进行综合考虑,避免对工程造成较大影响。
1)地形特征,所谓的地形特征主要是指水利工程施工地点的综合地形环境,施工人员根据不同地形选择不同导流方式,才能保证导流效果最大化。
例如:在平原地区,可以选择使用分期导流或者明渠导流方式的方式;如果地形较为复杂,属于山区,在导流方式选择过程中,施工人员应该结合施工地点的特点选择合适的导流方式,所以,施工地点的地形特征对导流方式具有直接影响,在选择过程等中必须依据实实际情况进行综合选择。
2)水文地质和水利工程导流施工具有较为紧密的联系,施工中,先要确定水流量的大小,水流速度,含沙量等,然后在确定具体的施工方式。
例如:在夏天,降雨量较大、冰川消融都会导致河流水流量的增加,如果河床较窄,河水就会涌入基坑,导致基坑水量过大,如果水流中的沙子较多,就会对基坑的标准高度造成影响,导致基坑变浅,对工程的整体施工进度造成较大影响,因此,只有选择合适的施工导流当时才能保证工程施工的顺进行。
2.2导流技术。
1)施工人员应该根据使用现场的实际情况确定导流施工方案,同时还要对导流方案的技术指标、经济指标进行综合分析,对多个方案进行对比,最终选择最佳方案。

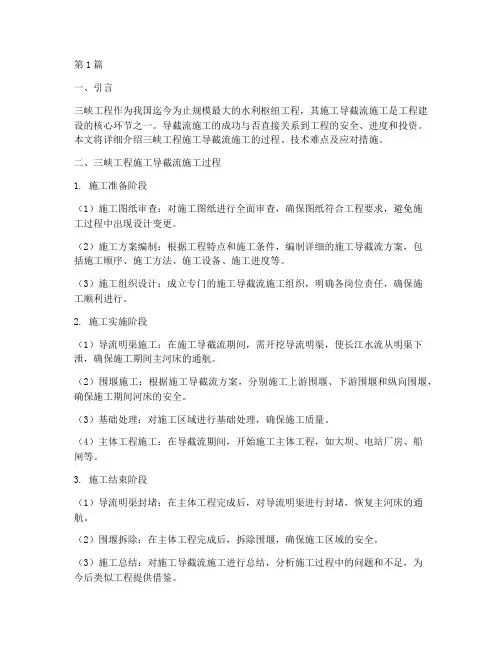

第1篇一、引言三峡工程作为我国迄今为止规模最大的水利枢纽工程,其施工导截流施工是工程建设的核心环节之一。
导截流施工的成功与否直接关系到工程的安全、进度和投资。
本文将详细介绍三峡工程施工导截流施工的过程、技术难点及应对措施。
二、三峡工程施工导截流施工过程1. 施工准备阶段(1)施工图纸审查:对施工图纸进行全面审查,确保图纸符合工程要求,避免施工过程中出现设计变更。
(2)施工方案编制:根据工程特点和施工条件,编制详细的施工导截流方案,包括施工顺序、施工方法、施工设备、施工进度等。
(3)施工组织设计:成立专门的施工导截流施工组织,明确各岗位责任,确保施工顺利进行。
2. 施工实施阶段(1)导流明渠施工:在施工导截流期间,需开挖导流明渠,使长江水流从明渠下泄,确保施工期间主河床的通航。
(2)围堰施工:根据施工导截流方案,分别施工上游围堰、下游围堰和纵向围堰,确保施工期间河床的安全。
(3)基础处理:对施工区域进行基础处理,确保施工质量。
(4)主体工程施工:在导截流期间,开始施工主体工程,如大坝、电站厂房、船闸等。
3. 施工结束阶段(1)导流明渠封堵:在主体工程完成后,对导流明渠进行封堵,恢复主河床的通航。
(2)围堰拆除:在主体工程完成后,拆除围堰,确保施工区域的安全。
(3)施工总结:对施工导截流施工进行总结,分析施工过程中的问题和不足,为今后类似工程提供借鉴。
三、三峡工程施工导截流施工技术难点及应对措施1. 深水高土石围堰施工(1)技术难点:深水高土石围堰施工过程中,面临水压力、土石料稳定性、施工进度等多重挑战。
(2)应对措施:采用先进的土石围堰施工技术,如预应力锚索、预应力混凝土、土石料加固等,确保围堰的稳定性和施工质量。
2. 明渠截流施工(1)技术难点:明渠截流施工过程中,需确保截流成功,避免对下游产生不良影响。
(2)应对措施:采用合理的截流方案,如分段截流、分段合龙等,确保截流成功。
3. 深水基础处理(1)技术难点:深水基础处理过程中,面临水下地质条件复杂、施工难度大等问题。
浅析水利水电工程施工中导截流技术前言导截流工程指的是在施工导流过程中,在完成导流泄水建筑物建设后,抓住最有利时机,迅速截断原河床水流,促使河水经完建的导流泄水建筑物下泄,最后在河床中全面展开主体建筑物的施工。
导截流过程一般包括:戗堤进占、龙口裹头及护底、合龙、闭气等四项工作。
先在河床的一侧,或者两侧向河床中填筑导截流戗堤,再逐步缩窄河床,称为进占。
当戗堤进占到一定程度后,河床就会束窄,进而形成流速较大的泄水缺口,我们称之为龙口。
通常采用如抛投大块石、铅丝笼等工程防护措施,来保证龙口两侧堤端和底部的抗冲稳定,封堵龙口的工作叫合龙。
当完成合龙以后,龙口段及戗堤本身还会在漏水,因此,就必须在戗堤全线设置防渗措施,这一工作叫闭气。
导截流后,对戗堤进一步加高培厚,修筑成设计围堰。
同时,在施工中为了保证导截流的成功实施,一定要充分掌握河流的水文、地形、地质等条件,同时还需要进一步掌握导截流过程中水流的变化规律及其影响,做好周密的施工组织,并尽量在狭小的工作面上用较大的施工强度,在较短的时间内完成导截流。
一、截流的方式从目前的施工技术情况上看,截流的基本方式有两种,即立堵法和平堵法。
(一)立堵法所谓的立堵法导截流就是把导截流材料从龙口一端,或者两端向中间抛投进占,实现逐渐束窄河床,最终全部拦断的目的。
一般而言,立堵法导截流无需架设浮桥,具有准备工作比较简单,造价较低的特点。
但其缺点是其在导截流时,水力条件是不利的,龙口单宽流量很大,而出现的流速也比较大,而且水流绕导截流戗堤端部,也会产生强烈的立轴旋涡,这就会在水流分离线附近形成紊流,起结果是河床被冲刷,同时,由于其流速分布不均匀,所以需要抛投单个质量较大的导截流材料。
导截流因为工作前线狭窄,其抛投强度会受到很大的限制。
立堵法截流主要是适用于大流量、岩基或覆盖层较薄的岩基河床,如果遇到软基河床那就需要根据实际情况采用护底措施后才能使用。
(二)平堵法平堵法截流就是沿整个龙口宽度全线抛投,抛投料堆筑体全面上升,直到露出水面。
导截流施工方案1. 引言导截流施工是一种常见的水利工程施工方法,用于控制、引导和分流水流,防止洪灾和水土流失等问题。
本文将介绍导截流施工的工作原理、施工步骤以及注意事项,旨在为相关工程项目提供参考。
2. 工作原理导截流施工的工作原理基于导流墙的设置,通过修建一道坚固的墙体,将水流引导到预定的方向,实现对水流的控制。
导截流施工主要包括以下几个关键步骤:•确定导流墙的位置和长度;•选择合适的材料和施工工艺;•进行施工前的准备工作,如清理工地、搭建施工平台等;•施工导流墙;•检查和维护导流墙。
3. 施工步骤3.1 确定导流墙的位置和长度在进行导截流施工前,需要根据实际需要确定导流墙的位置和长度。
这一步骤的关键是进行现场勘察和规划,根据河流的形状、水流的流向以及项目需求,确定最合适的导流墙的位置和长度。
3.2 选择合适的材料和施工工艺选择合适的材料和施工工艺是确保导流墙工程质量的重要环节。
通常情况下,导流墙的材料可以选用混凝土、钢筋混凝土等。
而施工工艺包括搅拌混凝土、倾倒、振捣、抹面等。
需要根据具体情况选择材料和施工工艺。
3.3 进行施工前的准备工作在施工导流墙前,需要进行一系列的准备工作。
这包括清理工地,将工地上的杂物、泥土等清理干净,为施工做好准备。
另外,还需要搭建施工平台,为施工人员提供安全和便利的工作环境。
3.4 施工导流墙施工导流墙是整个导截流施工的核心步骤。
根据设计要求,将选定的材料进行搅拌,并倾倒在预定位置。
在倾倒过程中,要注意材料的均匀分布和振捣使材料密实。
随后,进行抹面工作,使导流墙表面平整光滑。
3.5 检查和维护导流墙在导流墙施工完成后,需要对导流墙进行检查和维护工作。
检查导流墙的坚固程度和密实性,如有问题及时进行修补。
同时,为了保持导流墙的长久使用,还需要进行定期的维护工作,如清理杂物、防止积水等。
4. 注意事项•在进行导截流施工时,应确保工程安全,严格按照相关规范和要求进行施工;•导流墙的位置和长度的确定应考虑水流的流向和工程需要,做好规划和预测工作;•选择合适的材料和施工工艺,以确保导流墙的质量和使用寿命;•进行施工前的准备工作,确保工地清洁,施工平台搭建完善;•施工导流墙时要注意工艺和材料的质量,保证导流墙的坚固性和密实性;•完成施工后,及时检查和维护导流墙,确保其长久使用。
第九章施工导流与截流(一)单项选择题1、导流隧洞的布置中,应注意弯道的转弯半径应()。
A.大于5倍洞宽B.小于5倍洞宽C.大于2倍洞宽D.小于2倍洞宽答案:A(二)多项选择题1、分段围堰法导流一般适用于()的工程。
A.流量大B.河床宽C.河床刷深大D.工期长答案:ABD(三)填空题1、河床束窄程度通过________________来表示。
答案:面积束窄度K2、全段围堰法导流泄水建筑物类型主要有_____________、_____________、____________。
答案:导流隧洞、导流明渠、导流涵管(四)判断题1、坝体缺口导流的特点是混凝土坝汛期部分坝段过流,而其他坝段可继续施工。
()答案:正确。
2、在施工导流中,导流底孔和涵管一般属于永久建筑物,施工后应完全保留以实现进行之后的泄水作用。
()答案:错误。
导流底孔和涵管一般属于临时的建筑物,工程完成后进行封堵或拆除。
(五)重要名词解释总结基坑(一般工程和水电工程)、围堰、分段围堰法导流、全段围堰法导流(六)简答题1、水利工程施工的主要任务有哪些?答案:(1)编制施工组织设计(2)按施工组织设计组织有序的施工:根据实际情况做出适时改进和调整。
(3)开展观测、试验和研究:促进水利水电施工技术和科学的发展。
2、选择纵向围堰位置需要考虑哪些因素?答案:(1)充分利用河心洲、河心岛;(2)尽可能与导墙、隔墙等永久建筑物相结合;(3)考虑允许流速限制;(4)各段工程量、施工强度均衡;(5)便于布置后期导流泄水建筑物:避免后期围堰过高或截流落差过大。
1、过水土石围堰保护的重点为( )。
A .下游堰面和下游堰脚B .下游堰面和上游堰脚C .上游堰面和下游堰脚D .上游堰面和上游堰脚 答案:A(二)多项选择题1、混凝土板护面过水土石围堰其护面板,按面板截面型式可分为( )。
A .矩形板B .楔形板C .弧形板D .圆角菱形板答案:AB(三)填空题1、围堰按筑堰材料可分为_____________、_____________、_____________、_____________。

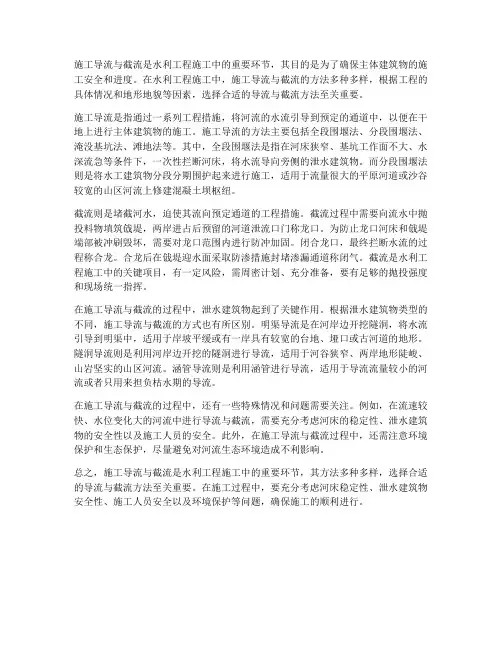

施工导流与截流施工导流是水利枢纽工程总体设计的主要组成部分,是选定枢纽布置、永久建筑物形式、施工程序和施工总进度的重要因素。
施工导流贯穿于工程施工的全过程。
施工导流的主要任务是:周密地分析研究水文、地形、地质、水文地质、枢纽布置及施工条件等基本资料;在保证上述要求的前提下,选定导流标准,划分导流时段,确定导流设计流量;选定导流方案及导流建筑物的形式,确定导流建筑物的布置、构造及尺寸;拟定导流建筑物的修建、拆除、堵塞的施工方法以及截断河床水流、拦洪度汛及基坑排水的措施等。
第一节施工导流标准1.导流建筑物级别(1)导流建筑物系指枢纽工程施工期所使用的临时性挡水和泄水建筑物。
根据其保护对象、失事后果、使用年限和工程规模等因素划分为Ⅲ~Ⅴ级,具体按表17-1确定。
表17-1 导流建筑物级别划分注 1.导流建筑物包括挡水建筑物和泄水建筑物,两者级别相同。
2.表中所列四项指标均按施工阶段划分。
3.有、无特殊要求的永久建筑物均系针对施工期而言,有特殊要求的Ⅰ级永久建筑物系指施工期不允许过水的土坝及其他有特殊要求的永久建筑物。
4.使用年限系指导流建筑物每一施工阶段的工作年限,两个或两个以上施工阶段共用的导流建筑物,如分期导流一、二期共用的纵向围堰,其使用年限不能叠加计算。
5.围堰工程规模一栏中,堰高指挡水围堰最大高度,库容指堰前设计水位所拦蓄的水量,两者必须同时满足。
(2)当导流建筑物根据表17-1 指标分属不同级别时,应以其中最高级别为准。
但列为Ⅰ级导流建筑物时,至少应有两项指标符合要求。
(3)规模巨大且在国民经济中占有特殊地位的水利枢纽工程,其导流建筑物的级别和设计洪水标准,经充分论证后报上级批准。
(4)不同级别的导流建筑物或同级导流建筑物的结构形式不同时,应分别确定洪水标准、堰顶超高值和结构设计安全系数。
(5)应根据不同的施工阶段,按表17-1 划分导流建筑物级别;同一施工阶段中的各导流建筑物的级别应根据其不同作用划分;各导流建筑物的洪水标准必须相同,一般以主要挡水建筑物的洪水标准为准。
施工导截流一填空题1.分段围堰法全段围堰法2.束窄的原河道底孔坝体缺口明槽3.横向围堰纵向围堰4.拱形混凝土围堰重力式混凝土围堰5.抛石或柴排护底上下游转角初设置导流墙6.河流的水文特征水工建筑物的布置何形式导流方式施工进度7.戗堤的进占龙口形成范围的加固合龙闭气8.立堵法平堵法9.降低溢洪道高程设置临时溢洪道用临时断面挡水临时坝面保护措施过水10.基坑开挖前的初期排水基坑开挖及建筑物施工过程的经常性排水围堰与基坑的渗水降水地基岩石冲洗混凝土养护用弃水11.管井法井点法二选择题1.A2.B3.A4.B5.A6.A7.B8.A9.C 10.A三判断题1.(√);2.(×);3.(√)4.(×);5.(×);6.(×);7.(√);8.(√)四、问答题1施工导流设计的主要任务是什么?答:选定导流标准、划分导流时段、确定导流设计流量、选择导流方案及导流建筑物的形式,确定导流建筑物的布置、构造及尺寸、拟定导流建筑物的修建、拆除、堵塞的施工方法与截流、拦洪度汛、及坑排水等措施。
2.段围堰法选择河床束窄程度应该考虑哪几个方面的因素?答:①束窄河床的流速不得超过通航、筏运、围堰与河床的容许流速。
②各段主体工程的工程量、施工强度比较均匀;③便于后期导流用的导流泄水建筑物的布置与截流。
3.混凝土围堰有那些特点(优点)?答:抗冲与抗渗能力大,挡水水头高、底宽小,易于与永久混凝土建筑物相联接,必要时可以过水。
4.如何确定导流总费用最低的导流设计流量?答:假定不同的流量值,求出个流量值得到的建筑物的建筑物的尺寸、工程及所需费用。
估算各流量值时基坑的年平均淹没次数及每次淹没损失与施工期的总损失。
导流建筑物的修造费与基坑淹没总损失之和最小的流量即为导流总费用最低的导流设计流量。
5.用分段围堰法导流,后期用临时导流底孔来修建混凝土坝时,如何划分导流时段?答:宜分三个导流事短。
第一时段合水由束窄河床通过,进行第一期基坑内的工程施工,第二时段河水由导流底孔下泄,进行第二期基坑内的工程施工,第三时段进行底孔封堵,坝体全面上升,河水由永久建筑物下泄或部分或全部拦蓄库内,直到工程完建。
6.什么时导流方案?答:不同导流时段不同导流方法的组合称导流方案。
7.立堵截有什么特点,适用于什么情况?平堵截流具有什么特点?适用于什么情况?答:龙口单宽流量较大,出现的较大流速比较大,流速分布很不均匀,需要单个重量比较大的材料,截流工作前线狭窄,抛投强度受到限制量,施工进度受到影响。
适用于大流量、岩石伙夫该层交薄的岩基河床上。
平堵截流龙口单宽流量较小,出现的最大流速也较小,流速分布比较均匀,截流材料单个重量也较小。
截流工作前线长,抛投强度大,施工进度较快。
通常适用于软基河床上。
8.凝土坝施工,若坝身在汛前浇筑不到拦洪高程,应采取什么措施以保证汛期不停工?答:①在坝面上预留缺口度汛;②采用临时段面挡洪。
9.混凝土坝用临时段面挡水时,对施工纵缝应如何处理?答:调整纵缝位置,提高初期灌浆高程,改变缝的形式。
10.在基坑经常性排水中,建筑物修建时排水系统如何布置?答:排水沟布置在建筑物轮廓线的外侧,据基坑边坡坡脚不小于0.3~0.5m,一般排水沟底宽不小于0.3m。
沟深不大于1.0m,底坡不小于0.002。
五计算题1.大坝施工,用全段围堰、隧洞导流。
图示围堰为Ⅲ级。
设计导流流量为160m3/s,下游水位为129.25m。
有隧洞泄流与水为关系查得,160 m3/s泄流量时上游水为136.65m,此水位的波浪爬高为0.56m.。
下游波浪爬高0.15m,求上下游围堰的堰顶高程。
答案:Ⅲ级土石围堰的安全超高为0.7m。
=136.65+0.56+0.7=137.91m上有围堰堰顶高程:HU=129.25+0.15+0.7=130.10m下游围堰堰顶高程:HL2.混凝土重力坝施工,初期导流采用分段围堰法,第一期先围右岸河床,左岸河床泄流。
设计洪水流量为1360 m3/s,,相应的过水深度为5.0m,过水断面平均宽度为180m,行进流速为0.18m/s,验算河床束窄后的流速能否满足通航要求。
围堰属Ⅲ级,求纵向围堰近首、末段的高度。
上、下游波浪高度分别为 1.0m,0.6m。
答案:平均流速v=13600/(180×50)=1.51<2m/s 满足通航要求。
Ⅲ级混凝土围堰的安全超高为0.4m。
流速系数取0.80.进口处水位落差为1.512/(2g×0.802)-0.182/2g=0.18m纵向围堰首端高度:5.0+0.18+0.4+1.0=6.58m中相围堰末段高度:5.0+0.4+0.6=6.0m3.截流时抛掷10t重的混凝土四面体。
在立堵与平堵时,各能抵抗多大的水流流速。
答案:混凝土的容重取2.4t/m3。
四面体的体积V为:10/2.4=4.17m3设化引球体半径为r,则 4.17=4Πr3/3r=0.9985m球体直径D=1.997m立堵时,取K=1.05,V=1.05=7.78m/s平堵时,取K 1=0.9, V MIN =0.9=6.67m/s取K 2=1.2,V MAX =1.2=8.89m/s3. 大坝施工的导流隧洞为3.5×3.5的城门洞形断面,封堵时隧洞断面重心上水头为45m 。
求混凝土塞的最小长度。
答案:安全系数K 取1.2,混凝土容重取2.4T/M 3。
隧洞断面面积W=3.5×1.75+3.14×3.52/8=10.94m 2水头推力P=45×1000×9.81×10.94=4829463N隧洞周长=3.5+2×1.75+3.14×3.5/2=12.5m混凝土与岩石(或混凝土塞)的摩阻系数取0.60,混凝土与岩石(或混凝土)的粘结力取10×104N/m 2.所以,混凝土塞的最小长度为爆破工程一填空题1.压缩圈 抛掷圈 松动圈 震动圈2.炸药特性及用量 药包结构 爆破方式 介质特性3.爆破漏斗 爆破漏斗底半径 最小抵抗线 爆破作用半径 可见漏斗深度 炮制距离4.爆破漏斗底半径 最小抵抗线 标准抛掷爆破 加强抛掷爆破 减弱抛掷爆破 松动爆破l= =4.13m5.浅空爆破法深孔爆破法药壶爆破法洞室爆破法6.先锋槽钻孔装药爆破出渣7.计算抵抗线起爆方式石梗多少8.装药中心位置台阶底部阻力残梗的产生9.导洞平洞竖井便于运输施工安全工程量最省10.导洞药室装药堵塞起爆网路安全距离11.先爆炮孔的起爆不能对后爆炮孔及网路造成破坏每个炮孔前面有自由面12.峰压粉碎作用时间爆破冲量13.最小抵抗线方向上越大越集中14.抛掷方向抛距爆落和抛掷方量15.威力最佳密度氧平衡安定性敏感性殉爆距离二、选择题1.(B);2. (C);3. (C);4. (B);5. (C);6 (C);7. (A);8. (A)三、判断题1.(√);2. (X);3. (X);4.(√);5.(√) ;6. (X);7. (X) 8.(√);9. (X);10.(√)四、问答题1.预裂爆破的主要目的是什么?预裂爆破起爆与开挖区爆破的程序设计的主要参数各有哪些?(预裂爆破是为了保护非开挖区岩石免遭破坏。
预裂爆破孔的起爆是在开挖区爆破之前。
预裂爆破设计参数有孔距、线装药量。
)2.常用的炸药有那几种?分别适用于那些场合?(①TNT(三硝基甲烷):适用于水下爆破,可作副起爆炸药,不适用于地下工程爆破;②胶质炸药(硝化甘油炸药):可用作副起爆炸药,也可用于水下和地下爆破工程;③铵梯炸药:为安全炸药,可用于地上、地下爆破工程,但不能用于水下爆破(否则应作防水处理);④浆状炸药:适用于水下爆破,但抗冻性和稳定性有待改善;⑤乳化炸药:适用于水下爆破,生产适用安全。
)3.电爆网路有哪几种连接方式?各有何优缺点?(①窜联法:要求电压大、电流小,导线损耗小,接线和检测容易,但只要一处脚线或雷管断路,整个网路所有雷管都拒爆;②并联法:要求电压小电流大,导线损耗大,但只要主线不断损,雷管之间互不影响(窜联与并联只适用于小规模爆破);③混合联接法:在大规模爆破中多用并——窜——并网路,能分段起爆。
)4.爆破工程中有哪些安全问题?各种安全问题的控制指标是什么?它们与哪些因素有关?(1)飞石安全:用安全距离控制。
飞石距离与地形、气候、爆破类型、爆破作用指数与最小抵抗线有关;(2)爆破地震:包括对地表建筑与地下建筑物的影响,前者与同时起爆药量、爆破作用指数、被保护建筑物及地基性质有关,后者与地下建筑周围岩石情况和最小抵抗线有关;两者按质点振速控制,依次换算成安全距离;(3)殉爆:由储存炸药量或雷管数确定,通常用安全距离控制;(4)有害气体:与风向、风速和爆破炸药总重量有关;通常用安全距离控制;(5)空气冲击波:与装药情况和限制破坏程度和同时起爆药量有关,通常用安全距离控制。
5.水利水电工程施工过程中通常用哪几种方法来处理瞎炮?瞎炮处理方法有(1)距瞎炮孔30-60 cm钻平行辅助炮孔,装药爆破;(2)若分析炸药失效,可掏出炮泥,再装药爆破;(3)检查雷管正常,重新接线起爆;(4)散装药包可用水冲出炮泥和炸药;对不防水炸药,可灌水浸泡使其失效;(5)深孔、洞室瞎炮应重新接线起爆.洞室瞎炮如是失效可更换起爆体后重新起爆。
基础工程一、填空题1.自上而下、分层开挖2.固结灌浆帷幕灌浆接触灌浆3.孔斜孔深4.水玻璃丙凝聚氨脂甲凝环氧二、选择题1. (A);2. (B);3. (B);4. (A);5. (B)三、问答题1.水泥灌浆包括那几道工序?钻孔,钻孔冲洗,压水试验,灌浆和灌浆质量检查。
3.帷幕灌浆为什么应分序逐渐加密?逐渐加密一方面可以提高浆液结石的密实性;另一方面,通过后灌序孔单位骚水量和单位吸浆量的分析,可以推断先灌孔的灌浆质量,为是否需要增减灌浆钻孔提供可靠依据。
4.灌浆过程中灌浆压力的控制,在什么情况下采用一次升压法?在么情况下采用分级升压法?一次性升压法适用于透水性不大,裂隙不甚发育,岩层比较坚硬完整的情况。
分级升压法用于岩层破碎夕透水性很大或有渗透途径与外界连通的孔段.5.灌浆质量检查有哪些方法?钻设检查孔作压水试验和单位吸浆量试验;开井或平洞进人检查,并在其中做抗剪、弹模试验,钻取岩芯检查,在钻孔内照像、电视、观察孔壁的灌浆质量;利用地球物理勘探技术测定基岩的弹模、弹性波速、地震波的衰减系数。
6.简述振冲加固地基的原理与施工过程。
振冲加固的基本原理是:①依靠振冲器的强力振动,使饱和沙层液化,砂粒重新排列,使孔隙减少而得到加密;②依靠振冲器的水平振动力挤振填料使砂层挤压加密.其施工过程是用振冲器一边振动一边射水造孔,逐渐沉入到地层中直达设计深度;然后,一边振冲一边提升,同时将置换料回填到振冲孔中,靠振冲作用,使置换料挤密孔周地层,形成一个由置换料所构成的桩体,使地层加固。
