导截流工程近期工作情况工作汇报.doc
- 格式:doc
- 大小:13.50 KB
- 文档页数:3
工程工作推进情况汇报尊敬的领导和各位同事:我在此向大家汇报工程工作的推进情况。
自从上次汇报以来,我们团队在各项工作中取得了一定的进展,具体情况如下:一、项目进度。
我们的项目进度良好,按照计划进行。
在过去的一个月里,我们成功完成了工程设计阶段的任务,并已经开始了施工准备工作。
目前,施工图纸已经完成了80%,预计下个月可以全部完成并提交审批。
同时,我们已经与供应商签订了合同,并开始采购所需材料,保证了后续施工的顺利进行。
二、质量控制。
在工程质量方面,我们严格按照相关标准进行施工,并加强了现场监督和检查。
目前,施工过程中未发现质量问题,各项指标均在合格范围内。
我们将继续加强对施工质量的监控,确保工程质量达到标准要求。
三、安全生产。
在安全生产方面,我们严格执行施工现场安全规定,加强了安全教育和培训。
截止目前,未发生任何安全事故,施工人员的安全意识也有了明显提升。
我们将继续加强安全管理,确保施工过程中的安全生产。
四、成本控制。
在项目成本控制方面,我们严格执行预算,加强了对施工过程中的费用管理。
目前,项目的成本控制在合理范围内,未出现超支情况。
我们将继续加强成本管控,确保项目在合理的成本范围内完成。
五、沟通协调。
在项目推进过程中,我们与相关部门和供应商保持了良好的沟通和协调。
及时解决了一些施工中的技术难题和供应问题,确保了施工进度和质量。
我们将继续加强沟通协调,确保项目各项工作的顺利进行。
综上所述,我们团队在工程工作推进方面取得了一定的成绩,但也存在一些问题和挑战。
我们将继续努力,加强团队协作,克服困难,确保项目顺利完成。
谢谢大家的支持和关注!此致。
敬礼。
作者,XXX。
日期,XXXX年XX月XX日。
截流工作总结
截流工作是指在河流、湖泊等水域中进行的防洪、防污染等工作,通过设置截
流堤、截流坝等设施,控制水流,达到保护生态环境、维护水资源安全的目的。
近年来,我国在截流工作方面取得了一系列成果,但也面临着一些挑战和问题。
首先,截流工作在保护生态环境方面发挥了重要作用。
通过截流,可以减少洪
水对周边地区的影响,保护农田和城市建筑免受洪水侵袭。
同时,截流还可以有效防止污染物进入水体,保护水资源的清洁和安全。
其次,截流工作在维护水资源安全方面具有重要意义。
通过截流,可以调节水流,保障水资源的平衡和稳定。
特别是在干旱季节,截流可以有效储存水资源,保障农田灌溉和城市供水的需要。
然而,截流工作也面临一些挑战和问题。
首先,一些地区的截流设施老化严重,需要进行更新和改造。
其次,截流工作需要与生态保护相结合,避免对水生态系统造成不良影响。
另外,截流工作需要加强监管和管理,防止设施损坏或失效,导致水灾或水污染。
综上所述,截流工作在保护生态环境、维护水资源安全方面发挥着重要作用,
但也面临一些挑战和问题。
我们需要加强对截流工作的重视和管理,不断提升截流设施的质量和效果,为保护水资源和生态环境做出更大的贡献。
导截流工程施工总结一、工程背景随着我国经济的快速发展,对能源的需求越来越大,水利工程作为重要的能源来源之一,其在国民经济中的地位日益凸显。
水利工程中的导截流施工是水利枢纽工程的关键环节,其施工质量直接影响到整个水利工程的安全、进度和投资控制。
本文以某大型水利枢纽工程为例,对导截流工程施工进行总结,以期为类似工程提供参考。
二、工程概况该水利枢纽工程位于某河流中游,是一座以灌溉、发电、防洪为主,兼顾城乡供水的大型水利枢纽工程。
工程主要由大坝、溢洪道、发电厂等建筑物组成。
工程等别为Ⅱ等,工程规模为大(2)型。
大坝为混凝土重力坝,坝身全长800米,最大坝高100米。
工程导截流施工分为前期准备、导流隧洞施工、龙口水流控制、合龙等几个阶段。
三、施工准备1. 组织管理:成立导截流施工领导小组,明确各成员职责,制定详细的施工方案和应急预案。
2. 技术准备:开展导流隧洞设计,确定隧洞长度、断面尺寸、支护结构等参数。
进行龙口水流控制研究,制定合理的水流控制措施。
3. 施工现场准备:对导流隧洞进出口进行土地平整,搭建临时施工场地,准备施工设备和生活设施。
4. 物料准备:根据施工需求,提前准备足够的导流隧洞施工材料、龙口水流控制材料以及合龙材料。
四、施工过程1. 导流隧洞施工:采用钻爆法进行隧洞开挖,严格控制隧洞开挖质量,确保隧洞结构安全。
同时,进行隧洞衬砌施工,提高隧洞的防渗性能。
2. 龙口水流控制:在隧洞出口处设置截流围堰,采用抛投大块石、混凝土异形体等材料,逐步束窄龙口,直至合龙。
过程中,加强龙口范围内的防冲加固,防止龙口河床和戗堤端部被冲刷毁坏。
3. 合龙:在龙口水流控制完成后,进行合龙施工。
合龙施工采用上下游双戗或多戗堤进占的方式,使落差分散,减少截流难度。
合龙完成后,在戗堤迎水面采取防渗措施,封堵渗漏通道。
4. 施工监测:在整个导截流施工过程中,加强对施工现场的监测,及时掌握施工进度、质量和安全情况,确保施工顺利进行。
关于工程推进情况汇报

近期工程推进情况汇报。
尊敬的领导:
我是XX工程项目组的负责人,特向您汇报最近一段时间工程推进情况。
自从
上次汇报以来,我们团队一直在全力以赴,努力推动工程进展,取得了一定的成绩。
首先,我们在项目计划方面取得了一定的进展。
经过与相关部门的沟通和协调,我们已经制定了详细的工程计划,并将其分解为具体的任务和工作节点,确保各项工作有序进行。
同时,我们也对计划进行了动态调整,以应对可能出现的风险和问题,确保工程能够按时按质完成。
其次,在项目实施方面,我们也取得了一些阶段性的成果。
我们严格按照工程
标准和规范进行施工,确保工程质量。
同时,我们也加强了对施工现场的管理,提高了工作效率。
在材料采购和供应方面,我们与供应商保持密切的合作,确保施工所需材料的及时供应。
另外,在项目管理方面,我们也加强了沟通和协作。
我们定期召开工程进展会议,及时沟通工作进展和存在的问题,并寻求解决方案。
我们也加强了对各个岗位的人员培训和管理,确保团队的整体素质和执行力。
最后,我们也在工程安全和环保方面做了大量工作。
我们加强了对施工现场的
安全管理,确保施工人员的人身安全。
同时,我们也加强了对环境的保护,减少了对周边环境的影响。
总的来说,我们团队在工程推进方面取得了一些成绩,但也存在一些问题和挑战。
我们将继续努力,加大工作力度,确保工程按时按质完成。
感谢领导对我们工作的支持和关心!
谨上报!。

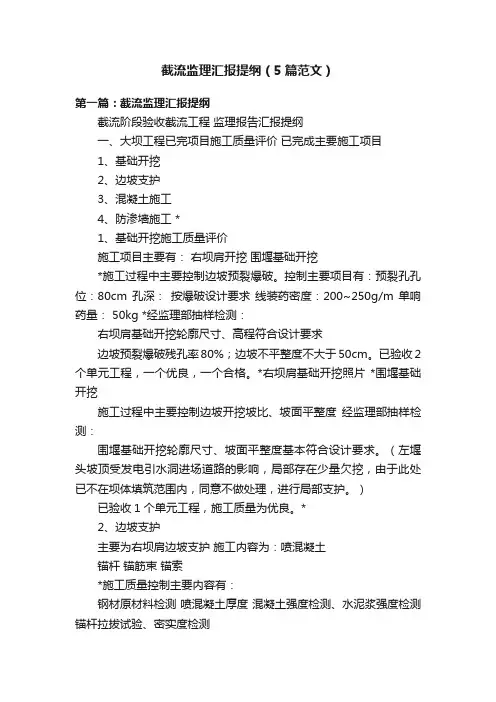

截流监理汇报提纲(5篇范文)第一篇:截流监理汇报提纲截流阶段验收截流工程监理报告汇报提纲一、大坝工程已完项目施工质量评价已完成主要施工项目1、基础开挖2、边坡支护3、混凝土施工4、防渗墙施工 *1、基础开挖施工质量评价施工项目主要有:右坝肩开挖围堰基础开挖*施工过程中主要控制边坡预裂爆破。
控制主要项目有:预裂孔孔位:80cm 孔深:按爆破设计要求线装药密度:200~250g/m 单响药量: 50kg *经监理部抽样检测:右坝肩基础开挖轮廓尺寸、高程符合设计要求边坡预裂爆破残孔率80%;边坡不平整度不大于50cm。
已验收2个单元工程,一个优良,一个合格。
*右坝肩基础开挖照片*围堰基础开挖施工过程中主要控制边坡开挖坡比、坡面平整度经监理部抽样检测:围堰基础开挖轮廓尺寸、坡面平整度基本符合设计要求。
(左堰头坡顶受发电引水洞进场道路的影响,局部存在少量欠挖,由于此处已不在坝体填筑范围内,同意不做处理,进行局部支护。
)已验收1个单元工程,施工质量为优良。
*2、边坡支护主要为右坝肩边坡支护施工内容为:喷混凝土锚杆锚筋束锚索*施工质量控制主要内容有:钢材原材料检测喷混凝土厚度混凝土强度检测、水泥浆强度检测锚杆拉拔试验、密实度检测*喷混凝土厚度共检测10次,符合设计要求 *监理部抽样检测混凝土强度等结果如下: *3、混凝土施工混凝土施工项目主要为公路挡墙混凝土施工质量控制主要内容有:基础面或施工缝面处理钢筋模板混凝土浇筑*经检查,右坝肩公路挡墙混凝土施工各道工序施工质量符合设计和规范要求 *防渗墙施工施工项目:左岸坡坝基防渗墙上游围堰左堰头基础防渗墙*二、截流工程施工准备情况1、截流模型试验研究2、截流设计3、截流施工机械和施工道路4、截流备料5、导流洞进出口围堰拆除 *1、截流模型试验研究年月日完成对截流模型试验大纲的评审;月日完成了模型验证试验及截流总落差、导流洞泄洪能力试验;月底完成试验大纲所要求的模型放水试验的内容;月日监理部组织工程建设四方对模型试验研究成果进行了讨论和审查。
XXXXX水库工程合同编号:xxxxx-SG-2019截流阶段验收施工管理报告XXXXXxxxx公司XXXXX水库工程项目部二0二一年一月二十一日批准:校核:编写:目录1工程概况 (1)1.1 概述 (1)1.2气象 (2)1.3水文 (2)1.4 工程地质条件 (3)1.5导流设计标准 (4)2工程投标 (7)3施工进度管理 (8)3.1编制依据 (8)3.2编制说明 (8)3.3施工进度计划 (8)3.3.1具体工程量 (8)3.3.2具体时间计划如下: (9)3.4技术措施 (9)3.4.1编制好实施性施工组织设计 (9)3.4.2对施工进度进行监控 (10)4主要施工方法 (12)4.1导流施工程序 (12)4.2导流明渠、围堰土石方开挖 (13)4.3导流明渠混凝土衬砌 (14)4.4.围堰施工 (18)4.5.截流施工 (20)4.5.1.截流时段及流量 (20)4.5.2.截流方案 (21)4.5.3.施工期基坑排水 (21)4.6导流底孔封堵施工 (21)4.7截流施工 (22)4.8施工过程 (23)4.9完成工程量 (23)4.9质量评定情况 (24)5施工质量管理 (26)5.1施工质量保证体系及实施情况 (26)5.2质量管理制度 (30)6安全生产与文明施工 (32)6.1安全管理目标 (32)6.2安全生产管理 (32)6.3安全生产技术 (34)6.4环境保护 (36)6.5文明施工 (37)7合同管理 (39)7.1合同概况 (39)7.2合同执行情况 (39)7.3工程结算情况 (39)8经验与建议 (40)8.1经验 (40)8.2建议 (40)9 附表及附件 (41)9.1施工管理机构设置及主要工作人员职责情况表 (41)9.2工程施工管理大事记 (42)9.3技术标准目录 (42)1工程概况1.1 概述XXXXX水库工程,大坝坝址位于XXXXX县xxx镇岔路村白水溪中游河段,地处东经108°44′00",北纬 26°36′38"。
四川省古蔺县观文水库枢纽工程工程施工管理工作报告(导截流验收)四川省古蔺县观文水库工程一标段施工项目部二〇一五年十二月批准:张兴凯审核:张子川校核:编写:代成平谢丙忠彭洪周雨申庆祝目录1. 工程概况 (3)2. 工程投标 (3)3. 施工进度管理 (3)2.1 施工总体布置 (3)2.1.1 施工平面布置原则 (3)2.1.2 施工道路 (4)2.1.3 渣场 (4)2.1.4 施工风水电布置 (4)(1)施工供风 (4)(2)施工供水 (4)混凝土拌和、灌浆、支护用水采用业主在水库上游左岸山上修建的水池,通过管道接至各工作面。
其余零星用水从河道用潜水泵抽取。
(4)(3)施工供电 (4)2.1.5 混凝土及沥青混凝土生产系统 (4)2.1.6砂石及过渡料加工系统 (4)2.1.7生产辅助设施布置 (5)2.2 施工总进度计划 (5)4. 主要施工方法 (5)5. 施工质量管理 (5)6. 文明施工与安全生产 (5)7. 合同管理 (5)8. 经验与建议 (5)1. 工程概况观文水库位于赤水河左岸一级支流菜板河的右岸支流白泥河上游,坝址地处四川省古蔺县观文镇五桂村和复兴村交界处。
观文水库为中型水库工程,开发任务是以农业灌溉为主,兼顾乡村供水等综合利用。
观文水库工程供水范围为观文、白泥、椒园、金星4个乡(镇),设计灌溉面积5.43万亩(其中新增灌面4.20万亩、改善灌面1.23万亩),乡村供水人口4.43万人,灌溉设计保证率70%,供水设计保证率95%。
水库多年平均供水量1075万m3,其中灌溉762万m3,乡镇供水235万m3,农村生活供水78万m3。
观文水库校核洪水位1092.85m,总库容为1338万m3;正常蓄水位1090.OOm,相应库容1049万m3;死水位1071.50m,死库容105万m3;兴利库容944万m3。
观文水库由枢纽工程和灌区渠道工程组成,本标段为枢纽工程,主要建筑物包括:沥青混凝土心墙堆石坝工程、溢洪道工程、取水(导流、放空)隧洞工程、附属房屋建筑工程、交通工程。

断流工作开展情况汇报近期,我们对断流工作开展情况进行了全面的汇报和总结。

在过去的一段时间里,我们团队在断流工作方面取得了一定的进展,但也面临着一些挑战和问题。
接下来,我将就我们的工作开展情况进行详细的汇报。
首先,我们对断流工作进行了全面的调研和分析。
通过对相关资料的梳理和对现场情况的观察,我们对断流工作的现状有了更清晰的认识。
我们发现,断流工作存在着一些难点和瓶颈,需要我们进一步深入研究和探讨。
其次,我们针对断流工作中的关键问题进行了深入的讨论和研究。
我们团队成员积极参与,提出了许多宝贵的意见和建议。
我们深入分析了断流工作中存在的困难和挑战,制定了相应的对策和解决方案。
在工作开展过程中,我们还加强了与相关部门和单位的沟通和协调。
我们与相关单位建立了良好的合作关系,共同商讨解决方案,协同推进断流工作。
通过多方合作,我们取得了一些阶段性的成果,为下一步的工作打下了坚实的基础。
同时,我们也意识到,在断流工作中还存在一些不足和问题。
比如,工作进展不够顺利,存在着一些阻力和困难;工作效率有待提高,需要进一步优化工作流程和提升工作效率;工作人员的技能和能力也需要不断提升,以适应工作的需要。
针对以上问题,我们将进一步完善工作计划和方案,加强团队建设和培训,提高工作效率和质量。
我们将继续加大对断流工作的投入和支持,不断优化工作流程,提升工作效率和质量,确保断流工作能够顺利开展。
总的来说,我们对断流工作的开展情况进行了全面的汇报。
在未来的工作中,我们将继续努力,克服困难,不断提升工作水平,确保断流工作取得更大的成绩。
感谢各位领导和同事的关心和支持,让我们携手并进,共同推动断流工作取得更大的进展和成就。

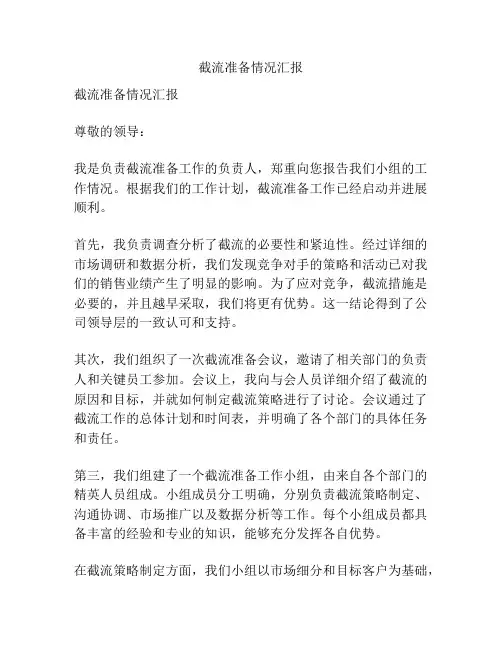

截流准备情况汇报截流准备情况汇报尊敬的领导:我是负责截流准备工作的负责人,郑重向您报告我们小组的工作情况。
根据我们的工作计划,截流准备工作已经启动并进展顺利。
首先,我负责调查分析了截流的必要性和紧迫性。
经过详细的市场调研和数据分析,我们发现竞争对手的策略和活动已对我们的销售业绩产生了明显的影响。
为了应对竞争,截流措施是必要的,并且越早采取,我们将更有优势。
这一结论得到了公司领导层的一致认可和支持。
其次,我们组织了一次截流准备会议,邀请了相关部门的负责人和关键员工参加。
会议上,我向与会人员详细介绍了截流的原因和目标,并就如何制定截流策略进行了讨论。
会议通过了截流工作的总体计划和时间表,并明确了各个部门的具体任务和责任。
第三,我们组建了一个截流准备工作小组,由来自各个部门的精英人员组成。
小组成员分工明确,分别负责截流策略制定、沟通协调、市场推广以及数据分析等工作。
每个小组成员都具备丰富的经验和专业的知识,能够充分发挥各自优势。
在截流策略制定方面,我们小组以市场细分和目标客户为基础,制定了一系列的创新措施。
我们准备推出更具吸引力的产品套餐,提供个性化的服务,并加强与合作伙伴的联盟合作。
同时,我们会进行广告宣传,提高品牌形象和知名度。
我们相信,这些创新措施会有效吸引客户,并提高我们的竞争优势。
在沟通协调方面,我们小组制定了一套完整的沟通计划。
我们将与各个部门的负责人保持密切合作,定期召开例会,及时沟通截流工作的进展和问题。
我们还将制定内部培训计划,提高员工截流意识和能力。
在市场推广方面,我们将整合各种营销渠道,包括传统媒体、互联网和社交媒体等,制定一系列有针对性的活动和推广方案。
我们将定期进行市场研究和竞争分析,密切关注市场动态,并根据反馈进行调整和改进。
最后,我们将进行数据分析和评估工作,及时掌握截流效果。
我们将通过收集和分析各类数据,制定相关的指标和评估体系,追踪截流后的销售业绩、客户满意度等数据,并及时提出改进措施。

截流工作总结在环境保护工作中,截流工作是一项至关重要的工作。
它不仅能够有效防止污染物进入水体,保护水质,还能够保护河流、湖泊等水域生态环境,维护生态平衡。
截流工作的总结是对过去一段时间内工作成果的梳理和总结,也是对未来工作的规划和指导。
下面就让我们来总结一下截流工作的成果和经验教训。
首先,截流工作的成果主要体现在污染物截流效果和水域生态环境的改善上。
通过对污染源头的管控和截流工程的建设,我们成功阻止了大量有害物质进入水体,保护了水质,减少了水域生态环境的破坏。
在某某河流截流工程的实施过程中,我们成功截流了大量工业废水和生活污水,使得河水清澈见底,水生生物种群得到了恢复和增加,水域生态环境得到了有效改善。
其次,截流工作中也存在一些经验教训。
在实际工作中,我们发现截流工程的设计和施工存在一些不足,导致了一些问题的出现。
比如,在某某湖泊的截流工程中,由于设计不合理和施工不规范,导致了截流效果不佳,水质得不到有效改善。
因此,我们需要总结这些经验教训,改进截流工程的设计和施工,提高截流效果,保护水域生态环境。
最后,对于未来的截流工作,我们需要做好规划和指导。
在环境保护工作中,截流工作是一项长期而艰巨的任务,需要我们不断努力和探索。
我们需要加强对污染源头的管控,加大对截流工程的投入,提高截流效果,保护水域生态环境。
同时,我们还需要加强对截流工作的监督和评估,及时发现问题并加以解决,确保截流工作的顺利进行。
综上所述,截流工作是一项重要的环境保护工作,对于保护水质、维护水域生态环境至关重要。
通过对过去一段时间内截流工作的总结,我们可以总结出一些成果和经验教训,并对未来的截流工作进行规划和指导,以更好地保护水域生态环境。
希望我们的努力能够为环境保护事业作出更大的贡献。
导截流工程近期工作情况_工作汇报
导截流工程近期工作情况
1、业主、设计、监理、施工各自的工作报告已按验收委员会的要求修改完毕:
2、2014年的防汛度汛方案、应急抢险预案已按相关规范修改完毕上报市防汛办审批;
3、放空(导流)隧洞渗透事项,已按要求组织施工、监理、设计、第三方检测单位对漏水部位正在进行开孔取样检测、查找原因。
4、大坎子料场征地遗留问题已于本月20日彻底解决,施工单位已进场全面开展料场覆盖层剥离,
5、施工单位已针对目前所面临的实际情况,编制出了《料场开采方案》《大坝填筑施工专项报告》,且正在初步审查实施中。
下阶段工作安排:
1、业主
为创造良好的外部环境,根据施工单位提出的炸材和施工用电问题:指挥部已决定于本周召集相关部门主要负责人研究确
定,具体落实到相关人员。
2、施工单位
为保证明年4月30日前填筑高程达到967.20,施工单位拟定了4个节点工期,业主现场项目部以此为依据来督促高程按既定目标前进。
1、2013年11月20日至2013年12月20日。
完成①料场覆盖层剥离及施工道路修建;②爆破参数试验;③大坝填筑摊铺试验;④沥青混凝土心墙及过滤料摊铺试验;⑤导截流高程。
2、2013年12月16日至2013年12月31日坝基清理及验收工作;
3、2013年11月21日至2014年2月28日①右岸岸坡基座混凝土浇筑②右岸岸坡帷幕灌浆(993.90m以下)
4、大坝坝体填筑:2014年元月1日开始坝体填筑:①2014年元月1日至2014年元月15日填筑3.14万立方米;②2014年元月16日至2014年2月28日填筑19.66万立方米;③2014年3月1日至2014年3月31日填筑22.18万立方米;
④2014年4月1日至2014年4月31日填筑25.14万立方米;
5、施工单位已作好准备,调集满足各阶段施工所需的机械设
备和人力物力,全力以赴完成以上3个阶段节点的工作。
