(完整版)工程建设手续办理指南及流程图
- 格式:pdf
- 大小:278.75 KB
- 文档页数:18
目录一、住建局建设项目手续办理流程图 (1)二、建设项目选址 (2)三、用地规划许可证 (4)四、建设工程规划许可证 (5)五、需要招标的建设项目进行招标 (6)六、建设工程质量监督注册登记 (8)七、建筑工程施工许可证 (9)八、放线开工建设 (11)九、竣工规划条件核实 (12)十、竣工验收备案 (13)十一、房屋所有权登记 (15)附录:建设项目收费标准及依据 (17)一、住建局建设项目手续办理流程图建设项目选址用地规划许可证建设工程规划许可证需要招标的进行招标建设工程质量监督注册登记建筑工程施工许可证放线开工建设竣工规划条件核实竣工验收备案房屋所有权登记二、建设项目选址(一)需要材料:⑴申请;⑵在1:10000或1:5000地形图上标出项目拟建位置;⑶填写选址意见书(一式三份);⑷国土部门出具符合规划的意见。
(二)办理流程:⑴申请人递交申请;⑵规划窗口初审;⑶现场踏勘;⑷城建专题会议初审会;⑸区城建专题会议;⑹窗口办理选址意见书。
三、用地规划许可证(一)需要材料:A、划拨用地项目:⑴用地预审意见;⑵立项审批或备案登记;⑶环保局审查意见;⑷1:500或1:1000地形图电子文件;⑸用地红线图及电子文件;⑹其他材料(如建设项目涉及林业、消防、水利、安全、交通、文物保护等部门的须提供各相关主管部门的审核意见)。
B、招拍挂出让用地项目:国土部门发出《关于办理规划设计条件的函》后,住建局出具用地规划设计条件,土地履行招拍挂出让程序后,建设单位准备材料:⑴土地成交确认书和土地出让合同(验原件留复印件);⑵立项审批或备案登记;⑶环保局审查意见;⑷1:500或1:1000地形图电子文件;⑸用地红线图及电子文件;⑹其他材料(如建设项目涉及林业、消防、水利、安全、交通、文物保护等部门的须提供各相关主管部门的审核意见)。
(二)办理流程:⑴申请人递交申请;⑵规划窗口审查;⑶办理建设用地规划许可证。
四、建设工程规划许可证(一)需要材料:⑴土地证、土地出让合同(验原件留复印件);⑵经批准的规划图、经评审的建筑设计图A4彩图(报审的单体设计方案不少于3套设计方案,建筑规模超过10000平方米的设计方案应实行招标并报模型)及相应的电子文件;⑶经审查的施工图1套加电子文件;⑷规划批前公示照片;⑸其它与项目有关的资料。
(完整版)⼯程建设⼿续办理指南及流程图建设⼿续办理指南
⼯程⼿续办理流程
图
⼀、建设项⽬⽴项
⼆、建设项⽬环境影响评价报告书(表)审批
三、建设项⽬规划设计条件
四、建设项⽬⼟地预审
五、⼟地出让
六、勘察、设计招标
七、勘察、设计合同备案
⼋、设计⽅案报审
九、建设⽤地规划许可证
⼗、国有⼟地使⽤证
⼗⼀、⼈防审查
⼗⼆、建设⼯程规划许可证
⼗四、建设⼯程消防设计审核
⼗五、施⼯图审查备案
⼗七、建设施⼯合同备案
⼗⼋、建设⼯程监理合同备案
⼗九、建设规费缴纳
⼆⼗、建设⼯程安全报监
⼆⼗⼆、建设⼯程施⼯许可证
⼆⼗四、建设⼯程⼈防验收
⼆⼗六、建设项⽬环保验收
⼆⼗⼋、建设⼯程竣⼯验收
⼆⼗九、⼯程项⽬竣⼯档案合格证
三⼗、建设⼯程竣⼯结算备案
三⼗⼀、建设⼯程竣⼯验收备案
三⼗⼆、⾃建房屋产权登记。
目录一、项目建议书 (2)二、项目建议书批复 (2)三、建设项目用地预审 (2)四、选址意见书 (4)五、环境影响评价审批 (4)六、可行性研究报告 (5)七、可行性研究报告审批 (5)八、土地划拨或继续划拨批复 (6)九、建设用地规划许可证(非市场供地) (7)十、国有土地使用权证 (8)十一、勘察设计招标 (10)十二、初步设计及概算 (10)十三、初步设计及概算审批 (10)十四、扩大初步设计 (10)十五、建筑扩初设计方案审定通知书 (10)十六、施工图设计 (11)十七、市政工程规划设计方案审定通知书(市级) (11)十八、建设工程规划许可证(市政工程) (12)十九、施工图报审 (13)二十、监理及施工单位招标 (15)二十一、办理质监、安监手续 (15)二十二、施工许可证 (16)建设工程前期手续流程一、项目建议书责任主体:委托的设计单位二、项目建议书批复办理部门:发改委所需要件:1.市委、市政府相关会议纪要或相关规划、计划;2.项目所在地区发展改革部门或项目单位主管部门请示文件;3.项目建议书文本。
时限:约2个工作日,具体视情况而定三、建设项目用地预审办理部门:规划和国土资源局行政审批要件:(一)已批准项目建议书的审批类建设项目与需备案的建设项目申请用地预审的,提交以下材料:1.建设项目用地预审申请表;2.建设项目用地预审申请报告;3.项目建议书批复文件或项目备案批准文件;4.单独选址建设项目拟选址位于地质灾害防治规划确定的地质灾害易发区的,提交地质灾害危险性评估报告;5.单独选址建设项目所在区域的国土资源管理部门出具是否压覆重要矿产资源的证明材料。
6.标注项目用地围的县级以上土地利用总体规划图及相关图件;7.建设项目用地需修改土地利用总体规划的,应当出具经相关部门和专家论证的规划修改方案、规划修改对规划实施影响评估报告和修改规划听证会纪要。
(二)直接审批可行性研究报告的审批类建设项目与需核准的建设项目,提交以下材料:1.建设项目用地预审申请表;2.建设项目用地预审申请报告和项目建设依据;3.标注项目用地围的县级以上土地利用总体规划图及相关图件;4.建设项目用地需修改土地利用总体规划的,应当出具经相关部门和专家论证的规划修改方案、规划修改对规划实施影响评估报告和修改规划听证会纪要。
工程建设项目史上最完整的全流程图,必收藏备用!工程建设项目一直以来都是众人眼中的“老大难”,文中四大流程中的24张图带你全面了解工程建设项目的全流程!一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.6施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程。
建设项目手续办理流程一、项目手续办理流程1、立项2、环评、交评、可研、安评3、项目策划定位、委托做平面方案4、规划、消防窗口总平方案审批5、出蓝图6、办理《建设用地规划许可证》7、单体建筑物三个以上设计方案8、设计方案审批9、出施工图10、办理《建设工程规划许可证》11、图纸审查12、建筑工程消防施工图审核13、建设工程招标14、安全监督手续15、质量监督手续16、办理《施工许可证》17、开工建设18、消防验收19、办理规划验收合格证20、质监站竣工验收备案表21、节能建筑验收22、房屋建筑工程结算备案23、工程竣工验收备案24、房产测绘→派出所出具门牌号证明→房屋初始登记→办理房产证二、出让国有土地使用权设定登记1、土地登记申请书2、国有建设用地使用权出让合同及政府批复原件3、建设用地规划许可证原件及复印件4、建设用地使用权出让金及契税缴纳证明5、营业执照及组织机构代码证原件及复印件6、法定代表人及委托代理人原件及复印件7、地籍测量的数据及图件三、《建设用地规划许可证》1、建设用地规划许可证申报表2、建设项目的有效计划批准文件3、已经批准的建设项目选址意见书和项目用地规划图4、规划设计条件或及附图5、划拨土地证明或土地出让、转让合同6、已批准的总平面图四、《建设工程规划许可证》1、建设工程规划许可证申请表2、经办人原件及复印件3、计划批文4、土地权属证明文件5、施工图三套(含建设项目总施工图、建筑单体施工图、工程定位图及竖向设计、管线综合、绿化及做法施工图)6、放线(测绘)资料7、申报材料相应的电子文档光盘五、施工图设计审查1、施工图审查设计任务委托书、申请表2、施工图图纸4套3、建设工程规划许可证4、工程勘察报告技术审查任务委托书六、建筑工程消防施工图审核1、建筑工程全套施工设计图纸、技术性审查报告2、建筑工程消防设计防火审核申报表3、申请人复印件、法人、其他组织的营业执照或组织机构代码证复印件4、设计单位资质证明5、总平面定位图七、建设工程施工项目招标审批1、立项批文2、建设工程施工许可证3、建设工程施工图设计审查备案表八、建设工程质量监督手续1、建设工程质量监督登记表2、勘察、设计、施工、监理单位中标通知书3、勘察、设计、施工、监理合同九、建设工程安全监督手续1、建筑施工企业安全生产许可证2、建设工程施工合同3、工程中标通知书4、施工现场总平面布置图和临时设施规划方案5、施工组织设计6、工程项目负责人、安全管理人员安全生产考核合格证7、特种作业人员有效上岗证8、建设单位安全监督人员和监理单位监理人员花名册9、从业人员参加意外伤害保险证明10、建筑工程安全报监书11、建设工程项目安全生产责任书十、《建筑工程施工许可证》1、建筑工程施工许可证申请书2、土地使用权证3、建设用地规划许可证、建设工程规划许可证4、建设工程施工合同或中标通知书5、施工图设计审查备案证明6、消防设计审查证明7、工程质量监督手续8、施工安全监督备案资料9、建设工程委托监理合同及备案证明10、墙改基金缴纳证明11、建设单位无拖欠工程款及已缴纳农民工保证金证明十一、《商品房预售许可证》1、商品房预售许可申请表2、营业执照原件3、房地产开发企业资质证书原件4、工程规划许可证原件5、土地使用权证书原件6、施工许可证原件7、建设工程投资达到25%以上,以完成基础工程的证明并需要工程形象进度符合规定的现场照片--各地要求不一致,多层要求2层以上,高层要求3层以上,请咨询当地主管部门8、商品房预售方案需要一房一价备案9、预售款监管协议及专用开户证明10、土地上无房屋或有房屋未办理房产证的具结书;原房屋办理权属登记的需提供注销证明11、施工合同及进度说明12、土地使用权、在建工程设置抵押的,抵押权人同意办理预售的书面意见及初始登记前解除抵押的书面保证13、预测绘报告14、业主临时公约15、前期物业服务合同16、物业管理用房配置情况说明书十二、消防验收1、建筑工程消防验收申报表2、申请人复印件、法人、其他组织的营业执照或组织机构代码证复印件3、消防电气安全检查检测报告书4、施工单位、监理单位资质证明5、建筑消防设施、防火材料等合格证明6、产品部装修检测报告7、审核意见书十三、工程竣工规划验收1、建筑工程规划验收申报表2、与实际相符的建设工程竣工图纸1:500竣工测量图(建筑物周围有黄海高程点)3、现状照片(四个方向及周围环境)4、消防部门验收意见5、其他指定提供的相关验收材料(包括:建设用地规划许可证及附图、工程规划许可证、施工许可证、建设项目放线、验线、验槽通知书等)6、申报材料相应的电子文档光盘十四、建筑节能专项验收1、建筑节能认定申请书2、工程缴纳新型墙体材料专项基金发票3、节能工程设计文件4、节能设计审查备案书5、建筑维护结构热工性能现场检测报告6、新型墙体材料和建筑节能技术与产品复检报告、产品合格证7、建筑节能施工和监理验收资料十五、竣工验收备案1、建设工程竣工验收备案表2、建设工程竣工验收报告3、建设工程质量监督报告4、建设单位竣工验收通知单5、施工许可证6、施工图设计审查意见7、施工单位出具的工程质量竣工报告8、勘察单位出具的工程质量检查报告9、监理单位出具的工程质量检查报告10、设计单位出具的工程质量检查报告11、规划部门出具的证明文件或准许使用文件12、法律规定应当由消防部门出具的对大型人员密集场所和其他特殊建设工程验收合格的证明文件13、环保部门出具的证明文件或准许使用文件14、建筑节能部门出具的证明文件或准许使用文件15、燃气安全部门出具的证明文件或准许使用证明16、建筑企业养老保险金管理办公室出具的证明文件17、工程建设标准造价管理部门出具的竣工结算证明文件18、城建档案管理机构出具的《建设工程竣工档案验收证明书》19、工程款支付证明20、无拖欠行为证明21、施工单位签署的工程质量保修书22、住宅工程还应提交《住宅质量保证书》、《住宅使用说明书》23、建设工程质量检测报告和功能性实验资料24、建设单位负责办理备案工作十六、房屋初始登记1、当事人为自然人的提交复印件,当事人为法人的提交营业执照或法人登记证、法人有效和组织机构代码证2、国有土地使用权证3、建设用地规划许可证及附建设用地规划总平面图4、建设工程规划许可证5、建筑工程施工许可证6、质监部门的竣工验收备案表、规划部门的规划验收合格证7、房产测绘报告8、委托代理的个人出具公正委托书和受托人或有效证件,单位出具委托书和受委托人或有效证明9、派出所出具的门牌。
建设手续办理指南

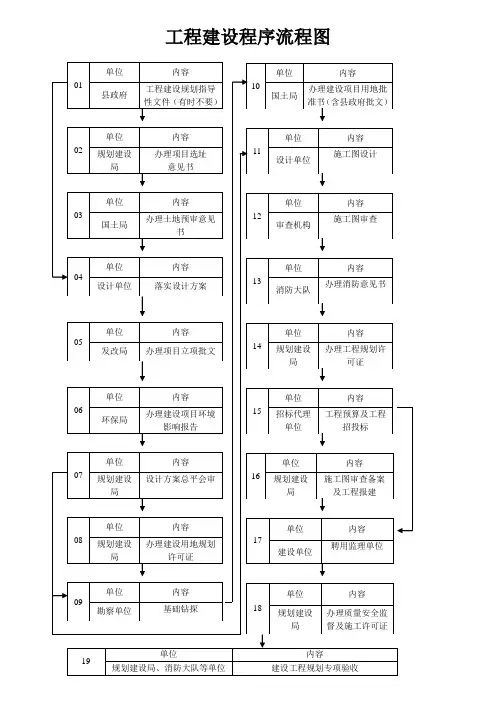

工程手续办理流程
图
一、建设项目立项
二、建设项目环境影响评价报告书(表)审批
三、建设项目规划设计条件
四、建设项目土地预审
五、土地出让
六、勘察、设计招标
七、勘察、设计合同备案
八、设计方案报审
九、建设用地规划许可证
十、国有土地使用证
十一、人防审查
十二、建设工程规划许可证
十四、建设工程消防设计审核
十五、施工图审查备案
十七、建设施工合同备案
十八、建设工程监理合同备案
十九、建设规费缴纳
二十、建设工程安全报监
二十二、建设工程施工许可证
二十四、建设工程人防验收
二十六、建设项目环保验收
二十八、建设工程竣工验收
二十九、工程项目竣工档案合格证
三十、建设工程竣工结算备案
三十一、建设工程竣工验收备案
三十二、自建房屋产权登记。
办理选址意见书缴纳城市配套费地区气象局办理防雷审查办理建设用地 规划许可证进行图纸设计土地性质为划拨 土地性质为出让办理建设用地许可证(即用地手续)签订土地出让合同需提交材料: 1、本年度有效计划文件 2、提出书面申请3、总平面图,相关部门的意见编制设计方案 地区建设局进行施工图审查建管办交纳工程质保金及到县人事劳动监察大队交纳劳务用工保证金 签订施工、监理合同委托有资质的招标代理公司进行招投标缴纳劳保统筹费需提交材料:1、国土有关资料;2、经批准的总平面图和建筑立面效果图;3根据规划要求提供相关部门的意见;4、施工图办理质量监督手续 办理开工前安全条件道路占道许证 道路挖掘许可证规划室防线开工建设需提交材料:垃圾处理申请书办理房产证一、办理私有房屋新建产权提交的材料 1、房屋登记申请书、房屋登记审批表; 2、建设用地规划许可证、土地使用权证; 3、建筑工程规划许可证; 4、产权申请人的身份证明; 5、税收凭证;6、房地产勘测调查表;7、勘界表;8、房屋所有权证存根及房产平面图; 9、县地税局出具的信息交换表。
二、单位自管产房屋新建产权登记1、房产登记申请表、房产登记审批表;2、立项批文;3、建设用地规划许可证,土地使用权证;4、建设工程规划许可证;5、房屋竣工验收材料;6、法人资格证明、法定代表人的身份证明、授权委托书;7、税收凭证;8、房地产勘测调查表; 9、勘界表; 10、收件收据;11、房屋所有权证及房产平面图; 12、县地税局出具的信息交换表。
竣工备案提交资料:一、房屋建筑工程1、质量监督报告(质量监督站)2、工程竣工验收备案表、工程竣工验收报告、工程竣工报告(施工单位)3、工程质量评估报告(监理单位)4、工程勘察、设计质量检查报告(勘察单位、设计单位)5、建筑工程施工许可证(建设单位)6、施工图审查批准书(建设单位)7、规划、消防、环保竣工验收文件(城建局、消防大队、环保局)8、施工单位签署的工程质量保修书(施工单位) 9、室内空气检测报告(建设单位) 二、市政工程1、质量监督报告(质量监督站)2、工程竣工验收备案表、工程竣工验收报告、工程竣工报告(施工单位)3、工程质量评估报告(监理单位)4、工程勘察、设计质量检查报告(勘察单位、设计单位)5、建筑工程施工许可证(建设单位)6、施工图审查批准书(建设单位)7、规划竣工验收文件(城建局)8、施工单位签署的工程质量保修书(施工单位)竣工验收竣工验收的程序:1、工程资料在施工单位、监理单位查验合格的基础上,提前7天报城建局档案室,由档案相关人员对工程的前期手续、档案装订进行审核,合格后开档案验收合格证。
建设工程项目手续办理流程(开工至竣建设工程项目手续办理流程(全)规划局出具用地规划设计条件书,土地局挂牌缴费后并签订用地合同,建设单位编制用地规划详细性规划大本,规划详审,通过后报政府审批,政府出具规划批准意见文件。
一、发改委出具《立项报告》;二、国土资源局办理《建设用地批准书》;三、环保局出《环境评估报告》;四、委托设计院出总规划方案;五、规划局对总规划方案进行审批;六、设计院出施工xx;七、图纸审查,出《图纸审查合格证书》;八、规划局办理《建设用地规划xx》;九、规划局办理《建设工程规划xx》;十、办理建设工程招标,确定施工单位,发中标通知书,签订合同并进行合同备案,交纳各项费用;十一、质量监督检查站办理《质量及安全监督手续》;十二、人民防空办公室办理《民用建筑易地建设人防工程审核xx》;(含交费)十三、墙体材料革新与建筑节能办公室办理《新型材料专项基金证明》;(含押金)十四、劳动保障监察大队办理《农民工工资保证金确认表》;(含交保证金)十五、建设局建管科办理《施工xx》;十六、消防部门办理《消防备案受理凭证》;十七、开工建设前在质量监督局办理开工手续,安全达标、文明施工、现场维护;十八、土地局办理《国有土地使用证》;十九、开工中途进行地基验槽及主体认证验收;(甲方组织、勘察、设计、监理及质量监督站监督验收)二十、工程建设完成后进行竣工验收。
二十一、xx档案馆备案;二十二、房产测绘→派出所出具门牌号证明→房屋初始登记;各分项目手续具体办理流程及所需材料一、立项:1、项目立项申请报告;2、银行出具的资金证明;3、土地使用权证明;(用地合同和用地批准书)4、可行性研究报告;5、房地产开发公司的资质证明;6、项目地形图;(土地部门出具的用地界线图)7、项目建设投资预算。
二、建设用地批准书1、《建设用地批准书申请表》;2、xx身份证明材料;3、《立项报告》;4、勘测定界技术报告及附图。
(设计部门编制规划详规)三、建设用地规划许可证1、《建设用地规划xx申请表》;2、《立项报告》;3、xx身份证明材料;4、《建设用地批准书》,土地使用合同复印件;5、《可行性研究报告》;6、规划设计条件及附图;(政府批准的规划批准文件)7、已批准的总平面图。

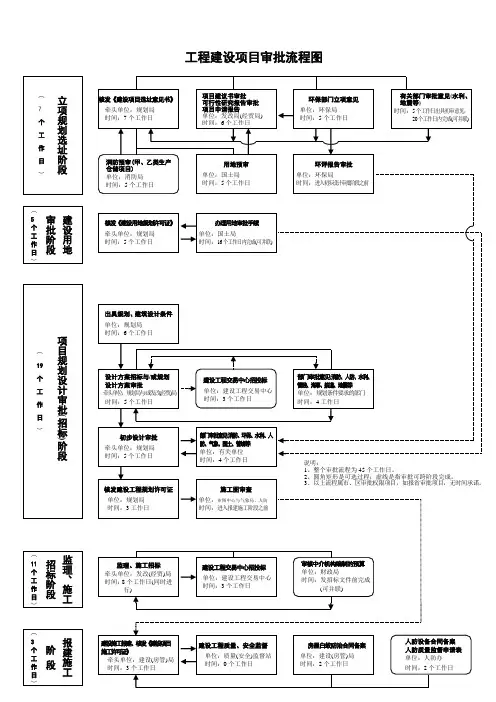

工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段.每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续.办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外).申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口.(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日.二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头).(一)以登记备案方式立项的项目1。
提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日.(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4。
到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日.(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。
工程建设项目全流程图一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1工程建设项目基本流程1.2建设项目投资决策(建议书、可行性研究报告)流程政府投资项目企业投资项目1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程项目建设管理流程2.1 工程建设项目管理基本流程三、项目风险管理与信息管理流程3.1 项目风险管理流程·消极保留·非保险转移·消极保留·积极保留·保险转移·减小风险3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程4.14 保修阶段监理工作流程。
建设工程手续办理流程一、项目可行性研究阶段:1.区域规划和土地利用调查:调查当地规划和土地利用情况,寻找适合建设的用地。
2.前期工作及可行性研究报告编制:包括项目的初步设计、市场分析、技术可行性、经济可行性、社会可行性等方面的研究,编制可行性研究报告。
二、立项阶段:1.提交立项申请:向有关行政部门提交项目立项申请材料,包括项目建议书、可行性研究报告等。
2.立项审批:有关行政部门对项目立项申请进行审批,决定是否批准项目立项,并颁发立项批复文件。
三、设计阶段:1.初步设计编制:由工程规划单位组织编制项目的初步设计方案。
2.勘察报告编制:对工程建设地进行勘察,并编制勘察报告。
3.安全评估:根据工程性质和规模,进行安全评估,确保工程的安全可行性。
4.施工图设计:在初步设计的基础上,编制工程的施工图设计。
5.设计文件审查:由有关部门对施工图设计进行审查,审查通过后发放设计文件审查合格证明。
四、环境影响评价阶段:1.环境影响评价报告编制:根据国家和地方的环境保护法规要求,编制项目的环境影响评价报告。
3.环境影响评价报告批复:环保部门根据专家审核意见,决定是否批复环境影响评价报告。
五、招投标阶段:1.招标文件编制:编制项目的招标文件,包括招标公告、招标文件、技术规格书、合同条款等。
2.投标:招标单位发布招标公告,供潜在投标人进行投标。
3.评标:招标单位组织评标委员会对投标文件进行评审,确定中标人。
4.签订合同:中标人与招标单位签订工程建设合同。
六、施工阶段:1.施工许可证办理:中标人向相关部门申请施工许可证。
2.施工前准备:包括材料采购、施工队伍组织、施工设备准备等。
3.施工实施:按照合同要求进行工程施工。
4.工程质量监督检查:监管部门对施工过程进行监督检查,确保工程质量。
5.竣工验收:施工完成后,由相关部门对工程进行竣工验收。
七、竣工阶段:1.相关手续办理:包括竣工报告、移交手续等。
2.建设工程竣工验收:由有关部门对工程完成情况进行验收。
