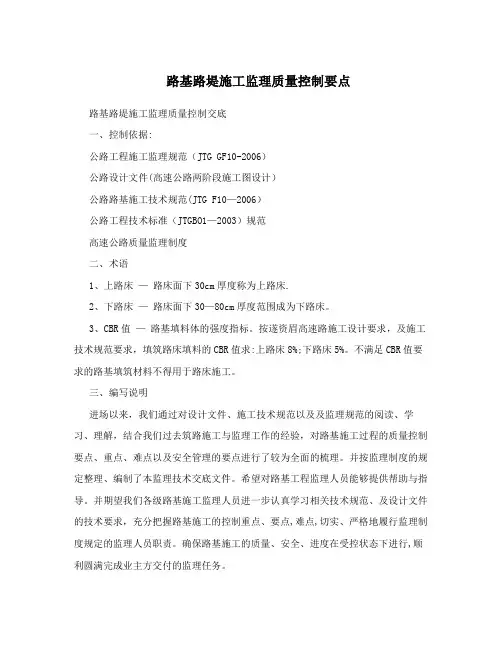

一、开工前监理

1、监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场实际情况。

2、施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定,且在有效期内。试验员应持证上岗,并熟悉检测试验方法。

3、监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量;审核土或石的类别与设计要求是否吻合,审查土石方调配方案。

4、监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。

5、对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测

6、监理工程师必须全面了解路基地质水文情况,熟悉有关设计施工规范,审查施工单位施工组织设计。

7、全面熟悉项目管理机构与施工单位之间的工程合同,严格按合同要求督促施工单位全面做好准备工作,确保按期施工。

8、施工单位或监理单位发现设计图纸与现场地质地形不符,监理工程师应及时向项目管理机构反映,然后由设计单位根据项目管理机构要求提出设计变更方案。

9、监理工程师应全面掌握工程进度安排,协调各施工单位之问关系。

二、地基处理

(一)一般规定

1、地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等),特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。

2、浅层地基处理质量控制要点:

(1)审批地基处理方案,应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。

(2)检查处理的范围、深度或顶面高度。

(3)在施工前选择有代表性的地段对处理方案进行工艺性试验,确定工艺参数,处理后地基压实质量应符合设计要求。

(4)地基顶面应有横向排水坡度。

(5)处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。

3、深层地基处理质量控制检查:

(1)审批施工方案,应重点审查施工单位采用的施工机械、施工工艺以及材料等。

(2)检查地基处理施工中使用的水泥、外加剂及其他加固材料的品种、规格、质量应符合设计要求,监理工程师见证取样检测。
