尊敬的施工人员、监理人员及现场相关人员:为确保施工现场安全,预防各类安全事故的发生,根据《中华人民共和国安全生产法》及相关法律法规的要求,现将本工程施工安全事项公告如下:一、工程概况本工程位于(工程地址),工程名称为(工程名称),建设单位为(建设单位名称),施工单位为(施工单位名称)。
工程类型为(工程类型),总投资(总投资金额)。
工程开工日期为(开工日期),预计竣工日期为(竣工日期)。
二、安全责任1. 施工单位应严格遵守国家有关安全生产的法律法规,建立健全安全生产责任制,确保施工安全。
2. 施工单位应制定详细的安全施工方案,并报相关部门审批,确保施工过程中的安全措施得到有效实施。
3. 监理单位应严格按照监理规范进行监理,对施工现场进行全过程监督检查,确保施工安全。
4. 施工人员应严格遵守操作规程,不得擅自改变施工方案和操作流程,确保施工安全。
三、安全措施1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
2. 施工现场应设置安全通道,保证人员疏散和救援通道畅通。
3. 施工现场应配备必要的安全防护设施,如安全网、防护栏、警示灯等。
4. 施工现场应配备专职安全员,负责现场安全管理工作。
5. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
6. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
四、事故报告1. 发生安全事故时,施工单位应立即停止施工,并迅速组织救援。
2. 施工单位应按照事故报告程序,及时向相关部门报告事故情况。
3. 事故调查和处理应严格按照国家有关法律法规进行。
五、其他事项1. 施工现场严禁吸烟、饮酒、使用明火等违规行为。
2. 施工现场严禁乱堆乱放,保持施工现场整洁有序。
3. 施工单位应做好施工现场的环保工作,防止环境污染。
4. 施工单位应做好施工现场的保卫工作,防止盗窃、破坏等事件发生。
敬请各位施工人员、监理人员及现场相关人员严格遵守上述规定,共同维护施工现场的安全。

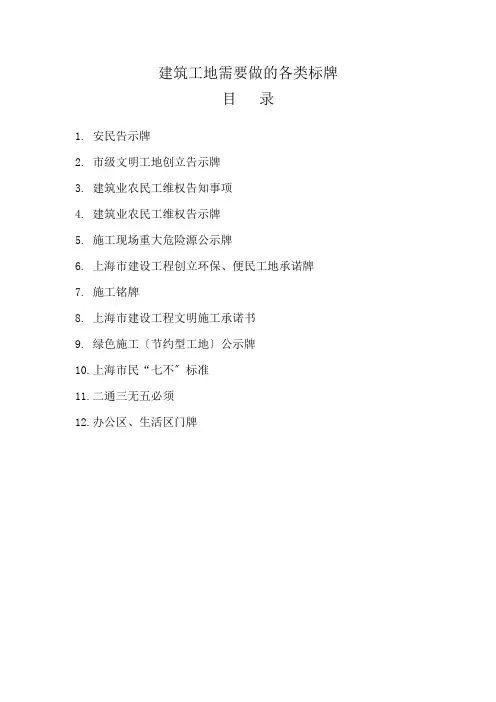

建筑工地需要做的各类标牌目录1.安民告示牌2.市级文明工地创立告示牌3.建筑业农民工维权告知事项4.建筑业农民工维权告示牌5.施工现场重大危险源公示牌6.上海市建设工程创立环保、便民工地承诺牌7.施工铭牌8.上海市建设工程文明施工承诺书9.绿色施工〔节约型工地〕公示牌10.上海市民“七不〞标准11.二通三无五必须12.办公区、生活区门牌安民告示牌我们在此施工给你们带来了不便,敬请谅解!×建设〔集团〕市级文明工地创立告示牌×工程创立上海市建设工程文明工地,特此公告。
建设单位:施工单位:监理单位:受监安监站:创立活动投诉:2021年7月图牌格式:红框白底红字,图牌尺寸:600×900标题:黑体字,字高70mm。
正文:黑体字,字高40mm。
建筑业农民工维权告知事项你在本工地工作,拥有以下权利:一、当你被建筑劳务用工单位录用时,有权要求用工单位与你签订书面的劳动合同,在合同中明确约定工作内容、工作时间、劳动报酬和支付方式等。
二、进入施工现场前,你有权参加工程所在地劳务分包交易市场组织的岗前培训,接受相关的公民道德教育、权益保障和工地平安知识培训,获得“岗前培训证〞后,方可进入施工现场。
三、你在履行劳动合同时,用工单位应为你交纳综合保险费。
参加综合保险后,你可享受工伤保险、住院医疗保险和每月20元的医药费补贴,以及用工单位为你安排的每年一次的体检。
综合保险卡由你自行保管。
四、你有权要求用工单位发放“工资卡〞,并按照劳动合同的约定发放劳动报酬。
五、当劳务用工单位同你发生劳动报酬争议或拖欠工资时,总包单位分管领导和工程经理是第一责任人,劳务用工单位是直接责任人。
如第一责任人和直接责任人处置不力,你可通过逐级反映的正常途径向工程工程所在地的建设管理部门投诉。
任何过激的不当投诉行为都有可能受到法律制裁。
投诉时你应当提供劳动合同、身份证明,出具注明工程名称、地址、施工〔总、分包〕单位名称、从事工种、工作时间等有效证明。

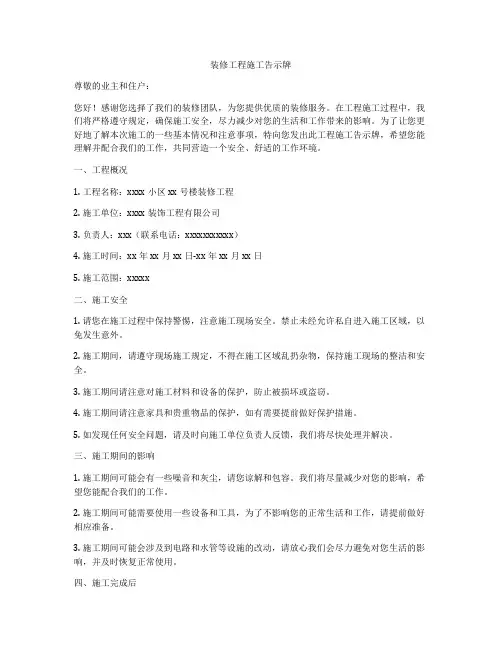

装修工程施工告示牌尊敬的业主和住户:您好!感谢您选择了我们的装修团队,为您提供优质的装修服务。
在工程施工过程中,我们将严格遵守规定,确保施工安全,尽力减少对您的生活和工作带来的影响。
为了让您更好地了解本次施工的一些基本情况和注意事项,特向您发出此工程施工告示牌,希望您能理解并配合我们的工作,共同营造一个安全、舒适的工作环境。
一、工程概况1. 工程名称:xxxx小区xx号楼装修工程2. 施工单位:xxxx装饰工程有限公司3. 负责人:xxx(联系电话:xxxxxxxxxxx)4. 施工时间:xx年xx月xx日-xx年xx月xx日5. 施工范围:xxxxx二、施工安全1. 请您在施工过程中保持警惕,注意施工现场安全。
禁止未经允许私自进入施工区域,以免发生意外。
2. 施工期间,请遵守现场施工规定,不得在施工区域乱扔杂物,保持施工现场的整洁和安全。
3. 施工期间请注意对施工材料和设备的保护,防止被损坏或盗窃。
4. 施工期间请注意家具和贵重物品的保护,如有需要提前做好保护措施。
5. 如发现任何安全问题,请及时向施工单位负责人反馈,我们将尽快处理并解决。
三、施工期间的影响1. 施工期间可能会有一些噪音和灰尘,请您谅解和包容。
我们将尽量减少对您的影响,希望您能配合我们的工作。
2. 施工期间可能需要使用一些设备和工具,为了不影响您的正常生活和工作,请提前做好相应准备。
3. 施工期间可能会涉及到电路和水管等设施的改动,请放心我们会尽力避免对您生活的影响,并及时恢复正常使用。
四、施工完成后1. 施工结束后,我们将对施工现场进行清理,并恢复原样。
如有疑问,请及时联系施工单位负责人。
2. 如在施工过程中出现任何问题,请及时与我们联系,我们将尽快处理并给您满意的答复。
3. 我们将严格保密您的个人信息和财产安全,如有泄露或损坏,请联系我们协助解决。
最后,再次感谢您的信任和支持,如果您有任何建议或意见,请随时与我们联系。
我们将竭诚为您服务,确保本次装修工程顺利进行,为您打造一个舒适、美观的居住环境。

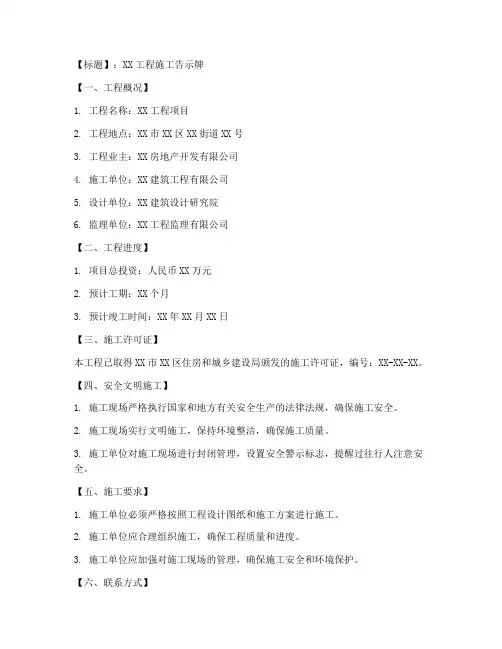

【标题】:XX工程施工告示牌【一、工程概况】1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX街道XX号3. 工程业主:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院6. 监理单位:XX工程监理有限公司【二、工程进度】1. 项目总投资:人民币XX万元2. 预计工期:XX个月3. 预计竣工时间:XX年XX月XX日【三、施工许可证】本工程已取得XX市XX区住房和城乡建设局颁发的施工许可证,编号:XX-XX-XX。
【四、安全文明施工】1. 施工现场严格执行国家和地方有关安全生产的法律法规,确保施工安全。
2. 施工现场实行文明施工,保持环境整洁,确保施工质量。
3. 施工单位对施工现场进行封闭管理,设置安全警示标志,提醒过往行人注意安全。
【五、施工要求】1. 施工单位必须严格按照工程设计图纸和施工方案进行施工。
2. 施工单位应合理组织施工,确保工程质量和进度。
3. 施工单位应加强对施工现场的管理,确保施工安全和环境保护。
【六、联系方式】1. 施工单位负责人:张XX联系电话:138XXXX12342. 监理单位负责人:李XX联系电话:139XXXX56783. 工程业主负责人:王XX联系电话:137XXXX9012【七、注意事项】1. 施工期间,请过往行人和车辆遵守施工现场交通规则,注意安全。
2. 施工现场禁止无关人员进入,请予以配合。
3. 施工期间,如有施工噪音、粉尘等影响周边居民,敬请谅解。
4. 施工单位将严格按照国家环保法规,做好施工现场的环保工作。
【八、友情提示】1. 请广大居民在施工期间保持良好的心态,理解和支持施工单位的正常施工。
2. 如有施工问题,请及时与施工单位或监理单位联系,我们将竭诚为您服务。
【九、告示牌设置位置】本工程施工告示牌设置在施工现场入口处,醒目位置。
【十、有效期】本工程施工告示牌自发布之日起,有效期至XX年XX月XX日。

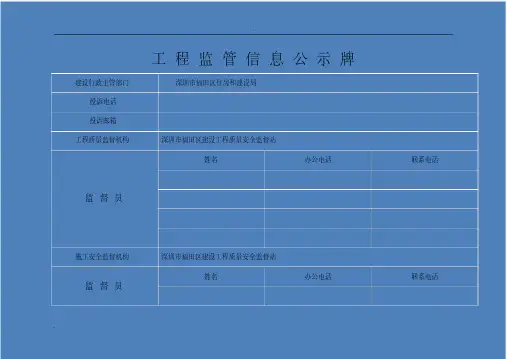

工程监管信息公示牌建设行政主管部门深圳市福田区住房和建设局投诉电话投诉邮箱工程质量监督机构深圳市福田区建设工程质量安全监督站姓名办公电话联系电话监督员施工安全监督机构深圳市福田区建设工程质量安全监督站姓名办公电话联系电话监督员欢迎对工程质量、施工安全和文明施工情况及执法工作进行监督。
重大危险源公示牌序号危险源实施时间对应专项方案备注1 基坑支护及土石方开挖2018.03`2018.07 基坑支护与土石方工程施工方案2 锚杆施工2018.07`2018.08 锚杆工程专项施工方案3 塔吊安拆2018.08`2019.01 塔吊安装及拆卸方案4 高大支模2018.09`2018.12 高大模板施工方案5 外脚手架2018.10`2018.12 外脚手架施工方案6 施工电梯安拆2018.10`2019.02 施工电梯安装及拆卸方案7 幕墙安装2018.12`2019.02 幕墙工程施工方案8 施工用电2018.03`2019.06 临时用电施工组织设计工程承包单位信息公示牌总承包单位分包工程信息施工总承包单位:是否办理分包序号分包工程名称分包工程施工单位进场时间退场时间项目经理联系电话合同备案1 土石方工程2018.03234567建设单位发包专业工程信息是否办理施工序号专业工程名称专业工程施工单位进场时间退场时间项目经理联系电话许可证123建筑节能基本信息公示栏施工现场扬尘污染防治监督公示牌扬尘防治管理标准1.施工现场必须规范设置围挡。
2.出入口必须设置自动洗车喷淋装置。
3.出入口及主道路硬化。
4.运输车辆必须加盖密封运输,严禁道路遗撒,出工地车辆必须冲洗干净,不带泥上路。
5.裸露土及易起尘物必须覆盖。
6.出入口TSP在线监测系统。
7.易起尘作业面要采取扬尘湿法施工。
项目名称工程地点建设单位施工单位监理单位项目经理电话总监电话防尘负责人电话辖区执法中队负责人投诉电话监督电话建筑工地渣土运输公示牌渣土运输车辆管理标准1、车牌号:2、运输线路及时间3、箱内渣土不得超过箱体高度,且采用帆布或箱盖全封闭。
备注:1、告示牌规格为2×1.6m,横向放臵,可移动,一个工点完工,可搬到下一工点。

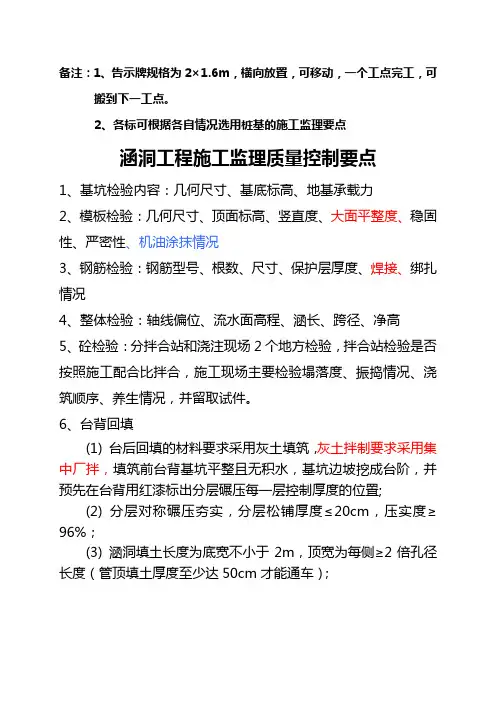

2、各标可根据各自情况选用桩基的施工监理要点涵洞工程施工监理质量控制要点1、基坑检验内容:几何尺寸、基底标高、地基承载力2、模板检验:几何尺寸、顶面标高、竖直度、大面平整度、稳固性、严密性、机油涂抹情况3、钢筋检验:钢筋型号、根数、尺寸、保护层厚度、焊接、绑扎情况4、整体检验:轴线偏位、流水面高程、涵长、跨径、净高5、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度、振捣情况、浇筑顺序、养生情况,并留取试件。
6、台背回填(1) 台后回填的材料要求采用灰土填筑,灰土拌制要求采用集中厂拌,填筑前台背基坑平整且无积水,基坑边坡挖成台阶,并预先在台背用红漆标出分层碾压每一层控制厚度的位臵;(2) 分层对称碾压夯实,分层松铺厚度≤20cm,压实度≥96%;(3) 涵洞填土长度为底宽不小于2m,顶宽为每侧≥2倍孔径长度(管顶填土厚度至少达50cm才能通车);箱梁施工监理质量控制要点1、钢筋检验:分底板钢筋、腹板钢筋和顶板钢筋2次检验,主要检验钢筋根数、型号、尺寸、焊接质量、位臵,尤其是特别注意湿接头、伸缩缝、防撞护栏等预埋件的位臵,钢筋保护层用梅花形高强度砂浆垫块控制,每平方米不少于4块。
2、预应力管道检验:按照设计坐标布臵波纹管,保证波纹管圆顺自然,定位筋间距直线段1m,曲线段50cm,顶板处的负弯矩管道与锚垫板密贴不漏浆。
3、模板检验:分底模和侧模2次检验,保证模板干净,脱模剂涂抹均匀、不流淌,接缝严密,模板与钢筋的保护层满足要求。
4、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度、振捣情况、浇筑顺序、养生情况,并留取试件。
5、张拉:检验张拉设备的标定情况,油泵、油压表、千斤顶对应情况,张拉计算书是否正确,张拉时试块强度是否满足设计强度的90%要求,两端对称张拉,分阶段张拉,采取以钢铰线张拉力与伸长量为双控原则控制张拉质量,实际伸长量与理论计算伸长量的容许偏差为±6%,如果超过这个容许偏差范围,应停止张拉,待查明原因,采取措施后再行张拉。

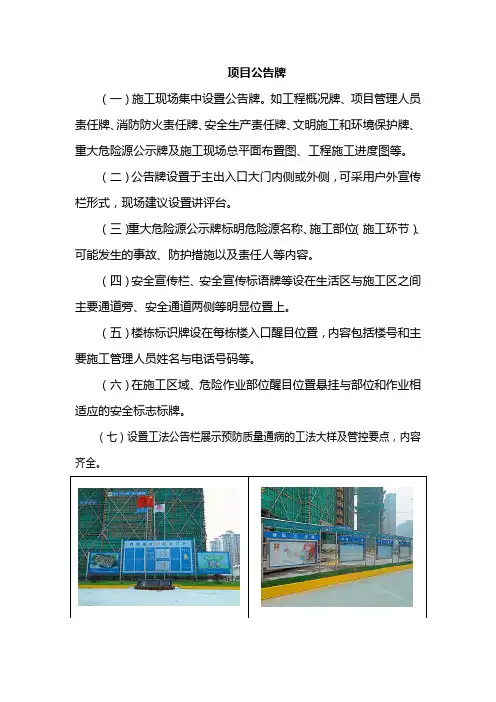

项目公告牌
(一)施工现场集中设置公告牌。
如工程概况牌、项目管理人员责任牌、消防防火责任牌、安全生产责任牌、文明施工和环境保护牌、重大危险源公示牌及施工现场总平面布置图、工程施工进度图等。
(二)公告牌设置于主出入口大门内侧或外侧,可采用户外宣传栏形式,现场建议设置讲评台。
(三)重大危险源公示牌标明危险源名称、施工部位(施工环节)、可能发生的事故、防护措施以及责任人等内容。
(四)安全宣传栏、安全宣传标语牌等设在生活区与施工区之间主要通道旁、安全通道两侧等明显位置上。
(五)楼栋标识牌设在每栋楼入口醒目位置,内容包括楼号和主要施工管理人员姓名与电话号码等。
(六)在施工区域、危险作业部位醒目位置悬挂与部位和作业相适应的安全标志标牌。
(七)设置工法公告栏展示预防质量通病的工法大样及管控要点,内容齐全。
工法公告栏示意图安全宣传栏示意图。
施工现场标识牌大全编制人:王恕敬核工业西南建设集团有限公司二00九年九月二十三日施工现场标识牌目录1、九牌一图1。
1、工程概况牌1.2、主要管理人员名单及联系电话牌1。
3 安全生产管理制度牌1.4 环境保护管理制度牌1.5 文明施工管理制度牌1.6 卫生防疫管理制度牌1。
7 消防保卫管理制度牌1。
8 安全管理目标牌1。
9 门卫管理制度牌1。
10 工程平面图1.11 施工公告牌2 施工现场标识牌2。
1 基本规定标识牌2.1.1 安全生产六大纪律牌2。
1。
2 十项安全技术措施牌2。
1.3 施工现场焊割“十不烧”规定牌2。
2 施工机械安全操作规程牌2.3 主要工种安全操作规程牌2。
4 班组长安全生产责任牌2。
5 材料、工具管理制度牌3. 办公区标识牌3。
1会议室标示牌3.1.1 施工现场管理办法3。
1。
2 施工现场环境与卫生标准牌3。
1.3 施工现场组织机构图3。
1。
4 应急预案分工图3.1。
5 施工现场安全管理网络图3.1。
6 施工现场环境保护管理网络图3.1。
7 施工现场责任牌3。
2 党支部办公室标识牌3.3 团支部办公室标识牌3。
4 项目经理室标识牌3。
4。
1 项目经理岗位职责牌3.4。
2 项目经理安全生产责任牌3.4。
3 项目经理质量职责牌3。
4.4 项目经理消防职责牌3.4。
5 项目经理环境保护职责牌3。
4.6 项目经理卫生防疫职责牌3。
5 技术经理办公室标识牌3.5。
1 技术经理岗位职责牌3.5.2 技术经理安全生产责任牌3。
5.3 技术经理质量职责牌3。
6 生产经理室标识牌3。
6.1 生产经理岗位职责牌3.6。
1 生产经理安全生产责任牌3。
6.1 生产经理消防职责牌3.6。
1 生产经理质量岗位职责牌3。
7 总工程师办公室标识牌3。
7。
1 总工程师岗位职责牌3。
7.2 总工程师安全生产责任牌3。
7.3 总工程师质量职责牌3。
7.4 总工程师消防职责牌3。
8 技术负责人办公室标识牌3.8.2 技术负责人安全生产责任牌3.8。

工程施工告示牌内容尊敬的业主和施工人员:为了顺利开展该工程的施工工作,保障工程安全和质量,确保施工过程中不发生意外事故,我们特制作本施工告示牌,提醒大家注意以下事项:一、工程基本情况:1. 工程名称:xxxxx工程2. 工程地点:xxxxx3. 施工单位:xxxxx公司4. 监理单位:xxxxx公司5. 联系方式:xxxxx二、施工前准备:1. 施工单位应按照相关法律法规和标准的要求,制定合理的施工方案,参照相关设计图纸和规范,确保施工质量;2. 施工单位应组织施工人员参加安全培训,掌握相关安全操作规程,严格执行安全生产制度;3. 施工单位应做好施工现场的环境整治工作,合理布置施工区域,确保施工过程中不影响周边环境和交通秩序;4. 施工单位应保证施工现场的安全设施齐全完善,如围挡、安全警示标识等,提供必要的安全防护装备和应急救援设备。
三、施工过程中的注意事项:1. 严格遵守施工安全规范,做好安全检查和监督,禁止违章施工行为;2. 施工现场严禁吸烟、酗酒、施放烟花爆竹,确保施工现场的安全和环境卫生;3. 施工现场应保持整洁有序,定期清理施工材料和垃圾,避免堆放材料影响施工进度和安全;4. 施工人员应穿戴好安全防护装备,遵守安全操作规程,严格执行相关标准和程序;5. 施工单位和施工人员应密切合作,保持施工进度的协调,确保工程按时完工。
四、施工期间的应急措施:1. 施工单位应设立应急预案,配备必要的应急救援人员和设备,做好突发事件的应急处理准备;2. 施工单位应定期进行安全检查和演练,提高应急处理能力,确保施工现场的安全和稳定;3. 如遇突发事件或事故,应及时报警并做好现场防护,协助相关部门进行应急处理和救援工作。
五、施工结束后的清理和交接:1. 施工结束后,施工单位应对施工现场进行清理和复检工作,确保工程质量达到设计要求;2. 施工单位应按照规定程序和标准,办理相关验收手续,确保工程顺利交付使用;3. 施工单位应做好施工资料和档案的整理和归档工作,确保后续的维护和管理工作顺利进行。
工程施工告示标牌尊敬的市民朋友们:为确保城市基础设施建设的顺利进行,提高城市品质,美化城市环境,我们即将对市区某路段进行道路改造施工。
在此,我们向您致以诚挚的歉意,并提醒您在施工期间注意安全,尽量避开施工区域,以免给您带来不便。
一、施工时间:2023年5月28日至2023年11月24日二、施工范围:本次施工范围包括市区某路段,施工期间将对该路段进行封闭式施工,敬请过往行人和车辆注意安全,尽量避开施工区域,采取周边绕行方式出行。
三、施工期间安全措施:1. 施工期间,请过往行人和车辆注意观察施工现场警示标志,遵守交通规则,减速慢行,确保施工安全和行人安全。
2. 请广大市民积极配合施工单位的工作,遵守施工现场的管理规定,不要随意进入施工区域,避免发生安全事故。
3. 施工期间,可能会有一些噪音、尘土等污染,给您的生活带来一定影响。
我们将在施工过程中采取措施,尽量减小对周边环境的影响。
4. 施工期间,可能会有一些道路封闭,给您出行带来不便。
我们将在施工路段周边设置明显的交通引导标志,引导您顺利出行。
5. 请广大市民注意保护施工现场的设施和设备,不要随意损坏或搬走施工现场的物品。
四、施工期间带来的不便:施工期间,可能会给您的生活和出行带来一些不便,我们深表歉意。
为了您的安全和工程进度,请您谅解并支持我们的工作。
五、施工单位责任:我们将严格按照国家相关法律法规和施工标准,确保施工质量和施工安全。
同时,我们也将积极与相关部门协调,确保施工进度和市民出行需求的平衡。
六、温馨提示:施工期间,请您密切关注施工现场的变化,提前做好出行规划,以免耽误您的行程。
如有疑问或建议,请随时与施工单位联系。
感谢您对我们工作的支持与理解!祝您生活愉快!施工单位:XXX工程有限公司联系电话:XXX-XXXXXXX施工日期:2023年5月28日至2023年11月24日敬请关注和遵守,谢谢。
监理工作中工地警示标牌施工的关键要点监理工作是建筑工程中的一项重要工作,它负责对工地进行监管、审核和指导,确保施工过程符合规范和要求。
而工地警示标牌的施工也是监理工作中的一项关键任务,它能够有效地提醒和警示工人们注意安全,保障施工的顺利进行。
下面我们就来探讨一下工地警示标牌施工的关键要点。
首先,工地警示标牌的位置和数量是施工过程中的重点考虑。
工地警示标牌应该设置在能够显眼和容易被注意到的位置,例如进出工地口、塔吊、机械设备旁边等处。
此外,如果工地较大,应该根据实际情况合理设置多个警示标牌,以达到全方位的警示效果。
其次,工地警示标牌的内容必须明确和具体。
标牌上的文字和图标应该简洁明了,能够迅速传递警示信息。
例如,在进出工地口设置的标牌上可以写上“注意高空坠物”、“安全帽必须佩戴”等字样。
对于塔吊和机械设备周边的标牌,可以采用图标和符号,通过视觉效果来提醒工人们注意安全。
另外,工地警示标牌的尺寸和材质也是需要重视的。
标牌的尺寸应该适中,既能够容纳警示内容,又能够在视觉上起到显眼的效果。
常见的尺寸有60cm×90cm或90cm×120cm,可以根据实际需要选择合适的大小。
而材质方面,应该选择防水、防晒、耐用的材料,以保证标牌的使用寿命和效果。
此外,工地警示标牌的安装和固定也需要认真考虑。
标牌应该固定在平整、坚固的地面或墙体上,以防止被自然因素或人为破坏。
安装时应该注意保持标牌垂直、水平,确保警示信息正对着工人们的视线,不易被忽略。
必要时,可以结合其他设施和措施,如栏杆、围挡等,增加标牌的稳定性和可见性。
最后,工地警示标牌的维护和更新也非常重要。
监理人员应定期检查和维护标牌的完好性和清晰度,及时更换受损或老化的标牌。
如果有新的警示信息需要添加,也应及时更新标牌内容。
只有保持标牌的规范和有效性,才能起到更好的警示和提醒作用。
总的来说,工地警示标牌施工是监理工作中不可忽视的一环,其关键要点包括合理的位置和数量、明确的内容、适中的尺寸和材质、稳固的安装和固定,以及定期的维护和更新。
文明施工监理要点及责任分工1.1施工管理组织措施(1)总监是监理单位项目施工管理的负责人,在项目监理部人员配备上将安排负责文明施工管理的监理工程师,定出责任范围。
(2)加强场区内人员的固定标志管理,如设胸卡,无关人员、车辆严禁入内,加强治安管理防偷窃、破坏,创造一个良好的文明施工环境。
(3)督促承包单位进行职工的社会公德、职业道德、友好协作、文明礼貌、个人卫生习惯教育,只有人文明,才能保证环境优美。
(4)施工、监控作业人员施工中不得大声喧哗、喊叫、着装统一、整洁,要有良好的精神风貌。
(5)施工机械应当按照施工总平面图布置图规定的位置和线路设置,不得任意侵占场内道路。
施工机械进场须经过安全检查,经检查合格的方能使用。
施工机械操作人员必须建立机组责任制,并依照有关规定持证上岗,禁止无证人员操作。
(6)应保证施工现场道路通畅,排水系统处于良好的使用状态,保持场容场貌整洁,随时清理建筑垃圾。
在车辆、行人通行的地方施工,应当设置施工标志,并对沟井坎穴进行覆盖。
(7)施工现场应当设置各类必要的职工生活设施,并符合卫生、通风、照明等要求。
职工的膳食、饮水供应应当符合卫生要求。
(8)应当做好施工现场安全保卫工作,采取必要的防盗措施,在施工现场周边设立围护设施。
1.2文明施工管理技术措施(1)现场分区必须明确,堆物整洁,物料器具定位标准化,场区道路布置合理通畅,总监和专业监理工程师将对不同阶段、不同工程项目、不同的承包单位所做的施工组织设计(方案)中的总平面图进行详细的审核。
(2)采用技术措施降低噪音,监理要加强对施工单位可能产生噪声源的机械设备的管理监控,如架管装卸、钢筋切割机等产生的噪声扰民,避免在夜间、凌晨、午休时间进行有噪声施工。
(3)在现场入口及醒目位置要求总承包人公示。
工程规模、性质用途、发包人、设计人承包人及监理单位,施工的起止年月,施工总平面图、安全无重大事故计时牌、安全纪律牌、防火须知牌、安全生产、文明施工牌、施工总承包人、分包人、项目经理及主要管理人员名单牌,这些告示牌的规格、色彩、材质要经统一设计,避免杂乱无章,经监理审核批准后执行,如要变动,也需经过监理同意。
WORD格式
安全文明施工告示牌
一、文明施工
1、接受地方主管部门、建设单位、监理单位有关文明施工的管理和监督。
2、采取可靠的措施保证原有交通正常通行和维持沿线居民的生产、生活用电、用水
及通讯管线等正常使用,保证居民房屋、树木、农作物不受损害。
3、施工现场临时设施。
包括生产、办公、生活用房、仓库、料场、临时上下水管道及照明、
动力线路,严格按施工组织设计确定的施工平面布置图。
4、施工现场场地平整,道路坚实畅通,有排水设施,时刻保持环境整洁。
各种机械
设备摆放整齐。
5、施工现场按规定悬挂各种标示牌,图牌安放位置醒目、整齐美观。
施工围栏、警示标语、
标牌等牢固、统一、有效,与施工环境相适应。
6、生活区与施工区分隔明显规划整齐,食堂卫生清洁,防灭蚊蝇措施完善,炊事员有健康
证。
7、现场人员挂牌、持证上岗,遵纪守法,遵守安全操作规程,不违章指挥,违章作业。
团
结协作,禁止各种不文明行为,杜绝打架斗殴等违法乱纪事件。
二、环境保护
1、执行国家环境保护政策和当地环保部门对本工程环保、水保等方面的要求和规定,接受
相关部门的管理措施。
2、合理布置施工、生活区域,最大限度的保护农田、植被,不损坏用
地范围的耕地、树木、
果林、水塘、水渠及其他设施。
3、采取有效措施,控制施工现场噪音、生活烟尘、生活污水、固体废弃物排放符合环保要
求。
4、对破坏的环境及时整治,防止水土流失和适时进行植被恢复。
专业资料整理。
重要工程告知牌1. 背景为了确保重要工程的安全和顺利进行,以及保障相关人员的生命财产安全,本文档旨在提供一个重要工程告知牌的模板和内容要点,以便提醒和引导相关人员遵守相应的规定和注意事项。
2. 告知牌模板======================重要工程告知牌======================工程名称:工程地点:建设单位:物业管理单位:施工单位:工程负责人:本告知牌有效期:----------------------注意事项1. 工程区域限制区。
非施工人员请勿进入工程限制区,以免发生意外事故。
2. 施工期间,请关闭工程区域附近的门窗,确保安全。
3. 若发现工程区域内存在任何安全隐患,请及时向工程负责人或物业管理单位报告。
4. 打扰工程现场工作人员的行为是严格禁止的,如有需要请与工程负责人协商安排。
紧急联系方式建设单位:__________________物业管理单位:______________施工单位:__________________工程负责人:_________________======================3. 告知牌内容要点解释工程名称在告知牌上明确工程的名称,以便人员可以准确识别。
工程地点指明工程所在的具体地点,方便人员前往。
建设单位告知人员该工程的建设单位,以便沟通和联系。
物业管理单位指明负责该工程的物业管理单位,方便人员联系。
施工单位告知人员该工程的施工单位,以便沟通和联系。
工程负责人指明该工程的负责人,方便人员有任何问题或紧急情况时进行沟通。
本告知牌有效期明确告知牌的有效期,以便及时更换或更新。
注意事项提醒人员需要注意的事项和规定,例如进入限制区、关闭附近门窗等。
紧急联系方式提供相关单位的紧急联系方式,以便人员在紧急情况下及时联系并获得帮助。
4. 结语重要工程告知牌的制作和使用是确保工程安全、保障人员安全的重要手段之一。
本文档提供了重要工程告知牌的详细模板和内容要点解释,希望能对相关人员在工程期间的安全保障起到一定的帮助作用。
备注:1、告示牌规格为2×1.6m,横向放置,可移动,一个工点完工,可搬到下一工点。
2、各标可根据各自情况选用桩基的施工监理要点
涵洞工程施工监理质量控制要点
1、基坑检验内容:几何尺寸、基底标高、地基承载力
2、模板检验:几何尺寸、顶面标高、竖直度、大面平整度、稳固性、严密性、机油涂抹情况
3、钢筋检验:钢筋型号、根数、尺寸、保护层厚度、焊接、绑扎情况
4、整体检验:轴线偏位、流水面高程、涵长、跨径、净高
5、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度、振捣情况、浇筑顺序、养生情况,并留取试件。
6、台背回填
(1) 台后回填的材料要求采用灰土填筑,灰土拌制要求采用集中厂拌,填筑前台背基坑平整且无积水,基坑边坡挖成台阶,并预先在台背用红漆标出分层碾压每一层控制厚度的位置;
(2) 分层对称碾压夯实,分层松铺厚度≤20cm,压实度≥96%;
(3) 涵洞填土长度为底宽不小于2m,顶宽为每侧≥2倍孔径长度(管顶填土厚度至少达50cm才能通车);
箱梁施工监理质量控制要点
1、钢筋检验:分底板钢筋、腹板钢筋和顶板钢筋2次检验,主要检验钢筋根数、型号、尺寸、焊接质量、位置,尤其是特别注意湿接头、伸缩缝、防撞护栏等预埋件的位置,钢筋保护层用梅花形高强度砂浆垫块控制,每平方米不少于4块。
2、预应力管道检验:按照设计坐标布置波纹管,保证波纹管圆顺自然,定位筋间距直线段1m,曲线段50cm,顶板处的负弯矩管道与锚垫板密贴不漏浆。
3、模板检验:分底模和侧模2次检验,保证模板干净,脱模剂涂抹均匀、不流淌,接缝严密,模板与钢筋的保护层满足要求。
4、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度、振捣情况、浇筑顺序、养生情况,并留取试件。
5、张拉:检验张拉设备的标定情况,油泵、油压表、千斤顶对应情况,张拉计算书是否正确,张拉时试块强度是否满足设计强度的90%要求,两端对称张拉,分阶段张拉,采取以钢铰线张拉力与伸长量为双控原则控制张拉质量,实际伸长量与理论计算伸长量的容许偏差为±6%,如果超过这
个容许偏差范围,应停止张拉,待查明原因,采取措施后再行张拉。
6、封锚、压浆:多余的钢绞线用砂轮机切割,严禁用氧焊或电弧焊切割。
压浆顺序为由下而上,必须进行二次压浆,确保孔内浆液饱满。
重夯、强夯施工的监理要点
1、对于坟墓、坑穴等要用坐标标示位置,清表后重新反挖,分层夯实,防止留下质量隐患;
2、用白灰标出夯击的范围,其中宽度为两侧护坡道位置;提前根据锤重计算好落距,并用红布在立架上做好醒目的标识,便于控制重锤的提升高度。
3、重夯方式为重锤满面夯击,夯点搭接1/4D,强夯方式为以梅花型夯击,采用2.5 D的点距。
4、验收标准
重夯:最后两击平均夯沉量小于2cm。
强夯:(1)最后两击的平均夯沉量≤5cm;(2)单点夯击次数第一遍不小于4击,第二遍不小于5击。
水下钻孔灌注桩施工监理控制要点
1、埋设护筒:检验护筒位置、顶标高、竖直度。
2、泥浆指标:相对密度、粘度、含砂率、胶体率、失水量。
3、验孔:检验孔深、沉渣厚度,其中:桩径≤1.5m时,沉渣≤300mm,桩径>1.5m,或桩长>40m时,沉渣≤500mm。
4、钢筋笼:分单节钢筋笼和钢筋笼对接质量2次检验,单面焊长度≥10d,双面焊长度≥5d,同一截面的钢筋接头数量≤50%;
5、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度,并留取试件。
6、砼的灌注:首批灌注混凝土的数量应能满足导管首次埋置深度(≥1.0m)和填充导管底部的需要,导管的埋置深度宜控制在2~6m,应超灌0.5~1.0m,以保证混凝土质量。
干孔灌注桩基施工监理控制要点
1、埋设护筒:检验护筒位置、顶标高、竖直度。
2、验孔:检验孔深、孔径和竖直度采用检孔器进行检验。
3、钢筋笼:分单节钢筋笼和钢筋笼对接质量2次检验,单面焊长度≥10d,双面焊长度≥5d,同一截面的钢筋接头数量≤50%;
5、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度,并留取试件。
6、砼的灌注:首批灌注混凝土的数量应能满足导管首次埋置深度(≥1.0m)和填充导管底部的需要,导管的埋置深度宜控制在2~6m,应超灌至少0.5m,以保证混凝土质量。
人工挖孔桩施工安全监理控制要点
1、锁口护壁厚度不小于60cm,高出地面30cm,2/3孔口用钢筋护栏围挡,并涂刷红白相间油漆,护栏高度不小于1.5m。
2、开挖一段防护一段,护壁厚度不小于10cm,一护到底。
3、孔口不施工时,必须加盖钢筋焊成的井盖。
4、当孔桩挖至5m以下时,在孔内设置不小于孔径1/3的半圆形防护罩,在吊桶上下时,作业人员必须躲在防护罩下面,停止挖土。
工人上下孔时,必须使用安全带,并与安全绳上自锁器进行连接。
5、孔深超过10m时,必须通风。
6、爆破时必须由专人统一指挥,停止孔内作业,待孔内作业人员全部撤离孔底回到地面安全范围外,并警示周围人员安全撤离后才能起爆。
通风排烟时间不少于15分钟,排烟完成后,爆破人员须先下孔检查,确认无瞎炮并向安全员签证交接后,挖孔人员方可下孔作业。
7、孔内作业照明采用安全矿灯或36V以下安全灯,灯泡应防水带罩,电缆采能防水绝缘。
8、对水泥、碎石、砂子的堆放场地进行硬化,采用机械拌合护壁混凝土,应有计量设备,混凝土施工配合比标识牌齐全。
9、挖孔作业人员必须佩戴安全帽,系安全带,现场配置软爬梯、氧气袋等应急设施。
墩柱、盖梁施工监理控制要点
1、钢筋检验:钢筋根数、型号、尺寸、焊接质量,高墩采用套筒连接时,套筒每端不宜有两丝螺纹外露。
2、立柱顶部的扇形钢筋应先制作后绑扎,严禁立柱砼浇筑后在立柱顶上对钢筋进行弯曲。
盖梁钢筋要先在场地内拼大样,先焊接骨架,骨架检验合格后再到现场拼装。
3、模板检验:平整度和纵横缝严密,无错缝,打磨刨光。
拼缝采用单面胶压缩海绵、双面胶,以保证接缝不漏浆。
墩柱模板底部标高调整要求采用高标号砂浆,且砂浆不得进入柱体内。
脱模剂应采用脱模剂或优质机油,优先考虑使用脱模剂,且涂刷均匀。
4、砼检验:分拌合站和浇注现场2个地方检验,拌合站检验是否按照施工配合比拌合,施工现场主要检验塌落度,并留取试件。
5、立柱顶砼标高应略高于设计标高,以防柱顶出现环行裂缝后凿除砼的高度及避免立柱与盖梁间的施工缝。
采用滑模施工的高墩,要严格控制混凝土的塌落度,掌握好滑模时间,加强测量,防止发生偏扭现象。
6、墩(台)帽垫石的标高及平整度必须精确控制,四角水平,要求砼浇筑一次到位,严禁用砂浆薄层贴补或二次找平。
7、养护:采用塑料薄膜包裹,应确保自闭水满足砼养生要求,同时在柱顶放置一水桶,水桶底部扎有小眼,装满水后能自留,保证墩柱、盖梁顶部混凝土的养护。
8、上下高墩时,应搭设脚手架或附于墩柱的“之”字型爬梯,严禁吊车吊人或塔吊吊人。
路基工程施工监理控制要点
1、路基清表要彻底,小型坑穴清表前要用坐标控制好位
置,待清表后反挖处理,防止留下质量隐患。
2、根据不同填料及压实度标准,分别开展试验路段工作。
试验段长度≥100m,试验路段的总结报告批复后方可进行大面积路基施工。
3、路基应采用水平填筑,其松铺厚度控制在30cm。
4、应尽量全幅填筑,避免产生纵向接缝导致路基不均匀沉降。
5、两段交接处先填的路段应按1:1总坡度分层留台阶,其搭接长度≥2m。
6、每侧应超宽30~50cm,路基成型后统一进行刷坡,禁止坡面薄层贴补。
7、路基填筑专人指挥,打格上土,拉线施工;每层路基
填筑顶面做成2%~4%的路拱,路基平整度良好;
8、加强“三度六部”的重点控制,“六部”标段与标段的
结合部、工点与工点的结合部、填挖交界结合部、半填半挖结合部、构造物与填方的结合部、边死角与一般填筑段的结合部。
“三度”指压实度、宽度、平整度。
9、距路床0-80cm,压实度≧96%,80-150cm,压实度≧96%,大于150cm,压实度≧93%。
