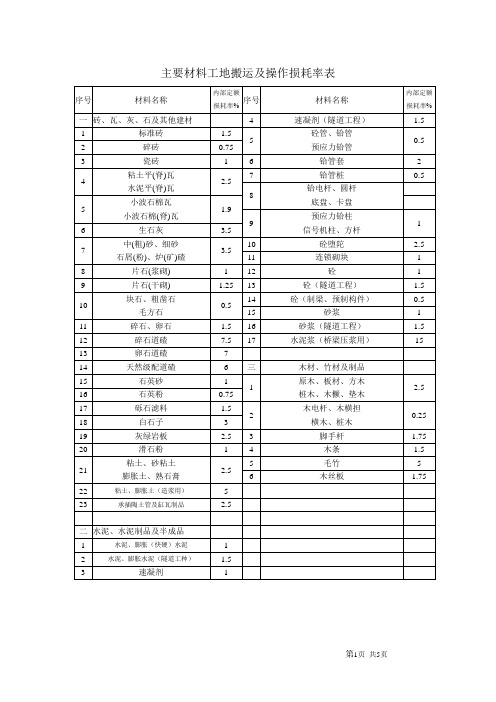

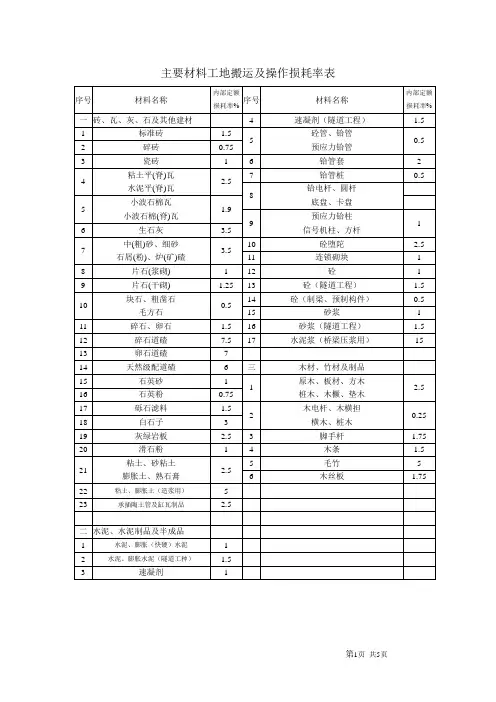

2024版公路预算定额主要材料损耗率公路预算定额主要材料损耗率是指在施工过程中,由于各种原因造成的主要材料的损失率。
这些原因包括工人不当操作、天气因素、设备故障等。
损耗率是衡量施工过程中材料管理的一个重要指标,也是进行材料采购及预算编制的参考依据。
下面将详细介绍2024版公路预算定额主要材料的损耗率。
1.水泥:水泥在施工过程中可能会因为温度、湿度、风化等因素而出现损耗。
根据2024版公路预算定额,水泥的损耗率一般为3%~5%。
2.砂、石子:砂和石子在搅拌或运输过程中可能会出现散失。
根据2024版公路预算定额,砂的损耗率一般为5%~10%,石子的损耗率一般为3%~5%。
3.沥青:沥青在施工过程中可能会因为温度、紫外线等因素而出现氧化和挥发,造成质量损失。
根据2024版公路预算定额,沥青的损耗率一般为1%~3%。
4.钢筋:钢筋在切割、焊接、弯曲等加工过程中可能会产生废料。
根据2024版公路预算定额,钢筋的损耗率一般为1%~2%。
5.桥梁建筑钢材:桥梁建筑钢材的损耗率相对较高,主要是因为大型桥梁需要进行焊接、切割等加工,而这些加工过程会产生大量的废料。
根据2024版公路预算定额,桥梁建筑钢材的损耗率一般为3%~5%。
6.砂浆:砂浆在施工过程中可能会因为混凝土凝固速度过快、施工速度过慢等原因而出现灼烧、硬化等问题,造成损耗。
根据2024版公路预算定额,砂浆的损耗率一般为3%~5%。
以上是2024版公路预算定额主要材料损耗率的一些常见情况,具体损耗率还需要根据具体工程的要求和实际情况进行评估和确定。
在进行材料采购时,施工单位应根据各种因素合理安排材料的使用和储存,以减少材料的损耗,提高工程质量。

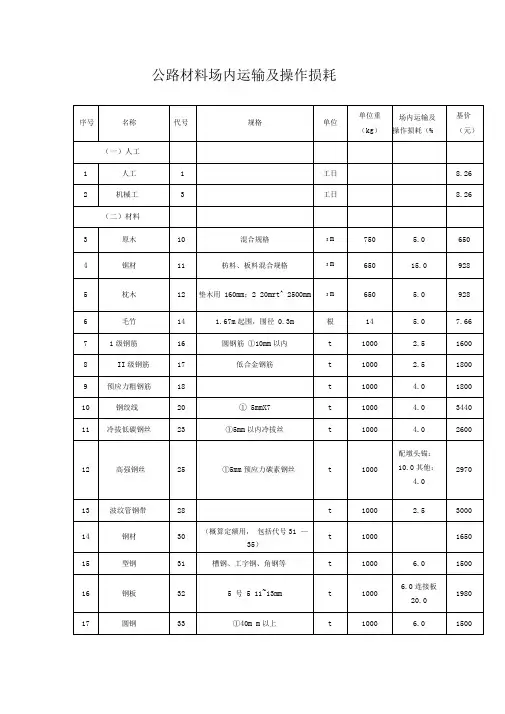

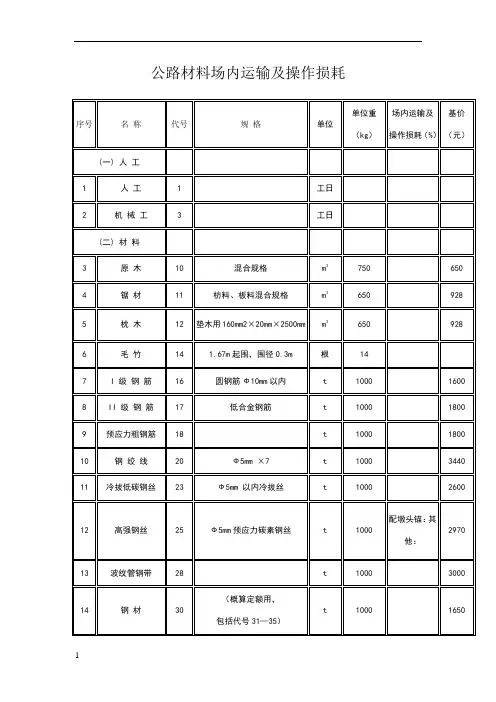

公路材料场内运输及操作损耗一、运输损耗1.普通材料的损耗:普通的公路材料如石料、沙子等,在运输过程中会因为碰撞、摩擦等原因造成一部分的材料损耗。
这主要是因为运输车辆在行驶过程中会受到颠簸和冲击,导致材料发生破损。
2.易碎材料的损耗:公路建设中常用的一些易碎材料如玻璃纤维增强材料、橡胶混合料等,在运输过程中非常容易受到损坏。
因此,在运输这些材料时需要采取一定的保护措施,如采用防撞保护层或加固包装等方式来减少损耗。
3.挥发性材料的损耗:一些挥发性材料如沥青等,在运输过程中会因为挥发和溢漏而造成损耗。
这是因为沥青等挥发性材料在高温环境下会出现挥发现象,而溢漏则是因为其容易流动,如果没有良好的密封措施,就会导致损耗。
4.倒运损耗:在将材料从运输工具倒入材料场时,由于操作不当或材料自身特性问题,会发生一部分的倒运损耗。
例如,在将沙子从卡车倒入堆垛区时,由于倾斜角度不当或堆积过高,会导致一些沙子撒落在地面上,造成损耗。
5.异常损耗:在运输过程中,由于道路状态不佳、车辆故障等因素,可能会发生异常损耗。
例如,运输车辆行驶途中发生事故,导致货物损毁或丢失;或者车辆在行驶过程中出现故障,导致货物滞留在路上。
二、操作损耗1.误差损耗:在操作过程中,由于人为因素或测量仪器的误差导致的损耗。
例如,在配料过程中,如果操作人员没有按照要求准确称量材料,就会导致配比不准确,从而影响材料的使用效果。
2.堆放损耗:在材料场内进行堆放时,由于操作不当或堆放方式不合适,会导致一部分材料的损耗。
例如,在堆放石料时,如果堆放的高度过高或没有采取防风措施,会导致石料被风吹散,从而造成损耗。
3.灰尘损耗:在一些干粉材料如水泥的操作过程中,由于粉尘的产生和扬尘的问题,会造成一部分材料的损耗。
这是因为粉尘会导致材料的流失,同时也会对环境造成污染。
4.温度损耗:对于一些需要保持特定温度的材料,如沥青等,如果在操作过程中没有控制好温度,就会导致材料的质量下降或损耗增加。
公路工程定额、预算及报价例题例1:路基工程(土石方调配):1.1相关概念:(1)断面方——即根据线路标志桩的路基填挖横断面积及其相应间的距离,所分别计算出来的土石方数量,称为断面方数量。
即设计图上给出的“土石方数量表”中的数量。
(2)利用方——利用路堑挖方填入路堤的方量。
(编制预算时,对利用方只计填方,不计挖方,但应考虑夯实增加的工料机消耗)(3)施工方(公路工程中习惯称“计价方”)——路堑挖方和取土坑借土填筑路堤的填方之和。
因为路基土石方工程具有填挖相同的特性,应考虑在经济合理的运距条件下尽可能移挖作填,以达到用最少的施工方数量达到路基工程快速施工和节约的目的。
所谓土石方调配,就是要确定路堑挖方用多少数量移挖作填,有多少数量运往弃土堆,还需要多少从路提两侧取土坑或其它取土场挖运用作路堤填土的施工组织设计方法。
1.2土石方调配原则:(1)加大利用方,减少施工方;(2)首先横向平衡,再考虑纵向平衡,再考虑借方(或弃方);(3)考虑土质及土方最大经济运距。
土石方调配关系式:断面方=挖方+填方=(挖方+借方)+(填方-借方)=施工方+利用方挖方+借方=填方+弃方 挖方=利用方+弃方 填方=利用方+借方以挖作填的数量,可以按路堑挖方计算,但夯实的工天数应按断面方计算。
30000m 3天然密实方,填方40000 m 3压实方,利用方25000m 3天然密实方,设利用方与借方的压实方与天然密实方的换算系数均为1.2,则借方需23000m 3天然密实方,施工方53000m 3天然密实方,弃方5000m 3天然密实方。
例2:路基土石方河北省某平原微丘区高速公路,其中一段的路基工程全部采用借土填方,填方量计35000m 3,借方平均运距为3km ,在施工中拟采用①1m 3履带式挖掘机挖装普通土; ②8t 自卸汽车配合挖掘机运输土方3km ;③15t 振动压路机碾压路基填方路基。
试确定工料机消耗量指标及定额基价。

材料施工损耗取定说明
就甲供材料施工损耗率,依据《公路工程预算定额》(2007版)有关内容,取定如下:
1、水泥施工损耗率取定为5%。
依据预算定额,水泥场内运输及操作损耗为2%(P1050页),由于定额中未考虑散装、袋装影响,结合本项目散装供应量较大,而袋装供应量非常小的现状,取定为 1.5%;混凝土场内运输及操作损耗为2-4%(P1054页),其中泵送方式为4%,其他方式为2%,结合本项目实际供应方式,取定为3.5%。
综上,全线水泥(不分品种、不分部位)施工损耗率均取定为5%。
2、钢筋施工损耗率取定为2.5%。
依据预算定额,基础钢筋损耗为2.5%(P455页);墩台身钢筋损耗为2.5%(P458、463、470页);台帽盖梁钢筋损耗为2.5%(P479、482页);梁板钢筋损耗为2.5%(P491、493、495页);悬浇钢筋损耗为2.5%(P497页)等,全线钢筋(不分品种、不分部位)施工损耗率均取定为2.5%。
3、钢绞线施工损耗率取定为4%。
依据预算定额,钢绞线施工损耗为4%(P1036页)。
4、各种沥青材料施工损耗率取定为3%。
依据预算定额,各种沥青材料施工损耗为3%(P1051页)。
合同部
二〇一二年七月十五日。
《公路工程预算定额》(2018版)章节说明汇总预算定额的章节说明大致分两部分,前一部分表述了定额的适用范围,后一部分是工程量的计算规则,它对定额的具体使用有很重要的影响。
总说明一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。
它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改扩建工程。
二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。
编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830-2018)的规定计算。
三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。
四、本定额是按照合理的施工组织和一般正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。
五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。
定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。
其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。
八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。
其中,就地筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。
损耗量1原木m 3750 4.533.82锯材m3650 4.529.33枕木根650 2.013.0消耗量=设计数量×(1+损耗率)4Ⅰ级钢筋 盘条t 10000.00.05Ⅰ级钢筋 直条t 10000.5 5.06Ⅱ级钢筋 套筒连接t 1000 1.010.07Ⅱ级钢筋 搭接连接t 1000 1.515.08钢绞线t 1000 1.515.09冷拔低碳钢丝t 1000 1.515.010预应力粗钢筋t 1000 1.515.011钢带(波纹管)t 10002.525.0 1.设计长度包括工作长度; 2.消耗量=设计长度×(1+损耗率)12高强螺栓套 1.00.0消耗量=设计数量×(1+损耗率)13型钢t 1000 2.020.014钢板t 1000 1.515.015钢管t 1000 1.515.016钢丝绳t1000 2.020.017现浇无筋混凝土m32400 1.536.018现浇有筋混凝土m 32600 1.539.019预制有筋混凝土m 32600 1.539.020挖孔桩桩基混凝土m326008.0208.0主要材料损耗率及消耗量标准序号名称单位单位重(kg)场内运输及操作损耗率(%)材料消耗量消耗量=设计体积×(1+损耗率)消耗量=设计体积×(1+损耗率)1.损耗率已含搭接长度,不得另行计算2.消耗量=设计重量×(1+损耗率)1.设计重量包括锚固长度和工作长度的重量2.若设计重量不包括锚固长度和工作长度的重量,则损耗率为3%。
3.消耗量=设计重量×(1+损耗率)消耗量=设计重量×(1+损耗率)损耗量序号名称单位单位重(kg)场内运输及操作损耗率(%)材料消耗量21冲击钻桩基水封混凝土(陆上)m326008.0208.022旋转钻桩基水封混凝土(陆上)m32600 6.0156.023旋挖钻桩基水封混凝土(陆上)m 32600 4.0104.024冲击钻桩基水封混凝土(水中)护筒外m 326008.0208.025旋转钻桩基水封混凝土(水中)护筒外m 32600 6.0156.026旋挖钻桩基水封混凝土(水中)护筒外m326004.0104.027水泥搅拌桩kg 2.00.0消耗量=设计体积×设计配合比水泥量×(1+损耗率)28旋喷桩kg 2.00.0消耗量=设计体积×设计配合比水泥量×(1+损耗率)29粉喷桩kg 5.00.0消耗量=设计体积×设计配合比水泥量×(1+损耗率)30挤密砂m35.50.0消耗量=设计体积×设计配合比砂用量×(1+损耗率)31水泥土挤密桩kg 2.00.0消耗量=设计体积×设计配合水泥石用量×(1+损耗率)32碎石桩m 3 6.00.0消耗量=设计体积×设计配合比碎石用量×(1+损耗率)33预应力混凝土管桩m 31.00.0消耗量=设计体积×(1+损耗率)34振动沉管桩m 31.00.0消耗量=设计体积×(1+损耗率)35钢筋混凝土方桩m 31.00.0消耗量=设计体积×(1+损耗率)36CFG 桩m 36.00.0消耗量=设计体积×(1+损耗率)37袋装砂井m35.00.0消耗量=设计体积×(1+损耗率)38注浆 (地下岩溶处理)kg2.00.0消耗量=设计体积×设计配合比水泥量×(1+损耗率)39预制预应力箱梁、T 梁混凝土m 32600 1.539.040现浇预应力箱梁混凝土m 326001.539.041喷射混凝土回弹率m 311.00.0消耗量=设计体积×(1+回弹率)42隧道衬砌混凝土m316.00.0消耗量=设计体积×(1+损耗率)1.消耗量含扩孔和桩头砼2.水中桩基混凝土护筒内按实计算3.消耗量=设计体积×(1+损耗率)消耗量=(设计体积-波纹管体积-钢筋体积)×(1+损耗率)损耗量序号名称单位单位重(kg)场内运输及操作损耗率(%)材料消耗量43预应力管道压浆m310.00.0消耗量=(波纹管体积-钢筋体积)×(1+损耗率)44砂浆 砌筑m31.50.0片(卵)石砌体:砂浆消耗量=设计砌体体积×0.30块石、砖砌体:砂浆消耗量=设计砌体体积×0.25粗料石砌体:砂浆消耗量=设计砌体体积×0.20细料石砌体:砂浆消耗量=设计砌体体积×0.1545砂浆 勾缝m32.00.0片石砌体:砂浆消耗量=设计勾缝面积×0.70%块石砌体:砂浆消耗量=设计勾缝面积×0.35%料石砌体:砂浆消耗量=设计勾缝面积×0.20%46砂浆 抹面m3 1.50.0消耗量=设计面积×2.50%47沥青混合料m 32.00.0消耗量=设计体积×(1+损耗率)48稳定土混合料m 31.50.0消耗量=设计体积×(1+损耗率)49水泥(集中拌合)t 1000 1.010.050水泥(分散拌合)t 1000 1.515.051外加剂t1000 1.010.0消耗量=设计体积×设计配合比外加剂用量×(1+损耗率)×(1+混合料损耗率)52中(粗)砂m31500 2.030.0消耗量=设计体积×设计配合比中(粗)用量×(1+损耗率)×(1+混合料损耗率)53碎石(2cm-8cm)m 31500 1.522.5消耗量=设计体积×设计配合比碎石用量×(1+损耗率)×(1+混合料损耗率)54石油沥青t 10001.515.0消耗量=设计体积×设计配合比沥青用量×(1+损耗率)×(1+混合料损耗率)55砂m 31500 2.030.0消耗量=设计体积×设计配合比砂用量×(1+损耗率)×(1+混合料损耗率)56矿粉t 10002.020.0消耗量=设计体积×设计配合比矿粉用量×(1+损耗率)×(1+混合料损耗率)57石屑m 31500 1.522.5消耗量=设计体积×设计配合比石屑用量×(1+损耗率)×(1+混合料损耗率)58生石灰t 10001.515.0消耗量=设计体积×设计配合比生石灰用量×(1+损耗率)×(1+混合料损耗率)59土m 31400 2.028.0消耗量=设计体积×设计配合比土用量×(1+损耗率)×(1+混合料损耗率)60砂砾m31700 1.525.5消耗量=设计体积×设计配合比砂砾用量×(1+损耗率)×(1+混合料损耗率)61砂砾土m317001.525.5消耗量=设计体积×设计配合比砂砾土用量×(1+损耗率)×(1+混合料损耗率)消耗量=设计体积×设计配合比水泥用量×(1+损耗率)×(1+混合料损耗率)损耗量序号名称单位单位重(kg)场内运输及操作损耗率(%)材料消耗量62碎石土m31550 1.523.3消耗量=设计体积×设计配合比碎石土用量×(1+损耗率)×(1+混合料损耗率)63煤渣m3800 1.512.0消耗量=设计体积×设计配合比煤渣用量×(1+损耗率)×(1+混合料损耗率)64矿渣m 31050 1.515.8消耗量=设计体积×设计配合比矿渣用量×(1+损耗率)×(1+混合料损耗率)65粉煤灰m 3930 2.018.6消耗量=设计体积×设计配合比粉煤灰用量×(1+损耗率)×(1+混合料损耗率)66片石m 31600 1.016.0消耗量=设计体积×设计配合比片石用量×(1+损耗率)×(1+混合料损耗率)67片(卵)石m31600 1.016.0消耗量=设计砌体体积×1.0268块石m31850 1.018.5消耗量=设计砌体体积×0.9569粗料石m 326000.513.0消耗量=设计砌体体积×0.9070细料石m326000.513.0消耗量=设计砌体体积×0.9071青(红)砖千块26000.513.0消耗量=设计砌体体积×0.5272砂m 38.00.0消耗量=设计断面压实体积*(1+损耗率)73碎石m 38.00.0消耗量=设计断面压实体积*(1+损耗率)74砂砾石m 320.00.0消耗量=设计断面压实体积*(1+损耗率)75 A B 组填料m 330.00.0消耗量=设计断面压实体积*(1+损耗率)76级配碎石m357.00.0消耗量=设计断面压实体积*(1+损耗率)77四氟板式橡胶支座cm 20.00.0消耗量=设计数量78板式橡胶支座dm 30.00.0消耗量=设计数量79盆式支座个0.00.0消耗量=设计数量80球型支座个0.00.0消耗量=设计数量81橡胶伸缩装置m 0.00.0消耗量=设计数量82模数式伸缩装置m 0.00.0消耗量=设计数量83锚具套0.00.0消耗量=设计数量损耗量序号名称单位单位重(kg)场内运输及操作损耗率(%)材料消耗量84定位锥套0.50.0消耗量=设计数量×(1+损耗率)85聚乙烯(PE)排水管m 2.00.0消耗量=设计长度×(1+损耗率)86土工布m 23.00.0包括搭接重叠面积、两边反折面积87土工格栅m2 3.00.0消耗量=设计面积×(1+损耗率)88复合土工膜 土工网垫m 2 6.00.0消耗量=设计面积×(1+损耗率)89隧道防水板m 27.10.0消耗量=设计面积×(1+损耗率)90抛填片石m38.60.0消耗量=设计体积×(1+损耗率)。
