植筋用量参照表
- 格式:docx
- 大小:11.47 KB
- 文档页数:1

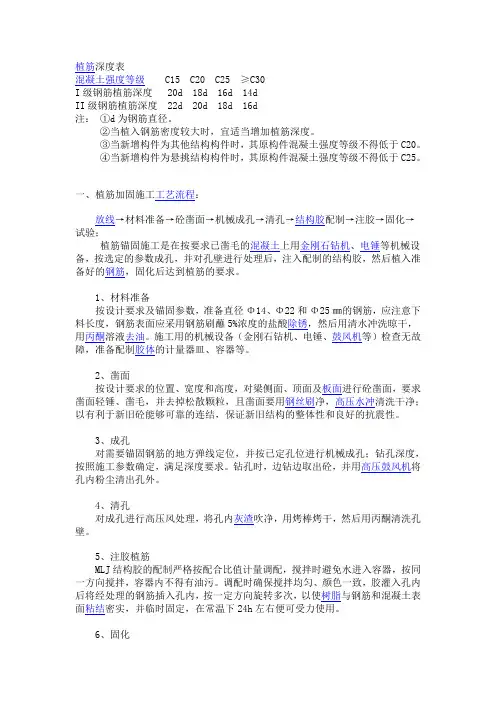

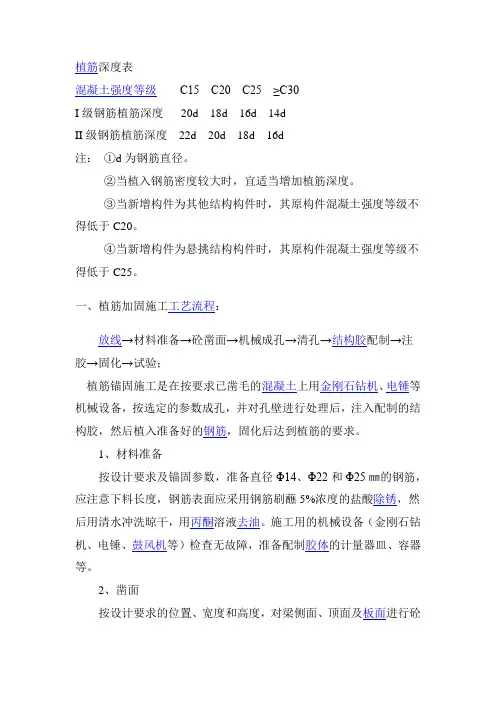

植筋深度表混凝土强度等级C15 C20 C25 ≥C30I级钢筋植筋深度 20d 18d 16d 14dII级钢筋植筋深度 22d 20d 18d 16d注:①d为钢筋直径。
②当植入钢筋密度较大时,宜适当增加植筋深度。
③当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于C20。
④当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于C25。
一、植筋加固施工工艺流程:放线→材料准备→砼凿面→机械成孔→清孔→结构胶配制→注胶→固化→试验;植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。
1、材料准备按设计要求及锚固参数,准备直径Φ14、Φ22和Φ25㎜的钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。
施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。
2、凿面按设计要求的位置、宽度和高度,对梁侧面、顶面及板面进行砼凿面,要求凿面轻锤、凿毛,并去掉松散颗粒,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。
3、成孔对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔;钻孔深度,按照施工参数确定,满足深度要求。
钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。
4、清孔对成孔进行高压风处理,将孔内灰渣吹净,用烤棒烤干,然后用丙酮清洗孔壁。
5、注胶植筋MLJ结构胶的配制严格按配合比值计量调配,搅拌时避免水进入容器,按同一方向搅拌,容器内不得有油污。
调配时确保搅拌均匀、颜色一致,胶灌入孔内后将经处理的钢筋插入孔内,按一定方向旋转多次,以使树脂与钢筋和混凝土表面粘结密实,并临时固定,在常温下24h左右便可受力使用。
6、固化7d后结构胶完全固化,进行拉拔试验(无损伤检验),试验值达到设计要求后卸荷。
植筋深度规范表植筋深度规范表序号 | 植筋位置 | 植筋深度规范-----| ----------| --------------1 | 地基底部 | 与地基底部要保持一定的间隔,一般为80mm-100mm。
2 | 地基底面至裙楼梁底部 | 每层楼高1.5m,植筋深度增加100mm,最大不超过600mm。
3 | 地基底部至地板顶面 | 各层高度相同,一般为500mm-700mm。
4 | 折弯梁间墙上下部位 | 深度一般为200-300mm。
5 | 折弯梁间墙中上部 | 深度一般为200-300mm。
6 | 悬臂梁上底面至墙体顶部 | 深度一般为300-500mm。
7 | 行楼底面至上底面 | 深度一般为200-300mm。
8 | 构件施工接头处 | 深度一般为300-500mm。
9 | 柱顶植筋 | 深度一般为500mm-800mm。
10 | 梁、板与端墩墙连接处 | 深度一般为400mm-600mm。
11 | 梁端墩上-下底面 | 深度一般为300mm-500mm。
12 | 墩柱与梁顶、墩顶 | 深度一般为400mm-600mm。
13 | 框架结构中抗剪抗弯墙梁上-下底面 | 深度一般为200mm-300mm。
14 | 变形缝中横筋与纵筋交叉地方 | 深度一般为200mm-300mm。
以上是植筋深度规范表,根据建筑结构的不同部位和需要承受的荷载不同,植筋深度也会有所调整。
在具体施工中,还需要根据设计要求和相关的规范标准来确定植筋深度。
同时,在施工过程中还需要注意保持植筋深度的一致性,并进行必要的验收和检测,以确保建筑结构的安全可靠。
植筋深度表混凝土强度等级C15 C20 C25 ≥C30I级钢筋植筋深度 20d 18d 16d 14dII级钢筋植筋深度 22d 20d 18d 16d注:①d为钢筋直径。
②当植入钢筋密度较大时,宜适当增加植筋深度。
③当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于C20。
④当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于C25。
一、植筋加固施工工艺流程:放线→材料准备→砼凿面→机械成孔→清孔→结构胶配制→注胶→固化→试验;植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。
1、材料准备按设计要求及锚固参数,准备直径Φ14、Φ22和Φ25㎜的钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。
施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。
2、凿面按设计要求的位置、宽度和高度,对梁侧面、顶面及板面进行砼凿面,要求凿面轻锤、凿毛,并去掉松散颗粒,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。
3、成孔对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔;钻孔深度,按照施工参数确定,满足深度要求。
钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。
4、清孔对成孔进行高压风处理,将孔内灰渣吹净,用烤棒烤干,然后用丙酮清洗孔壁。
5、注胶植筋MLJ结构胶的配制严格按配合比值计量调配,搅拌时避免水进入容器,按同一方向搅拌,容器内不得有油污。
调配时确保搅拌均匀、颜色一致,胶灌入孔内后将经处理的钢筋插入孔内,按一定方向旋转多次,以使树脂与钢筋和混凝土表面粘结密实,并临时固定,在常温下24h左右便可受力使用。
6、固化7d后结构胶完全固化,进行拉拔试验(无损伤检验),试验值达到设计要求后卸荷。
植筋深度表混凝土强度等级C15 C20 C25 ≥C30I级钢筋植筋深度20d 18d 16d 14dII级钢筋植筋深度22d 20d 18d 16d注:①d为钢筋直径。
②当植入钢筋密度较大时,宜适当增加植筋深度。
③当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于C20。
④当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于C25。
一、植筋加固施工工艺流程:放线→材料准备→砼凿面→机械成孔→清孔→结构胶配制→注胶→固化→试验;植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。
1、材料准备按设计要求及锚固参数,准备直径Φ14、Φ22和Φ25㎜的钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。
施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。
2、凿面按设计要求的位置、宽度和高度,对梁侧面、顶面及板面进行砼凿面,要求凿面轻锤、凿毛,并去掉松散颗粒,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。
3、成孔对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔;钻孔深度,按照施工参数确定,满足深度要求。
钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。
4、清孔对成孔进行高压风处理,将孔内灰渣吹净,用烤棒烤干,然后用丙酮清洗孔壁。
5、注胶植筋MLJ结构胶的配制严格按配合比值计量调配,搅拌时避免水进入容器,按同一方向搅拌,容器内不得有油污。
调配时确保搅拌均匀、颜色一致,胶灌入孔内后将经处理的钢筋插入孔内,按一定方向旋转多次,以使树脂与钢筋和混凝土表面粘结密实,并临时固定,在常温下24h左右便可受力使用。
6、固化7d后结构胶完全固化,进行拉拔试验(无损伤检验),试验值达到设计要求后卸荷。
加固植筋胶用量、费用换算
随着老旧房屋的修缮、改造越来越多,不可避免就涉及到植筋加固,植筋加固的主要材料就是植筋胶,那么植筋胶多少钱一支?换算成重量多少钱一公斤?一根钢筋植筋需要多少胶水?接下来小编就
和大家分享一下植筋胶用量、费用换算问题。
1、费用换算,以**省为例:
**省造价信息正刊标价:植筋胶,360ml/支,价格为68.6元/支。
那么问题来了,划算成重量的话,多少钱一公斤?
(1)首先明确植筋胶胶水的容重:1.6*103kg/m3;
(2)换成重量:360ml=360×10-6m3
360×10-6×1.6×103=0.576(kg/支);
(3)计算单价:68.6/0.576=119.09(元/kg)。
2、植筋胶用量计算,以φ20钢筋植筋为例:

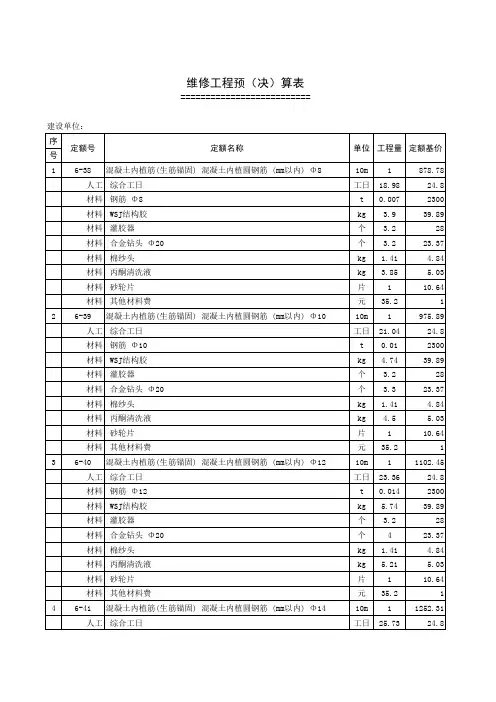

φ20钢筋,钻孔直径25mm,深度为20D(D为钢筋直径)即400mm,注胶用量为孔洞体积的2/3,用胶净量为0.21kg,计算式如下:
植筋用胶量:3.14×12.5×12.5×2/3×400=130833(mm3);
130833(mm3)=131×10-6(m3)=131ml;
131ml=131×1.6×10-3=0.21kg。
备注:单位换算:1ml=10-6m3;1mm3=1×10-9m3;1ml=1.6×10-3kg。
植筋深度表混凝土强度等级C15 C20 C25 ≥C30I级钢筋植筋深度20d 18d 16d 14dII级钢筋植筋深度22d 20d 18d 16d注:①d为钢筋直径。
②当植入钢筋密度较大时,宜适当增加植筋深度。
③当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于C20。
④当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于C25。
一、植筋加固施工工艺流程:放线→材料准备→砼凿面→机械成孔→清孔→结构胶配制→注胶→固化→试验;植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。
1、材料准备按设计要求及锚固参数,准备直径Φ14、Φ22和Φ25㎜的钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。
施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。
2、凿面按设计要求的位置、宽度和高度,对梁侧面、顶面及板面进行砼凿面,要求凿面轻锤、凿毛,并去掉松散颗粒,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。
3、成孔对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔;钻孔深度,按照施工参数确定,满足深度要求。
钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。
4、清孔对成孔进行高压风处理,将孔内灰渣吹净,用烤棒烤干,然后用丙酮清洗孔壁。
5、注胶植筋MLJ结构胶的配制严格按配合比值计量调配,搅拌时避免水进入容器,按同一方向搅拌,容器内不得有油污。
调配时确保搅拌均匀、颜色一致,胶灌入孔内后将经处理的钢筋插入孔内,按一定方向旋转多次,以使树脂与钢筋和混凝土表面粘结密实,并临时固定,在常温下24h左右便可受力使用。
6、固化7d后结构胶完全固化,进行拉拔试验(无损伤检验),试验值达到设计要求后卸荷。
植筋深度表混凝土强度等级C15 C20 C25 ≥C30I级钢筋植筋深度 20d 18d 16d 14dII级钢筋植筋深度 22d 20d 18d 16d注:①d为钢筋直径。
②当植入钢筋密度较大时,宜适当增加植筋深度。
③当新增构件为其他结构构件时,其原构件混凝土强度等级不得低于C20。
④当新增构件为悬挑结构构件时,其原构件混凝土强度等级不得低于C25。
一、植筋加固施工工艺流程:放线→材料准备→砼凿面→机械成孔→清孔→结构胶配制→注胶→固化→试验;植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。
1、材料准备按设计要求及锚固参数,准备直径Φ14、Φ22和Φ25㎜的钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。
施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。
2、凿面按设计要求的位置、宽度和高度,对梁侧面、顶面及板面进行砼凿面,要求凿面轻锤、凿毛,并去掉松散颗粒,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。
3、成孔对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔;钻孔深度,按照施工参数确定,满足深度要求。
钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。
4、清孔对成孔进行高压风处理,将孔内灰渣吹净,用烤棒烤干,然后用丙酮清洗孔壁。
5、注胶植筋MLJ结构胶的配制严格按配合比值计量调配,搅拌时避免水进入容器,按同一方向搅拌,容器内不得有油污。
调配时确保搅拌均匀、颜色一致,胶灌入孔内后将经处理的钢筋插入孔内,按一定方向旋转多次,以使树脂与钢筋和混凝土表面粘结密实,并临时固定,在常温下24h左右便可受力使用。
6、固化7d后结构胶完全固化,进行拉拔试验(无损伤检验),试验值达到设计要求后卸荷。
