冬季施工方案标准版冬季是施工的一个特殊时期,气温低、天气变化多端,给施工带来了一定的困难。
因此,制定一套冬季施工方案标准版对于施工单位和工作者来说至关重要。
一、气温监测与防护1.1 气温监测在冬季施工过程中,需要随时监测气温变化。
建议每天早晚对气温进行监测,并及时调整施工计划。
1.2 人员防护施工人员在低温环境下工作时,应穿戴保暖服装,避免受寒。
同时,加强对施工人员的健康监测,确保其身体状况良好。
二、材料选用与保温2.1 材料选用在冬季施工中,应选择适合低温环境下施工的材料。
材料质量要求更高,以确保施工质量。
2.2 保温措施针对施工现场的特点,要加强保温措施的实施,确保施工过程不受低温天气的影响。
三、设备保养与防冻3.1 设备保养冬季施工中,设备容易受低温天气的影响,容易出现故障。
因此,要加强设备的保养工作,确保设备正常运转。
3.2 防冻措施在气温较低的情况下,要采取防冻措施,避免设备受损。
同时,设备停机时要及时排水,以免冻裂。
四、安全生产与应急处置4.1 安全生产冬季施工中,安全事故发生的风险较高。
因此,要加强安全教育和培训,提高施工人员的安全意识,确保施工过程安全。
4.2 应急处置在施工过程中,要制定应急预案,做好应急处置准备工作。
一旦发生意外情况,能够迅速、有效地做出处理。
五、沟通协调与监督检查5.1 沟通协调在冬季施工中,施工单位、监理单位、施工人员之间的沟通协调至关重要。
要建立定期沟通机制,及时解决施工中存在的问题。
5.2 监督检查相关部门要加强对冬季施工的监督检查工作,确保施工单位严格按照标准版的要求进行施工,保障施工质量。
结语冬季施工方案标准版是施工单位和工作者冬季施工的重要参考依据,只有严格按照标准版的要求执行,才能确保施工质量、安全和进度。
希望各相关单位和人员重视冬季施工问题,共同努力,确保冬季施工顺利进行。

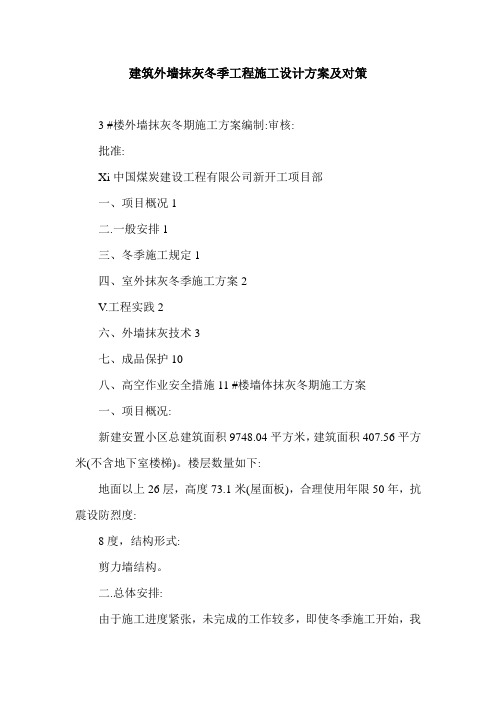

建筑外墙抹灰冬季工程施工设计方案及对策3 #楼外墙抹灰冬期施工方案编制:审核:批准:Xi中国煤炭建设工程有限公司新开工项目部一、项目概况1二.一般安排1三、冬季施工规定1四、室外抹灰冬季施工方案2V.工程实践2六、外墙抹灰技术3七、成品保护10八、高空作业安全措施11 #楼墙体抹灰冬期施工方案一、项目概况:新建安置小区总建筑面积9748.04平方米,建筑面积407.56平方米(不含地下室楼梯)。
楼层数量如下:地面以上26层,高度73.1米(屋面板),合理使用年限50年,抗震设防烈度:8度,结构形式:剪力墙结构。
二.总体安排:由于施工进度紧张,未完成的工作较多,即使冬季施工开始,我单位也必须通过各种有效的冬季施工措施来掌握进度,克服困难,但所有措施都集中在一点上:确保项目质量。
根据Xi市历年的天气预报和气象资料,Xi市冬季施工时间一般是从11月中旬到次年3月中旬,时间相对较长,但最低气温不是很低,一般在10~-:批准:Xi中国煤炭建设工程有限公司新开工项目部一、项目概况1二.一般安排1三、冬季施工规定1四、室外抹灰冬季施工方案2V.工程实践2六、外墙抹灰技术3七、成品保护10八、高空作业安全措施11 #楼墙体抹灰冬期施工方案一、项目概况:新建安置小区总建筑面积9748.04平方米,建筑面积407.56平方米(不含地下室楼梯)。
楼层数量如下:地面以上26层,高度73.1米(屋面板),合理使用年限50年,抗震设防烈度:8度,结构形式:剪力墙结构。
二.总体安排:由于施工进度紧张,未完成的工作较多,即使冬季施工开始,我单位也必须通过各种有效的冬季施工措施来掌握进度,克服困难,但所有措施都集中在一点上:确保项目质量。
根据Xi安气象预报和历年气象资料,Xi安冬季施工时间一般为11月中旬至次年3月中旬,时间相对较长,但最低温度不是很低,一般为10℃;5天内平均温度低于5℃,进入冬季施工阶段。
抹灰工程:当最低环境温度低于5℃时,应遵守冬季施工的相关规定。
111国道(汤河口~市界段)改建工程第三合同冬期施工方案编制:审核:审批:北京市政建设集团有限责任公司111国道(汤河口~市界段)改建工程第三合同项目经理部2012年10月15日目录一、编制依据 (3)二、工程概况 (3)三、防雪防冻防滑措施 (3)四、冬施工作组织与管理 (4)五、冬施项目及计划安排 (4)5.1道路 (4)5.2桥梁 (5)5.3排水 (5)5.4预制梁场 (5)六、冬季施工技术措施 (6)6.1桥梁工程 (6)6.1.1土方施工 (6)6.1.2钢筋工程 (6)6.1.3混凝土施工 (6)6.1.4模板拆除 (8)6.1.5不同结构工艺冬施养护措施 (8)6.1.6测温方法 (10)6.2路基工程 (11)6.2.1路基挖方施工 (11)6.2.3挡墙施工 (12)6.3排水工程 (13)6.4预制梁场 (13)6.4.1钢筋加工、绑扎 (13)6.4.2混凝土浇筑 (13)6.4.3养护方案 (13)6.5暖棚搭设施工 (13)6.5.1 暖棚搭设 (13)6.5.2 暖棚保温措施 (13)七、冬施现场准备 (13)八、冬施安全消防措施 (14)8.1安全措施 (14)8.2消防保证措施 (14)8.3防煤气中毒措施 (15)八、文明施工措施 (15)十、计划冬施使用主材 (15)十一、突发低温应对预案 (17)冬施施工保温示意图111国道(汤河口~市界段)改建工程第三合同2012~2013冬期施工方案一、编制依据1.1《简明施工计算手册》;1.2《冬期施工手册》;1.3《公路桥涵施工技术规范》(JTG/T F50-2011);1.4《公路工程质量检验评定标准》(JTJ F80/1-2004);1.5《砌体工程施工质量验收规范》GB50203-2002;1.6《公路工程施工安全技术规程》JTJ076-95;1.7《公路路基施工技术规范》JTG F10-2006;1.8《钢筋焊接及验收规程》JGJ 18-2003;1.9《公路隧道施工技术规范》JGJ F60-2009;1.10招标文件、设计图纸、业主、监理下发文件.二、工程概况2.1本标段为111国道(汤河口-市界段)改建工程第三标段,起止桩号K40+010~K51+474,全长11.5km。
冬季施工方案标准版在冬季进行施工工程,由于气温低、湿度高等因素的影响,施工的难度会相对增加。
为了确保施工质量、保障施工人员的安全以及工期的顺利进行,制定了冬季施工方案标准版,以便有效应对冬季施工中的各种挑战。
1. 环境准备1.1 清理施工场地在冬季施工前,要对施工场地进行彻底清理,确保没有积雪、冰块等障碍物,保证施工的顺利进行。
1.2 除雪除冰在施工过程中,需定期除雪、除冰,避免积雪、冰层对施工的影响。
2. 施工材料选择2.1 保温材料在冬季施工中,要选择保温效果好的材料,以保证施工过程中的温度。
2.2 防冻剂在混凝土施工中,要在混凝土中添加适量的防冻剂,防止混凝土在低温下凝固不完全。
3. 施工工艺与方法3.1 保温措施在冬季施工中,要加强保温措施,如覆盖保温棉被等,以保持施工现场的温度。
3.2 合理安排施工时间合理安排施工时间,避免在气温过低时进行施工,影响施工进度和质量。
4. 安全措施4.1 保证施工人员安全施工现场要设置警示标识,保证施工人员的安全,防止发生意外。
4.2 防止滑倒在冬季施工中,要注意除雪、撒盐等措施,防止施工人员因地面滑倒而受伤。
5. 施工质量控制5.1 检查质量在施工过程中,要定期进行质量检查,确保施工质量符合标准要求。
5.2 保持通风在施工中要保持通风,以加速水泥凝固,确保施工质量。
综上所述,冬季施工方案标准版是为了在冬季施工中能够应对各种挑战,保证施工质量、安全与工期的有效进行而制定的指导方案。
在实际施工中,要严格按照方案的要求进行操作,以确保施工的顺利进行。
中国国际贸易中心三期B阶段工程冬季施工方案中建一局集团建设发展有限公司国贸三期B阶段项目二〇一四年十月二十二日目录一、编制依据 (1)1.1主要规程规范 (1)1.2其它 (1)1.3编制目的及使用范围 (1)二、工程概况 (1)2.1工程概况 (1)2.2自然地理、气象资料 (2)2.3季节施工概况 (2)三、冬期施工时间 (2)四、冬期施工内容 (3)五、冬期施工准备 (4)5.1冬施原则 (4)5.2人员准备 (4)5.3技术准备 (5)5.4现场、生产准备 (5)5.5资源准备 (6)六、冬期施工现场安全防火、临水临电管理 (7)6.1 安全与防火 (7)6.2 临水临电 (8)七、土建工程冬季防冻要点 (8)7.1土方、地基、基础工程 (8)7.2模板工程 (9)7.3钢筋工程 (9)7.4混凝土工程 (10)7.5砌筑工程 (15)7.6防水工程 (16)7.7脚手架施工 (17)7.8装饰工程 (17)八、装修和机电防冻措施 (18)九、冬季临时采暖措施 (19)10.1冬季临时采暖概况 (19)10.2临时供暖方案的选择 (19)十、冬季施工安全消防措施 (19)附录一混凝土热工计算 (21)附录二混凝土出机温度、入模温度计算 (23)附录三测温孔布置图-------------------------------------------------------------------------------25一、编制依据1.1主要规程规范序号名称编号类别1 《混凝土结构工程施工质量验收规范》GB50204-2002 国家2 《混凝土强度检验评定标准》GBJ107-87 国家3 《建筑机械使用安全技术规范》JGJ33-2001 行业4 《建筑现场临时用电安全技术规范》JGJ46-2005 行业5 《混凝土外加剂应用技术规范》GB50119-2003 国家6 《建筑工程冬期施工规程》JGJ/T 104-2011 地方1.2其它国家及北京市有关法规及规定。
三标段冬季施工方案一、前言冬季是施工季节中面临挑战的时期,尤其在北方地区寒冷且天气变化多端的情况下,施工难度更大。
为确保三标段工程在冬季顺利进行,特制定本施工方案。
二、冬季气候特点1.低温: 冬季气温较低,对混凝土凝固、沥青铺设等工程影响较大。
2.降雪: 部分地区冬季会有降雪天气,可能会对工程进度造成一定影响。
3.地基冻结: 地基可能受到冻结影响,加大基础施工难度。
三、施工策略1.材料保温: 在冬季施工中,对于混凝土、沥青等易受低温影响的材料,需加强保温措施,保证施工质量。
2.施工时间控制: 合理安排施工时间,避开气温较低的时段,提高施工效率。
3.雪后作业: 针对降雪天气,及时清理积雪,保持施工区域畅通。
4.基础处理: 针对地基冻结情况,采取加热处理等措施,确保基础稳定。
四、施工方案1.沥青铺设: 采用预加热沥青的方式,避免在低温下直接铺设。
2.混凝土浇筑: 在混凝土浇筑前进行预热处理,防止凝固不完全。
3.土方开挖: 对地基进行预处理,加强支护措施,确保安全开挖。
五、安全管理1.严格遵守冬季施工安全规定,加强现场安全管理。
2.定时进行施工现场安全检查,做好防护工作。
3.培训施工人员,提高他们的安全意识和应变能力。
六、总结冬季施工虽然面临诸多挑战,但通过科学的施工方案制定和严格的安全管理,可以有效应对各种困难,确保三标段冬季施工顺利进行。
希望全体施工人员共同努力,保障工程进度,圆满完成任务。
以上就是三标段冬季施工方案的相关内容,希望能够对冬季施工过程中遇到的问题有所帮助。
中国化学工程第六建设有限公司中泰化学阜康工业园一期40万吨/年聚氯乙烯树脂30万吨/离子膜烧碱循环经济项目三标段冬季施工方案审批:审核:编制编制单位:中国化学工程第六建设有限公司中泰化学项目经理部编制日期: 2011年9月3日目录1 编制说明 (1)2 编制依据和指导思想 (2)3 主要项目及实物工程量 (3)4 冬期施工特点 (3)5 主要技术措施 (3)6 施工管理 (5)7 临时供暖管线 (12)8 冬季施工材料、机具计划 (12)9 冬季施工人员计划 (14)1 编制说明1。
1根据冬期施工规定,当室外日平均气温连续五天稳定低于5℃时,工程即转入冬期施工阶段,当连续五天室外日平均气温高于5℃时,解除冬期施工.1。
2根据有关气象资料,本工程所在地区气候在每年的10底月至来年3月底期间属于冬季施工阶段,而本工程的施工将会在这一段时间内进行.因此,在冬季施工阶段来临前,应作好各项准备防寒防冻工作,保证冬季施工阶段的安全和质量,保证工程按计划实施.1。
3在冬期施工来临前,对防冻剂掺量、原材料加热及保暖,加热设施的管理等各项冬期施工措施都要设专人负责,及时做好施工记录,并由各工程技术负责人和检查员随时抽查,掌握质量状况,发现问题及时纠正,切实保证工程质量.1。
4在冬期施工期间各单位必须指定专人负责天气预报工作,掌握气温变化情况,及时传达气象信息,并逐日做好气象记录,并应有发生气温骤降时相应的技术措施和物资准备.2 编制依据和指导思想2.1编制依据2。
1。
1中泰化学阜康工业园40万吨/年PVC、30万吨/年离子膜烧碱项目网络进度计划;2。
1.2中泰化学阜康工业园40万吨/年PVC、30万吨/年离子膜烧碱项目Ⅲ标段《施工组织设计》;2。
1。
3中泰化学阜康工业园40万吨/年PVC、30万吨/年离子膜烧碱项目设计施工图;2。
1。
4中泰化学阜康工业园40万吨/年PVC、30万吨/年离子膜烧碱项目施工用技术文件,各种标准、规范;2。
冬季施工施工方案(完整版)冬季施工施工方案(完整版)一、施工概述1.1 项目背景本项目是一个冬季施工项目,位于某地区的XX街道。
项目包括XX工程、XX工程和XX工程。
1.2 项目目标本项目旨在按时完成工程,确保工程质量并保证施工安全。
施工方案将涵盖每一个施工阶段的详细步骤和工时安排。
1.3 基本原则施工方案将根据以下基本原则进行制定:- 保证施工安全;- 提高施工效率;- 降低施工成本;- 保证工程质量。
二、施工准备阶段2.1 施工团队组建在施工前,我们将组建一个专业的施工团队,包括项目经理、工程师、施工人员和安全员。
每一个团队成员都需具备相关工作经验和相关证书。
2.2 设备和材料采购根据工程需求,我们将采购所需的设备和材料。
采购过程将严格按照像关规定进行,并确保设备和材料的质量。
2.3 施工现场布置在施工前,我们将对施工现场进行布置,包括搭建暂时设施、安装安全警示标志和设置施工区域。
2.4 施工队员培训为了保证施工过程中的安全和质量,我们将向施工队员提供必要的培训,包括安全操作规程、施工流程和工程要求等方面的培训。
三、施工阶段3.1 工程准备在施工开始前,我们将进行必要的工程准备工作,包括清理施工现场、安装防护措施和确定施工区域。
3.2 施工方案制定我们将制定详细的施工方案,包括每一个施工阶段的任务、工时安排和质量控制措施。
3.3 基础施工根据施工方案,我们将进行基础施工工作,包括基坑开挖、地基处理和基础混凝土浇筑等。
3.4 结构施工在完成基础施工后,我们将进行结构施工工作,包括梁、柱和墙体的搭建和混凝土浇筑等。
3.5 室内装修在结构施工完成后,我们将进行室内装修工作,包括地面铺设、墙面装饰和天花板安装等。
3.6 安装调试在室内装修完成后,我们将进行设备和系统的安装调试工作,确保各项设备和系统正常运行。
四、安全措施4.1 安全培训在施工开始前,我们将对施工人员进行必要的安全培训,包括施工现场的安全规定和危(wei)险识别等方面的培训。
第三标段冬季施工方案(实用资料)(可以直接使用,可编辑优秀版资料,欢迎下载)第三标段冬季施工方案(路基填方)当施工现场环境日平均气温连续5℃稳定,低于5℃,或最低环境气温低于-3℃时,应视为进入冬季施工,为保证冬季施工质量特编制本方案。
一、准备工作1、对冬季施工项目按次排工队,编制实施性的施工组织计划。
2、冬季施工项目在冰冻前应进行现场放样,保护好控制桩并树立明显的标志,防止被冰雪掩埋。
3、冰冻之前全部清除路基范围内的树根、草皮和杂物,修通现场的施工便道。
4、冰冻前应挖好坡地上填方的台阶。
5、维修保养冬季施工需用的车辆、机具设备(充分备足冬季施工期需要的工程材料)。
6、准备施工队伍的生活设施,取暖照明设备和其他过冬所需的物质。
7、对职工做好安全用电,取暖教育.开展冬季施工安全生产知识的宣传,教育和培训指导作业人员的自我防范意思和安全操作技能。
二、实施措施1、严格执行宿舍管理制度,加强作业人员生活区的管理,严禁明火取暖和乱拉,乱接电线,严防煤气中毒,火灾和触电事故。
2、设专职测温人员,收听和查询天气预报,根据气候变化,采取相应措施安排工作。
3、在遇大风,雨,雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水,积雪,争取有效的防冻、防滑措施后再进行施工,杜绝事故的发生。
4、填方填料尽量选用沙类土,碎石土等透水性好的土。
5、当天填的土当天完成碾压,填层厚度按正常施工时减少20%~30%.6、用含有部分冻土的土填筑路基时,其中含有冻土块的粒径不得大于10㎝,冻土块含量不宜超过15%,冻土块不能集中填在一个地方。
当不能满足上述要求时停止施工。
7、路堤距路床底面1米时,碾压密实后停止填筑,在上面铺一层松土保温,待冬季过后整理复压,再分层填至设计标高。
8、每层填筑时要求宽度宽于设计宽度30㎝~50㎝,待冬季过后,再修整边坡,削去多余部分并拍打密实.三、冬季施工计划2021年11月下旬~12月5日,完成K5+200~K7+200段填筑砂砾任务。
一、编制依据1、***项目相关图纸及技术文件;2、混凝土结构工程施工质量验收规范GB50204-2011;3、建筑工程冬期施工规程JGJ/T104-2011;4、砌体工程施工质量验收规范GB50203-2011;5、建筑装饰装修工程质量验收规范GB50210-2001;6、建筑工程给水排水及采暖工程施工质量验收规范GB50242-2002;二、工程概况***工程位于***。
总建筑面积约为**万㎡,地下建筑面积约为***㎡,主要为住宅工程*。
本期冬季施工主要工作内容为:主体结构、砌体工程、抹灰工程、水暖管道工程及室外细石混凝土路面、沥青路面。
三、冬季施工概念1、冬施简述《建筑工程冬季施工规程》(JGJ/T104-2011)第1.0.3条规定,“当室外日平均气温连续5d稳定低于5℃即进行入冬季施工:当室外日平均气温连续5d高于5℃时解除冬季施工”。
西安市冬季施工期间为:当年的11月15日至次年的3月15日,总计天数为121天。
(注:日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,在地面以上1.5m处,并远离热源的地方测得的)。
2、冬季气温特点根据本地的气温特点把整个冬季分为三个阶段:1)初冬季。
当年的11月中旬至12月20日,大约40天可称为初冬季。
这一阶段的日平均气温最低值一般在-2℃以上,其特点是白天基本上处于正温(寒流降温天气除外),白天和夜间处于正负温交替,但其发展趋势是气温一天比一天低,寒流降温一般是以一周一至二次呈周期性变化。
2)深冬季。
当年的12月20日至次年的2月10日大约50天,可称为深冬季。
这一阶段的日平均大都在-3℃以下,日最低气温在-10℃左右,日最高气温在0℃左右,极端最低气温可达到-15℃左右。
3)冬末阶段。
次年的2月10日至3月15日大约在35天,气温特点基本上同初冬季,但气温的发展是一天比一天高呈转暖趋势。
上述三个阶段只是根据历年气象资料旬平均气温的变化大致划分的,气温的变化是一个渐变的过程,实际上三个阶段并不存在明显的界限。
新建铁路原州区至王洼线三标2012年冬季施工方案编制:审核:批准:中铁十五局集团有限公司原王三标项目经理部2012年10月新建铁路原州区至王洼线三标段2012年冬季施工方案一、编制依据1、原王铁路设计文件;2、国家、行业现行有关技术规范、规程及标准;3、设计文件和施工调查报告提供的当地气象和气候情况。
4、规范界定的冬季施工要求,当地昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续三天稳定低于5℃时,最低气温低于-3℃时,进入冬期施工,必须按照冬季施工技术措施进行施工。
二、工程概况原王三标起讫里程为:DK18+991~DK24+093,主要工作范围为路基、前台大桥、炮台山隧道、清石河特大桥、骆驼沟大桥、骆驼梁隧道、叶齐沟隧道、马洼子沟大桥。
具体包括路基填筑、边坡防护、;区间涵洞基础及涵身施工,桥梁的桩基础、墩柱、桥台、现浇部分梁体施工;隧道部分的洞身开挖、初衬、二衬,隧道内部的避车洞、电缆沟、排水沟、进出口洞门工程、洞门处路基附属工程、洞口防排水工程。
其中路基工程长1.01km,土石方为110万m3(挖方105万m3,填方5万m3);桥梁4座,总长为1.26km(特大桥1座,大桥3座);隧道3座,总长为2.83km;清石河特大桥为我标段的关键工程,现场共设置拌合站2座。
目前主要进行的工程为桥梁工程墩身台施工,隧道二次衬砌、水沟电缆槽、洞门及明洞施工。
根据当地气象资料及设计图纸,工程场地属典型的中温带干旱大陆季风气候,年平均气温6.4摄氏度,极端最高气温为34.6摄氏度,极端最低气温-30.9摄氏度。
年平均降水量472.1mm,年最大降水量766.4mm,年平均蒸发量1732.9mm,年平均大风日(大于等于8级)20.7天,瞬时最大风速28m/s。
最大积雪深度31cm,最大季节冻深121cm。
三、成立冬季施工领导小组成立冬季施工管理机构和领导小组,施工过程中从组织上、制度上、经济上保证冬季施工能够顺利进行冬季施工领导小组名单如下:组长:千绍玉副组长:张文龙李忠富成员:赵锐王海军张永德陈建王崇勋王补云党涛李富贵四、总体施工方案为了保证施工计划的全面完成,确保工期顺利实现,项目部安排桥梁墩台身、涵洞以及隧道进行冬季施工。
根据规范要求混凝土受冻临界强度规定:采用硅酸盐水泥或普通硅酸盐水泥(矿渣硅酸盐水泥)拌制的混凝土为设计强度标准值30%(40%),掺具有抗冻性能的复合高效减水剂,且不小于5Mpa,因此冬季施工就是保证混凝土在受冻临界强度以下的保温防寒措施。
总体安排:混凝土拌合站采用锅炉加热搅拌水,原材料储料仓和拌合机料斗整个成片搭棚,四周使用帆布围挡保暖,内部供应暖气或采用电吹热风防寒措施。
外加剂存贮和罐体搭棚围护,内部安装空调或电吹热风保温。
拌合楼供应暖气,运输罐车外侧加装保温套,保证冬季混凝土的供应。
路基填筑使用划分减小施工区段,保证白天成型,夜间顶面覆盖保温防冻措施。
在冬季来临时,合理安排冬季施工措施,提前准备各种资源配置工作,确保冬季施工的工程质量满足设计及规范要求,确保原王铁路工期目标。
及时准备以下工作:1、工程部结合实际情况制定可操作性冬季施工防寒保温措施,提前向物资部提出防寒材料、设备、劳保用品计划。
2、工程部组织本项目全体施工管理人员和各施工作业班组学习冬季施工防寒知识,冬季施工安全、质量注意事项,进行人员冬季施工培训。
3、安质部针对冬季施工特点制定出安全生产措施,并组织对全体职工及架子队伍人员进行冬季施工、防寒、防火、防煤气中毒等安全知识的教育,增强安全防范意识,并加强日常的检查落实工作。
4、物资设备部做好钢材、水泥、砂石料、外加剂等施工材料的运输和储备工作,对新进材料及时下达书面通知单,报试验室进行检验。
5、拌和站进行具体规划、布置,适当进行改造,满足冬季施工要求。
6、混凝土供应路线进行统筹安排,确保混凝土运输过程的质量。
7、冬季施工中质检部门应加大质量检查力度,发现问题,要求限期整改解决,保证各项防寒措施的落实。
现场技术管理人员应加强指导,严格检查,确保冬季施工的工程质量。
五、物资准备情况考虑到冬季施工时周边地区交通不便,为防止因物资材料供应不及时而影响现场施工进度特制定以下措施以保证物资材料能够及时供应。
1、我标段根据目前施工情况和施工进度制定了物资储备的数量和实施办法,具体数量如下:(1)将我标段四个隧道口及两个拌和站堆料仓和待检仓内的地材在10月底前储备充足的地材。
(2)充分利用拌和站、洞口洞内和驻地空间,在冬季来临以前储备水泥300T及外加剂材料20T。
(3)在冬季来临以前储备各种钢筋材料150T,保证施工能够顺利进行。
2、严格执行材料堆放下垫上盖制度,认真排查材料库房的安全,及时修补破损的地方,减少冬季材料保管不善造成的浪费和不必要的损失。
3、加强物资管理,注重冬季物资的防盗、防火工作。
4、提前准备冬季施工使用的防寒材料、设备、劳保用品。
5、做好混凝土输送泵车、混凝土拌合站、混凝土罐车、吊车等施工机械(车辆)及办公车辆和设备的日常维修和保养工作,储备必要的易损件,确保满足生产要求。
冬季施工期间,各类办公车辆、施工机械、运输工具应参照有关规定换季保养、加注冬季润滑油、防冻液,停机放水。
六、冬季施工措施施工规范要求拌合机出料时混凝土的温度不低于10℃,且不高于30℃,运输到工地时入模温度不低于5℃,当环境温度低于-10℃时,不得进行混凝土施工。
拌合站总体的取暖措施为安装一台2t锅炉,供应水蒸汽进行蓄水池加热和原材料储备棚等供应暖气。
1、混凝土冬季施工1)混凝土配制(1)粗细骨料采用彩钢板搭棚遮盖的方式防雨雪,内设暖气片保暖。
(2)拌合站主机采用型钢骨架搭设暖棚,面板采用彩钢板或棉布与帆布包裹来保暖。
(3)配制混凝土时,要优先选用硅酸盐水泥或普通硅酸盐水泥;选用较小的水灰比和较小的坍落度,一般情况下水灰比要小于0.5。
当拌制的混凝土出现坍落度减小或发生速凝现象时,重新调整拌合料的加热温度。
且混凝土搅拌时间较常温施工延长50%。
(4)水泥、粉煤灰和外加剂无需加热,骨料不得混有冰雪、冻块及易被冻裂的矿物质。
(5)在拌合站主机暖棚内设暖气片保证拌制设备在拌合时周围气温不低于10℃。
拌制混凝土前及停止拌制后,采用热水冲洗搅拌机鼓筒。
(6)水及骨料按热工计算和实际试拌,确定满足混凝土浇筑需要的加热温度。
首先将水加热,加热温度控制在60℃左右,一般不得高于80℃。
混凝土在搅拌时的次序应为:先投入粗骨料和已加热的水,待搅拌均匀后再投入水泥、矿物掺合料、外加剂等,避免水泥直接与热水接触发生假凝现象。
拌和用水的加热温度不易高于80℃。
(7)当拌制的混凝土出现塌落度过小或发生速凝现象时,应重新调整投料顺序、搅拌工艺及原材料的加热温度,经搅拌合格后方可生产。
(8)混凝土出盘温度不低于+10℃,入模温度不低于+5℃。
2)混凝土输送砼的输送时间应尽可能缩短,减少输送途中的热量损失。
浇筑砼尽量安排在白天气温最高的时间进行施工。
混凝土采用混凝土罐车运输至现场后,再采用卧泵泵送。
混凝土罐车混凝土罐采用保暖棉布包裹,现场卧泵采用钢管搭暖棚进行保温。
为保证混凝土输送畅通,要控制适当的温度。
混凝土出机温度不得低于10℃。
为减少混凝土输送过程中的热量损失或冻结,所有泵管都采用棉布包裹。
为防止混凝土接触冷管而冻结,对管道预先加热,预热温度不能超过40℃,加热可采用预先泵送热水的办法。
由于冬季气温低,输送管卡容易脱扣、断裂,所以尽量使用长管,少用弯管,减少泵管卡数量。
当发生堵管时,处理时间不宜过长,一般不超过20min,故留一备用管道。
当因堵塞更换管节延误了时间致使管内混凝土温度降低至不能使用时,应先泵出该部分混凝土,并再次预热管节,将管道接通。
泵送结束时,必须排净管道内剩余的清洗用水。
3)混凝土浇筑(1)混凝土浇筑前,清除模板及钢筋上的冰雪和污垢。
当环境气温低于-10℃时,则将直径大于或等于25mm的钢筋和金属预埋件加热至正温。
(2)当新、旧混凝土面和外露钢筋(预埋件)暴露在冷空气中时,采取对距离新、旧混凝土施工缝1.5m方位内的旧混凝土和长度在1.0m范围内的外露钢筋(预埋件),进行防寒保温。
(3)冬期施工接缝砼时,在新砼浇筑前应加热使接合面有5℃以上的温度,浇筑完成后,采取措施使砼接合面继续保持正温,直至新浇筑砼获得规定的抗冻强度。
(4)混凝土采用机械振捣并分层连续浇筑,分层厚度不小于20cm。
在浇筑混凝土时,为保证灌注混凝土的入模温度不低于10℃,拟对现场卧泵进行保温,搭设保暖大棚。
4)混凝土养护(1)混凝土浇注完毕后应及时覆盖养护罩,并将养护罩固定牢固,进行冬季养生工作。
(2)有条件的施工区域采用蒸汽进行养护,蒸汽养护分为静停、升温、恒温、降温四个阶段。
混凝土灌注完毕后静停4小时,静停期间保持棚内温度不低于5℃;升温阶段中,升温速度控制在10℃/h以下;恒温阶段中:恒温20~30小时,恒温温度不大于45℃;降温过程中:应缓慢进行降温,速度控制在10℃/h以下。
在养护过程中应有专人进行温度记录,保证养护罩内的温度与混凝土的温差不得大于15℃。
(3)没有条件进行蒸汽养护的施工区域,可以采用电热片或煤炉进行加热,温度升降过程同蒸汽养护一致。
但是养护温度不宜高于35℃,达到混凝土设计强度50%时,应停止加热,进入自然养护阶段,保证棚内的温度不低于5℃。
(4)在养护过程中,混凝土表面应采用薄膜或土工布进行覆盖,进行洒水养护,养护用水需进行加热,水温与表面混凝土之间的温差不得大于15℃。
洒水次数以保持混凝土表面充分潮湿为度,一般情况下,白天以2小时一次,晚上4小时一次。
当环境相对湿度小于60%时,自然养护不少于28d;相对湿度在60%以上时,自然养护不少于14d。
(5)布置温度测量点,布设温度计进行测温,测温布点以能测量出混凝土各部位的温度为宜。
温度测控点离混凝土面或模板5~10cm左右。
(6)各个工区安排专人连续观测记录,升温阶段每1h观测一次、恒温阶段每2小时观测一次并填写记录表。
及时绘制温度曲线图,当发现混凝土浇筑温度、内外温差或升降温速率出现异常时,立即报告,分析原因,采取措施。
(7)暖棚内保温采用煤炉与电炉取暖,煤炉取暖采用安装烟囱的形式排出废烟,防止煤气中毒。
5)混凝土拆模(1)混凝土与环境的温差不得大于15℃。
当温差在10℃以上,但低于15℃时,拆除模板后的混凝土表面宜采取临时覆盖措施。
(2)根据与结构同条件养护试件的试验,证明混凝土已达到要求的抗冻强度及拆模强度后,模板方可拆除。
(3)砼模板拆除的时间,按结构特点、自然气温和砼所达到的强度来确定,一般以缓拆为宜。
(4)在拆除模板过程中,如发现砼有冻害现象,则暂停拆卸,经处理后方可继续拆卸。
