冬季施工方案交底
- 格式:docx
- 大小:54.16 KB
- 文档页数:9
一、交底时间:____年__月__日二、交底人:____(部门及职务)三、编号:____四、交底内容:一、冬季施工特点及重要性1. 冬季施工由于气候条件恶劣,施工难度加大,对工程质量、安全、进度等方面带来诸多不利影响。
2. 冬季施工是工程质量事故的多发季节,特别是混凝土工程、钢结构工程等,因此做好冬季施工安全工作至关重要。
二、冬季施工安全技术措施1. 人员安全(1)加强冬季施工人员的安全教育培训,提高安全意识。
(2)对新工人进行安全技术培训,确保其掌握冬季施工安全操作规程。
(3)严禁未经安全技术培训的人员上岗作业。
2. 机械设备安全(1)对机械设备进行定期检查、保养,确保设备正常运行。
(2)对易发生故障的设备,加强监控,发现异常及时处理。
(3)确保机械设备操作人员持证上岗。
3. 施工现场安全(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)加强施工现场的消防管理,确保消防设施完好,消防通道畅通。
(3)合理安排施工区域,确保施工人员作业安全。
4. 模板工程安全(1)模板支撑体系应按设计要求进行搭设,确保稳定可靠。
(2)模板拆除时,应严格按照操作规程进行,防止发生坍塌事故。
(3)加强对模板支撑体系的巡查,发现安全隐患及时整改。
5. 钢筋工程安全(1)钢筋加工、绑扎、焊接等工序应严格按照操作规程进行。
(2)焊接作业时,注意防止一氧化碳中毒。
(3)钢筋运输、堆放时应保持稳定,防止倾倒。
6. 混凝土工程安全(1)混凝土搅拌、运输、浇筑等工序应严格按照操作规程进行。
(2)混凝土运输车辆应保持良好状态,防止交通事故。
(3)混凝土浇筑过程中,注意防止人员坠落。
三、冬季施工安全管理制度1. 建立健全冬季施工安全管理制度,明确各级人员的安全责任。
2. 加强施工现场巡查,及时发现和整改安全隐患。
3. 定期组织安全检查,确保冬季施工安全。
四、冬季施工应急预案1. 制定冬季施工应急预案,明确事故发生时的应急措施。
技术交底—冬季施工方案交底一、背景介绍在冬季施工中,由于气温低、天气恶劣等原因,施工条件变得更加困难。
为了保证施工质量和施工进度,必须针对冬季施工特点制定合适的方案并与施工人员进行技术交底,以确保施工工作能够顺利进行。
二、施工前期准备工作1. 天气监测与预警在冬季施工中,天气变化对施工进程会产生重要影响。
因此,施工方案交底前,需要与气象部门合作,及时获取天气预报和预警信息,以便在极端天气或恶劣天气来临时及时采取相应应对措施。
2. 设备检查与保养冬季气温低,设备容易受到影响,可能会出现无法正常启动或故障频发等情况。
为了避免设备故障对施工进度的影响,必须在施工前对设备进行全面检查,并进行必要的保养和维修工作。
3. 应急预案制定由于冬季天气变化多端,容易遇到突发情况,如大雪、大风等。
因此,在交底会上,需要与施工人员共同制定应急预案,以应对突发情况的发生,保障施工人员的安全和施工进程。
三、施工方案交底内容1. 工作安排与时间计划在交底会上,需要明确工作任务和时间计划。
具体包括:每日施工内容、施工队伍组织安排、人员上岗时间、各个工序之间的衔接等。
明确工作安排和时间计划,可以提高施工效率,确保施工进度。
2. 安全防护措施冬季施工环境恶劣,施工人员容易受到寒冷、风雪等不利气候条件的影响。
交底会上需要重点讲解安全防护措施,包括:保暖措施、防滑措施、安全帽和防寒衣物的佩戴、危险区域的警示等,以确保施工人员的安全。
3. 施工技术要点针对冬季施工,可能会面临气温低、冰冻结冰等问题,交底会上需要重点讲解冬季施工的技术要点,包括:混凝土施工温度控制、材料的保温措施、起重设备操作注意事项等,以确保施工质量。
4. 施工质量验收标准为了保证施工质量,交底会上需要明确施工质量验收标准,包括各个工序的验收标准、质量检查要求等。
通过明确验收标准,可以提高施工人员的施工质量意识,确保工程质量。
四、施工后期工作1. 绩效评估与总结在施工结束后,需要对施工过程进行绩效评估与总结。

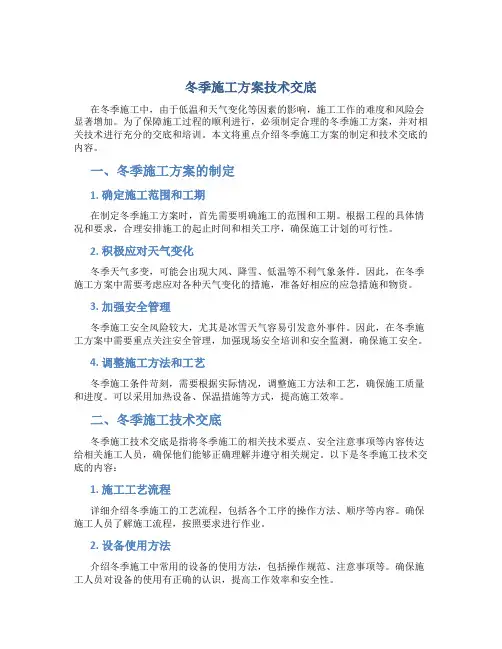

冬季施工方案技术交底在冬季施工中,由于低温和天气变化等因素的影响,施工工作的难度和风险会显著增加。
为了保障施工过程的顺利进行,必须制定合理的冬季施工方案,并对相关技术进行充分的交底和培训。
本文将重点介绍冬季施工方案的制定和技术交底的内容。
一、冬季施工方案的制定1. 确定施工范围和工期在制定冬季施工方案时,首先需要明确施工的范围和工期。
根据工程的具体情况和要求,合理安排施工的起止时间和相关工序,确保施工计划的可行性。
2. 积极应对天气变化冬季天气多变,可能会出现大风、降雪、低温等不利气象条件。
因此,在冬季施工方案中需要考虑应对各种天气变化的措施,准备好相应的应急措施和物资。
3. 加强安全管理冬季施工安全风险较大,尤其是冰雪天气容易引发意外事件。
因此,在冬季施工方案中需要重点关注安全管理,加强现场安全培训和安全监测,确保施工安全。
4. 调整施工方法和工艺冬季施工条件苛刻,需要根据实际情况,调整施工方法和工艺,确保施工质量和进度。
可以采用加热设备、保温措施等方式,提高施工效率。
二、冬季施工技术交底冬季施工技术交底是指将冬季施工的相关技术要点、安全注意事项等内容传达给相关施工人员,确保他们能够正确理解并遵守相关规定。
以下是冬季施工技术交底的内容:1. 施工工艺流程详细介绍冬季施工的工艺流程,包括各个工序的操作方法、顺序等内容。
确保施工人员了解施工流程,按照要求进行作业。
2. 设备使用方法介绍冬季施工中常用的设备的使用方法,包括操作规范、注意事项等。
确保施工人员对设备的使用有正确的认识,提高工作效率和安全性。
3. 安全防护措施强调冬季施工安全防护的重要性,介绍各项安全规程和防护措施。
教育施工人员做好个人防护,确保施工过程中的安全。
4. 紧急救援预案制定冬季施工紧急救援预案,包括各类紧急事件的处理方法和联系方式。
确保在发生意外情况时能够迅速做出反应,最大限度减少损失。
通过以上冬季施工方案的制定和技术交底,可以有效提高冬季施工的安全性和效率,确保工程顺利进行。

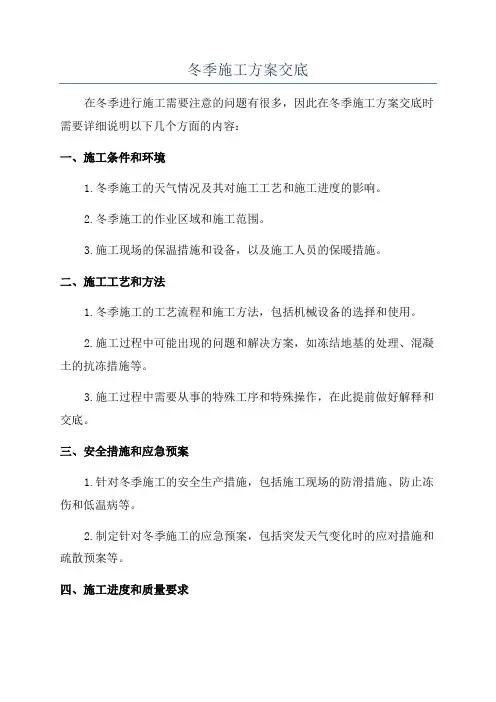

冬季施工方案交底在冬季进行施工需要注意的问题有很多,因此在冬季施工方案交底时需要详细说明以下几个方面的内容:一、施工条件和环境1.冬季施工的天气情况及其对施工工艺和施工进度的影响。
2.冬季施工的作业区域和施工范围。
3.施工现场的保温措施和设备,以及施工人员的保暖措施。
二、施工工艺和方法1.冬季施工的工艺流程和施工方法,包括机械设备的选择和使用。
2.施工过程中可能出现的问题和解决方案,如冻结地基的处理、混凝土的抗冻措施等。
3.施工过程中需要从事的特殊工序和特殊操作,在此提前做好解释和交底。
三、安全措施和应急预案1.针对冬季施工的安全生产措施,包括施工现场的防滑措施、防止冻伤和低温病等。
2.制定针对冬季施工的应急预案,包括突发天气变化时的应对措施和疏散预案等。
四、施工进度和质量要求1.设定冬季施工的进度计划和里程碑,明确各施工阶段的交付要求和时间节点。
2.对质量要求进行明确说明,特别是与冬季施工相关的施工材料要求和质量控制措施。
五、施工人员培训和交底1.对施工人员进行冬季施工的安全培训和技术交底。
2.强调施工人员的安全意识和防护要求,确保施工过程中的人员安全。
3.对施工人员进行冬季施工的实操演练,提高他们的应对突发情况的能力。
六、相关文件和资料1.提供冬季施工的相关文件和资料,如施工合同、图纸设计等。
2.对冬季施工的技术规范、标准和要求进行解释和交底。
总结起来,冬季施工方案交底需要详细介绍施工条件和环境、施工工艺和方法、安全措施和应急预案、施工进度和质量要求、施工人员培训和交底以及相关文件和资料等内容,以确保冬季施工的顺利进行和质量达标。

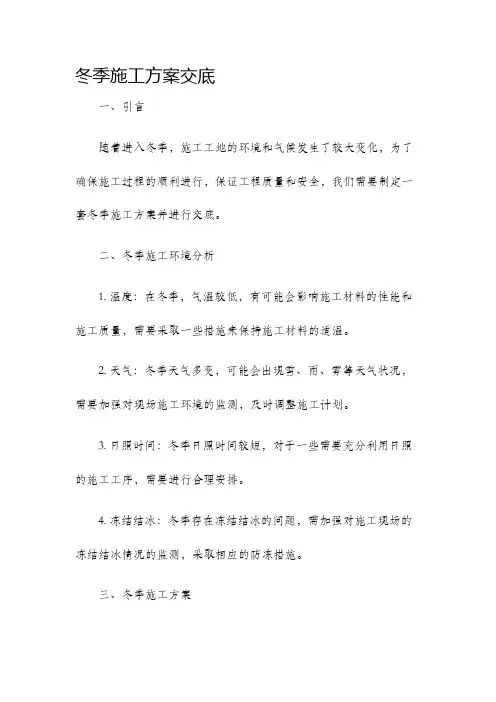

冬季施工方案交底一、引言随着进入冬季,施工工地的环境和气候发生了较大变化,为了确保施工过程的顺利进行,保证工程质量和安全,我们需要制定一套冬季施工方案并进行交底。
二、冬季施工环境分析1. 温度:在冬季,气温较低,有可能会影响施工材料的性能和施工质量,需要采取一些措施来保持施工材料的适温。
2. 天气:冬季天气多变,可能会出现雪、雨、雾等天气状况,需要加强对现场施工环境的监测,及时调整施工计划。
3. 日照时间:冬季日照时间较短,对于一些需要充分利用日照的施工工序,需要进行合理安排。
4. 冻结结冰:冬季存在冻结结冰的问题,需加强对施工现场的冻结结冰情况的监测,采取相应的防冻措施。
三、冬季施工方案1. 选取合适的施工材料:鉴于冬季低温的影响,需要选取一些耐寒性能较好的材料,以保证施工材料的质量和性能。
2. 防止施工现场结冰:在施工前,对施工现场进行彻底清扫,并铺设防滑材料,防止施工人员因结冰而滑倒。
3. 施工设备和机械的保养:冬季对施工设备和机械的使用提出了更高的要求,需要做好设备和机械的保养工作,确保其良好运转。
4. 施工人员的防寒措施:为施工人员提供防寒服装,保证其在寒冷环境下的身体舒适度和安全性。
5. 施工现场的加热设备:根据实际需要,在施工现场设置加热设备,保持施工材料和设备的适温。
6. 定期检查施工现场的冻结结冰情况:加强对施工现场的冻结结冰情况的监测,及时采取防冻措施,保障施工安全。
7. 施工计划的调整:根据冬季天气的变化,调整施工计划,确保施工工序的顺利进行。
四、安全注意事项1. 高处作业的安全:冬季的雨雪天气会增加高处作业的危险性,施工人员需正确使用安全防护设备,并严格遵守高处安全作业规范。
2. 施工道路的安全:冬季道路易出现结冰现象,施工车辆需装备防滑链,严格遵守交通规则,确保道路施工的安全。
3. 施工现场的消防安全:因为冬季干燥,施工现场火灾的危险性较高,需要做好消防设备的检查和维护,并建立消防安全预案。
冬季施工方案交底记录一、前言近期天气逐渐转冷,进入了冬季施工的关键阶段。
为了确保施工质量和安全,特此进行冬季施工方案的交底记录,以便施工过程中参考和执行。
二、施工范围本次施工的范围包括建筑物外墙的修复和涂装、室内管道维修以及地板更换等工作。
三、施工方案细节1.基础准备工作在进行冬季施工前,需要先对施工场地进行清理,确保施工区域无障碍物及安全隐患。
同时将施工场地进行标识,方便工人和监理人员辨识。
2.保温措施由于冬季气温较低,需要对施工现场进行保温措施,确保施工材料不受温度影响,同时也保证施工人员的安全和施工质量。
3.施工工艺根据建筑设计图纸和施工要求,分别进行外墙修复、管道维修和地板更换等工艺操作,确保施工工艺符合要求,质量可控。
4.安全措施在施工过程中,严格执行安全操作规程,穿戴好安全防护用具,并进行安全交底,确保施工人员的人身安全。
四、施工进度安排1.外墙修复和涂装–外墙修复工作预计于明天开始,预计施工周期为5天,完成后进行涂装工作。
2.室内管道维修–室内管道维修工作将在外墙修复完成后展开,计划施工周期为3天。
3.地板更换–地板更换工作预计在管道维修完成后进行,预计施工周期为7天。
五、施工质量验收1.定期检查进行施工期间的定期检查,确保施工过程中的质量问题及时发现和处理,提高施工质量。
2.竣工验收在施工完工后,进行整体的竣工验收,对施工质量进行全面检查,确保符合设计要求和标准。
结语通过本次冬季施工方案的交底记录,我们对施工过程中的重点工作和关键措施有了清晰的安排和计划。
希望全体施工人员能够严格按照方案要求进行施工,确保施工质量和安全,顺利完成冬季施工任务。
以上记录仅供参考,若有任何疑问或变更需求,请及时沟通协调。
感谢各位的配合和努力!。

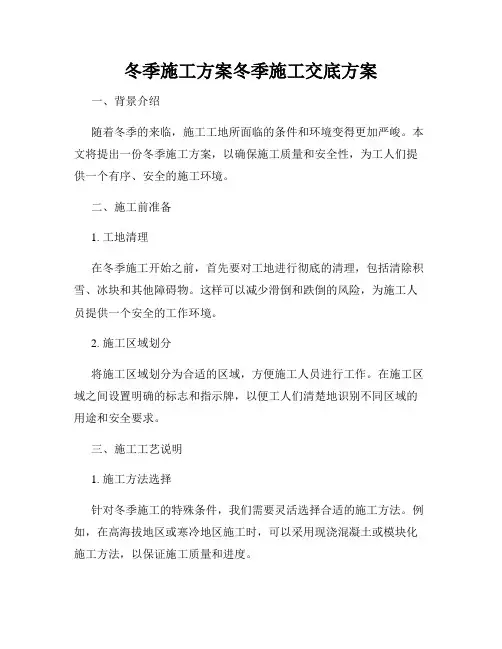

冬季施工方案冬季施工交底方案一、背景介绍随着冬季的来临,施工工地所面临的条件和环境变得更加严峻。
本文将提出一份冬季施工方案,以确保施工质量和安全性,为工人们提供一个有序、安全的施工环境。
二、施工前准备1. 工地清理在冬季施工开始之前,首先要对工地进行彻底的清理,包括清除积雪、冰块和其他障碍物。
这样可以减少滑倒和跌倒的风险,为施工人员提供一个安全的工作环境。
2. 施工区域划分将施工区域划分为合适的区域,方便施工人员进行工作。
在施工区域之间设置明确的标志和指示牌,以便工人们清楚地识别不同区域的用途和安全要求。
三、施工工艺说明1. 施工方法选择针对冬季施工的特殊条件,我们需要灵活选择合适的施工方法。
例如,在高海拔地区或寒冷地区施工时,可以采用现浇混凝土或模块化施工方法,以保证施工质量和进度。
2. 温度监控在施工过程中,需要对施工材料的温度进行监控。
特别是对于混凝土浇筑,需要控制混凝土的温度在适宜范围内,以防止冻裂的风险。
3. 保温措施在冬季施工中,需要采取一系列保温措施,确保施工材料的温度稳定。
例如,在混凝土浇筑前,可以在模板表面涂刷保温剂,并使用保温层进行包裹,以防止混凝土快速失去热量。
四、安全措施1. 安全培训在冬季施工开始之前,必须对所有施工人员进行充分的安全培训。
培训内容应包括冬季施工的风险和安全注意事项,以及应急措施的操作方法。
2. 防滑措施在冰雪覆盖的地面上,施工人员很容易滑倒和摔倒。
因此,需要提供防滑材料,如铺设防滑垫和设置防滑栏杆,以确保施工人员的安全。
3. 防寒措施在寒冷的冬季天气中,施工人员容易患上寒冷症状,如冻伤和感冒。
因此,需要提供充足的保暖衣物和热饮,以保持施工人员的身体健康。
五、应急管理1. 应急预案制定详细的应急预案,包括火灾、意外事故和恶劣天气等突发事件的处理方法和责任分工。
并提前组织演练,以确保所有施工人员都清楚应对突发事件的程序和方法。
2. 应急设备准备必要的应急设备,如灭火器、急救箱等,并确保施工人员了解其使用方法和位置。

一、指导思想为确保冬季施工期间工程质量和施工安全,根据《建设工程安全生产管理条例》及相关法律法规,结合本工程实际情况,制定本实施细则。
二、组织机构及职责1. 成立冬季施工领导小组,由总监理工程师担任组长,负责冬季施工期间全面工作。
2. 监理项目部成立冬季施工监理小组,负责冬季施工监理工作的具体实施。
三、冬季施工监理工作内容1. 监督施工单位落实冬季施工方案,确保施工质量。
2. 监督施工单位做好冬季施工材料、设备、能源、工具的供应计划。
3. 监督施工单位做好冬季施工人员的技术交底和安全教育培训。
4. 监督施工单位做好冬季施工过程中的安全防护措施。
5. 监督施工单位做好冬季施工过程中的环境保护工作。
6. 定期检查施工单位冬季施工方案的执行情况,确保施工质量。
四、冬季施工监理要点1. 施工单位应按照《建设工程冬期施工规程》要求,编制冬季施工方案,经监理工程师审核批准后实施。
2. 施工单位应做好冬季施工材料、设备、能源、工具的储备,确保施工需求。
3. 施工单位应做好冬季施工人员的技术交底和安全教育培训,提高人员安全意识。
4. 施工单位应做好冬季施工过程中的安全防护措施,确保施工安全。
5. 施工单位应做好冬季施工过程中的环境保护工作,减少施工对环境的影响。
五、冬季施工监理工作程序1. 施工单位编制冬季施工方案,报送监理工程师审核。
2. 监理工程师审核冬季施工方案,提出修改意见。
3. 施工单位根据监理工程师意见修改冬季施工方案。
4. 施工单位组织实施冬季施工方案,监理工程师进行监督检查。
5. 施工单位完成冬季施工任务,监理工程师进行验收。
六、冬季施工监理工作要求1. 监理工程师应严格按照《建设工程冬期施工规程》要求,对冬季施工方案进行审核。
2. 监理工程师应定期检查施工单位冬季施工方案的执行情况,确保施工质量。
3. 监理工程师应加强对施工单位冬季施工人员的安全教育培训,提高人员安全意识。
4. 监理工程师应做好冬季施工过程中的环境保护工作,减少施工对环境的影响。
冬季施工方案交底冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程、钢结构工程居多。
冬季施工的质量事故具有隐蔽性和滞后性,即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。
因此,在工程即将进入冬季施工前,做好冬季施工方案的交底工作显得尤为重要。
一、冬季施工准备工作1、技术准备施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。
制定的施工技术方案(措施)中,应具有以下内容:施工部署(进度安排)、施工程序、施工方法、机具与材料调配计划、施工人员技术培训(测温人员、掺外加剂人员)与劳动力计划、保温材料与外加剂材料计划、操作要点、质量控制要点、检测项目等方面。
2、生产准备根据制定的进度计划安排好施工任务及现场准备工作。
如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温。
做好冬期施工燃料的储备。
做好外加剂材料的采购和保管。
3、资源准备保温材料的准备。
冬期施工仪器仪表的准备,如大气温度测量用温度计,混凝土测温用温度计等。
职工劳动保护用品的准备。
4、人员培训组织施工管理人员学习有关冬期施工的规范、规定,学习冬期施工的理论、技术操作要点。
对测温人员、外加剂掺配和保温人员等专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
二、冬季施工主要技术措施1、土方工程基础土方工程应尽量避开在冬季施工,如需在冬季施工,则应制定详尽的施工计划,合理的施工方案及切实可行的技术措施,同时组织好施工管理,争取在短时间内完成施工。
施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路覆盖草袋)。
在相邻建筑侧边开挖土方时,要采取对旧建筑物地基土免受冻害的措施。
施工时,尽量做到快挖快填,以防止地基受冻。
一、交底时间:[填写具体日期]二、交底人:[填写姓名及职务]三、编号:[填写编号]四、交底内容:一、前言冬季施工由于气候条件恶劣,施工环境复杂,给施工安全和工程质量带来诸多挑战。
为确保冬季施工的安全和质量,现将冬季施工方案安全技术交底如下,请全体施工人员认真学习并严格执行。
二、冬季施工特点及注意事项1. 冬季施工特点:(1)低温环境,材料性能变化大;(2)施工难度增加,施工周期延长;(3)安全隐患增多,事故风险加大。
2. 注意事项:(1)加强冬季施工安全教育,提高施工人员安全意识;(2)做好施工设备的保温、防冻、防滑工作;(3)合理安排施工计划,确保施工进度;(4)加强施工现场管理,消除安全隐患。
三、冬季施工安全技术措施1. 人员安全:(1)对新工人进行冬季施工安全技术培训,确保其具备基本的安全知识和操作技能;(2)严格执行安全操作规程,杜绝违章作业;(3)对施工人员进行定期安全检查,确保其身体状况符合施工要求。
2. 设备安全:(1)对施工设备进行保温、防冻、防滑处理;(2)定期检查设备运行状态,确保设备安全可靠;(3)设备操作人员应熟悉设备性能,严格按照操作规程进行操作。
3. 施工现场安全:(1)对施工现场进行清理,确保场地平整、无积水;(2)对施工通道进行清理,确保通行畅通;(3)对施工现场进行防火、防爆、防中毒等措施;(4)对高空作业进行严格管理,确保施工安全。
4. 施工材料安全:(1)对施工材料进行保温、防冻、防潮处理;(2)确保施工材料质量合格,符合国家相关标准;(3)加强施工现场材料管理,防止材料丢失、损坏。
四、冬季施工质量控制措施1. 严格按照施工图纸和规范进行施工;2. 加强施工过程中的质量控制,确保工程质量;3. 对关键工序进行严格把关,确保施工质量;4. 对施工过程中发现的质量问题及时整改,确保工程质量。
五、冬季施工进度安排1. 制定合理的施工计划,确保施工进度;2. 加强施工组织管理,提高施工效率;3. 根据天气情况,合理安排施工工序,确保施工进度。
冬期施工方案交底为确保冬季施工工程能够高效、安全地进行,提前制定冬期施工方案并进行交底是非常重要的工作。
下面是一份冬期施工方案交底的范文,供参考。
一、施工概况交底1.项目名称、工程地点和规模;2.施工标段及包含的工程内容;3.施工单位名称、项目经理及技术人员;4.施工方法及进度计划;5.施工期限、工期和交工时间。
二、安全措施交底1.冬季施工安全注意事项和特点;2.工人个人防寒措施,如穿戴防寒服、手套、口罩、防滑鞋等;3.施工现场安全控制措施,包括设置临时围挡、隔离带、警示标志等;4.施工设备的安全使用和维护;5.废弃物处理方式和注意事项。
1.施工序列和施工顺序;2.施工机具设备的使用和维护;3.施工工艺和具体操作方法;4.特殊施工工艺和注意事项;5.现场组织管理和协调措施。
四、施工质量交底1.施工规范和相关技术标准;2.因冬季特殊环境对施工质量的影响;3.各项工序的质量要求和验收标准;4.质量检测和监控措施。
五、施工进度交底1.冬季施工进度计划;2.影响施工进度的因素及应对措施;3.施工进度的监控和调整措施;4.填写、更新和上报进度表及相关报表。
六、成本控制交底1.工程预算及项目经理对成本控制的要求;2.材料和设备的采购及费用控制;3.施工人员的劳动力成本控制;4.合理安排工序和资源,提高施工效率;5.废弃物处理费用控制。
七、质安问题处理交底1.施工中可能出现的质量问题及对应的处理措施;2.施工现场可能出现的安全事故及对应的应急预案;3.紧急情况下质安责任人的相关责任和处置措施。
八、问题解答与讨论1.允许施工人员提出问题和疑问;2.逐一解答并澄清相关规定;3.处理施工中可能出现的争议和纠纷。
以上是一份冬期施工方案交底的范文,具体的内容可以根据工程的实际情况进行调整和补充。
冬期施工方案交底的目的是确保施工人员对工程施工的各项要求有清楚的了解,提高施工效率,保证施工质量和工期的控制,同时确保施工安全。
一、自然条件1、北京气象情况:冬季施工时间一般为每年11月15日至次年3月15日。
砼结构工程当室外日平均气温连续5d稳定低于5℃即进入冬季施工,当室外日平均气温连续5d稳定高于5℃时冬季施工结束。
2、工程冬期施工部位:本工程冬季施工的分项工程有:模板工程、钢筋工程、混凝土工程。
为保证冬期正常施工,保证质量、安全及工期,特制定本冬期施工方案。
二、冬施施工特点1、混凝土强度和凝结时间明显缓慢,使混凝土强度的增长受到明显影响,模板拆除时间受到限制,从而影响工程总体施工进度。
2、冬施天气气温低,施工难度大但施工质量要求高,对管理及操作人员的责任心有更高的要求,必须抓好相应管理及职工的生活环境。
三、冬期施工的主要技术措施模板工程3.1.1支模时,应清除基层和结构结合部位的冰雪,在雪天里支设的模板要覆盖上口,防止冰雪进入模板内。
3.1.2大模板采用在背楞内填充5cm厚聚苯板保温;3.1.3梁侧模、墙模板在混凝土强度达到可松动螺栓,待混凝土临界强度达到4MPa方可拆模。
3.1.4顶板混凝土强度达到75%,悬挑构件在满足三层原模板支撑的前提下,达到100%时方可拆除模板及支撑,以保证混凝土质量要求。
钢筋工程3.2.1钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以免造成刻痕、撞击凹陷。
3.2.2钢筋接头及浇筑混凝土前将钢筋上的冰雪冻块清理干净。
3.2.3冬期在负温下如有焊接应尽量安排室内,如必须在室外焊接时,其环境温度不得低于-20℃,同时有防雪挡风措施,焊好的接头,严禁立刻碰到冰雪。
3.2.4本工程Ⅰ级钢筋采用调直机调直,不存在拉伸率问题。
当温度低于-20℃时,不得进行钢筋的冷弯施工。
混凝土工程本工程的混凝土全部采用预拌混凝土,冬施期间采取综合蓄热法及煤炉加热养护。
当室外日平均气温连续5d稳定低于5℃即进入冬季施工。
3.4.1混凝土原料在预拌混凝土合同中,除满足《混凝土施工方案》中的要求外,对预拌混凝土增加如下要求:采用水泥强度等级不低于的普通硅酸盐水泥,最小水泥用量不小于280kg/m3,水灰比不应大于。
一、冬季施工起始日期根据南京连续多年的气象统计资料和建筑工程冬期施工规程(JGJ104-97)的规定,当室外日平均气温连续 5d 稳定低于 5℃进入冬期施工,当室外日平均气温连续 5d 稳定高于 5℃冬期施工结束,根据往年情况,南京地区冬期施工时间一般为每年11月15日至次年3月15日。
本年度具体冬施期限初定为2014年11 月7日至 2015年1月4日。
在实施过程中,根据现场大气测温值测定,当满足上述对冬施条件但不在上述规定时间范围内时,仍然按照冬施规定组织施工。
二、冬季施工保障措施1)、提高认识,加强对冬季安全生产工作的组织领导(1)、各单位认真学习和落实上级主管部门文件精神和公司会议要求,成立冬季安全生产工作领导小组,切实提高对冬季安全生产工作的重视程度,全面落实各级安全生产责任制。
(2)、各施工组结合冬季施工特点和各自的实际,制定针对性较强的冬季施工安全措施,对本单位的所有在建工程进行全面、细致的大检查,开展公司检查、项目部自检和安全员日检工作,辩识查找各类重大事故隐患及安全生产管理中的薄弱环节,对本单位重大事故危险源真正做到心中有数并进行重点监控。
切实将冬季建筑施工安全防范措施落到实处。
2)、突出重点,强化施工现场的安全管理(1)、强化防高空坠落管理。
施工现场要加强对建筑物临边、屋面临边及预留洞口、电梯井口、楼梯临边等安全防护设施的设置。
施工现场各类防护棚、防护栏杆等防护设施应搭设到位,同时要在防护设施周边设置醒目的预防高空坠落的安全警示牌;脚手架搭设应稳定、及时,平立网防护应到位,距墙大于150毫米处应封闭严密;登高作业人员必须配戴防滑鞋、防护手套等防滑、防冻措施,并按要求正确戴好安全帽、系好安全带;遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪,严禁雨雪和大风天气强行组织施工作业;对施工现场脚手架、安全网等防护设施的拆除,要实行严格的内部审批制度,专人监管,不得随意拆除。
(2)、强化防触电安全管理。
要加强施工用电的管理,必须达到“一机一闸一箱一漏”三级配电两级保护,用电线路不得私拉乱接,经电工专人管理,天天检查漏电保护器是否灵敏可靠,达到用电安全。
(3)、强化“冬季五防”(防风、防冻、防滑、防火、防煤气中毒)安全管理。
在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,采取有效的防冻、防滑措施,安全防护到位后方可进行正常施工。
达到六级及以上风力时停止塔吊作业;冬季气候干燥,风力大,易发生火灾事故,要重点做好作业区、生活区、易燃易爆物品存放区、仓库、配电设施等重点部位的消防安全管理,实行重点防范、重点监控,排除火灾隐患。
加强对焊接等明火作业和各类易燃、易爆物品要严格管理,合理有效配置消防器材,严防发生火灾、爆炸事故。
教育工人正确使用灭火器材,学会逃生自救知识,全面落实防范措施,防患于未然;做好防中毒工作。
施工现场的易燃、易爆及有毒物品要建立严格的管理制度,定点分类存放,设有明显标识,并有专人负责。
宿舍与存放易燃、易爆及有毒物品的仓库应有足够的安全距离。
施工企业应为使用有毒材料作业人员配备安全可靠的防护用具,并采取有效措施保持作业场所通风良好,严防中毒事故。
(4)、强化作业人员安全交底和安全教育,提高作业人员的自我防范意识和安全操作技能。
制定突发事件切实可行的应急预案,现场必须配备相应的医疗抢救药物器材并做好冬季施工个人防护用品及工器具的准备和发放工作,根据气候变化,灵活安排不同工种工作。
三、施工准备1.组织准备为了保证在冬季施工期间施工的保质保量顺利进行,成立冬季施工领导小组。
组长:贺其锋副组长:李小聪、何景文组员:吴恭敬、倪红成、顾小杰、蒋飞、罗礼华、张明银、刘勇2 .材料准备冬施到来以前,保证所需冬施施工材料全部到位。
3.技术准备编制并组织有关人员学习冬期施工方案并向工长及相关人员做详细的交底,交底由相关人员签字并存档。
技术部门做好图纸准备,凡进行冬期施工的工程项目,必须复核施工图纸,查对其能否适应冬期施工要求,如不适合冬施,及时向建设单位及设计单位提出修改设计要求。
做好冬施技术保障措施,对材料保湿加温方法、替代材料、工艺等作出要求。
控制材料含水率;注意伸缩缝的留设。
技术人员编制为冬期施工提供热源的机具设备、保温材料、外加剂等的需求计划,并限定具体的落实时间。
质量部制定每周一次的质量分析例会制度,对冬施期间容易发生的和已经存在的质量问题进行剖析,将容易发生的质量问题消灭在萌芽状态,把已经存在的质量问题彻底地进行整改。
试验人员提前做好冬施测温的准备工作及各种试验仪器的检查维修,与商品混凝土搅拌站及试验室加强联系,做好冬施混凝土外加剂的试配试验工作,以确保施工需要。
4 .现场生产准备冬施小组要组织好冬施准备工作检查和季度月度不定期的冬施检查,发现问题及时解决,必须要有行之有效的冬期施工管理措施。
工程部门应根据冬施特点提前做好进度计划,组织好劳动力,提前做好现场冬施设施的建造工作组织冬施特殊工种的技术培训和现场指导。
工程部在施工前应依据冬施方案对施工人员做有针对性技术交底和安全技术交底。
安全部在施工前对全体施工人员做好冬季防火消防安全教育。
在冬施的不同阶段,根据工程的施工情况,采用不同的施工方法,合理有效的冬施措施,做到初冬和冬末多干,严冬少干。
对地面混凝土浇注、涂料施工、墙地砖镶贴等湿作业尽量安排到冬施前或初冬施工。
协调总包现场及办公区生活区用水管网外露水管水箱(包括水龙头)要用石棉瓦整体包裹(外刷防火涂料),加以保温,防止冻结临时上水埋深必须在地面-0.8m以下。
没有可靠的保温措施,冬期施工准备工作未做好,工程部各段不得组织开工,气温在-15℃以下严禁开工。
机械设备应加强维修保养工作、外露设备应做好防雨雪防冻准备。
各种车辆应根据气温变化,注意水箱放水,避免受冻。
冬施前,安全部协调总包安全部门统一检查一次消防器材,并进行调试;消防用水水管用阻燃草棉被裹严,并且不用时将水放干净,以免水管受冻胀裂,水泵也要做好保温工作,以免冻坏。
对各种加热设备、保温材料仔细检查其安全可靠性。
四、冬季施工技术措施1.冬施项目允许最低施工温度2.各分项工程冬季施工措施1)隔墙砌筑构造柱钢筋工程对加工好的钢筋要用塑料布覆盖,防止雪水对钢筋产生锈蚀,堆放钢筋用250mm高木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。
进现场的钢筋要堆码整齐,下雨雪时盖塑料布进行保护。
加工钢筋尽量利用无雨雪天气施工。
雨雪后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。
2)砌筑模板工程支模时,要清除基层的冰雪,并且在雪天时,支设的模板要覆盖上口,防止冰雪进入模板内,浇筑混凝土前及时将冰、雪清理干净。
模板外用和混凝土表面覆盖的保温层,不得采用潮湿状态的材料,也不应将保温材料直接铺盖在潮湿的混凝土表面上,新浇混凝土的表面应铺一层塑料薄膜后再铺保温材料。
拆除模板时,要在混凝土达到临界强度方可拆除混凝土模板,拆模后的混凝土表面要及时覆盖,使其缓慢冷却。
冬季施工有霜、雪时,必须将脚手架及环境内的霜雪清除干净后方可施工。
3)混凝土工程采用水泥强度等级不低于32.5N/mm2的普通硅酸盐水泥,水灰比不应大于0.55,砂含泥量 3.0%,石含泥量 1.0%,拌制混凝土所采用的骨料必须清洁,不得含有冰雪冻块及其它易冻裂物质,采用Ⅱ级以上粉煤灰,选用合格的早强低碱型防冻剂,严格控制混凝土含碱量≤3kg/m3,严防含碱量超标。
运输:保证混凝土出运输车温度不低于15℃,搅拌站原材料应封闭存放,不得直接露天存放,如果露天存放,不得用做冬施混凝土的供应。
保证预拌混凝土在运输中,不得有表层冻结混凝土离析水泥砂浆流失坍落度损失等现象,保证运输中混凝土的降温速度不得超过5℃ /h(在混凝土小票上写明出机温度,到场后现场测温,温差除以运输时间)。
保证混凝土的入模温度不得低于5℃,严禁使用有冻结现象的混凝土,罐车必须装上保温套,接料前用热水湿润后倒余净水,减少混凝土的热损失。
浇筑:遇雨雪天气绑扎钢筋,绑好钢筋的部分加盖彩条布,减少积雪清理难度对于支好模板且绑完钢筋,但未浇筑混凝土时,应先用阻燃草帘被覆盖好,待雨雪停后再浇筑混凝土。
浇筑混凝土前及时将模板上的冰雪和其它杂物清理干净做好准备工作,提高混凝土的浇筑速度,在地泵泵管及料斗上包覆阻燃草帘,减少热损失。
4)地面混凝土浇筑本工程混凝土地面垫层全部采用商品混凝土,为保证冬施工程质量,对混凝土加热搅拌运输浇筑及养护作如下要求:进入冬期施工后,搅拌站的混凝土配合比必须相对应进行调整,外加剂的选用,原材料加热搅拌运输入模浇筑等技术细节,必须要有对应的措施商品混凝土公司应严格按照冬施要求掌握搅拌时间,混凝土车辆运输应有保温措施(围护保温棉布)。
进入冬施后浇筑的混凝土,必须严格控制混凝土受冻临界强度采用 P.O32.5以上普通硅酸盐水泥,其临界强度当室外最低气温不低于-15℃时不得小于4.0MPa,冬施用于搅拌混凝土的砂石水泥均应封闭储存,对于砂石等原材料不能做到封闭存放而是采用露天存放的搅拌站,则尽可能不使用其混凝土。
冬施外加剂采用无盐类防冻剂,需符合《混凝土外加剂应用技术规范》(GB8075 87 GB8076 87)的规定严禁采购和使用未经市建委授予《准用证》的外加剂。
骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质,含泥量不得超过规定值。
拌制掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的1.5 倍(不少于180 秒)出机温度不小于 15℃。
混凝土拌制前,应用热水冲洗搅拌机,搅拌时间不要任意加水若发生离析时在浇筑前应进行二次搅拌。
根据工程位置,合理选择商品混凝土搅拌站,尽量减少运距,同时要做好混凝土罐车及泵管的保温工作。
混凝土浇筑后及时铺一层塑料薄膜,上面盖阻燃草帘被覆盖保温下午气温较高时可不覆盖,以使潮气散失对边棱角部位的保温厚度应增大到大面部位的 2~3 倍,在寒流来袭或者有风的天气,混凝土必须加强保温保湿,防止在养护期间不凝结或者失水开裂。
混凝土试块留置:混凝土试块除正常留置外须增设不少于两组与结构同条件养护的试块,分别用于受冻前的混凝土临界强度 5.0MPa 和同条件养护转入 28d 常温养护的混凝土强度。
按照设计要求留设伸缩缝。
5)砌筑工程每天砌筑后,应使用保温材料覆盖新砌砌体。
普通砖空心砖灰砂砖混凝土小型空心砖加气混凝土砌块和石材在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸后受冻的砌块。
墙体每日砌筑高度不得超过1.2m为宜,墙体留置的洞口,距交接墙处不应小于50cm。
解冻期间应对砌体进行观察,当发现裂缝不均匀下沉等情况时,应分析原因并采取措施。
砂浆试块的留置应符合验收规范(GB 50203-2002)10.0.5条规定的要求留置,冬期施工砌体工程还应遵守《砌体工程施工质量验收规范》(GB50203-2002)的第10章及国家现行标准建筑工程冬期施工规程JGJ104 的有关规定的要求施工。
