土建交付安装中间验收交接表
- 格式:doc
- 大小:43.50 KB
- 文档页数:2
表A01工程开工报审表工程名称:编号:已明确单位工程名称。
表A01附页工程开工条件考核表2.该表是单位工程开工申请表的附件表A02工程复工申请表工程名称:编号:表A03施工组织总设计报审表工程名称:编号:表A04专业施工组织设计报审表工程名称:编号:工程名称:编号:工程名称:编号:表A07调试方案报审表工程名称:编号:表A08调试技术措施报审表工程名称:编号:表A9单位(分包单位)资格报审表工程名称:编号:表A10供应商资质报审表(主要材料、构配件及设备供货商)工程名称:编号:表A11人员资质报审表(主要管理人员/特殊工种/特种作业人员)工程名称:编号:表A12质量管理体系及质检人员资质报审表工程名称:编号:表A12附质量管理体系及质检人员资质统计表表A13工程测量报审表工程名称:编号:表A13附工程施工测量报审记录表A14主要施工机械/工器具/安全用具报审表工程名称:编号:工程名称:编号:表A16质量验收及评定项目划分报审表工程名称:编号:表A17工程材料/构配件/设备报审表工程名称:编号:表A17附报审材料(构配件)明细表表A18验收申请表工程名称:编号:表A19试验室资质报审表工程名称编号:表A20施工测量放线报验单工程名称:编号:表A21见证取样记录工程名称:编号:表A22隐蔽工程验收申请表工程名称:编号:工程名称:编号:工程名称:编号:表A25土建交付安装中间验收交接表工程名称:编号:Q/HN-2-6802.07.049-2014表A26安装交付调试中间验收交接表工程名称:编号:31Q/HN-2-6802.07.049-201432 表A27保温工程施工申请单工程名称:编号:Q/HN-2-6802.07.049-2014表A28施工计划/调整施工计划报审表工程名称:编号:33Q/HN-2-6802.07.049-201434表A29费用索赔申请表工程名称:编号:Q/HN-2-6802.07.049-2014表A30监理工程师通知回复单工程名称:编号:35Q/HN-2-6802.07.049-201436 表A31工程预付款申报表工程名称: 编号:同Q/HN-2-6802.07.049-2014工程款支付申请表工程名称:编号:37Q/HN-2-6802.07.049-201438 表A32附建筑安装工程进度款结算表(年月)标段名称:本月完成工作量:元施工单位:监理单位:长春国电建设监理有限公司建设单位:国投伊犁能源开发有限公司项目负责人:总监:生产管理部负责人:计划负责人:计划部负责人:编制人:技经监理:审核人:Q/HN-2-6802.07.049-2014表A32附国投伊犁热电(2×330MW)工程工程月份完成工作量统计报表编制说明国投伊犁热电(2×330MW)工程工程施工合同一、本月计划完成工作量万元,实际完成万元;完成计划 %。
工程管理表单编号原则及样表本规定参照«发电工程指挥部—工程治理制度»,经修改后统一使用。
1、规格统一为A4〔210 mm×297mm〕复印纸。
图表一样采纳A3〔420mm×297mm〕或A4纸型。
表号及编号统一为楷体5号字, 英文、数字使用Times New Roman体,表内内容字体为宋体小四号字。
2、施工单位制作的验收资料表格:标题为宋体加粗三号字、一行居中;一号机组或二号机组,表头为3号黑体加粗宋体表格内容统一为宋体5号字,最小为小5号英文、数字使用Times New Roman体。
3、表格内容填写应统一使用黑色碳素墨水或黑色签字笔书写,不得使用园珠笔、纯蓝墨水及复写纸复写,所有表格不得复印。
运算机打印文件表格应采纳激光打印机。
4、此套表格中的项目名称应准确填写,字迹工整,清晰可辩。
5、单位〔企业〕代码填写清晰,专业分类代码明确,表号标识准确,编号规范。
如:HEPCC1 河北电建一公司S4EPC 山西电建四公司LZJZ 林州建总6、各参建单位的专业流水号应保持连续,并不得采纳按日期的流水号,各单位、各专业间必须统一。
工程各参建单位代码如下:〔关于今后进入现场的单位,进入现场前给予代码〕6.1、发电项目基建指挥部工程部代码为JZGC。
6.2、发电项目基建指挥部综合部代码为JZZH。
6.3、发电项目基建指挥部物资部代码为JZWZ。
6.4、发电项目基建指挥部打算部代码为JZJH。
6.5、监理公司代码为DHJL。
7.专业代码如下:7.1汽机部分对应代码为QJ。
7.2锅炉部分对应代码为GL。
7.3电气部分对应代码为DQ。
7.4热工部分对应代码为RG。
7.5焊接部分对应代码为HJ。
7.6化水部分对应代码为HS。
7.7土建部分对应代码为TJ。
7.8水工部分对应代码为SG。
7.9安全部分对应代码为AQ。
7.10调试代码为TS。
7.11物资供应对应代码为WZ。
7.12管道部分对应代码为GD。

工程常用表式规定第一章总那么1. 为统一规范下属项目公司工程常用表式,在«建设工程监理规范»〔GB50319-2021〕所列表式的基础上,结合工程建设实际情形,制订本规定。
2. 各参建单位〔业主、监理、施工、安装、调试等单位〕均应执行本规定。
本«规定»中的表格样式为〔A〕版,使用中有什么建议和意见,可向项目治理部及时反馈意见;有必要时进行修定,修定版本为〔B〕版。
3. 假如电力资料软件中有相关表格,那么以电力资料软件最新版表格为准。
4. 本方法规定了生物质和垃圾焚烧发电工程常用表式所涉及的内容。
第二章使用本卷须知1. 使用常用表式本卷须知:1.1 表格纸张要求为70g/㎡的胶版印刷纸或复印纸,采纳A4型纸〔210㎜×297㎜〕。
1.2 表格式样、字体严格按照本规定中的表格执行,不得任意改动。
1.3 表格页边距为左边距为25mm,右边距为15mm,上边距为20mm,下边距为15mm。
1.4 填写〝表格内容〞的字体一样使用宋体小四,专门情形依照实际可使用宋体五号〔或小五〕。
填写结论性意见或签字时,必须使用不褪色的碳素墨水或黑色签字笔等合格的书写材料。
1.5表格中的内容应准确填写,不得涂改、刮改以及用修正液涂抹,字迹工整,清晰可辨,妥善保管,确保归档资料的质量。
1.6表格中各责任单位或部门签署意见后必须加盖单位公章。
;1.7填写〝工程名称〞时,因表格的内涵不同,工程名称应随内涵变化而变化,力求贴近内涵。
〔1〕工程名称:******〔2〕当涉及具体工程项目时: 应依照表格内容对应的工程填写工程名称。
表格内容涉及单位工程时,填写单位工程名称;表格内容涉及分部工程时,填写分部工程名称;表格内容涉及分项工程时,填写分项工程名称。
其中单位、分部、分项工程名称须与«工程质量检验评定项目划分表»保持一致,不得随意更换。
1.8 表格中〝工程编号〞为单位工程编号,请各单位依照«电力建设施工质量验收及评定规程»〔DL/T 5210.1-2021〕认真审核,如有错误,及时反馈项目公司、监理部,以便修改。
中间交付验收交接表
本表一式份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
中间交付验收交接表
本表一式四份,由移交承包单位填报,建设单位。
项目监理机构、接收承包单位各一份。
内部中间交付验收交接表。
中间交接验收管理制度1、目的为了明确工程建设中各工种交接程序,划清各自的责任,确保???发电厂二期2×300MW机组工程的质量和整个工程的进度,特制定本管理制度。
2、管理制度编制依据:2.1国家及电力行业颁发的建设施工及验收技术规范和有关技术标准。
2。
2电力行业颁发的电力建设施工技术管理制度、规定等。
2.3建设单位与施工单位双方签订的合同相关条款。
2。
4《电力建设施工质量及验评规程》2。
5施工方案、调试方案等技术、质量控制文件。
3.适用范围本制度适用于??????二期2×300MW机组工程中间验收交接全过程管理。
4、规定4.1 中间验收工作由建设单位工程部归口管理,监理公司组织进行。
建设单位工程部、监理公司、施工单位、调试单位参加中间交接验收工作,并办理书面交接手续。
4.2 申报土建交付安装验收必须具备的条件4。
2。
1土建施工单位按设计图纸和设计变更等全部完成该项目的土建施工;4。
2.2土建施工单位将轴线、标高和中心线等实测完,并在实物上标注清楚,实测误差需与申报资料相符;4.2。
3设备基础强度达到设计要求;4。
2.4土建工程的施工区域满足安全文明施工要求,道路满足设备进场的需要。
4.3 中间交接验收过程交付单位所交付验收的项目依据设计图纸、设计变更施工完毕,经全面自检后达到交付条件;提前24小时向监理公司提交中间交接验收交付安装验收申请表。
建设单位和监理公司接到交付验收申请后,及时组织交、接单位专业工程师进行检查,若能够达到交接条件,则允许进行交接;若达不到交付条件,则提出限期整改要求。
施工单位(部门)整改完成后,通知监理公司复检并及时办理交接手续。
4。
4 土建交付安装验收要求4。
4。
1 厂房纵横中心线及标高基准点、预埋件的位置、孔洞中心线及孔洞内必须清理干净;4。
4。
2 属于管沟、电缆沟道,应提供孔洞或埋件位置,并清理干净、排除污水,在永久排水系统投用后,应保证沟道内不积水;4。
工作移交会议纪要篇一:交接会议纪要会议纪要20XX年12月6日在张总办公室召开了工程结算有关会议,张国平、李有成、闫林槐、郭建立、刘小庆参加了会议。
会议通过了工程结算有关事宜的处理方案。
一、中心校结算签字程序问题。
因领导班子人员调动,该工程接任领导没有接手、不了解工程情况,签字程序无法进行。
会议了解工程结算情况,通过了签字程序,并完成签字,具备报总公司审计条件。
保修协议及操场维修事宜另行约定,工程部督促执行。
二、尾矿库工程结算有关问题。
尾矿库结算中工程机械过路费没有依据,外购石材审批手续不全,电费火工材料扣减问题,主公路维修审批文件手续不全。
会议了解工程情况,做出以下处理意见:火工材料须签订补充协议,在工程结算直接调整该项目费用。
其他项目按照正常签字程序执行。
主公路维修完成签字程序。
三、选厂厂房及附属工程(a+c标段)结算有关问题。
工程情况:粉矿仓桩基础(9.8万元),施工方投标时漏算,施工时我公司变更扣减。
考虑到浮选槽基础下沉一事(修复费用18.8余万元),我公司也有责任,综合考虑施工情况,该桩基础费用我公司不再扣减。
甘洛县尔呷地吉铅锌矿业有限公司20XX年12月6日篇二:人事工作交接会议纪要第1页共2页第2页共2页篇三:基础移交会议纪要扬明电子科技有限公司1#厂房工程基础验收会议纪要一、时间:20XX年07月28日二、地点:扬明电子科技有限公司会议室三、参会单位及人员:质监站:夏涛、唐杰设计单位:洛阳规划建筑设计院:金华地勘单位:广东省建筑设计研究院重庆分院:王增勇建设单位:重庆扬明电子科技有限公司:李国栋监理:重庆凯弘工程咨询有限公司:杨洪、杨坤施工单位:重庆市展欧特建筑工程有限公司:唐俊金重庆市曾家建筑工程有限公司:张明忠、郝明礼、袁琴四、会议主持:杨洪五、会议内容:参加本次基础验收会议的有关单位及人员于20XX年07月28日下午14:40~16:00对现场及各相关资料进行了认真的检查;会议由监理单位总监主持,形成相关会议纪要如下:1、施工单位介绍了自检情况,说明了各验收条件合格。

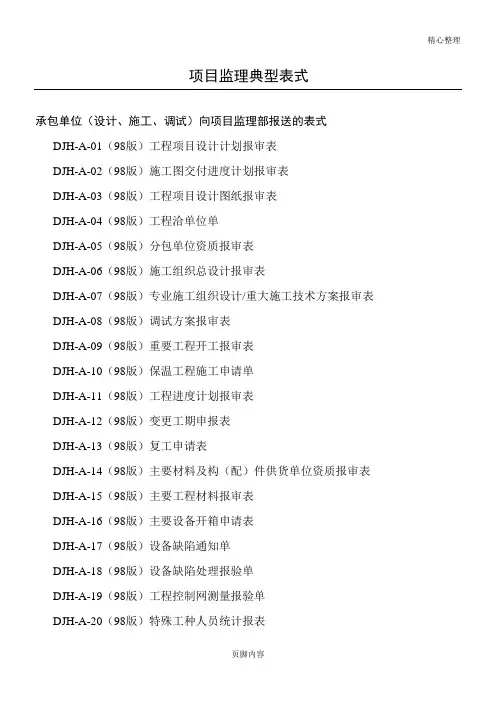

精心整理项目监理典型表式承包单位(设计、施工、调试)向项目监理部报送的表式DJH-A-01(98版)工程项目设计计划报审表DJH-A-02(98版)施工图交付进度计划报审表DJH-A-16(98版)主要设备开箱申请表DJH-A-17(98版)设备缺陷通知单DJH-A-18(98版)设备缺陷处理报验单DJH-A-19(98版)工程控制网测量报验单DJH-A-20(98版)特殊工种人员统计报表DJH-A-21(98版)主要施工机械、计量器具、检测仪表检验统计表DJH-A-22(98版)施工质量检验项目划分报审表DJH-A-23(98版)工程质量报验单DJH-A-24(98版)土建交付安装中间验收交接表DJH-A-25(98版)安装交付调试中间验收交接表DJH-A-26(98版)工程质量事故报告单DJH-B-05(98版)设计交底、图纸会审审查记录工程项目设计计划报审表表号:DJH-A-01(98版)编号:本表一式五份,由分包单位填报,项目监理部二份,建设单位、总承包单位、分包单位各存一份。
施工图交付进度计划报审表表号:DJH-A-02(98版)编号:本表一式五份,由分包单位填报,项目监理部二份,建设单位、总承包单位、分包单位各存一份。
工程项目设计图纸报审表表号:DJH-A-03(98版)编号:本表一式五份,由分包单位填报,项目监理部二份,建设单位、总承包单位、分包单位各存一份。
工程洽商单表号:DJH-A-04(98版)编号:1、本表一式六份,由分包单位填报,经同意后,项目监理部两份,建设单位、设计、总承包单位、分包单位各一份。
2、变更内容较多或有附图可另附活页。
分包单位资质报审表表号:DJH-A-05(98版)编号:本表一式四份,由分包单位填报,建设单位、项目监理部、总承包单位、分包单位各存一份。
施工组织总设计报审表表号:DJH-A-06(98版)编号:本表一式四份,由总包单位填报,建设单位、项目监理部各存一份,总承包单位存两份。
质量检查验收管理1 目的本制度规定了风电工程建设中的质量验收工作程序,旨在从基础、工序、文件记录上为单位工程验收、工程总体验收奠定基础。
2 适用范围本程序适用于江苏电建三公司风电公司各项目工程的二级质量验收工作。
3 工程流程3。
1 质量验评范围主要包含:质量检验评定项目的划分;各单位工程检验范围;各分项工程质量验评标准的引用。
3。
2 项目部质量管理负责人应按照“验标"要求,结合工程具体情况编制所承建工程的质量验评范围,并填写施工质量检验项目划分报审表(见附表1),由业主、监理公司核定。
3.3 工程质量检验评定项目按分项、分段、分部和单位工程划分顺序逐级进行. 3。
4 工程项目完工后进行质量检验及评定,参照“火电工程质量检验及评定标准”规定,依次进行质量检验及评定。
3。
5 分项工程的质量检验评定由施工单位逐级验收。
3.6 分部工程的质量评定,在所含分项工程全部完工,并签证了“分项工程质量检验评定表”的基础上,由项目部负责填写“分部工程质量检验评定表”,质量管理负责人审核,最后交监理公司核签。
3.7 单位工程的质量评定,在所含分部工程完工并签证了“分部工程质量检验评定表”,由监理公司预验收,尚需进行观感质量评定的工程,先由施工单位自评,然后提交监理单位预验收合格后,再正式验收及评定。
3。
8 单项工程竣工报验时,项目部也采用“工程质量报验单”进行报验。
4 质量检验等级评定4.1 质量检验等级评定,依次按分项工程、分部工程和单位工程为对象进行。
4.2 质量等级标准按照部颁各专业“验标”规定执行。
4.3 凡执行国外设备施工质量评定,按订货合同执行,如合同无规定,则另行商定.5 对“不合格"分项工程的处理5。
1 分项工程经检验评定不符合规范、验标规定“合格”标准的,可判为不合格项。
5.2对于不合格分项工程的处理,依据“不合格项管理制度"执行.5。
3不合格分项工程处理完验收合格后,应重新办理质量验评手续。
