第一节基本概念一、装饰工程预算的概念1.装饰工程预算装饰工程预算是指根据不同设计阶段的装饰工程的图纸、国家规定的现行定额及有关文件,编制的工程所需投资的经济性文件。
2.定额建筑工程定额是指在一定的生产条件下,生产质量合格的单位产品所需要消耗的人工、材料、机械台班和资金的数量标准。
它反映出一事实上时期的社会劳动生产水平。
定额具有科学性、法令性、群众性、时效性。
二、北京市装饰工程预算的编制方法1.装饰工程实行定额量、市场价,采取一次包定方式。
2.定额量:按设计图纸和概算定额确定的人工工日、主要材料使用量。
3.市场价:指工资单价、材料价格。
4.目前装饰工程预算执行的是北京市2003概算定额。
第二节装饰工程预算的分类及其作用一、装饰工程预算的分类(分为三类):1.设计概算:是指在初步设计阶段,由设计单位根据工程的初步设计或扩大初步设计图纸,概算定额或指标等有关文件等编制的。
2.施工图预算:是指在施工图设计阶段,当装饰工程设计完成后,开工前,施工单位根据施工图纸等有关文件编制的预算。
3.施工预算:是指施工阶段,在装饰工程施工预算的控制下,施工队根据施工图,通过工料分料编制的基本是实际消耗的,工、料、机等的工程费用。
目前工程在招投标,鉴定合同等方面,对外普通采用的是施工图预算。
二、装饰工程预算的作用1.是选择最优设计方案的依据。
2.是投标投价的依据。
3.鉴定施工合同的依据。
4.是指付工程款及竣工结算的依据。
5.是编制施工组织设计,进行工料分析,实行经济核算的依据。
第二章装饰工程费用的构成第一节概述装饰工程造价费用的构成与北京市建筑家装工程费用的构成,与北京市建设工程概算定额的费用构成相同,由以下几项构成:1.工程实体性消耗,即人工、材料、消耗、施工机械使用费。
2.施工措施性消耗,主要指其它直接费,包括大中小型机械费、工具用具使用费、工程水电费、二次搬运费、脚手架使用费等。
3.间接消耗,即施工管理费,包括临时设施、现场经费和文明安全施工及环保管理增加费。

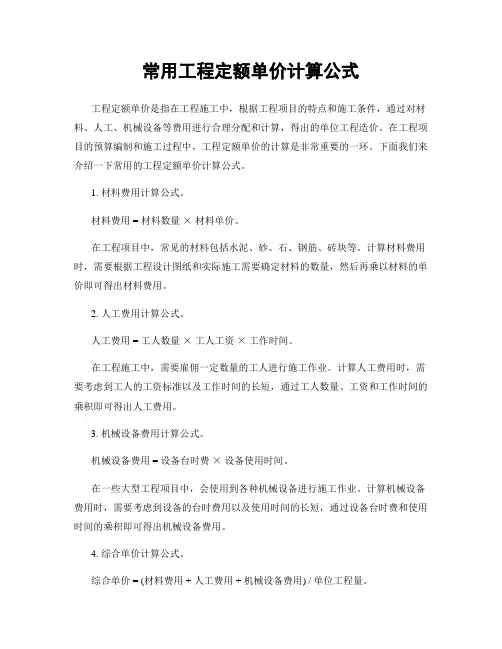

常用工程定额单价计算公式工程定额单价是指在工程施工中,根据工程项目的特点和施工条件,通过对材料、人工、机械设备等费用进行合理分配和计算,得出的单位工程造价。
在工程项目的预算编制和施工过程中,工程定额单价的计算是非常重要的一环。
下面我们来介绍一下常用的工程定额单价计算公式。
1. 材料费用计算公式。
材料费用 = 材料数量×材料单价。
在工程项目中,常见的材料包括水泥、砂、石、钢筋、砖块等。
计算材料费用时,需要根据工程设计图纸和实际施工需要确定材料的数量,然后再乘以材料的单价即可得出材料费用。
2. 人工费用计算公式。
人工费用 = 工人数量×工人工资×工作时间。
在工程施工中,需要雇佣一定数量的工人进行施工作业。
计算人工费用时,需要考虑到工人的工资标准以及工作时间的长短,通过工人数量、工资和工作时间的乘积即可得出人工费用。
3. 机械设备费用计算公式。
机械设备费用 = 设备台时费×设备使用时间。
在一些大型工程项目中,会使用到各种机械设备进行施工作业。
计算机械设备费用时,需要考虑到设备的台时费用以及使用时间的长短,通过设备台时费和使用时间的乘积即可得出机械设备费用。
4. 综合单价计算公式。
综合单价 = (材料费用 + 人工费用 + 机械设备费用) / 单位工程量。
在工程项目的预算编制过程中,需要计算出单位工程的综合单价。
综合单价是指在考虑了材料、人工、机械设备等费用后,得出的单位工程造价。
通过将材料费用、人工费用和机械设备费用相加,再除以单位工程量即可得出综合单价。
5. 直接费用计算公式。
直接费用 = (材料费用 + 人工费用 + 机械设备费用) ×工程量。
在工程项目的预算编制过程中,需要计算出工程项目的直接费用。
直接费用是指在考虑了材料、人工、机械设备等费用后,得出的工程项目总造价。
通过将材料费用、人工费用和机械设备费用相加,再乘以工程量即可得出直接费用。
通过以上介绍,我们可以看到,在工程定额单价的计算过程中,需要考虑到材料费用、人工费用、机械设备费用等多个方面的因素。

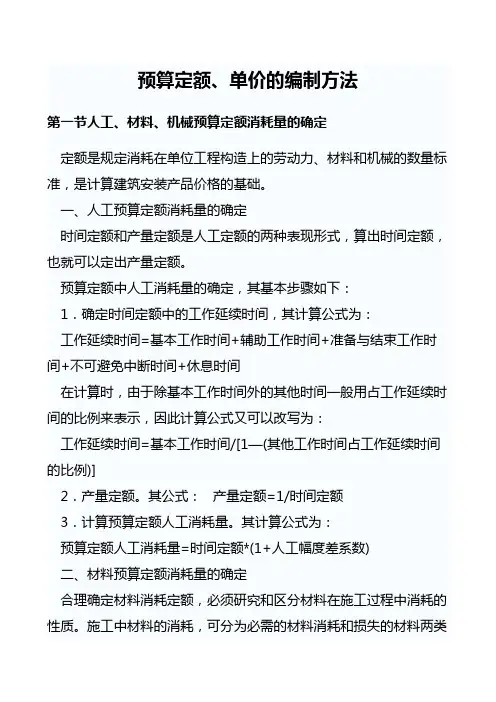

预算定额、单价的编制方法第一节人工、材料、机械预算定额消耗量的确定定额是规定消耗在单位工程构造上的劳动力、材料和机械的数量标准,是计算建筑安装产品价格的基础。
一、人工预算定额消耗量的确定时间定额和产量定额是人工定额的两种表现形式,算出时间定额,也就可以定出产量定额。
预算定额中人工消耗量的确定,其基本步骤如下:1.确定时间定额中的工作延续时间,其计算公式为:工作延续时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间在计算时,由于除基本工作时间外的其他时间一般用占工作延续时间的比例来表示,因此计算公式又可以改写为:工作延续时间=基本工作时间/[1—(其他工作时间占工作延续时间的比例)]2.产量定额。
其公式:产量定额=1/时间定额3.计算预算定额人工消耗量。
其计算公式为:预算定额人工消耗量=时间定额*(1+人工幅度差系数)二、材料预算定额消耗量的确定合理确定材料消耗定额,必须研究和区分材料在施工过程中消耗的性质。
施工中材料的消耗,可分为必需的材料消耗和损失的材料两类性质。
完成单位合格产品所必需消耗的材料数量,按用途可分为主要材料、辅助材料、周转性材料、其他材料。
其计算方法主要有以下几种。
(1)按标准规格及规范要求计算。
这是一种常用的方法,其中一些基本的计算公式应记住,如:每立方米1砖墙砖的净用量计算公式为:砖数=1/[(砖宽十灰缝)*(砖厚+灰缝)*砖长]再如砂浆用量的计算公式为:砂浆(m3)=(1 m3砌体—砖数的体积)*1.07其中1.07是砂浆实体积折合为虚体积的系数。
(2)按设计图纸尺寸计算。
(3)对于配合比用料,可采用换算法。
(4)对于不能用其他方法确定定额消耗量的新材料、新结构,可采用测定法。
材料的损耗量,是指在正常施工条件下不可避免的材料消耗,如现场内材料运输损耗及施工过程损耗.材料定额消耗量=材料净用量+损耗量=材料净用量X(1+损耗率) 三、机械预算定额消耗量的确定机械台班预算定额消耗量的计算步骤及计算方法如下。

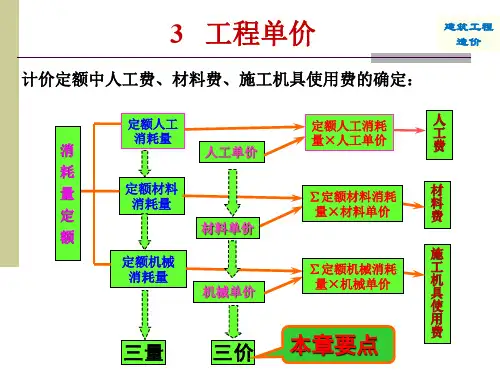

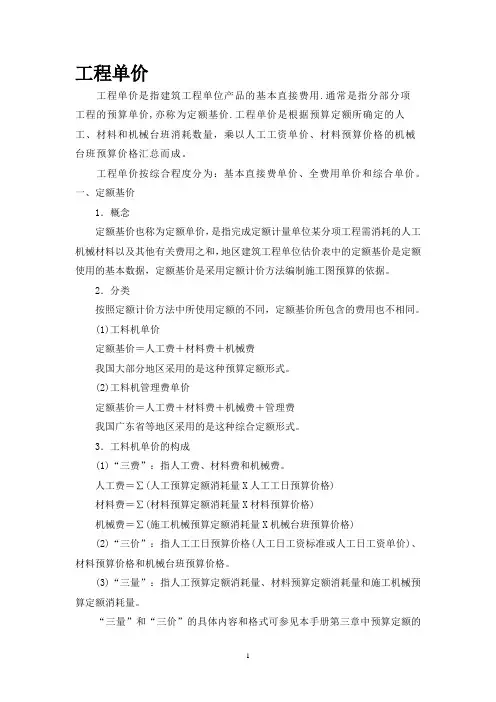

工程单价工程单价是指建筑工程单位产品的基本直接费用.通常是指分部分项工程的预算单价,亦称为定额基价.工程单价是根据预算定额所确定的人工、材料和机械台班消耗数量,乘以人工工资单价、材料预算价格的机械台班预算价格汇总而成。
工程单价按综合程度分为:基本直接费单价、全费用单价和综合单价。
一、定额基价1.概念定额基价也称为定额单价,是指完成定额计量单位某分项工程需消耗的人工机械材料以及其他有关费用之和,地区建筑工程单位估价表中的定额基价是定额使用的基本数据,定额基价是采用定额计价方法编制施工图预算的依据。
2.分类按照定额计价方法中所使用定额的不同,定额基价所包含的费用也不相同。
(1)工料机单价定额基价=人工费+材料费+机械费我国大部分地区采用的是这种预算定额形式。
(2)工料机管理费单价定额基价=人工费+材料费+机械费+管理费我国广东省等地区采用的是这种综合定额形式。
3.工料机单价的构成(1)“三费”:指人工费、材料费和机械费。
人工费=∑(人工预算定额消耗量X人工工日预算价格)材料费=∑(材料预算定额消耗量X材料预算价格)机械费=∑(施工机械预算定额消耗量X机械台班预算价格)(2)“三价”:指人工工日预算价格(人工日工资标准或人工日工资单价)、材料预算价格和机械台班预算价格。
(3)“三量”:指人工预算定额消耗量、材料预算定额消耗量和施工机械预算定额消耗量。
“三量”和“三价”的具体内容和格式可参见本手册第三章中预算定额的相关内容。
4.工料机管理费单价(1)“四费”:指人工费、材料费、机械费和管理费。
人工费=∑(人工预算定额消耗量X人工工日预算价格)材料费二∑(材料预算定额消耗量X材料预算价格)机械费=∑(施工机械预算定额消耗量X机械台班预算价格)管理费=(人工费+机械费)X管理费分摊费率或人工费X管硬费分摊费率(2)“价”:指人工工日预算价格(人工日工资标准或人工日工资单价)、材料预算价格和机械台班预算价格。

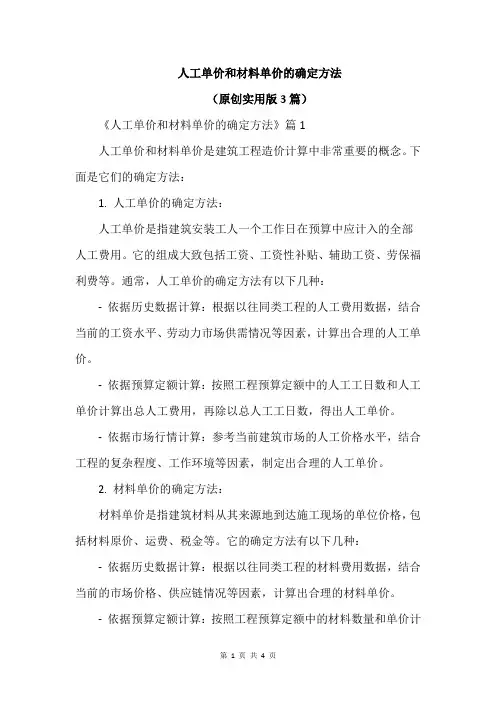

人工单价和材料单价的确定方法(原创实用版3篇)《人工单价和材料单价的确定方法》篇1人工单价和材料单价是建筑工程造价计算中非常重要的概念。
下面是它们的确定方法:1. 人工单价的确定方法:人工单价是指建筑安装工人一个工作日在预算中应计入的全部人工费用。
它的组成大致包括工资、工资性补贴、辅助工资、劳保福利费等。
通常,人工单价的确定方法有以下几种:-依据历史数据计算:根据以往同类工程的人工费用数据,结合当前的工资水平、劳动力市场供需情况等因素,计算出合理的人工单价。
-依据预算定额计算:按照工程预算定额中的人工工日数和人工单价计算出总人工费用,再除以总人工工日数,得出人工单价。
-依据市场行情计算:参考当前建筑市场的人工价格水平,结合工程的复杂程度、工作环境等因素,制定出合理的人工单价。
2. 材料单价的确定方法:材料单价是指建筑材料从其来源地到达施工现场的单位价格,包括材料原价、运费、税金等。
它的确定方法有以下几种:-依据历史数据计算:根据以往同类工程的材料费用数据,结合当前的市场价格、供应链情况等因素,计算出合理的材料单价。
-依据预算定额计算:按照工程预算定额中的材料数量和单价计算出总材料费用,再除以总材料数量,得出材料单价。
-依据市场行情计算:参考当前建筑市场的材料价格水平,结合工程的实际情况,制定出合理的材料单价。
需要注意的是,人工单价和材料单价的确定方法并不是单一的,可以根据实际情况综合运用多种方法,以确保计算出的单价更加合理和准确。
《人工单价和材料单价的确定方法》篇2人工单价和材料单价是建筑工程造价计算中非常重要的概念。
下面是它们的确定方法:1. 人工单价的确定方法:人工单价是指建筑安装工人一个工作日在预算中应计入的全部人工费用。
它的组成大致包括工资、工资性补贴、辅助工资、劳保福利费等。
通常,人工单价的确定方法有以下几种:-依据历史数据计算:根据以往同期的人工单价数据,结合当时的物价水平、劳动力市场供求关系等因素,推算出本次计算期的人工单价。
