单代号搭接网络计算示例
- 格式:ppt
- 大小:178.00 KB
- 文档页数:1
单代号搭接网络计划时间参数计算在一般的网络计划(单代号或双代号)中,工作之间的关系只能表示成依次衔接的关系,即任何一项工作都必须在它的紧前工作全部结束后才能开始,也就是必须按照施工工艺顺序和施工组织的先后顺序进行施工。
但是在实际施工过程中,有时为了缩短工期,许多工作需要采取平行搭接的方式进行。
对于这种情况,如果用双代号网络图来表示这种搭接关系,使用起来将非常不方便,需要增加很多工作数量和虚箭线。
不仅会增加绘图和计算的工作量,而且还会使图面复杂,不易看懂和控制。

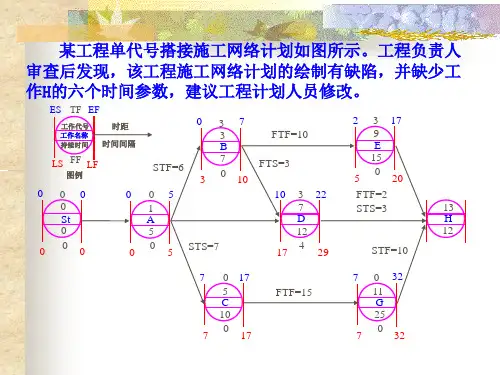

例如,浇筑钢筋混凝土柱子施工作业之间的关系分别用横道图、双代号网络图和搭接网络图表示,如下图所示。
一.搭接关系的种类及表达方式单代号网络计划的搭接关系主要是通过两项工作之间的时距来表示的,时距的含义,表示时间的重叠和间歇,时距的产生和大小取决于工艺的要求和施工组织上的需要。
用以表示搭接关系的时距有五种,分别是STS (开始到开始)、STF (开始到结束)、FTS (结束到开始)、FTF (结束到结束)和混合搭接关系。
(一)FTS (结束到开始)关系结束到开始关系是通过前项工作结束到后项工作开始之间的时距(FTS )来表达的。
如下图所示。
FTS 搭接关系的时间参数计算式为:iji j ij i j FTS LF LS FTS EF ES +=+=当FTS =0时,则表示两项工作之间没有时距,j i i j LS LF EF ES ==,,即为普通网络图中的逻辑关系。
又如混凝土沉箱码头工程,沉箱在岸上预制后,要求静置一段养护存放的时间,然后才可下水沉放。
(二)STS (开始到开始)关系开始到开始关系是通过前项工作开始到后项工作开始之间的时距(STS )来表达的,表示在i 工作开始经过一个规定的时距(STS )后,j 工作才能开始进行。
STS 搭接关系的时间参数计算式为:iji j ij i j STS LS LS STS ES ES +=+=如道路工程中的铺设路基和浇筑路面,当路基工作开始一定时间且为路面工作创造一定条件后,路面工程才可以开始进行。
