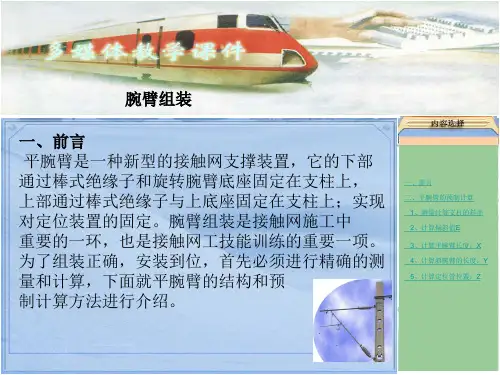

第一节简单腕臂支柱装配安装1作业条件(1)接触网支柱已经整正结束,支柱强度、限界等符合设计要求,达到进场测量条件;(2)腕臂安装所需的物资已经进场,并报验合格;(3)既有线施工时封闭点计划已向铁路局申报并获批(新线施工时封闭点计划已向铁路临管单位申报并获批);2施工准备(1)审核、复核设计图纸及其它设计资料,澄清有关技术问题,熟悉有关规范和技术标准;(2)施工人员已经过技术培训和交底,考核合格后持证上岗;(5)施工安全措施及应急预案已制定。
3 作业内容施工封闭点申请、支柱限界测量、支柱倾斜率测量、支柱埋深测量、上下腕臂底座中心到轨高度测量、线路曲线外轨超高测量、相邻支柱间跨距测量、数据整理、腕臂计算、腕臂预配、腕臂安装、腕臂加固、填写安装记录。
4 施工技术标准(1)支柱装配测量应在附加悬挂架设完成后,按照支柱装配测量数据表所列项目逐一测量。
除相邻支柱间跨距按厘米计,其它数据均精确到毫米。
(2)腕臂底座安装高度应符合设计要求,对于高度不符合设计要求的,通知作业队重新调整,并测量。
(3)支柱装配各部件尺寸应采用支柱装配软件计算,计算值精确到mm。
(4)对于侧面限界超标严重的支柱,需通过软件验证调整底座安装位置,保证定位环安装位置。
(5)所有装配在计算时应验证动态包络线的符合性。
(6)腕臂底座安装高度符合设计要求,上下底座间距、下底座到轨面的间距误差控制在0~20mm间;H型钢柱根据腕臂底座安装位置选择临近的孔位。
(7)各种连接螺栓使用力矩扳手紧固,达到设计标准力矩,紧固力矩见表8-1-1,止动垫片掰向正确。
(8)连接销钉与开口销穿向正确,开口销双向夹角扳成不小于120°,β型开口销应正确安装。
(9)腕臂棒式绝缘子表面无损伤,排水孔朝下;平腕臂的定位孔与平腕臂棒式绝缘子压板凸台连接牢靠。
5.2操作要点5.2.1施工准备(1)组建专业测量计算组,对全体成员进行测量方法及计算软件应用的培训。
(2)准备测量工具:钢卷尺、水准仪、丁字尺、水平尺、经纬仪、线坠、油漆等。
