混凝土防渗墙施工技术(课堂PPT)
- 格式:ppt
- 大小:61.42 MB
- 文档页数:16
第八节混凝土浇筑槽孔混凝土浇筑是防渗墙施工的关键工序,所占的施工时间不长,但对成墙质量至关重要。
防渗墙混凝土采用泥浆下直升导管法浇筑,自下而上置换孔内泥浆,在浆柱压力的作用下自行密实,不用振捣。
单个槽孔的浇筑必须连续进行,并在较短的时间内完成。
由于浇筑过程不能直观了解,质量问题不易及时发现;所以必须加强管理,严格按照工艺要求操作,充分作好各项准备工作。

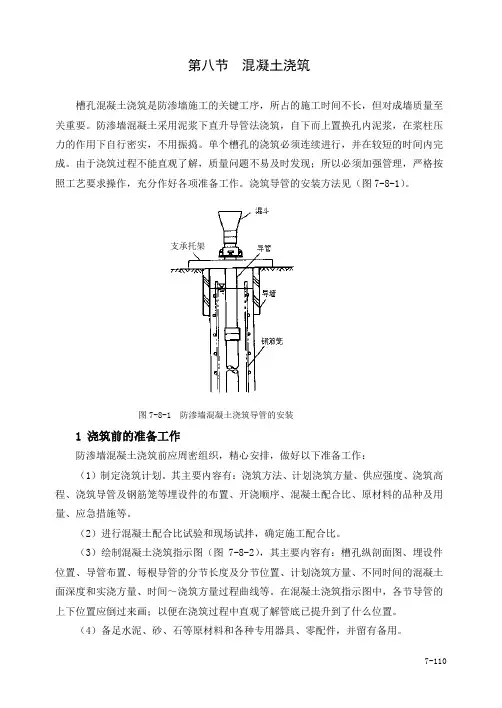

浇筑导管的安装方法见(图7-8-1)。
支承托架图7-8-1 防渗墙混凝土浇筑导管的安装1 浇筑前的准备工作防渗墙混凝土浇筑前应周密组织,精心安排,做好以下准备工作:(1)制定浇筑计划。
其主要内容有:浇筑方法、计划浇筑方量、供应强度、浇筑高程、浇筑导管及钢筋笼等埋设件的布置、开浇顺序、混凝土配合比、原材料的品种及用量、应急措施等。
(2)进行混凝土配合比试验和现场试拌,确定施工配合比。
(3)绘制混凝土浇筑指示图(图7-8-2),其主要内容有:槽孔纵剖面图、埋设件位置、导管布置、每根导管的分节长度及分节位置、计划浇筑方量、不同时间的混凝土面深度和实浇方量、时间~浇筑方量过程曲线等。
在混凝土浇筑指示图中,各节导管的上下位置应倒过来画;以便在浇筑过程中直观了解管底已提升到了什么位置。
(4)备足水泥、砂、石等原材料和各种专用器具、零配件,并留有备用。
(5)对混凝土拌合设备、运输车辆以及与各种浇筑机具进行仔细地检查和保养。
(6)维修现场道路,清除障碍,保证全天候畅通。
(7)配管。
根据孔深和导管布置编排各根导管的管节组合,并填写配管记录表。
(8)完成钢筋笼、灌浆管等预埋件的下设准备工作和接头管下设、起拔等准备工作。
(9)组织准备。
召开槽孔浇筑准备会议,进行交底和分工,并明确各岗位任务和职责。
与协作单位进行沟通,商定配合事宜。
第××号槽孔混凝土浇筑指示图图7-8-2 混凝土浇筑指示图2 浇筑导管2.1 导管的结构混凝土浇筑导管的内径不宜小于最大骨料粒径的6倍,一般为200mm~250mm,有条件时采用较大直径的导管有利于浇筑施工的顺利进行。
混凝土防渗墙施工技术课堂课件 (一)
混凝土防渗墙施工技术是建筑领域中不可或缺的一部分。
它可以防止土壤水分挥发以及渗透,减少建筑物内部潮湿的情况,从而增强建筑物的稳定性。
下面就给大家介绍一下混凝土防渗墙施工技术的相关课堂课件。
一、前期准备工作:在混凝土防渗墙施工前,需要对现场作出详细的勘察分析,确保施工能够进行。
还需要采用正确的工具和材料,进行施工现场的清理和平整。
二、混凝土防渗墙施工流程及其砌墙方式:混凝土防渗墙施工分为地下施工和外墙施工,具体施工流程如下:1、测量和布局 2、承台浇筑3、框架安装及定位 4、打支墙 5、砌墙体 6、小墙填筑。
三、混凝土防渗墙常见问题及解决方法:在混凝土防渗墙的施工过程中,可能会遇到一些常见问题,比如混凝土坍落度过低、混凝土泵送阻塞、墙体对错等问题。
这些问题的解决方法需要施工人员具备一定的经验和技能。
四、混凝土防渗墙的质量验收:在完成混凝土防渗墙施工之后,需要对其进行尺寸、外观、质量、强度的检测,确保其符合相关标准和要求。
五、混凝土防渗墙的保护与养护:在混凝土防渗墙的保护与养护过程中,需要进行浇水、喷涂、通风等措施,以确保其稳定性和安全性。
总之,混凝土防渗墙施工技术是一项非常实用的技能。
掌握混凝土防渗墙施工的技术和流程,对建筑领域的工作者来说是非常有必要的。
通过学习混凝土防渗墙施工技术的课件,可以更好地掌握相关知识和技能,提高施工质量和效率。

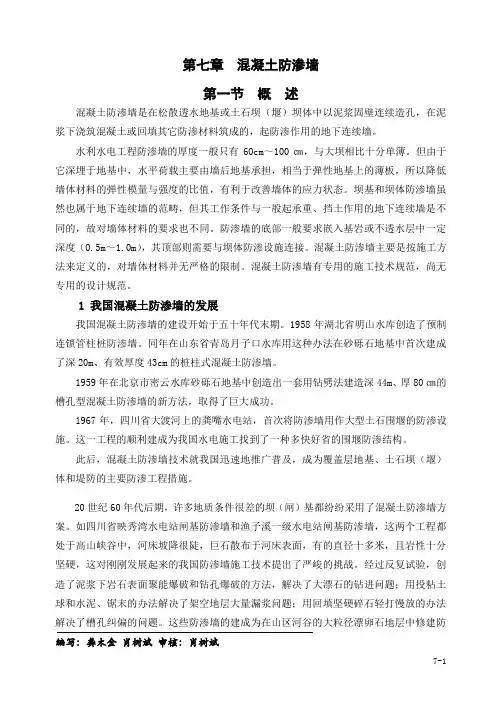

第七章混凝土防渗墙第一节概述混凝土防渗墙是在松散透水地基或土石坝(堰)坝体中以泥浆固壁连续造孔,在泥浆下浇筑混凝土或回填其它防渗材料筑成的,起防渗作用的地下连续墙。
水利水电工程防渗墙的厚度一般只有60cm~100㎝,与大坝相比十分单薄。
但由于它深埋于地基中,水平荷载主要由墙后地基承担,相当于弹性地基上的薄板,所以降低墙体材料的弹性模量与强度的比值,有利于改善墙体的应力状态。
坝基和坝体防渗墙虽然也属于地下连续墙的范畴,但其工作条件与一般起承重、挡土作用的地下连续墙是不同的,故对墙体材料的要求也不同。
防渗墙的底部一般要求嵌入基岩或不透水层中一定深度(0.5m~1.0m),其顶部则需要与坝体防渗设施连接。
混凝土防渗墙主要是按施工方法来定义的,对墙体材料并无严格的限制。
混凝土防渗墙有专用的施工技术规范,尚无专用的设计规范。
1 我国混凝土防渗墙的发展我国混凝土防渗墙的建设开始于五十年代末期。
1958年湖北省明山水库创造了预制连锁管柱桩防渗墙。
同年在山东省青岛月子口水库用这种办法在砂砾石地基中首次建成了深20m、有效厚度43cm的桩柱式混凝土防渗墙。
1959年在北京市密云水库砂砾石地基中创造出一套用钻劈法建造深44m、厚80㎝的槽孔型混凝土防渗墙的新方法,取得了巨大成功。
1967年,四川省大渡河上的龚嘴水电站,首次将防渗墙用作大型土石围堰的防渗设施。
这一工程的顺利建成为我国水电施工找到了一种多快好省的围堰防渗结构。
此后,混凝土防渗墙技术就我国迅速地推广普及,成为覆盖层地基、土石坝(堰)体和堤防的主要防渗工程措施。
20世纪60年代后期,许多地质条件很差的坝(闸)基都纷纷采用了混凝土防渗墙方案。
如四川省映秀湾水电站闸基防渗墙和渔子溪一级水电站闸基防渗墙,这两个工程都处于高山峡谷中,河床坡降很陡,巨石散布于河床表面,有的直径十多米,且岩性十分坚硬,这对刚刚发展起来的我国防渗墙施工技术提出了严峻的挑战。
经过反复试验,创造了泥浆下岩石表面聚能爆破和钻孔爆破的方法,解决了大漂石的钻进问题;用投粘土球和水泥、锯末的办法解决了架空地层大量漏浆问题;用回填坚硬碎石轻打慢放的办法解决了槽孔纠偏的问题。
