混凝土防渗墙专项施工方案一、前言混凝土防渗墙是建筑工程中常见的一种防水措施,其施工质量对建筑的使用寿命和安全性有着重要影响。
本文将针对混凝土防渗墙的施工过程、材料选用、质量控制等方面进行详细介绍,以确保施工工作的高质量完成。
二、施工前准备1.设计方案确认:在进行混凝土防渗墙施工前,需要对设计方案进行仔细确认,包括墙体厚度、材料选用、施工工艺等。
2.材料准备:准备好所需的材料,包括混凝土、防水材料、抹灰材料等,并确保材料质量符合要求。
3.施工人员培训:对施工人员进行必要的培训,确保他们了解施工流程和安全操作规范。
三、施工工艺1.基础处理:在进行混凝土防渗墙施工前,需要对基础进行清理、处理,确保表面平整、无杂物。
2.防渗墙施工:首先在基础墙面上涂布一层防水材料,然后进行混凝土浇筑,使用振动器进行密实,最后进行抹灰处理。
3.防渗层施工:在混凝土充分干燥后,涂布一层防水材料作为防渗层,并在其表面铺设防渗网,再涂覆一层防水材料。
四、质量控制1.施工过程监控:在施工过程中,需要定期对施工质量进行检查,及时发现并解决问题。
2.施工记录:对施工过程进行详细记录,包括材料使用情况、施工工艺、施工人员等信息。
3.验收:在施工完成后,进行严格的验收工作,确保混凝土防渗墙的质量符合设计要求。
五、施工安全1.安全措施:在施工过程中,要严格遵守安全操作规范,确保施工人员的安全。
2.危险源控制:针对施工现场可能存在的危险源,采取相应措施进行控制,确保施工安全。
六、总结混凝土防渗墙的施工是一项关键工程,需要严格按照设计方案和工艺要求进行操作,以确保施工质量和安全。
通过本文的介绍,相信读者对混凝土防渗墙的施工方案有了更深入的了解,能够在实际工作中做好相关工作,保障工程质量和安全。
砼防渗墙施工方案一、施工原理砼防渗墙是指在建筑工程中为了阻止地下水的渗透而设置的一种墙体结构。
其主要原理是利用砼的高密度和耐水性能,通过合理的设计和施工工艺,将地下水有效地隔离在墙外,避免对建筑结构造成损害。
二、施工材料和设备1. 施工材料•水泥:用于制备砼的主要原材料之一。
•碎石:作为骨料,用于增强砼的强度和抗渗性能。
•混凝土外加剂:用于改善砼的性能,如减水剂、防水剂等。
2. 施工设备•搅拌车:用于搅拌混凝土。
•混凝土泵车:用于将混凝土输送到施工现场。
•手持振动器:用于振实砼,提高密实性。
三、施工工艺1. 基槽开挖首先,在施工现场按设计要求开挖基槽,保证基槽的平整和垂直度。
2. 墙体浇筑在基槽中设置模板,然后按照比例将水泥、碎石和水混合搅拌成砼,利用搅拌车将砼输送到现场,通过混凝土泵车将砼浇筑至模板内,同时利用手持振动器将砼振实。
3. 表面处理砼浇筑完成后,对墙体表面进行修整,确保墙体的光滑和平整。
4. 防渗处理待砼初凝后,对墙体进行防渗处理,如喷涂防水剂、涂抹防水材料等,提高墙体的防渗性能。
四、施工质量控制1. 材料检验在施工前对水泥、碎石等原材料进行检验,确保原材料质量符合要求。
2. 现场验收在施工过程中对墙体进行验收,查验墙体的平整度、强度等指标是否符合设计要求。
3. 质量记录及时记录施工过程中的关键参数和质量数据,确保施工过程可追溯。
五、施工安全1. 安全设施在施工现场设置警示标识、安全绳索等安全设施,确保施工人员的安全。
2. 监测定期对施工过程进行监测,确保施工质量和安全。
六、施工注意事项•施工时应严格按照设计要求执行,避免出现质量问题。
•施工现场应保持干净整洁,确保施工环境舒适。
•施工人员应接受培训,熟悉施工工艺和安全规范。
砼防渗墙施工是一项复杂的工程,需要施工人员具备丰富的经验和技术,同时严格按照设计要求和施工规范进行操作,才能确保施工质量和工程安全。
塑性混凝土防渗墙施工工法塑性混凝土防渗墙施工工法一、前言塑性混凝土防渗墙施工工法是一种常用的防止水流透渗的施工技术。
该工法具有良好的施工性能和防水效果,被广泛应用于各类地下工程的施工中。
本文将对塑性混凝土防渗墙施工工法进行全面的介绍和分析。
二、工法特点塑性混凝土防渗墙施工工法具有以下几个特点:1. 防水效果良好:塑性混凝土防渗墙施工后形成的防渗墙能够有效阻止水流的透过,保证地下工程的干燥和稳定。
2. 施工工艺简单:采用玩具沟槽法进行施工,操作简单,易于掌握。
3. 施工速度快:施工过程中无需等待防渗墙的固化和硬化,可直接进行后续工序。
4. 节约材料:与传统防渗墙相比,塑性混凝土防渗墙施工时所需材料较少,可以达到节约成本的效果。
5. 耐久性强:采用优质的混凝土材料进行施工,能够保证防渗墙的使用寿命长。
三、适应范围塑性混凝土防渗墙施工工法适用于以下类型的工程:1.地下室:用于住宅地下室的防水工程。
2. 地下管廊:用于地下管道和电缆隧道等地下工程的防水工程。
3. 地下车库:用于地下车库的防水工程。
4. 地铁隧道:用于地铁隧道的防水工程。
5. 水利工程:用于堤坝和水库的防渗工程。
四、工艺原理塑性混凝土防渗墙施工工法的工艺原理是在地下工程的施工过程中,通过提高防水处理的工艺和施工质量,从而达到防止水流渗漏的效果。
具体的工艺原理如下:1. 施工工法与实际工程之间的联系:根据不同的工程要求和设计要求,合理选择施工工法,确保施工过程中能够实现工程的防渗效果。
2. 采取的技术措施:在施工过程中采用适当的技术措施,如加固施工区域、提高材料的质量等,以确保施工的稳定性和防水效果。
五、施工工艺塑性混凝土防渗墙施工工法的施工工艺包括以下几个阶段:1. 确定施工区域和范围,进行基坑开挖。
2.清理基坑,并进行基础处理。
3. 安装防水材料,如防渗膜等。
4. 准备施工材料,如水泥、沙子、砂浆等。
5. 进行塑性混凝土的浇筑和抹灰。
6. 进行表面处理和收尾工作。
混凝土防渗墙施工工艺
一、前期准备工作
1.1 设计图纸的审核和确认;
1.2 现场勘测和标高确定;
1.3 施工方案的编制和审核;
1.4 施工材料的采购和检验。
二、基础处理
2.1 基础清理,去除杂物、污垢等;
2.2 基础表面处理,打磨或喷砂,使其达到要求的粗糙度;
2.3 基础表面涂刷防水涂料或喷涂防水剂。
三、模板搭设
3.1 根据设计要求,选用适当规格的木模板或钢模板;
3.2 模板搭设时应保证平整度和垂直度,并严格按照设计要求进行设置。
四、钢筋加工及安装
4.1 钢筋加工应符合设计要求,并经过检验合格后方可使用;
4.2 钢筋安装应按照设计图纸上的要求进行,钢筋之间应保持一定间距,并注意与模板之间的距离。
五、混凝土浇筑
5.1 混凝土配合比应符合设计要求,并经过试配调整后方可使用;
5.2 混凝土浇筑应从下往上进行,浇筑高度不宜过高,以免出现裂缝;
5.3 混凝土浇筑后应及时进行振捣,以使混凝土密实,并保证混凝土质量。
六、表面处理
6.1 拆除模板后,对混凝土表面进行清理和修整;
6.2 涂刷或喷涂防水涂料或防水剂。
七、验收及保护
7.1 对施工完成的防渗墙进行检查验收,并按照设计要求进行质量评定;
7.2 在施工期间应加强现场管理,对施工现场进行保护和维护,确保施工安全和质量。
八、总结
8.1 工程结束后应对施工过程中的问题进行总结,并提出改进措施;8.2 进行质量档案的归档和管理。
混凝土防渗墙墙段连接形式及工艺水利水电工程中的防渗墙一般不设接缝止水装置;这种接缝的防渗能力与施工方法和施工质量有很大的关系。
接触紧密的接缝,其抗渗能力与墙体基本相同;若接缝宽度在5mm 以内,且被致密的膨润土所充填,其抗渗性和耐久性也能满足一般水利水电工程的防渗要求,接缝的渗透系数一般不大于1×10-6cm/s ;如果局部接缝夹泥过厚,就可能留下集中渗漏的稳患。
因此,防渗墙施工应采用优质低固相膨润土泥浆,并严格控制清孔和接头刷洗质量。
防渗墙一般由各单元墙段连接而成,不分墙段的施工方法只在自凝灰浆防渗墙中才有。
墙段间的接缝是防渗墙的薄弱环节;如果连接不好,就有可能产生集中渗漏,降低防渗效果。
对墙段连接的基本要求是接触紧密、渗径较长和整体性较好。
按施工方法不同,墙段连接可分为钻凿法、接头管(板)法、双反弧法、切(铣)削法等施工方法。
按连接形式分,常用的有平面接触型、孤面接触型、平面孤面组合型、榫槽型、多齿型。
此外,还有外包塑性混凝土形成“工”字形接缝(如小浪底工程左岸坝基防渗墙)和骑缝镶止水带等特殊连接形式。
不同的连接形式有不同的防渗效果。
墙段连接形式往往与造孔施工的方法和机具有关。
1 钻凿法钻凿法即施工二期墙段时在一期墙段两端套打一钻的连接方法,其接缝呈半圆弧形,一般要求接头处的墙厚不小于设计墙厚(图2)。
钻凿法墙段连接只适用于有冲击钻机参加施工的情况。
墙体材料的设计抗压强度不宜超过15MPa ,防渗墙墙体材料的设计抗压强度一般都在此范围内;设计强度较高时,应采取措施控制墙体材料的早期强度。
7d 的强度不宜超过5MPa 。
钻凿法的优点是结构简单、施工简便、对地层和孔深的适应性较强,造价较低;其缺点是接头处的刚度较低、需重复钻凿接头孔、费工费时、浪费墙体材料,特别是孔形、孔斜不易控制。
以往国内水利水电工程的地下混凝土防渗墙多采用这种墙段连接方法,a. 一序墙段浇完b. 打接头孔c. 二序墙段成槽d. 二序墙段浇完图7-9-1 钻凿法墙段连接施工程序图而且绝大多数取得了良好的防渗效果,防渗墙的防渗效率一般都在95%以上。
混凝土防渗墙“三钻两抓法”施工工法一、前言混凝土防渗墙是一种常用的防水措施,它具有优异的抗渗性能和耐久性能,能够有效地保护建筑物不受水的侵袭。
混凝土防渗墙的施工工法众多,其中“三钻两抓法”是一种常用的施工工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,以期为实际工程提供参考。
二、工法特点“三钻两抓法”是指通过在地面上钻孔,然后在钻孔内注入混凝土,形成一道密实的混凝土白色沉淀带,以达到抗渗的效果。
该工法具有以下几个特点:1.施工简单:该工法只需要对地面进行钻孔和注浆处理,操作简单,不需要大量的工人和设备,能够快速地完成施工。
2.适应范围广:该工法适用于不同类型地面的防渗处理,如建筑物地下室、基础、地下停车场等。
3.效果显著:该工法注入混凝土后,可形成坚实且密实的白色沉淀带,能够有效地防止渗水。
4.持久耐用:该工法施工后,混凝土能够与地基形成一体化,具有较大的强度和耐久性,能够长期保持防渗效果。
三、适应范围“三钻两抓法”适用于以下类型的建筑:1. 建筑物地下室:建筑物地下室是一种常见建筑类型,由于地下室通常处于地下水位以上,防渗工作显得尤为重要。
使用“三钻两抓法”能够有效地解决地下室的防渗问题。
2. 建筑物地基和基础:建筑物地基和基础是建筑物的主体结构,是建筑物承重的基础,必须具有足够的强度和稳定性。
使用“三钻两抓法”能够加强地基和基础结构的抗渗能力。
3. 地下停车场:地下停车场是一种重要的基础设施,一旦发生泄漏,会对车辆和设备产生严重的损害。
使用“三钻两抓法”能够有效地预防地下停车场的渗水问题。
四、工艺原理“三钻两抓法”的施工原理是通过在地面上钻孔,然后在钻孔内注入混凝土,形成一道密实的混凝土白色沉淀带,以达到抗渗的效果。
在施工过程中,需要对施工工法与实际工程之间的联系、采取的技术措施进行具体的分析和解释,以便让读者了解该工法的理论依据和实际应用。
射水法建造混凝土防渗墙施工技术及应用混凝土防渗墙是一种重要的基础结构,有助于保护建筑物免受地下水渗漏的危害,确保建筑物结构安全稳定。
射水法是目前施工混凝土防渗墙新工艺,与传统法施工过程有明显优势,可以更快更高效地完成防渗墙的施工,因此,越来越多的建筑工程开始使用射水法进行混凝土防渗墙的施工。
一、射水法的工作原理射水法是一种特殊的混凝土施工方法,主要解决的是工作中混凝土的节省问题,可以有效控制水与水、混凝土和砂浆的配比问题。
本法是在施工混凝土防渗墙时,使用高压喷洒器,将施工水泥、砂子和水均匀混合,再将混凝土料喷射到防渗墙的表面,使混凝土料与砂浆之间形成一层密实坚固的结合层,使混凝土防渗墙在较短的时间里完成施工。
二、射水法的施工步骤1.备工作,安装射洒设备及管路。
2.洗墙体表面,删除污垢和杂物。
3.置施工混凝土砂浆,检查施工混凝土拌合比。
4.开喷洒机,进行混凝土防渗墙射水施工。
5.水清洗墙体表面,使墙面表面整洁。
6.待混凝土墙体表面固化,施工完成。
三、混凝土防渗墙射水法的优势1.水法施工可以更快更高效地完成防渗墙的施工,缩短了施工总工期。
2.水法施工可以有效控制配比,施工安全性能好。
3.水法施工可以有效控制混凝土料的消耗,降低施工成本。
4.水法施工可以实现精细施工,施工质量高。
四、射水法施工中应注意的事项1.工时,墙体表面要干净,无法擦干清理的,可以用水冲洗一遍,使混凝土和砂浆结合更牢固。
2.工前,要检查混凝土拌合比、喷洒设备是否正常,以及混凝土和砂浆的配比是否合理。
3.工过程中,要控制混凝土的厚度,不要太薄,以确保混凝土的质量。
4.工完毕后,应及时防护混凝土防渗墙,防止受潮冷热、湿冻等不利因素对其质量造成影响。
本文介绍了射水法施工混凝土防渗墙的方法及优势,以及施工中应注意的事项,希望能为大家在防渗墙施工中提供参考以及帮助。
尽管射水法施工混凝土防渗墙是一种高效、精细、节约的新技术,但是我们仍然要尊重施工过程,把每一步都做到最完美,从而确保混凝土防渗墙的质量,为未来带来安全、稳定的建筑依托。
第六节造孔造孔是防渗墙施工中的主要工序,它受地层等自然条件影响最大,是影响工期、工程成本,甚至决定工程成败的重要因素。
在防渗墙造孔开始之前,要妥善而周密地做好各项准备工作,避免开钻以后再停顿下来。
1 槽孔钻凿1.1钻劈法成槽目前,我国许多防渗墙工程由于地层中含有较多的卵石和漂石,需仍采用钢绳冲击钻机和钻劈法造孔成槽。

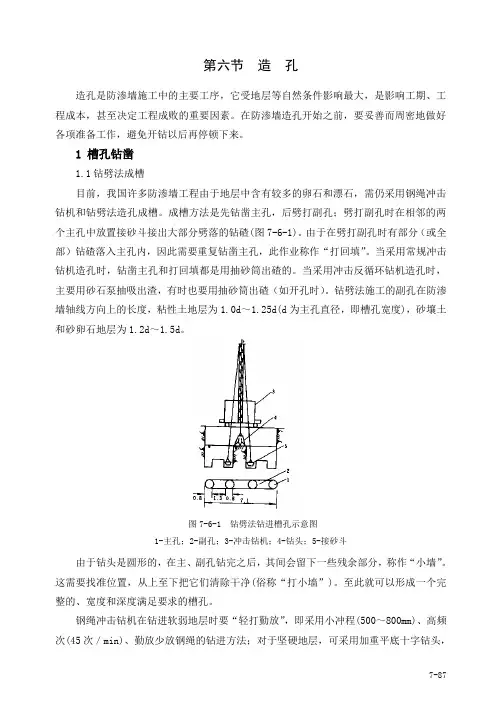

成槽方法是先钻凿主孔,后劈打副孔;劈打副孔时在相邻的两个主孔中放置接砂斗接出大部分劈落的钻碴(图7-6-1)。
由于在劈打副孔时有部分(或全部)钻碴落入主孔内,因此需要重复钻凿主孔,此作业称作“打回填”。
当采用常规冲击钻机造孔时,钻凿主孔和打回填都是用抽砂筒出碴的。
当采用冲击反循环钻机造孔时,主要用砂石泵抽吸出渣,有时也要用抽砂筒出碴(如开孔时)。
钻劈法施工的副孔在防渗墙轴线方向上的长度,粘性土地层为1.0d~1.25d(d为主孔直径,即槽孔宽度),砂壤土和砂卵石地层为1.2d~1.5d。
图7-6-1 钻劈法钻进槽孔示意图1-主孔;2-副孔;3-冲击钻机;4-钻头;5-接砂斗由于钻头是圆形的,在主、副孔钻完之后,其间会留下一些残余部分,称作“小墙”。
这需要找准位置,从上至下把它们清除干净(俗称“打小墙”)。
至此就可以形成一个完整的、宽度和深度满足要求的槽孔。
钢绳冲击钻机在钻进软弱地层时要“轻打勤放”,即采用小冲程(500~800mm)、高频次(45次/min)、勤放少放钢绳的钻进方法;对于坚硬地层,可采用加重平底十字钻头,高冲程(1000mm)、低频次(40次/min)的重打法,配合采用高密度泥浆或向孔内投放粘土球,以及勤抽砂等综合办法,以加大钻头的冲击力和泥浆的悬浮力,并使钻头能经常冲击到地层的新鲜层面。
1.2纯抓法成槽使用抓斗直接挖槽,可以单抓成槽,也可以多抓成槽。
纯抓法一般适用于细颗粒软弱地层。
(1)单抓成槽。
此法即一次抓取一个槽孔。
如抓斗最大开度为B,则一期槽长为B,二期槽长一般为(B-2×S)m。
混凝土防渗墙施工方案(模板)一、编制依据表1-1 编制依据二、工艺流程2.1工艺流程图2.2工艺流程说明2.2.1导墙及施工平台施工1、导墙施工的流程图如下:测量放线→校核确认→机械挖土→铺设垫层→钢筋绑扎→模板安装→混凝土浇筑→养护→模板拆除→养护。
2、施工平台由于本工程采用大型机械施工,因此施工平台宽度及承重必须满足机械施工要求。
2.2.2 成槽施工根据工程设计图纸的要求,并结合以往防渗墙工程成功的施工经验,本工程决定采用上海金泰厂生产的SG-35液压抓斗成槽机,此抓斗处理地基的能力强,其抓斗斗体自重达16吨,它能直接抓取硬度在160kpa以内的岩石,所以我们将采用“液压抓斗直接成槽法”,槽段连接采用接头管法,抓斗清渣清孔法、CMC泥浆固壁,直升导管法浇筑砼。
1、成槽方法根据设计及规范要求,划分一个槽段作为试验槽段,根据地质情况确定其余槽段长度。
采用液压抓斗直接抓取施工,第一期槽孔采用接头管,第二期槽孔采用刷壁器清刷接头处泥皮杂物,抓斗直接抓取沉渣清孔。
为分散坝面的施工荷载,避免坝体受力集中,出现漏浆、塌槽等事故,采取分层推移建槽施工方法。
每段槽孔施工划分为一序和二序,施工顺序为:先一序,后二序。
循环施工,直至完成全部槽段。
槽孔划分如下:2、固壁泥浆1)新鲜泥浆经过室内实验,采用性能指标优良的膨润土、Na2CO3、高粘度CMC 和清洁水作原材料,膨润土必须达到100目以上,通过清浆冲拌和混合搅拌二次拌合而成。
泥浆的各项指标应符合规范及设计要求。
回浆管道的铺设依据泥浆池和成槽段的距离而定,泥浆回收利用率达90%以上,废浆液按指定地点排放。
2)泥浆循环采用3PL泥浆泵输送,4PL型泥浆泵回收,由泥浆泵和软管组成泥浆循环管路。
3)在成槽作业过程中,槽内泥浆液面应保持在不致外溢的最高液面,中途停待时,浆面不低于导墙顶面30cm。
3、槽孔质检1)用铅垂法侧壁仪检测成槽的垂直精度。
2)用测锤、量具检测槽深、槽长和槽位精度。
防渗墙施工工艺标题:防渗墙施工工艺详解一、引言防渗墙是现代水利工程、地下建筑工程以及各类防渗处理工程中广泛应用的一种有效技术手段,其主要功能在于通过构建连续、密实的墙体,阻止地下水或其它液体介质的渗透,从而保障工程结构安全与稳定。
本文将对防渗墙施工工艺进行详细介绍。
二、防渗墙施工工艺流程1. 施工准备阶段:- 工程地质勘查:明确地质构造、土层分布及物理力学性质,为设计和施工提供依据。
- 施工场地平整:清理现场,确保施工区域无杂物且地面平整,满足设备布置和施工要求。
- 设计并制作导墙:根据设计方案,在预定位置建造起引导槽孔施工、防止泥浆流失的导墙。
2. 槽孔开挖阶段:- 开始采用抓斗、冲击钻等设备沿设计轨迹开挖槽孔,同时注入泥浆以维持孔壁稳定,防止塌孔现象发生。
- 实时监测槽孔开挖过程中的深度、垂直度和孔径,确保符合设计要求。
3. 防渗材料浇筑阶段:- 槽孔达到设计深度后,进行清孔作业,清除孔内沉渣并检查孔壁质量。
- 使用混凝土(或钢筋混凝土、塑性混凝土等)、高压喷射注浆、固化剂等防渗材料按照设计配比进行浇筑或灌注,形成连续、密实的防渗墙。
- 浇筑过程中需严格控制浇筑速度、振捣力度和时间,确保防渗墙的整体性和密实度。
4. 养护与验收阶段:- 防渗墙浇筑完成后,进行必要的保湿养护,确保混凝土强度的增长和性能的充分发挥。
- 养护期满后,通过超声波检测、钻孔取样试验等方式检验防渗墙的质量,达到设计标准后方可交付使用。
三、总结防渗墙施工工艺是一个系统而严谨的过程,涵盖了从前期地质勘探到后期质量验收的各个环节,每一环节都需要精细操作和严格把控,才能保证防渗墙的质量和效果。
在实际施工中,应结合工程实际情况,灵活运用各种施工方法和技术措施,以确保防渗墙建设的顺利实施和工程质量的优质可靠。
防渗墙工程施工方案及工艺方法防渗墙质量是保证水库调蓄功能的重点,如何保证塑性混凝土配比满足设计要求,防渗墙成墙质量是本工程的难点。
导向墙是保防渗墙施工质量和安全的最重要的前提。
成槽施工是控制防渗墙工程工期和质量的最关键工序,混凝土浇筑质量是墙体防渗功能的重要保证。
(一)、施工工艺1、工艺流程防渗墙施工的主要工艺流程:挖导槽→筑导向墙→成槽施工→清孔验收→浇筑混凝土。
《施工工艺流程图》附后。
(二)、导向墙及施工平台布设导向墙是确定防渗墙的位置、墙深、基岩面及混凝土浇筑高程的基准,导向墙控制防渗墙成槽精度,对控制施工质量和安全生产起到重要作用。
导向墙施工的重点是选好满足施工要求导向墙型式和进行必要的地基处理,确保导向墙稳度。
1、导向墙型式本工程表层为砂卵石地基,为防止砂卵石被淘刷或坍塌造成导向墙失稳,故采用“┛┗”型式钢筋混凝土导向墙,2、导向墙施工(1)、场地平整后,采用机械压实,确保地基稳定。
然后根据测量放线结果,挖掘机开挖导向墙基槽,人工配合清底。
(2)、基槽开挖完成后,支设钢模板,绑扎钢筋,浇筑C20混凝土。
采用人工拌制混凝土。
混凝土采用人工推翻斗车入仓,人工平仓、振捣密实,确保浇筑质量。
混凝土浇筑完成后,按要求进行养护。
导向墙混凝土浇筑时,重点将导向墙墙顶高程、墙间净距偏差以及与防渗墙中线的平行度控制规范和设计范围内。
根据现场实际情况,对结构型式、材料进行优化,选择经济合理、符合机械施工要求的导向墙。
3、施工机械平台、倒浆平台、排浆沟(1)、施工机械平台采用碾压密实后,按图布设15cm×15cm的枕木,枕木间回填砂砾石,其上布设15cm×15cm的卧木。
卧木上布设钻机轨道。
(2)、倒浆平台、排浆沟1)、倒浆平台地基压实、平整后铺设PVC膜,铺设长度为3.5m,与排浆沟相连,坡度为3%,以便于废浆流动。
2)、排浆沟采用块石砌筑成型,沟宽50cm,用于收集废浆,防止浆液污染环境。
混凝土防渗墙施工工艺引言混凝土防渗墙是一种常用于水池、储罐、隧道等建筑和工程中的防渗措施。
其作用是防止水分或其他液体通过墙体渗入工程结构中,保证结构的安全和正常使用。
本文将就混凝土防渗墙施工工艺进行全面、详细、完整且深入的探讨。
二级标题1:施工前准备工作混凝土防渗墙的施工前准备工作是确保施工顺利进行和保证施工质量的重要环节。
三级标题1:设计方案及材料准备•根据工程要求,选择合适的混凝土防渗墙设计方案。
设计方案需要满足防渗要求,并考虑工程环境、使用条件等因素。
•准备施工所需的材料,包括混凝土、钢筋、施工辅助材料等。
确保材料的质量符合标准,以保证施工后的墙体具备预期的防渗性能。
三级标题2:施工人员培训和安全防护•对施工人员进行相关培训,使其熟悉混凝土防渗墙施工工艺和相关操作规范。
•提供必要的安全防护设施和装备,保证施工人员在作业过程中的人身安全。
三级标题3:施工场地准备•清理施工场地,确保墙体施工区域没有障碍物,并清除地面上的杂物和积水,保持场地干净整洁。
•对施工场地进行平整处理,确保墙体施工区域的基础条件符合要求。
二级标题2:混凝土浇筑工艺混凝土的浇筑是混凝土防渗墙施工的关键环节,施工人员需要按照规范要求进行操作,以保证施工质量。
三级标题1:设备和模板搭设•准备好混凝土浇筑所需的设备,包括搅拌机、输送泵等。
确保设备的正常运行和安全使用。
•搭设混凝土浇筑所需的模板,根据设计要求进行布置和调整,确保墙体的尺寸和形状满足设计要求。
三级标题2:施工现场控制•设立好施工现场的管控措施,确保只有授权人员进入施工现场,避免无关人员和动物干扰施工进程。
•对施工现场的环境条件进行控制,包括温度、湿度等,以确保混凝土浇筑操作符合要求。
三级标题3:混凝土浇筑过程•按照设计要求,对混凝土进行配制和搅拌,保证配合比和浇注混凝土的质量。
•使用输送泵将混凝土输送至模板内,确保浇筑过程中混凝土的均匀性和充实度。
•对浇筑的混凝土进行均匀振实,以保证混凝土的密实性和强度。
混凝土防渗墙施工方案混凝土防渗墙施工方案一、工程概况混凝土防渗墙是为了防止地下水渗透,提供土体的稳定性和工程的安全性而建造的一种结构。
本项目位于XX市某区,防渗墙总长200米,高度3米。
二、施工工艺1.地基处理:先清除地表杂物,然后进行人工开挖,确保地基平整。
在地基上铺设一层厚度为0.3米的砂石料,进行均匀压实。
2.混凝土搅拌:按照1:2:4的水泥、砂、石料比例进行混凝土配制。
采用现场搅拌机进行搅拌,确保混凝土质量。
3.框模安装:根据设计要求,将木质模板搭建成框架,并进行固定。
4.钢筋安装:根据设计要求,将Q235钢筋按照规定间距进行纵横交叉的布置,使用扭力扳手进行固定。
5.混凝土浇筑:在模板内倒入预制好的混凝土,并使用振捣器进行振实,确保混凝土充实均匀。
同时要注意防止混凝土渗漏。
6.养护:混凝土浇筑完成后,进行养护。
保持墙体湿润,避免日晒雨淋,使用塑料膜进行覆盖,确保混凝土的固化时间和质量。
三、施工要点1.施工过程中要保持墙体的垂直度和平整度。
使用水平仪进行检测和调整,确保墙面平整挺拔、无明显的凹凸。
2.混凝土搅拌要均匀,搅拌时间不宜过长,以免影响混凝土的流动性。
3.钢筋的纵横交叉布置要正确,钢筋之间要有一定的间隔,防止混凝土浇筑过程中钢筋发生移位。
4.混凝土浇筑过程中要均匀振实,防止混凝土中存在空隙和气泡,以免影响墙体的稳定性和密实性。
5.在施工过程中要注意安全,使用合适的工具和设备,遵守施工现场安全规范。
四、材料和设备准备1.水泥、砂、石料:按照设计比例准备好合适的材料。
2.木质模板:切割好符合设计要求的木板,进行拼装制作成框架。
3.振捣器:确保混凝土浇筑后能够振实。
4.扭力扳手:用于固定钢筋。
五、质量控制和安全注意事项1.混凝土质量:按照设计比例进行配制,确保混凝土的强度和均匀性。
2.钢筋质量:选用质量优良的Q235钢筋,确保钢筋的强度和韧性。
3.现场管理:严格按照施工方案进行施工,确保施工过程中的安全和质量。
