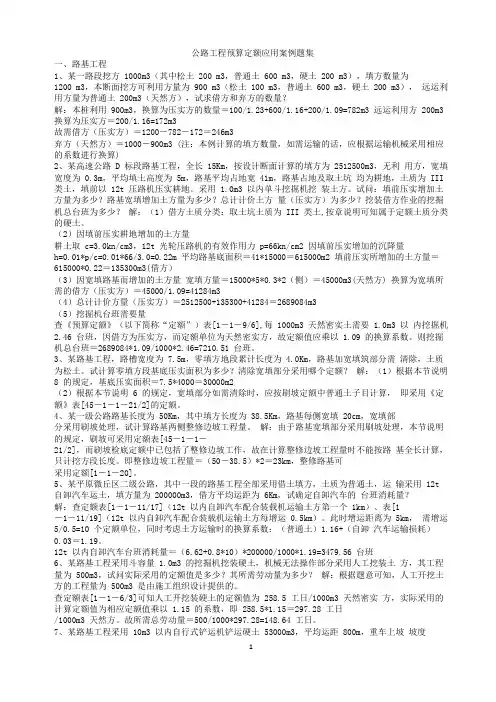

公路工程预算定额应用案例题集一、路基工程1、某一路段挖方 1000m3(其中松土 200 m3,普通土 600 m3,硬土 200 m3),填方数量为1200 m3,本断面挖方可利用方量为 900 m3(松土 100 m3,普通土 600 m3,硬土 200 m3),远运利用方量为普通土 200m3(天然方),试求借方和弃方的数量?解:本桩利用 900m3,换算为压实方的数量=100/1.23+600/1.16+200/1.09=782m3 远运利用方 200m3 换算为压实方=200/1.16=172m3故需借方(压实方)=1200-782-172=246m3弃方(天然方)=1000-900m3 (注:本例计算的填方数量,如需运输的话,应根据运输机械采用相应的系数进行换算)2、某高速公路 D 标段路基工程,全长 15Km,按设计断面计算的填方为 2512500m3,无利用方,宽填宽度为 0.3m,平均填土高度为 5m,路基平均占地宽 41m,路基占地及取土坑均为耕地,土质为 III 类土,填前以 12t 压路机压实耕地。
采用 1.0m3 以内单斗挖掘机挖装土方。
试问:填前压实增加土方量为多少?路基宽填增加土方量为多少?总计计价土方量(压实方)为多少?挖装借方作业的挖掘机总台班为多少?解:(1)借方土质分类:取土坑土质为 III 类土,按章说明可知属于定额土质分类的硬土。
(2)因填前压实耕地增加的土方量耕土取 c=3.0kn/cm3,12t 光轮压路机的有效作用力 p=66kn/cm2 因填前压实增加的沉降量h=0.01*p/c=0.01*66/3.0=0.22m 平均路基底面积=41*15000=615000m2 填前压实所增加的土方量=615000*0.22=135300m3(借方)(3)因宽填路基而增加的土方量宽填方量=15000*5*0.3*2(侧)=45000m3(天然方) 换算为宽填所需的借方(压实方)=45000/1.09=41284m3(4)总计计价方量(压实方)=2512500+135300+41284=2689084m3(5)挖掘机台班需要量查《预算定额》(以下简称“定额”)表[1-1-9/6],每 1000m3 天然密实土需要 1.0m3 以内挖掘机2.46 台班,因借方为压实方,而定额单位为天然密实方,故定额值应乘以 1.09 的换算系数。
2010年《公路工程造价案例分析》(甲级)一、某高速公路路面工程长30km,行车道宽22m。
底基层为18cm厚的二灰土,配合比为10:30:60;基层为20cm厚的水泥稳定碎石,配合比为5.5:94.5;面层为4+6+8cm中粒式沥青混凝土。
基层、底基层及面层面积按660000m2记。
稳定土和沥青混合料拌合站各设1座,均位于路线1/2处,总面积20000m2,上路距离150m。
该造价文件中方存在哪些问题?根据你的理解请改正这些问题并填写在下表中,需要时应列式计算或说明。
二、某大桥桩基,其中某根桩设计桩径Φ220cm,设计桩长62m,桩身为C30水下混凝土。
实际钻孔时钢护筒直径260cm,扩孔系数为1.16,桩底超钻深度为0.06m,桩顶超灌高度为0.80m,采用一台80m3/h以内输送泵浇筑桩身混凝土。
1.浇筑桩身混凝土(含安、拆导管及漏斗)定额现场测定为:现场有1名电工,1名输送泵操作手,13名混凝土班组工人,施工条件正常,完成整根桩浇筑基本工作时间520min,辅助时间占基本工作时间5%,准备与结束时间126min,工人上班迟到15min,不可避免中断时间15.8min,休息时间占定额时间4%,工人下班早退10min。
请计算该桩混凝土施工定额(计量单位取1m3,计算时均取三位小数)。
2.已知人工幅度差为1.08,输送泵幅度差为1.19,输送泵的施工定额为0.0051台班/m3,凿除混凝土桩头的施工定额为5工日/m3.根据前面计算出的混凝土劳动定额,以定额单位为10m3,工程量计量规则以设计桩径与设计桩长之积计算完善下表中的补充定额。
需要时应列式计算或说明。
∮220cm灌注桩混凝土补充定额工程内容:(1)安、拆导管及漏斗;(2)泵送浇筑水下桩身混凝土;(3)凿除桩头。
单位:10m³实体三、某独塔斜拉桥,主塔基础在水中,水深8m,水面标高+3.5m。
河床面以下地质分层依次为:砂土层厚15cm,砂砾层厚12cm,软石厚20cm、次坚石厚20cm。

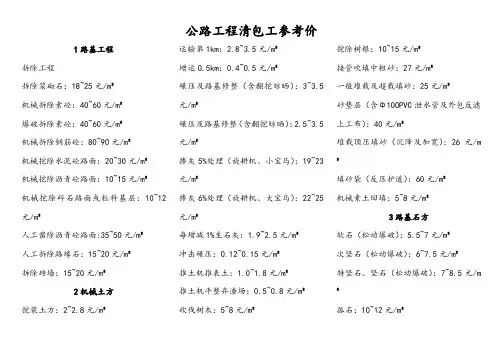

公路工程清包工参考价1路基工程拆除工程拆除浆砌石:18~25元/m³机械拆除素砼:40~60元/m³爆破拆除素砼:40~60元/m³机械拆除钢筋砼:80~90元/m³机械挖除水泥砼路面:20~30元/m³机械挖除沥青砼路面:10~15元/m³机械挖除碎石路面或粒料基层:10~12元/m³人工凿除沥青砼路面:35~50元/m³人工拆除路缘石:15~20元/m³拆除砖墙:15~20元/m³2机械土方挖装土方:2~2.8元/m³运输第1km:2.8~3.5元/m³增运0.5km:0.4~0.5元/m³碾压及路基修整(含翻挖晾晒):3~3.5元/m³碾压及路基修整(含翻挖晾晒):2.5~3.5元/m³掺灰5%处理(旋耕机、小宝马):19~23元/m³掺灰6%处理(旋耕机、大宝马):22~25元/m³每增减1%生石灰:1.9~2.5元/m³冲击碾压:0.12~0.15元/m³推土机推表土:1.0~1.8元/m³推土机平整弃渣场:0.5~0.8元/m³砍伐树木:5~8元/m³挖除树根:10~15元/m³接管吹填中粗砂:27元/m³一般堆载及超载填砂:25元/m³砂垫层(含Φ100PVC泄水管及外包反滤上工布):40元/m³堆载顶压填砂(沉降及加宽):26元/m³填砂袋(反压护道):60元/m³机械素土回填:5~8元/m³3路基石方软石(松动爆破):5.5~7元/m³次坚石(松动爆破):6~7.5元/m³特坚石、坚石(松动爆破):7~8.5元/m³孤石:10~12元/m³控制爆破增加费:5~8元/m³装石方:2.5~3.5元/m³运输第1km:3~4元/m³碾压石方:3~4元/m³增运0.5km:0.5~0.6元/m³添AB组料:5~6.5元/m³4软基处理泥浆泵清淤:4~5元/m³挖掘机清楚淤泥:7~12元/m³砂垫层:55~60元/m³碎石垫层:55~60元/m³抛填片石:45-50元/m³水泥搅拌桩(Φ500mm):9~11元/m单管高压旋喷机(Φ500mm):50~60元/m 单管高压旋喷机(Φ600mm):55~65元/m 素砼桩(50cm):50~60元/m 静压或打入桩(网点):13~18元/m砂桩、碎石桩(80cm):16~18元/m塑料排水板:0.9~1.2元/m土工格室:0.9~1.2元/m土工网垫:0.9~1.2元/m土工格栅:0.9~1.2元/m复核土工膜(含土工布):0.9~1.2元/m袋装砂井:1.5~2元/m长螺旋CFG桩(50cm):12~18元/mCFG桩桩帽混凝土:45~55元/m³CFG桩桩板混凝土:55~65元/m³CFG桩桩板、桩帽钢筋:400~420元/t5抗滑桩挖桩土方:60~70元/m³石方:120~140元/m³护壁:120~140元/m³桩身:30~35元/m³钢筋:450~480元/t路面工程1抗滑装场拌稳定土:26~33元/m³路拌石灰土(12%):37~40元/m³路拌水泥(5%):32~35元/m³稳定碎石拌和:6~8元/m³稳定碎石运输(3km以内):1.8~2元/m³·km稳定碎石运输(3km以上):1.6~1.8元/m³·km稳定碎石摊铺压实:16~20元/m³2沥青面层清扫下承层:0.1~0.15元/㎡铣刨旧路面:50~80元/m³透层:0.04~0.06元/㎡粘层:0.03~0.05元/㎡稀浆封层:0.3元/㎡沥青脱桶:80~100元/t乳化沥青配置:6~6.6元/t沥青混合料拌和:40~47元/t沥青混合料运输(3km以内):0.8~0.9元/t.km沥青混合料运输(3km以上):0.7~0.75元/t.km沥青混合拌料摊铺压实:12~13元/t 水泥混凝土路面:60~70元/m³路缘石:15~20元/m中分带填土:7~8元/m³路肩培土:7~8元/m³D600承插钢筋混凝土管:40~50元/m 管道砼平基及垫层砼:40~50元/m³管道砼管座:80~90元/m³桥涵工程1明挖基础挖基土无水无档h≤3m(人工):7~11元/m³挖基土有水无档h≤3m(人工):8~12元/m³机械挖基土方(无水):4.5~5.5元/m³机械挖基土方(有水):5~6元/m³基础挖石方h≤3m:15~20元/m³基础挖石方3mh≤6m:20~25元/m³基坑抽水(弱水流):3~4元/m³基坑抽水(中水流):6~9元/m³基坑抽水(强水流):10~20元/m³土围堰:6.5~8元/m³草袋围堰填筑:50~65元/m³尼龙编织袋围堰填筑:35~45元/m³基坑回填(机械):5~7元/m³打拔木桩(6~8米):10~15元/根砼扩大基础:50~60元/m³片石砼扩大基础:55~65元/m³钢筋:400~420元/t2回旋钻孔桩桩径Φ0.8m砂土、粘土:70~100元/m桩径Φ1.0m砂土、粘土:130~150元/m桩径Φ1.2m砂土、粘土:150~170元/m桩径Φ1.5m砂土、粘土:180~210元/m桩径Φ1.6m砂土、粘土:200~250元/m桩径Φ1.8m砂土、粘土(桩长80米内):300~340元/m桩径Φ1.8m砂土、粘土(桩长80米外):320~400元/m桩径Φ2.0m砂土、粘土:380~400元/m 3旋挖钻孔桩桩径Φ1.0m砂土、粘土:150~170元/m 桩径Φ1.2m砂土、粘土:160~190元/m 桩径Φ1.5m砂土、粘土:210~230元/m 4挖孔桩桩径Φ1.2m黄土:140~160元/m桩径Φ1.3m黄土:340~365元/m桩径Φ1.5m黄土:400~435元/m桩径Φ1.6m黄土:450~470元/m桩径Φ1.8m黄土:540~560元/m桩径Φ2.0m黄土:620~650元/m桩径Φ1.2m软石次坚石:350~450元/m 桩径Φ1.3m软石次坚石:450~500元/m 桩径Φ1.5m软石次坚石:500~600元/m 桩径Φ1.8m软石次坚石:700~800元/m桩径Φ2.0m软石次坚石:800~950元/m桩径Φ1.2m坚石(含花岗岩):380~480元/m桩径Φ1.3m坚石(含花岗岩):480~530元/m桩径Φ1.5m坚石(含花岗岩):530~630元/m桩径Φ1.8m坚石(含花岗岩):730~850元/m5桩基钢筋及检测钢筋:400~430元/t钻孔桩工作平台:120~150元/㎡小应变检测:150~160元/根声测管:400~500元/t声测费:50~80元/m6预制箱梁预制箱梁混凝土:120~140元/m³汽车运输(1km):40~45元/m³架桥机架设:80~90元/m³预制箱梁钢筋:400~480元/t预制箱梁湿接缝:250~350元/m³隧道工程清包工单价一、土石方开挖、出渣1、土石方开挖:55-75元/m32、隧道出渣无轨运输1km以内:14元/m33、每增运1km:1.6元/m3二、支护1、喷射混凝土(有钢架):234元/m32、喷射混凝土(无钢架):320元/m33、锚杆:9元/米4、钢筋网:742元/吨5、格栅钢架:850元/吨6、型钢钢架:810元/吨7、大管棚钻孔、顶管:150元/米8、大管棚导向墙:150元/m39、超前小导管:10元/米10、注浆(水泥浆):108元/m311、注浆(水泥-水玻璃浆):145元/m3三、衬砌、防水1、二次衬砌混凝土:100元/m32、二衬钢筋:680元/吨3、仰拱混凝土:65元/m34、填充混凝土:58元/m35、防水板(土工布):5.5元/㎡6、防水板(复合式):4元/㎡7、橡胶止水带:5.5元/米8、透水软管:4元/米9、波纹排水管:2.7元/米10.拱顶压浆:70元/米四、明洞、洞门1、二次衬砌混凝土:121元/m32、仰拱混凝土:52元/m33、回填土石方:13元/m34、回填片石:52元/m35、洞门混凝土:230元/m36、洞门浆砌片石:158元/m37、浆砌排水沟:152元/m3五、其他1、洞内排水沟:252元/m32、水沟、电缆槽盖板制安:305元/m33、弃渣场浆砌片石:116元/m34、弃渣场片石混凝土:128元/m32023公园小市政劳务清包工价目表一、模板1、垫层,结构基础,道路:40元/m2。

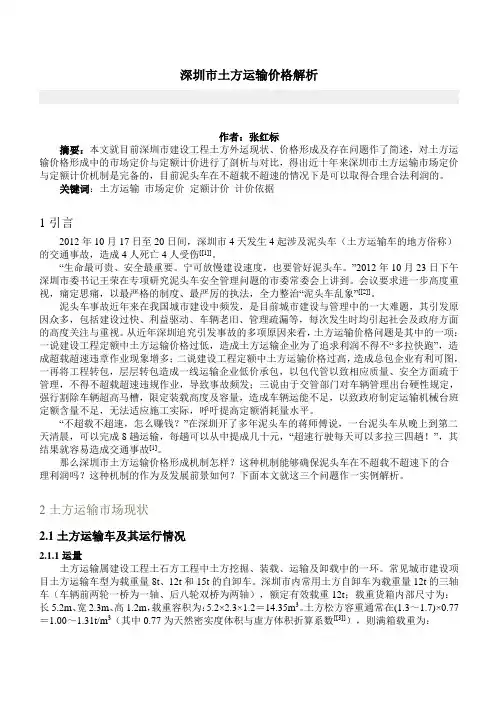

深圳市土方运输价格解析作者:张红标摘要:本文就目前深圳市建设工程土方外运现状、价格形成及存在问题作了简述,对土方运输价格形成中的市场定价与定额计价进行了剖析与对比,得出近十年来深圳市土方运输市场定价与定额计价机制是完备的,目前泥头车在不超载不超速的情况下是可以取得合理合法利润的。
关键词:土方运输市场定价定额计价计价依据1 引言2012年10月17日至20日间,深圳市4天发生4起涉及泥头车(土方运输车的地方俗称)的交通事故,造成4人死亡4人受伤[[1]]。
“生命最可贵、安全最重要。
宁可放慢建设速度,也要管好泥头车。
”2012年10月23日下午深圳市委书记王荣在专项研究泥头车安全管理问题的市委常委会上讲到。
会议要求进一步高度重视,痛定思痛,以最严格的制度、最严厉的执法,全力整治“泥头车乱象”[[2]]。
泥头车事故近年来在我国城市建设中频发,是目前城市建设与管理中的一大难题,其引发原因众多,包括建设过快、利益驱动、车辆老旧、管理疏漏等,每次发生时均引起社会及政府方面的高度关注与重视。
从近年深圳追究引发事故的多项原因来看,土方运输价格问题是其中的一项:一说建设工程定额中土方运输价格过低,造成土方运输企业为了追求利润不得不“多拉快跑”,造成超载超速违章作业现象增多;二说建设工程定额中土方运输价格过高,造成总包企业有利可图,一再将工程转包,层层转包造成一线运输企业低价承包,以包代管以致相应质量、安全方面疏于管理,不得不超载超速违规作业,导致事故频发;三说由于交管部门对车辆管理出台硬性规定,强行割除车辆超高马槽,限定装载高度及容量,造成车辆运能不足,以致政府制定运输机械台班定额含量不足,无法适应施工实际,呼吁提高定额消耗量水平。
“不超载不超速,怎么赚钱?”在深圳开了多年泥头车的蒋师傅说,一台泥头车从晚上到第二天清晨,可以完成8趟运输,每趟可以从中提成几十元,“超速行驶每天可以多拉三四趟!”,其结果就容易造成交通事故[1]。

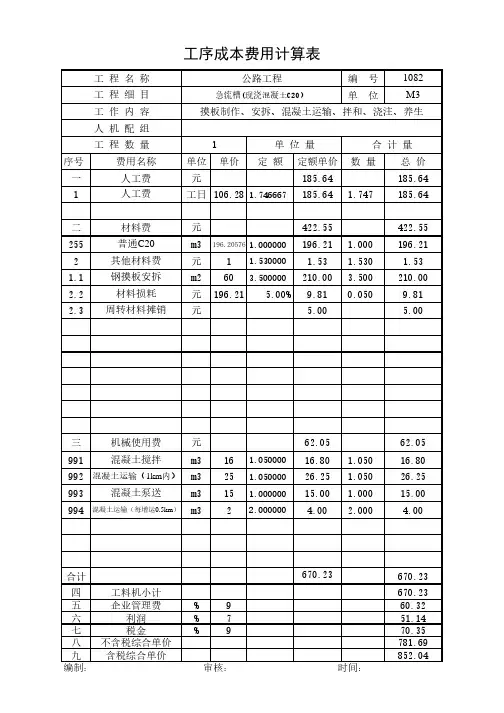

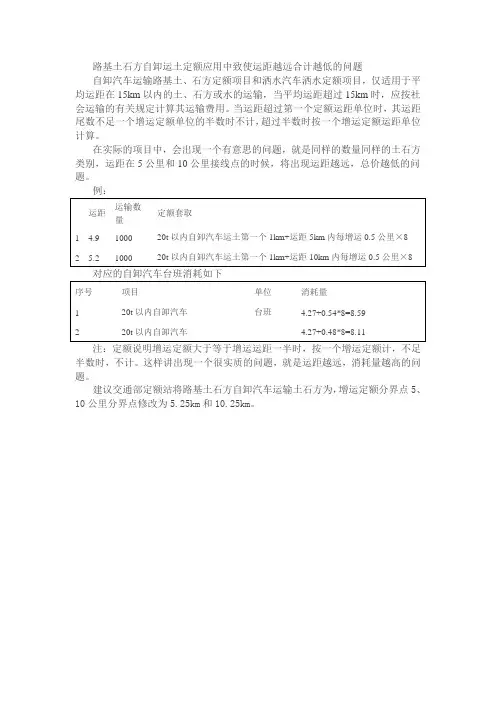

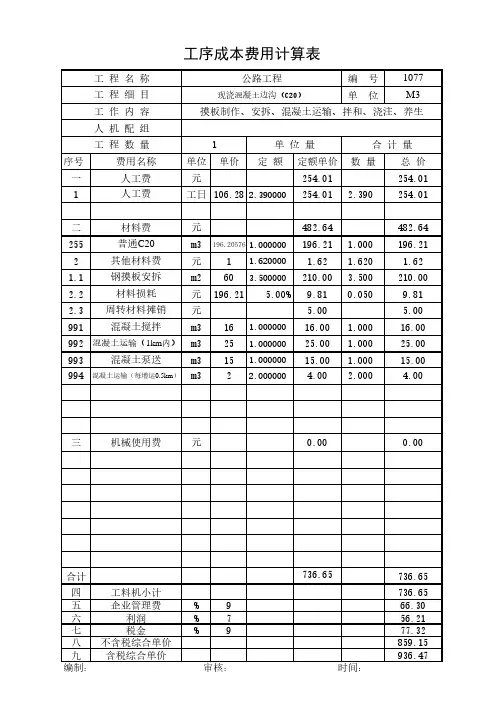

单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~15~7换浆砌片石挡土墙墙身10m3实体79.587972171454212453.941~1~9~5 1.0m3以内挖掘机挖装普通土1000m3天然密实方7.753220713434.081~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方7.753401305917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方2.8943281012961.821~1~18~4高速、一级公路填方路基15t以内振动压路机碾压土方1000m3压实方4.859247096045.17共 36 页第 1 页3281014.3314702375117012400918.87546642937316772039420.6334554266244013014.331575145881人工费机械费综合费费率%综合费合计4820434.30149880195302单价分析表(03表分项格式)项目编号:项目名称:机耕道改移,余土外运11KM m760.66摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~1~4砍挖灌木林(直径10cm以下)稀1000 m21.800779671.97共 36 页第 2 页人工费机械费综合费费率%综合费合计77955.3224311210单价分析表(03表分项格式)项目编号:202-1-b 项目名称:砍伐树木m20.67摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~5 1.0m3以内挖掘机挖装普通土1000m3天然密实方1.21434563434.081~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方1.21462845917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方1.2141376312961.82共 36 页第 3 页628414.33190171841376314.331197215736人工费机械费综合费费率%综合费合计263319320.6337134169单价分析表(03表分项格式)项目编号:203-1-a-1项目名称:挖路基土方及外运11KM m322.31摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~15~12机械打眼开炸软石90kw以内推土机运输第一个20m1000m3天然密实方2.11562202570014894.49共 36 页第 4 页人工费机械费综合费费率%综合费合计28981658322.574580231502单价分析表(03表分项格式)项目编号:203-1-d-1项目名称:机械打眼爆破软石m314.89摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~15~13机械打眼开炸次坚石90kw以内推土机运输第一个20m1000m3天然密实方1.58666603064324272.80共 36 页第 5 页人工费机械费综合费费率%综合费合计59921799125.629785438497单价分析表(03表分项格式)项目编号:203-1-d-2项目名称:机械打眼爆破次坚石m324.27摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~10 1.0m3以内挖掘机装软石1000m3天然密实方3.23697643572.761~1~11~4915t以内自卸汽车运石第一个1km1000m3天然密实方2.115180039731.99共 36 页第 6 页1800314.331258020583人工费机械费综合费费率%综合费合计976418.414179811561单价分析表(03表分项格式)项目编号:203-1-b-1项目名称:挖爆破后软石及外运1KM m315.20摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~11 1.0m3以内挖掘机装次坚石1000m3天然密实方2.42780873946.221~1~11~4915t以内自卸汽车运石第一个1km1000m3天然密实方1.586135009731.99共 36 页第 7 页1350014.331193515435人工费机械费综合费费率%综合费合计808718.41414899576单价分析表(03表分项格式)项目编号:203-1-b-2项目名称:挖爆破后次坚石及外运1KM m315.77摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~2~5挖掘机挖装淤泥、流沙1000 m328.9801793977471.421~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方28.9801500015917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方28.98032854912961.82共 36 页第 8 页15000114.3312149717149832854914.33147084375633人工费机械费综合费费率%综合费合计1393116546620.69437125216522单价分析表(03表分项格式)项目编号:203-1-a-2项目名称:挖掘机挖路基淤泥m326.35摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~20~1机械整修路拱1000 m229.7714729187.16共 36 页第 9 页人工费机械费综合费费率%综合费合计472917.8298435572单价分析表(03表分项格式)项目编号:e 项目名称:路床整形m20.19摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~10~41m3以内装载机装软石1000m3天然密实方28.352644492691.771~1~11~4915t以内自卸汽车运石第一个1km1000m3天然密实方28.3522413359731.991~1~11~51换15t以内自卸汽车运石每增运0.5km(平均运距10km以内)1000m3天然密实方28.35235778814427.991~1~18~17高速、一级公路填方路基15t以内振动压路机碾压石方1000m3压实方28.98026525712269.87共 36 页第 10 页11242115283634.0519032435558124133514.3313458627592135778814.33151275409062人工费机械费综合费费率%综合费合计6444918.4141186876317单价分析表(03表分项格式)项目编号:204-1-a项目名称:路基淤泥换填片石m338.54摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~5 1.0m3以内挖掘机挖装普通土1000m3天然密实方0.36410363434.081~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.36418845917.821~1~18~4高速、一级公路填方路基15t以内振动压路机碾压土方1000m3压实方0.36418516045.17共 36 页第 11 页188414.331270215452179918.8753492200人工费机械费综合费费率%综合费合计7995720.6332141250单价分析表(03表分项格式)项目编号:204-1-b项目名称:路基利用土方回填(挖、运、回填碾压)m315.40摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~18~17高速、一级公路填方路基15t以内振动压路机碾压石方1000m3压实方3.0732812712269.86共 36 页第 12 页人工费机械费综合费费率%综合费合计119211620734.0519********单价分析表(03表分项格式)项目编号:204-1-c项目名称:路基利用石方回填(回填碾压)m312.27摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~5 1.0m3以内挖掘机挖装普通土1000m3天然密实方82.0932336963434.081~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方82.0934249165917.811~1~11~23换15t以内自卸汽车运土每增运0.5km(平均运距10km以内)1000m3天然密实方82.0936835289519.501~1~18~4高速、一级公路填方路基15t以内振动压路机碾压土方1000m3压实方82.0934174676045.17共 36 页第 13 页1183940562918.8757879949626642491614.3316089548581168352814.33197957781484人工费机械费综合费费率%综合费合计1775821593820.63348218281914单价分析表(03表分项格式)项目编号:204-1-e项目名称:路基远运(8KM)土方回填(挖、运、回填碾压)m324.92摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~2~3~1浆砌片石边沟、排水沟、截水沟10m3实体7.4258695143352636.90共 36 页第 14 页人工费机械费综合费费率%综合费合计563936.585524419579单价分析表(03表分项格式)项目编号:207-2-1项目名称:M7.5浆砌MU30片石排水沟60*80m3263.69摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.1353933513.641~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.1356995917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.135153112961.82共 36 页第 15 页69914.331100799153114.3312191750人工费机械费综合费费率%综合费合计2936420.56881474单价分析表(03表分项格式)项目编号:207-2-2项目名称:挖排水沟土方及外运11KM m322.39摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.1755103513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.1759065917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.175198412961.81共 36 页第 16 页90614.3311301036198414.3312842268人工费机械费综合费费率%综合费合计3847220.568105615单价分析表(03表分项格式)项目编号:208-3-c-1项目名称:菱形骨架植草护坡挖方及外运11KM m322.39摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~10~2换浆砌片石护坡10m3实体18.06321982318812356.70共 36 页第 17 页人工费机械费综合费费率%综合费合计989833.5261068842569单价分析表(03表分项格式)项目编号:208-3-c-2项目名称:菱形骨架植草护坡(浆砌片石)m3235.67摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价4~7~28~9换预制混凝土块件木模10m3实体0.838251843757187.514~7~29~1安装桥涵缘(帽)石10m3实体0.838646121132.92共 36 页第 18 页54855.090337949人工费机械费综合费费率%综合费合计1849937.66216486023单价分析表(03表分项格式)项目编号:208-3-c-3项目名称:菱形骨架植草护坡预制块m3832.04摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价2~3~5~1换沥青路面镶边混凝土预制块预制、铺砌10m36.17312389266856001.36共 36 页第 19 页人工费机械费综合费费率%综合费合计142435238.8311036237046单价分析表(03表分项格式)项目编号:208-3-c-4项目名称:菱形骨架植草护坡饰边砼m3600.14摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~2~9换植草护坡喷混植草(厚度10cm)1000m20.2774983818336781.91共 36 页第 20 页人工费机械费综合费费率%综合费合计580262124.686202010203单价分析表(03表分项格式)项目编号:208-3-c-5项目名称:菱形骨架植草护坡喷播草籽m236.78摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~15~7换浆砌片石挡土墙墙身10m3实体1275.792155840223311262453.94共 36 页第 21 页人工费机械费综合费费率%综合费合计77272434.3017995913130717单价分析表(03表分项格式)项目编号:209-1-a-1项目名称:M7.5浆砌片石挡土墙m3245.39摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~18~1换现浇片石混凝土挡土墙10m3实体86.3201715692652344093.14共 36 页第 22 页人工费机械费综合费费率%综合费合计800831358233.21088086353320单价分析表(03表分项格式)项目编号:209-1-b-1项目名称:C15片石混凝土挡土墙m3409.31摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价4~11~6~17水泥砂浆抹面(厚2cm)100 m29.857477273781011.27共 36 页第 23 页人工费机械费综合费费率%综合费合计260635.10225909968单价分析表(03表分项格式)项目编号:209-1-b-2项目名称:水泥砂浆抹面m210.11摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价5~1~15~7换浆砌片石挡土墙墙身10m3实体96.2791176061759212453.94共 36 页第 24 页人工费机械费综合费费率%综合费合计5831434.30160342236263单价分析表(03表分项格式)项目编号:209-1-a-2-1项目名称:M7.5浆砌片石护肩墙m3245.39摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.43212593513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.43222365917.821~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.432489812961.82共 36 页第 25 页223614.3313202556489814.3317025600人工费机械费综合费费率%综合费合计93116620.5682591518单价分析表(03表分项格式)项目编号:209-1-a-2-2项目名称:挖护肩墙土方及外运11KM m322.39摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.44012813513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.44022775917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.440498812961.813~1~12~2换纵向排水管(HPDE管)100m 1.710249572524617965.894~11~5~1填砂砾(砂)基础垫层10 m340.60931675431921403.00LB~a橡胶圈承插接口 DN500个29.000778111349.55共 36 页第 26 页3211529.0513231437279921.6905476307221151731.9091378256975227714.3313262604498814.3317155703人工费机械费综合费费率%综合费合计95118620.5682641545单价分析表(03表分项格式)项目编号:419-1-1项目名称:路基排水管道 HDPE双壁波纹管φ500(土方外运11KM)m 578.86摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方 3.960115403513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方 3.960204975917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方 3.9604489512961.823~1~12~2换纵向排水管(HPDE管)100m 13.46327888328115725388.304~11~5~1填砂砾(砂)基础垫层10 m3357.9352791893807041403.00LB~a橡胶圈承插接口 DN600个225.00073141008857.46共 36 页第 27 页266111328.15828401292822007421.5706064534180310151531.9091214785021822049714.3312937234354489514.331643451329人工费机械费综合费费率%综合费合计8571068320.568237313913单价分析表(03表分项格式)项目编号:419-1-2项目名称:路基排水管道 HDPE双壁波纹管φ600(土方外运11KM)m 702.36摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方 4.865141763513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方 4.865251815917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方 4.8655515512961.823~1~12~2换纵向排水管(HPDE管)100m 15.29017948618206914502.104~11~5~1填砂砾(砂)基础垫层10 m3467.2473644534969701403.00LB~a橡胶圈承插接口 DN400个255.0005527799640.52共 36 页第 28 页234112829.23023371033324998421.7883966822173713251731.9091585766555462518114.3313609287905515514.331790463059人工费机械费综合费费率%综合费合计10521312420.568291617092单价分析表(03表分项格式)项目编号:419-1-3项目名称:路基污水管道 HDPE双壁波纹管φ400(土方外运11KM)m 651.77摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.0722093513.611~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.0723725917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.0728*******.806~6~3~4换地埋敷设钢管(φ100mm以内)1000m 0.02282439570609561.684~11~5~1填砂砾(砂)基础垫层10 m36.868535773051403.00共 36 页第 29 页12398840.122384013410194831.9092331963637214.3315342581414.331117931人工费机械费综合费费率%综合费合计1619420.56743252单价分析表(03表分项格式)项目编号:419-1-4项目名称:路基污水管道 钢管D426*8(土方外运11KM)m 1120.63摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.0671953513.641~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.005245917.611~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.0055212961.966~6~3~4换地埋敷设钢管(φ100mm以内)1000m 0.0221222814191903745.501~2~5~6换现浇排水管基础混凝土管径700mm以内100m 0.22078614138713.083~1~9~1换现浇混凝土衬砌(模板台车)10m30.4612643871117.631~1~7~2夯土机夯实填土1000m3压实方0.0624089536.00共 36 页第 30 页122232.87912751530410445.316185593183213140.11056921988252110535.68750419172414.3263275214.331760人工费机械费综合费费率%综合费合计1418020.56840235单价分析表(03表分项格式)项目编号:419-1-5项目名称:路基排水管道 钢管D630*8(土方外运11KM)m 1055.86摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方1.94756753513.631~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.1055415917.801~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.105118612961.821~2~5~7换现浇排水管基础混凝土管径800mm以内100m 5.020212763819710320.533~1~9~1换现浇混凝土衬砌(模板台车)10m310.462560684181073.391~2~5~16换铺设混凝土排水管管径800mm以内100m 5.02013240014275435247.061~1~7~2夯土机夯实填土1000m3压实方1.842120909536.01共 36 页第 31 页7263309123.948341861769409007308345.31654791756914044287735.636136125180927664633.40528121122954114.33178619118614.3311701356人工费机械费综合费费率%综合费合计421525420.56811676842单价分析表(03表分项格式)项目编号:419-1-6项目名称:路基排水管道 钢筋混凝土II极管φ800(土方外运11KM)m530.61摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~1~9~20.6m3以内挖掘机挖装普通土1000m3天然密实方0.0852493513.651~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方0.013695917.741~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方0.01315112961.801~2~5~8换现浇排水管基础混凝土管径900mm以内100m 0.4502273407412276.283~1~9~1换现浇混凝土衬砌(模板台车)10m3 1.33271410721073.396~6~3~4换地埋敷设钢管(φ100mm以内)1000m 0.04532602378281177734.911~1~7~2夯土机夯实填土1000m3压实方0.0724729536.03共 36 页第 32 页487834840.104151705299835212045.316214687149530635.60814515524352633.40535814306914.330107915114.33122172人工费机械费综合费费率%综合费合计1823020.56851300单价分析表(03表分项格式)项目编号:419-1-7项目名称:路基排水管道 钢管D820*8(土方外运11KM)m 1359.77摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~2~4~8换预制混凝土水沟盖板(矩形)10m3实体 3.9709550169095880.351~2~4~10换水沟盖板预制钢筋1t钢筋 6.21027633308426052.90 1~2~4~11水沟盖板安装10m3实体 3.9703792363911.12 4~6~3~2墩、台帽混凝土非泵送钢模10m3实体 5.23013932251736258.584~6~3~9换桥(涵)台帽钢筋1t 1.760783387526035.754~6~2~2换轻型混凝土墩台跨径4m以内10m3实体16.35038248572944611.044~6~1~1换轻型墩台混凝土基础跨径4m以内10m3实体22.57042282550133126.174~5~2~1换浆砌片石基础、护底、截水墙10 m3105.3401176141664572097.434~5~2~1换浆砌片石基础、护底、截水墙10 m30.3003354742097.434~5~2~5换浆砌片石实体式台、墙 高10m以内10 m3 1.930272839672742.904~1~3~11单个基坑>1500m3 1.0m3以内挖掘机挖土1000m3 2.3833103119478.241~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方2.383123345917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方2.3832701612961.82共 36 页第 33 页1233414.3311768141022701614.33138723088812251433.4621327529423139789149.58315386464174810573732.73354486220943137232.73315562914776427031.58618097753909222350928.25515544705585430581030.03075593273278713121.40018731062531644421.868674437586198553.0561*******人工费机械费综合费费率%综合费合计73283138.060643623345单价分析表(03表分项格式)项目编号:420-1-1项目名称:钢筋混凝土盖板涵(3m×2m)m13995.26摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~2~4~8换预制混凝土水沟盖板(矩形)10m3实体 6.18014866263225880.351~2~4~10换水沟盖板预制钢筋1t钢筋9.35241649464806056.86 1~2~4~11水沟盖板安装10m3实体 6.1805893679911.12 4~6~3~2墩、台帽混凝土非泵送钢模10m3实体 5.65015051271956258.584~6~3~9换桥(涵)台帽钢筋1t 2.000868697295909.314~6~2~2换轻型混凝土墩台跨径4m以内10m3实体30.070703441053724611.044~6~1~1换轻型墩台混凝土基础跨径4m以内10m3实体35.23066000858723126.174~5~2~1换浆砌片石基础、护底、截水墙10 m3156.6501749032475362097.434~1~3~11单个基坑>1500m3 1.0m3以内挖掘机挖土1000m3 2.9563848619478.241~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方2.956152985917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方2.9563350712961.82共 36 页第 34 页1529814.3312192174903350714.33148023830971537109732.7338102632856228698978749.583190825756827175785331.5863328213865414395547728.255242631101355866627730.03081663536189414921.47320891181847656621.8651016356643309053.0561*******人工费机械费综合费费率%综合费合计114084838.0601001836341单价分析表(03表分项格式)项目编号:420-1-2项目名称:钢筋混凝土盖板涵(4m×2.8m)m19893.25摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价1~2~4~8换预制混凝土水沟盖板(矩形)10m3实体 4.27010272181875880.351~2~4~10换水沟盖板预制钢筋1t钢筋7.09431598352636057.621~2~4~11水沟盖板安装10m3实体 4.2704072542911.124~6~3~2墩、台帽混凝土非泵送钢模10m3实体5.25013985252696258.584~6~3~9换桥(涵)台帽钢筋1t 1.760783487526036.134~6~2~2换轻型混凝土墩台跨径4m以内10m3实体12.97030341454504611.044~6~1~1换轻型墩台混凝土基础跨径4m以内10m3实体27.70051893675183126.174~5~2~1换浆砌片石基础、护底、截水墙10 m349.29055033778872097.434~5~2~1换浆砌片石基础、护底、截水墙10 m30.2903244582097.424~5~2~5换浆砌片石实体式台、墙 高10m以内10 m3 1.660234734122742.905~1~12~2陆上机械抛填片石防护100m3设计抛石量12.47063597683186696.631~1~11~4915t以内自卸汽车运石第一个1km1000m3天然密实方 1.247106159731.991~1~11~52换15t以内自卸汽车运石每增运0.5km(平均运距15km以内)1000m3天然密实方 1.2471508813833.024~1~3~11单个基坑>1500m3 1.0m3以内挖掘机挖土1000m3 3.6024690419478.241~1~11~2115t以内自卸汽车运土第一个1km1000m3天然密实方 3.602186445917.811~1~11~24换15t以内自卸汽车运土每增运0.5km(平均运距15km以内)1000m3天然密实方3.6024083612961.82共 36 页第 35 页4083614.331585246688349761192849.58323257701611864414.3312672213161061514.3311521121361508814.33121621725010531233.46211424553300442222.23215189835072250934532.73325495103382132232.73315060811721338731.586143565980511318430728.25519077865955451583330.03075883285878713121.40018731062536155021.865771042973213553.0561*******人工费机械费综合费费率%综合费合计78823338.060692225109单价分析表(03表分项格式)项目编号:420-1-3项目名称:钢筋混凝土盖板涵(3m×1.7m)m 15146.40摊消费:单位:单价:元元标表4-2编号项目名称单位工程量材料费工料机合计单价LB~d 履带式挖掘机 1m3台班 2.00070004144.91LB~e 履带式挖掘机 0.6m3台班 2.00064003789.63LB~f 光轮压路机6~8t 台班 2.00066003908.06LB~g 光轮压路机8~10t 台班 2.00079224691.03LB~h 履带式推土机 75KW 台班 2.00076004500.19LB~i履带式推土机 90KW台班2.00080004737.04共 36 页第 36 页800018.42614749474792218.42614609382760018.42614009000640018.42611797579660018.42612167816人工费机械费综合费费率%综合费合计700018.42612908290单价分析表(03表分项格式)项目编号:项目名称:大型机械进出场费项51541.69摊消费:。
土石方运输成本研究一、现状:运价高低决定利润高低,但不应该低于成本,现在的土石方运输行业,不超载亏损是发展太快管理跟不上可以理解,超载四倍还亏损不理解。
十二吨的自卸车,老板按国家不超载运输的预算拿钱,现在不论土石方装二十多方算平箱二十方,超载两到四倍,却不按吨位计价,按方量计算,相当于限速二十码的施工道路平路不超载的运费。
按国家预算和超载换算,他们利用超载最多时一年从一辆车上捞上百万元的外侩,却不管坡度和超载少拉趟数多烧油等因素,更不让百姓讨价还价,只有超载成本低的平路运输土方,只亏损掉利润,可以满足百姓挣工资的愿望,坡度运输石渣和砂砾料,除去维修等开支不够折旧费,公路运输虽然只上单班,由于速度快节约的成本超过了超载成本,可以实现利润,但这种活很少。
工程预算价是国家指导价,法律有不能低于指导价的百分之七十的规定,根本没人执行,还说现在是市场经济,这种市场失灵现象,其中的原因有两个,第一是改变了运输规则后不会计算超载成本,第二是故意把水搅混了不顾百姓死活的从中得利。
第一种原因由于多数情况每公里每车不超过十元的超载成本,可以用成本核算调整单价来解决问题。
第二种原因只有治理超载。
超载是需要成本的,如果把超载治理了一切都会迎刃而解。
可管理部门不追根诉源,重罚施工方等组织单位,堵住源头,根本无法治理由于苛扣运费造成的超载,因此也造就了一批贪官,导致没有人提出超载车辆和受益单位承担一点超载失控状态下交通事故责任的议案。
取消高架板,把重量控制在极限重量之内的解决超载方法实行不了,还有其他问题要从四个方面解决。
第一,国家预算以吨公里结合环境速度公式化管理,建立物价系数进行换算。
第二,在一方暴利另一方亏损的情况下,建立不能低于成本的法律。
第三,改变工程分包制度,由公司直接管理和发放费用,解决层层转包造成的携款潜逃现象。
第四,超载有关的车祸施工方和超载车辆要承担一部分责任。
二、车辆运费由成本+利润+税费组成,为了改变超载运输却让司机承担超载和安全成本的现状,记录了超载运输的实际成本,按预算方法进行了成本核算,用倒推法列出了双桥自卸车土石方运输每公里成本核算公式:吨位*物价系数*50码/速度*核载总重/总重*材料系数*安全成本。
