涵洞防水施工技术交底
- 格式:doc
- 大小:25.89 KB
- 文档页数:7
涵洞工程施工技术交底.doc 范本一(风格一):涵洞工程施工技术交底1.施工前准备1.1 施工前检查1.2 施工材料准备1.3 涵洞现场布置2.土方施工2.1 土方开挖2.2 土方加固处理3.结构施工3.1 土石方垫层施工3.2 砼浇筑3.3 砼养护4.防水施工4.1 防水层材料选用4.2 防水层施工工艺4.3 防水层检测5.道路铺设5.1 道路基层处理5.2 道路面层材料选用5.3 道路面层施工工艺5.4 道路质量验收6.安全施工6.1 安全措施6.2 施工现场管理6.3 应急预案7.质量管理7.1 质量控制点7.2 质量检测方法7.3 质量验收标准8.环境保护8.1 施工期间环境保护措施8.2 施工废弃物处理8.3 生态补偿附件:1. 施工图纸2. 涵洞工程验收报告3. 防水层材料检测报告4. 道路质量验收记录法律名词及注释:1.施工前检查:指施工人员在进行工程施工前的检查和确认工作。
2.土石方垫层施工:指土石方工程中在基础上铺设一定厚度的垫层材料的施工工作。
3.砼浇筑:指将混凝土倒入模板中并进行振捣、抹平的工作。
4.砼养护:指混凝土浇筑完成后对其进行养护,以确保其正常硬化和强度发展。
5.防水层材料选用:指根据涵洞工程的具体要求,在可选择的防水层材料中进行选取。
6.防水层施工工艺:指防水层材料施工的具体施工步骤和方法。
7.防水层检测:指对施工完成的防水层进行检测,以确保其质量和效果。
8.道路基层处理:指在道路铺设前,对基层进行平整、加固等处理工作。
9.道路面层材料选用:指根据道路的类型和要求,在可选择的道路面层材料中进行选取。
10.道路面层施工工艺:指道路面层材料施工的具体施工步骤和方法。
范本二(风格二):涵洞工程施工技术交底1.施工前准备1.1 施工前检查1.1.1 检查施工现场安全隐患1.1.2 检查施工材料是否齐备1.2 施工材料准备1.2.1 确定材料采购计划1.2.2 确保材料质量合格1.3 涵洞现场布置1.3.1 设定施工区域划分1.3.2 布置临时施工设施2.土方施工2.1 土方开挖2.1.1 制定土方开挖方案2.1.2 开挖土方并清理渣土2.2 土方加固处理2.2.1 选择土方加固方法2.2.2 进行土方加固工程3.结构施工3.1 土石方垫层施工3.1.1 确定土石方垫层厚度3.1.2 进行土石方垫层施工3.2 砼浇筑3.2.1 准备砼浇筑工艺流程3.2.2 进行砼浇筑作业3.3 砼养护3.3.1 制定砼养护方案3.3.2 进行砼养护工作4.防水施工4.1 防水层材料选用4.1.1 确定防水层材料种类4.1.2 进行防水层材料选取工作4.2 防水层施工工艺4.2.1 制定防水层施工工艺流程4.2.2 进行防水层施工作业4.3 防水层检测4.3.1 进行防水层质量检测4.3.2 处理防水层质量问题5.道路铺设5.1 道路基层处理5.1.1 进行道路基层处理工作5.1.2 检测道路基层质量5.2 道路面层材料选用5.2.1 确定道路面层材料种类5.2.2 进行道路面层材料选取工作5.3 道路面层施工工艺5.3.1 制定道路面层施工工艺流程5.3.2 进行道路面层施工作业5.4 道路质量验收5.4.1 进行道路质量验收工作5.4.2 处理道路质量问题6.安全施工6.1 安全措施6.1.1 制定安全施工方案6.1.2 实施安全措施6.2 施工现场管理6.2.1 设定施工现场管理制度6.2.2 进行施工现场管理工作6.3 应急预案6.3.1 制定应急预案6.3.2 应急情况处理7.质量管理7.1 质量控制点7.1.1 确定质量控制点位7.1.2 进行质量控制工作7.2 质量检测方法7.2.1 选择合适的质量检测方法7.2.2 进行质量检测作业7.3 质量验收标准7.3.1 制定质量验收标准7.3.2 进行质量验收工作8.环境保护8.1 施工期间环境保护措施8.1.1 制定施工期间环境保护方案8.1.2 实施环境保护措施8.2 施工废弃物处理8.2.1 制定施工废弃物处理方案8.2.2 进行施工废弃物处理作业8.3 生态补偿8.3.1 制定生态补偿方案8.3.2 实施生态补偿计划附件:1.施工图纸2.涵洞工程验收报告3.防水层材料检测报告4.道路质量验收记录法律名词及注释:1.施工前检查:指施工人员在进行工程施工前的检查和确认工作。

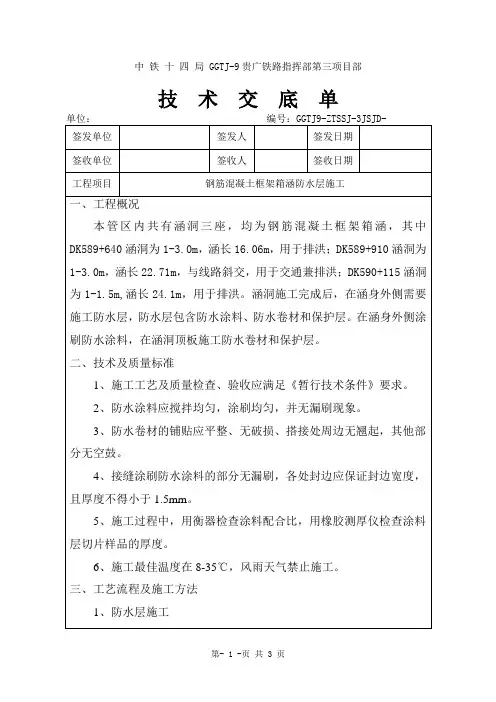

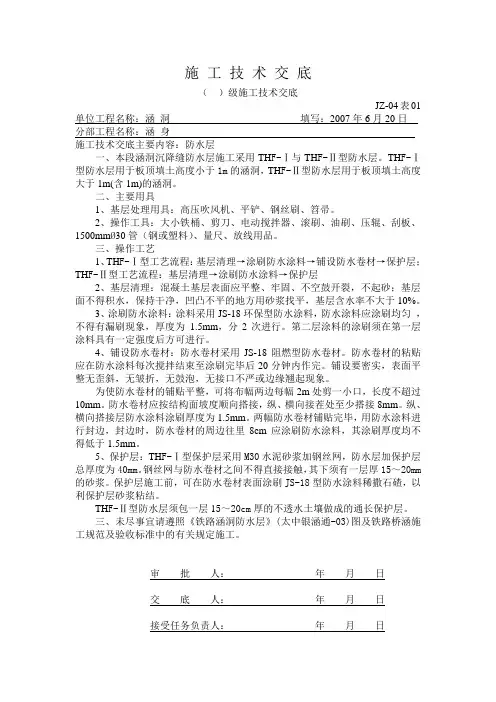

施工技术交底()级施工技术交底JZ-04表01 单位工程名称:涵洞填写:2007年6月20日分部工程名称:涵身施工技术交底主要内容:防水层一、本段涵洞沉降缝防水层施工采用TH F-Ⅰ与TH F-Ⅱ型防水层。
TH F-Ⅰ型防水层用于板顶填土高度小于1m的涵洞,TH F-Ⅱ型防水层用于板顶填土高度大于1m(含1m)的涵洞。
二、主要用具1、基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
2、操作工具:大小铁桶、剪刀、电动搅拌器、滚刷、油刷、压辊、刮板、1500mmØ30管(钢或塑料)、量尺、放线用品。
三、操作工艺1、TH F-Ⅰ型工艺流程:基层清理→涂刷防水涂料→铺设防水卷材→保护层;TH F-Ⅱ型工艺流程:基层清理→涂刷防水涂料→保护层2、基层清理:混凝土基层表面应平整、牢固、不空鼓开裂,不起砂;基层面不得积水,保持干净,凹凸不平的地方用砂浆找平,基层含水率不大于10%。
3、涂刷防水涂料:涂料采用JS-18环保型防水涂料,防水涂料应涂刷均匀,不得有漏刷现象,厚度为 1.5mm,分2次进行。
第二层涂料的涂刷须在第一层涂料具有一定强度后方可进行。
4、铺设防水卷材:防水卷材采用JS-18阻燃型防水卷材。
防水卷材的粘贴应在防水涂料每次搅拌结束至涂刷完毕后20分钟内作完。
铺设要密实,表面平整无歪斜,无皱折,无鼓泡,无接口不严或边缘翘起现象。
为使防水卷材的铺贴平整,可将布幅两边每幅2m处剪一小口,长度不超过10mm。
防水卷材应按结构面坡度顺向搭接,纵、横向接茬处至少搭接8mm。
纵、横向搭接层防水涂料涂刷厚度为1.5mm。
两幅防水卷材铺贴完毕,用防水涂料进行封边,封边时,防水卷材的周边往里8cm应涂刷防水涂料,其涂刷厚度均不得低于1.5mm。
5、保护层:TH F-Ⅰ型保护层采用M30水泥砂浆加钢丝网,防水层加保护层总厚度为40mm。
钢丝网与防水卷材之间不得直接接触,其下须有一层厚15~20mm 的砂浆。
保护层施工前,可在防水卷材表面涂刷JS-18型防水涂料稀撒石碴,以利保护层砂浆粘结。
一、工程概况1. 工程名称:______工程2. 施工单位:______公司3. 建设单位:______单位4. 施工部位:涵洞5. 施工内容:涵洞防水层施工二、安全技术交底1. 人员要求(1)防水施工人员必须经过专业培训,取得相应资格证书后方可上岗作业。
(2)施工人员应熟悉本工程的技术要求、施工规范和安全操作规程。
2. 材料要求(1)防水材料必须符合国家相关标准,并由专人负责验收。
(2)防水材料应存放于阴凉、通风、干燥的场所,避免受潮、受热、受污染。
3. 施工准备(1)施工前应做好施工现场的排水、防滑、防坠落等安全措施。
(2)施工前应检查施工机具、设备,确保其安全可靠。
4. 施工过程安全措施(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(2)施工过程中,应保持施工现场的整洁,不得乱堆乱放材料、工具。
(3)施工人员上下梯子时,必须扶好扶手,不得手持重物。
(4)施工过程中,应密切关注施工现场的空气质量,确保施工人员身体健康。
5. 高处作业安全措施(1)高处作业必须使用安全可靠的脚手架,并满铺脚手板,绑扎牢固。
(2)高处作业人员必须佩戴安全带,并系好安全绳。
(3)高处作业时,不得站在脚手架边缘,不得随意移动脚手架。
6. 临时用电安全措施(1)施工现场临时用电应按照《施工现场临时用电安全技术规范》执行。
(2)施工现场应设置专责电工,负责临时用电的安全管理工作。
(3)施工现场临时用电线路应采用绝缘导线,并定期检查。
7. 火源管理(1)施工现场严禁使用明火,如需动火作业,必须取得现场用火动火证。
(2)动火作业时,必须采取防火措施,如设置防火监护人、配备灭火器材等。
(3)禁止在防水层上操作,喷头点火时不得正面对人,并远离油桶、气瓶、防水材料及其他易燃易爆材料。
8. 消防安全(1)施工现场应配备足够的消防器材,如灭火器、消防桶等。
(2)施工现场应定期进行消防安全检查,确保消防设施完好。
涵洞防水层施工技术交底一、前言涵洞是现代交通运输中重要的基础设施,为了确保涵洞的长期稳定和安全运行,对其防水层的施工至关重要。
本文将针对涵洞防水层施工技术进行交底,介绍施工前的准备工作、施工材料、施工方法等内容,以确保涵洞防水层的质量和可靠性。
二、准备工作1. 施工前的勘察:在施工前,必须进行涵洞的勘察工作,包括地质勘察和水文勘察,了解地下水位、土壤状况等情况,为施工提供准确的数据支持。
2. 设计方案的制定:根据勘察结果和具体情况,制定涵洞防水层的设计方案,包括防水材料的选择、施工方法和防水层的厚度等。
3. 施工材料的准备:根据设计方案确定所需的施工材料,包括防水材料、胶粘剂等。
必须确保施工材料的质量符合相关标准要求。
三、施工方法1. 清洁基础:在施工前,必须清理涵洞基础表面的杂物和污垢,确保基础表面干净。
2. 基层处理:基层表面不平整的部分必须进行修补,以确保防水层的粘结牢固。
修补后的基层必须达到设计要求的平整度和强度。
3. 防水材料涂布:根据设计方案选择合适的防水材料,使用专用的涂抹工具进行涂布。
在涂布过程中,必须确保防水材料均匀覆盖整个涵洞基础表面,并注意处理好墙脚、拱顶等细节部位。
4. 焊接处理:对于需要连接的防水材料,必须进行焊接处理,确保连接处的密封性和可靠性。
焊接过程中必须严格按照防水材料的使用说明进行操作,避免焊接不牢固导致水渗漏。
5. 纵、横向交叉接续处理:涵洞的防水层在纵向和横向上都需要进行交叉接续处理,以确保防水层的连续性。
6. 贴缝处理:在施工过程中,必须对防水层的贴缝进行处理,以防止水渗漏。
贴缝处理必须严格按照防水材料的使用说明进行操作,确保贴缝牢固。
四、施工要点。
涵洞沉降缝、防水层、保护层施工技术措施一、工程概况1.1概况本标段新建涵洞为盖板箱涵和肋板涵共107座,其中盖板箱涵102座,肋板涵5座。
本工程涵洞主要构成为:C30素砼(涵身基础、出入口基础、翼墙基础)、C30素砼(涵身、边墙、中墙和翼墙)、C35钢筋砼盖板;沉降缝设置基本长度为4m/道,沉降缝填充材料为石棉沥青板、聚氨酯橡胶板和防水卷材,防水层为两层聚氨酯防水涂料;进出口附属工程出入口边坡、沟床、锥体及出入口垂裙、检查台阶等均为10cm厚碎石垫层+35cm厚M10水泥砂浆砌片石。
1.2编制依据1)施工图纸及其参考图纸;2)《铁路桥涵施工技术指南》、《铁路桥涵工程施工质量验收标准》、《铁路混凝土与砌体工程施工规范》、《铁路桥涵混凝土与砌体结构设计规范》、《铁路工程施工安全技术规程》(上、下册)。
1.3、适用范围本作业指导书仅适用于锦赤铁路ZH-03标段涵洞工程施工。
二、技术交底内容本次技术交底主要针对本标段涵洞防水层、沉降缝、保护层施工方法进行交底。
2.1沉降缝2.1.1 沉降缝设置目的设置沉降缝的目的是避免涵洞因荷载或地基承载力不均匀而发生不均匀沉陷,产生不规则的多处裂缝,而使整个涵洞破坏。
设置沉降缝后,可限定结构物发生整齐、位置固定的裂缝,并可事先对沉降缝处予以处理;如有不均匀沉降,则将其限制在沉降缝处,有利于涵洞的安全、稳定。
2.1.2沉降缝设置的位置和方向涵洞洞身、洞身与端墙、翼墙、进出水口急流槽交接处必须设置沉降缝,具体设置位置按设计进行施工。
①洞身沉降缝一般每隔3—5m设置1处,缝宽为3cm。
两端与附属工程连接处也各设置1处。
②其它沉降缝凡地基土质发生变化、基础埋置深度不一、基础对地基的荷载发生较大变化处、基础填挖交界处、采用填石垫高基础交界处,均应设置沉降缝。
③斜交涵洞斜交涵洞洞口正做的,其沉降缝应与涵洞中心线垂直;斜交涵洞洞口斜做的,沉降缝与路基中心线平行。
2.2防水层2.2.1 正交钢筋砼盖板涵洞沉降缝防水:沉降缝涵洞内侧防水采用聚氨酯弹性橡胶嵌填,弹性橡胶应嵌入墙体内部15cm;沉降缝基础防水采用聚氨酯弹性橡胶嵌填,弹性橡胶应嵌入基础内部15cm;沉降缝外侧防水采用50cm宽的防水卷材(两布三涂甲种防水层),铺设宽度为50cm,布设为涵洞盖板、墙身及基础顶面以下15cm。
一、交底目的为确保涵洞防水施工过程中的安全,防止事故发生,提高施工质量,现将涵洞防水施工安全技术交底如下:二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 建设单位:[建设单位名称]4. 施工部位:[具体施工部位]5. 施工内容:[具体施工内容]三、安全技术交底内容1. 施工人员要求(1)施工人员必须经过专业培训,取得相关资格证书后方可上岗。
(2)施工人员应熟悉施工图纸、技术规范和操作规程,掌握防水材料性能及施工工艺。
(3)施工人员应遵守施工现场各项安全规定,确保自身安全。
2. 施工材料及设备(1)防水材料:防水卷材、防水涂料、密封胶等,必须符合国家标准,并经检验合格。
(2)施工设备:施工电梯、泵车、切割机、搅拌机等,应定期检查,确保设备安全可靠。
3. 施工工艺及注意事项(1)施工前,应检查施工场地,清除障碍物,确保施工安全。
(2)施工过程中,应严格按照施工图纸和施工规范进行操作。
(3)防水层施工前,应确保基层平整、干燥、无油污、无杂物。
(4)施工过程中,应注意施工顺序,避免交叉作业。
(5)施工人员应穿戴防护用品,如安全帽、工作服、手套、防护眼镜等。
4. 安全防护措施(1)施工人员必须佩戴安全帽,防止高空坠落。
(2)施工电梯、泵车等设备操作人员必须持证上岗,确保设备运行安全。
(3)施工过程中,应设置安全警示标志,提醒施工人员注意安全。
(4)施工区域应设置安全防护设施,如防护栏、警戒线等。
(5)施工现场应配备消防器材,如灭火器、消防沙等。
5. 紧急事故处理(1)发生火灾时,立即切断电源,报警并组织人员疏散。
(2)发生人员伤害事故,立即采取急救措施,并及时报告相关部门。
(3)发生设备故障,立即停止使用,并及时维修。
四、交底人及接受交底人1. 交底人:[交底人姓名]2. 接受交底人:[接受交底人姓名]五、交底时间[交底日期]六、备注1. 施工过程中,如遇特殊情况,应及时调整施工方案,确保施工安全。
技术交底书

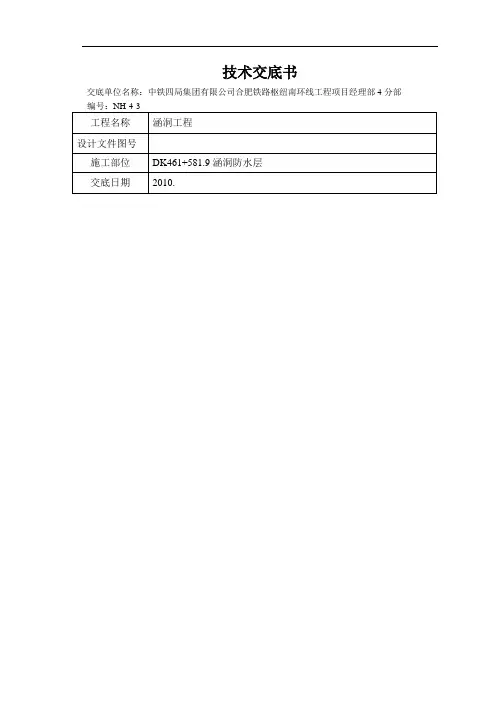

交底单位名称:中铁四局集团有限公司合肥铁路枢纽南环线工程项目经理部4分部
交底人:复核人:接收人:
3、作好各道工序间的自检和报验工作,上道工序不合格,不得进入下道工序的施工。
未经检查,下道工序不得开工。
4、认真填写施工原始记录及有关检查资料。
5、现场情况及时与经理部勾通。
三、安全保证措施:
1、施工作业前对施工安全技术交底要进行详细学习。
组织学习有关安全知识,掌握安全技能,提高安全意识。
2、施工现场设专职安全检查人员,对现场的安全文明施工进行监督检查,负责现场安全工作。
3、作业人员戴安全帽,穿防滑鞋,佩带必需的安全防护用品。
必要时搭设爬梯。
4、施工作业场地四周搭设围栏,防止非施工人员进入。
5、现场用电及机具设专人负责,照明采用低压电源,灯具为防水带罩的安全灯具或安全矿灯。
四、文明保证措施:
1、砂浆集中拌合,所用材料集中堆放。
2、浇筑砂浆时,洒在基础外的砂浆要集中堆放,集中处理。
2、对现场施工人员做好教育,不随地乱丢垃圾、杂物。
3、施工中注意环境保护,做到环保施工、文明施工。
请施工班组认真对照交底施工,涵洞一旦出现漏水,过渡段路基结构层将受很大影响,请务必重视。
涵洞防水技术交底施工单位:中铁二十二局集团有限公司合同号:监理单位:江西交通咨询公司编号:单位工程路基工程分项工程施工内容涵洞防水层施工交底依据:设计图纸;施工图纸;《公路桥涵设计通用规范》;《公路桥涵施工技术规范》;《两阶段施工图纸》涵洞防水层施工一、涵洞防水范围1、所有沉降缝、盖板缝都应做三油两毡处理。
2、基础顶以上涵洞两侧、涵洞顶均涂两层沥青。
3、沉降缝内、外、顶三侧均做防水,沉降缝内侧采用沥青麻絮填塞,外侧、顶侧做三油两毡处理,油毡宽50cm,缝两边各25cm,首先涂一层沥青,然后铺一层毛毡,再涂刷第二层沥青,依次类推。
4、八字墙外侧及八字墙与台身沉降缝之间。
二、沉降缝处理沉降缝处填塞沥青麻絮,麻絮必须浸渍沥青后填塞,填塞深度不低于5cm,且内外侧全部填塞,使基础、涵台全断面贯通,上下顺直不得交错。
三、盖板缝处理盖板安装完成后,台背与盖板间2cm缝应采用M30水泥砂浆均匀填充,然后做三油两毡处理。
四、防水层台身两侧及盖板顶采用满涂沥青两层,两层厚度不得小于0.3cm。
五、熬制沥青1、熬炼沥青时必须遵守安全操作规程。
熬炼地点应选择较平坦处,与易燃可燃液体贮罐间距不得小于50米,与易燃可燃材料露天货物堆垛间距不得小于40米,与四周其它建筑房屋最少要保持10米以上的间距,并将10米以内的可燃物打扫干净,避免因熬炼沥青起火而造成大的损失。
2、熬炼的锅灶要设在建筑物的下风方向,不允许设在高压线下面和简易工棚内。
熬炼锅灶要坚实稳固,不得有裂缝漏洞,靠近火门的锅沿应高出18-24厘米或砌一道隔火墙,避免灶内明火窜出引燃沥青。
3、沥青熬炼中应有专人值班,要勤搅拌。
在锅灶设计上可采用“死锅活灶”的方法,以便于随时撤出火源,以控制和调节温度。
熬炼的火炉中不得投入沥青或其他易燃油料,以免造成火焰猛窜引起火灾。
4、锅内沥青不要装得太满,加入的沥青应为锅容量的80%以下,以免沥青膨胀沸腾时溢出。
对含水分较多的沥青要一点一点地慢慢加,严防把冷沥青加得过多、过快、过急而引起沥青喷溅。
涵洞通道防水层施工技术交底1.作业前准备1.1操作人员1.1.1现场操作人员事先要熟悉操作程序及操作方法,并通过能力鉴定后方可进行操作。
1.1.2施工管理人员必须向操作者进行技术交底,以便了解设计意图合技术要求。
1.1.3施工操作期间必须指派专人进行工序中间控制。
1.2机具、工具沥青锅及砧锅、炉灶铁锹油桶、油壶、油勺、棕刷、剪刀、铲刀等。
1.3材料1.3.1沥青采用30号石油沥青,石油沥青不得与焦油沥青混合使用;沥青进场前应检查出厂合格证并由试验人员取样送中心试验室进行复测。
1.3.2现场使用的油毡必须干燥且质量合格。
1.3.3防水材料应设置在阴凉通风处,不应受潮并远离火源,注意防火。
2.作业条件及作业范围2.1涵洞盖板顶防水层铺设前,盖板现浇或预制安装完毕,并在铺设防水层前必须保持盖板顶表面干燥。
2.2防水基层(即涵洞浇筑完后外侧混凝土层)应平整,坚实、洁净、无污染,无杂质,无油渍,无灰土等,局部突出的结硬杂物,应将其打磨清理干净,清理步骤如下:(1)先用钢刷仔细刷掉混凝土浮浆,局部打磨结硬杂物。
平整凹凸不平处,清理油污垃圾等。
(2)用空压机或风力灭火器吹干净钢刷刷掉的灰尘及浮浆,或用高压水冲洗。
(3)对于拉杆孔,首先处理孔洞周围混凝土表层,打磨结硬杂物,平整凹凸不平处,利用沥青麻布填塞结实后,水泥砂浆封实表面,并涂抹防水涂料。
(4)沉降缝应进行填缝处理。
填缝前,应清理干净缝内杂物,并保持干燥。
基础(含洞底铺砌)沉降缝填嵌涂沥青木板或沥青砂,并在流水面用1:3水泥砂浆填塞深15cm以上;台身外背用热沥青麻筋填塞,深度5cm以上,台身内面同基础一样填塞。
填塞应密实,施工后要求沉降缝上下垂直贯通,线条顺直。
2.3涵洞施工完成后所有外露接缝均应做防水层处理。
3. “二油一毡”施工工艺3.1、通道、涵洞的板缝和沉降缝处防水处理设置沥青油毛毡防水层(即二油一毡),施工防水层时必须在混凝土养生结束后进行,其砼表面应平整、洁净,并至少晾干10天。
第1篇一、工程概况本次施工工程为某公路工程中的涵洞工程,涵洞采用圆管涵形式,主要目的是确保工程排水、泄洪及周围农田的灌溉需求。
涵洞长度为8米,直径根据实际需求设计,具体施工要求如下:二、施工准备1. 材料准备:确保涵洞施工所需的材料、设备齐全,包括混凝土、钢筋、水泥、砂石、模板等。
2. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员熟悉施工工艺和安全操作规程。
3. 技术准备:熟悉施工图纸,掌握设计要求,制定详细的施工方案。
三、施工工艺1. 测量放样:根据设计图纸,准确放样涵洞位置、尺寸和轴线。
2. 基坑开挖:按照设计要求,开挖基坑,确保基坑深度和宽度符合要求。
3. 基础施工:- 基坑底部平整,清除杂物。
- 按照设计要求,浇筑混凝土基础,确保基础强度和稳定性。
4. 管节预制:- 按照设计要求,制作管节,确保管节尺寸、形状和强度符合要求。
- 管节表面清理干净,不得有油污、杂物等。
5. 管节安装:- 按照设计要求,将管节安装到位,确保管节水平、垂直度符合要求。
- 管节接口处涂抹防水材料,确保防水效果。
6. 出入口浆砌:- 按照设计要求,浆砌出入口,确保出入口尺寸、形状和强度符合要求。
7. 防水层施工:- 在管节接口处涂抹防水材料,确保防水效果。
8. 涵洞回填及加固:- 按照设计要求,回填涵洞,确保回填土密实。
- 对涵洞进行加固,确保涵洞稳定性。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工质量:- 严格按照施工工艺进行施工,确保施工质量。
- 定期进行质量检查,发现问题及时整改。
3. 安全施工:- 严格执行安全操作规程,确保施工安全。
- 加强安全教育,提高施工人员安全意识。
五、注意事项1. 施工过程中,严格按照设计要求进行施工,确保工程质量。
2. 注意施工现场环境,确保施工安全和文明施工。
3. 加强与监理单位的沟通,及时解决问题。
4. 做好施工记录,为工程验收提供依据。
技术交底书单位:中铁二十二局集团有限公司京沈客专京冀段九标项目部编号:涵洞防水层施工技术交底书一、编制依据1、京沈施涵-05〜30涵洞施工设计图;2、通桥(2012)5401-03、05、07〜09钢筋混凝土框架箱涵;3、高速铁路桥涵施工技术规程Q/CR 9603-2015 ;4、高速铁路桥涵施工质量验收标准TB 10752-2010 。
二、适用范围适用于京沈铁路客运专线京冀段九标框架箱涵防水层处理。
三、施工准备:1 、防水材料使用前要认真检查材料的合格证和出场检验报告,并按要求进行复检,合格后方可使用。
2、防水施工选用有相关资质和经验的施工队负责。
3、安全防护到位并经安全员验收, 备好卷材及配套材料, 存放和操作应远离火源, 防止发生事故。
四、技术要求:1、框架顶板使用M10水泥砂浆形成三角形的双向流水坡,坡度2%,(有错台的框构涵错台处应做顺坡磨平,确保防水卷材铺设质量)其上铺设防水卷材,顶板防水卷材铺设范围是伸入边墙20cm。
2、顶板防水采用防水卷材上覆3cm后C40细石混凝土,边墙背面防水均采用涂两层聚氨酯防水涂料处理。
3、沉降缝在边墙范围内外贴50cm宽防水卷材(顶板拉通铺设)。
五、施工工艺:1 、止水带施工涵身涵节间沉降缝处设止水带,出入口涵节与八字墙不设。
止水带在涵节端部沿框构板厚中心线呈环形布置,如果止水带与涵节钢筋有干扰时,可刺穿止水带,但不能截断涵节内钢筋。
中埋式止水带在混凝土浇筑过程全部埋进混凝土中。
在浇筑混凝土以前先要使其在界面部位保持平展,接头部分粘接紧固,再以适当的力充分浇捣,震荡混凝土来定位止水带,使其与混凝土良好的结合,以免影响止水效果。
中埋式橡胶止水带施工注意事项:在施工过程中,由于混凝土中有许多尖角的石和锐利的钢筋,所以在浇捣和定位止水带时,应注意浇捣的冲击力,以免由于力量过大而刺破橡胶止水带。
如果发现有破裂现象应及时修补,否则在接缝变形和受水压时橡胶止水带抵抗外力的能力就会大幅度降低。
涵洞防水施工技术交底编制:复核:审核:中铁十局宁启复线电化工程项目一分部宁启铁路技术交底记录编号:年月日技术交底内容及要求一、工程概况一分部正线、L1、L2、L3涵洞防水层及沉降缝施工依据宁启复电施(桥)参—21—1-101设计要求施工,防水层种类为氯化聚乙烯防水层、聚氨酯防水层及C40细石聚丙烯纤维网混凝土保护层,填土高度H<1。
2m者涵顶保护层6cm;H≥1。
2m者涵顶保护层4cm,各种填土高度桥(涵)边墙外侧设聚氨酯防水层。
二、施工工艺流程2。
1框架涵防水施工沉降缝位置防水工艺流程沉降缝位置采用两层氯化聚乙烯防水卷材,涂刷聚氨酯防水涂料3道,第一层防水卷材宽40cm,第二层防水卷材宽60cm,沉降缝位置采用全铺,具体施工方法如下:1。
在干净、干燥的基层施工2cm厚M10水泥砂浆垫层找平,水泥砂浆垫层要求抹平、压光,坚实平整,不起砂.含水率低于9%.2。
涵洞防水施工基层处理:涂刷防水涂料处应平整、无凹凸不平、蜂窝麻面及浮碴、浮灰和油污等现象,基层应干燥.平整度用1m长的靠尺检查,空隙只允许平缓变化且不大于3mm。
平整度不符合要求者,可用凿除的方法进行处理,或用水泥砂浆找平,蜂窝应用水泥砂浆填补平整,麻面应用水泥净浆填补平整;为了增强水泥砂浆或净浆与填补面的连接,填补面应清洁、湿润,并在水泥砂浆或净浆中添加适量水溶性胶粘剂(如107胶等);基面浮碴、浮灰用硬扫帚或钢丝刷等刷干净,油脂处用二甲苯、丙酮等溶剂清洗。
3.防水涂料的配制与涂刷:为了保证防水层的铺设质量,在涂刷防水涂料前还必须对已处理合格的基层进行干燥检查。
基层干燥鉴别的方法可凭经验、肉眼观察,也可用吹风机加热的方法。
在确认基层干燥后,按卷材宽度、搭接要求弹出每幅卷材的铺贴边线,然后将基面清理干净将防水卷材放展在基面上利用阳光照射1—3h放张,然后将卷材重新卷起,在卷起过程中使卷材处于自然状态、端头平齐、均匀受力,之后进行防水涂料搅拌、涂刷。
2、铺贴防水层的基层表面,应将尘土、杂物彻底清除干净,保持基面平整。
基层坡度应符合设计要求,表面应顺平,倒角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%。
卷材及配套材料必须验收合格,规格、技术性能必须符合设计要求及相关规定。
存放易燃材料应避开火源。
3、高聚物改性沥青卷材可按照产品说明书配套使用。
使用前在清理好的基层表 面,用长把滚刷均匀涂布于基层上,应涂刷均匀、不露底面、不堆积,当基层处理剂干燥不粘手时开始铺贴卷材;防水卷材处使用基础处理剂,无防水卷材处应使用聚氨酯防水涂料。
高聚物改性沥青基层处理剂物理力学性能指标
序号 项目 指标 试验方法 1 固体含量 ≥30% GB/T16777-2008 2 干燥时间 ≤2h 3 耐热性能 80℃,5h ,无流淌、鼓包、滑动 4 低温柔性 -5℃,10mm 棒,无流淌 5 粘结强度 23℃,≥0.8MPa
4、按弹好标准线的位置,在卷材的一端用煤气焊枪将卷材涂盖熔融,随即固定
技术交底单。
涵洞防水施工技术交底概述涵洞作为道路、铁路或河流等交通设施的重要组成部分,是保证交通运输正常进行的关键部位。
在涵洞的设计和建设过程中,防水施工技术是不可缺少的。
因此,本文主要介绍涵洞防水施工技术的相关知识和操作规范。
施工前的准备工作在开始涵洞防水施工之前,必须详细地了解涵洞的结构特点和材料特性,对施工现场进行仔细的勘察,并根据情况制定详细的施工方案。
具体的准备工作需要注意以下几点:1.龙骨的安放,根据龙骨的结构和数量,确定吊装和支撑方案;2.检查板面的平整性,如有不平或不良因素,应该提前修补;3.确定所需涂料的类型,根据涵洞的使用环境选用相应的涂料种类,并参照涂料厂家的说明书,合理评估所需涂料的数量和涂布机械的性能指标。
施工过程1. 清洁处理在进行涵洞防水施工之前,必须先对施工区域进行清洁处理,将施工现场内的灰尘和其他杂物清除,以确保涂料可以充分地吸附和粘附,并防止施工过程中出现散布和孔洞等问题。
2. 防水涂层的施工在进行防水涂层的施工时,应该根据具体的涂料配比,以及施工工艺要求,逐步进行着色、混合、搅拌和涂布等操作步骤。
具体的施工步骤如下:1.按照涂料的配比要求,将涂料分次加入搅拌机中;2.在机器的过程中,根据涂料性质和施工条件进行必要的调整,确保涂料的粘度和流动性达到最佳状态;3.使用相应的涂刷、滚涂和喷涂设备进行涂布操作;4.在涂布过程中,及时整理和清理施工设备,以防止停滞时间过久,影响施工效果。
3. 检测验收涵洞防水施工完成后,应该及时进行检测验收,以确保施工效果符合要求。
具体的验收指标包括涂层厚度、涂层的强度和耐久性等方面。
安全注意事项在涵洞防水施工过程中,要注意安全问题,避免发生意外事故。
具体的安全注意事项如下:1.在施工前,要进行必要的安全示范,确保施工人员了解施工操作规范及安全标准;2.在施工现场,严格遵守安全作业程序,使用专业施工设备,并对施工人员进行必要的防护措施;3.在施工过程中,及时查看和整理施工设备,确保施工现场干净整洁,以防止意外伤害的发生。
