锅炉水压试验报告
- 格式:docx
- 大小:13.47 KB
- 文档页数:1
水压试验工艺(1)、压试验前的检查与准备水压试验应在锅炉本体及管路系统全部组装完毕,一切受压元件的焊接和热处理工作全部结束,无损探伤及有关检查项目合格,并且受压元件上点焊各种部件(勾钉、耳板等)都完成后进行。
主要内容如下:1、承压部件的安装工作应全部完成。
试验范围内受热面及锅炉本体管路的管道支吊架安装牢固,临时上水、升压、放水、放气管路应安装完毕,放水管应从锅炉存水最低处下集箱排污口接出,过热器如有疏水装臵也应装好排水管路,放气管应从锅炉最高点接出并列向排水点。
2、管道及锅筒上全部阀门应按规定装齐,垫好垫片,拧紧螺栓。
除排气阀外,各阀门处于关闭状态。
安全阀不能与锅炉一起进行水压试验,以防止失灵损坏,在试验前应在暂时隔开措施,对于弹簧安全阀不允许用压紧弹簧的方法来压死安全阀。
同时要注意在隔载安全同时不得将阀杆压歪。
对于暂时不装仪表的法兰口及与其他系统的连接出口也要临时隔开封闭。
3、组合及安装水冷壁及锅筒和的一切临时加固支撑、支架全部割除并清理干净,保证试压时锅筒与和受热面及管道的自由伸缩。
4、锅炉内部锈污应彻底清理干净。
检查锅筒、集箱内有无安装时用的工具和其他杂物,检查通完球的管子是否有堵塞,待将锅筒、集箱、管子清理干净后,再将人孔、手孔关严。
清理现场和平台,将与水压试验无关的所有物品搬离。
集箱内焊渣及锈污也要从手孔中清扫出来,确认锅炉内部干净后按要求封闭人孔及手孔。
6、清除焊缝、胀口附近一切污物及铁锈。
受热面管子及本休管道的焊口在试压合格前不准刷防锈漆。
在胀口及焊口岸处搭设脚手架以便试压时进行检查,所有合金钢部件的光谱复查工作要全部完成。
7、准备好水源及试压泵。
试压至少装两支压力表,一支装在上锅筒上,一支装在试压泵的出口处,以便相互对照升压。
试验压力以汽包或过热器出口联箱处的压力表读数为准。
锅炉水压试验的水温应高于周围空气的露点温度,以防止锅筒、集箱表面结露,影响对渗漏的检查。
一般水温为20~70℃,不宜过高。
锅炉水压试验1.编制依据1.1 《锅炉压力容器安全监察暂行条例》(国务院1982年发布)1.2 《电力工业锅炉监察规程》(SD167—85)1.3 《电力建设施工及验收技术规范》(锅炉机组篇)1.4 《火电施工质量验收及评定标准》(锅炉篇)1.5 《HG—220/9.8—L.YM27型锅炉说明书》(哈尔滨锅炉厂)1.6 《HG—220/9.8—L.YM27型锅炉安装说明书》(哈尔滨锅炉厂)2.施工内容锅炉试压范围:水冷壁系统、过热器系统、省煤器系统、本体范围内管道、疏水、排污、取样、加药、空气阀、点火排汽等至一次阀门内,主给水管道至给水操作台。
减温水管道至一次门。
3. 水压试验应具备的条件3.1 锅炉本体钢结构安装已全部结束,柱脚二次灌浆完。
3.2 受热面设备安装全部结束、(需进行的热校正工作完)、并经检查验收合格。
3.3 与水压试验有关的管道及阀门(疏放水、排污、放空气;取样、加热、邻炉加热、减温水、排汽、主蒸汽、主给水等管道)全部安装完。
3.4 凡与受热面管子、联箱相焊接的部件(如固定装置、门孔框架、密封装置、保温钩钉、热工测点等)已全部焊接完。
3.5 各受热面吊杆调整完、管道支吊架安装并调整完,气管恒力吊架防超载荷加固定。
3.6 组合、吊装找正中焊于受热面上的临时铁件割除干净并打磨平整。
3.7 所有焊口已焊完,需要热处理及无损探伤检验的焊口已完成上述工作。
3.8 汽包内部按要求安装完,清扫内部杂物、焊渣及锈皮,封闭人孔门。
3.9 汽包管排及各联箱无影响膨胀物,并装设必要的膨胀指示器。
3.10 水压试验用临时上水及放水管路已安装完,上水管路必须用水冲洗干净。
3.11 化学制水系统已具备制出除盐水条件,并预先准备足够的除盐水。
3.12 安装水压试验用的加热蒸汽管路,以确保上水及升压时汽包中的水温要求。
3.13 检查中需要的平台扶梯安装完并畅通无阻。
炉膛内部应搭设必要的脚手架,并装设充足的照明灯。
锅炉水压试验一、水压试验种类及其目的锅炉水压试验分为两种:一种是在制造厂进行的水压试验,一种是在用户处进行的水压试验。
水压试验时产生的薄膜应力不得超过受压元件材料在试验温度下屈服点的90%,且应尽量减少超压水压试验的次数,以免引起金属材料的损伤。
对于在用户处进行的水压试验,除安装验收和定期检验外,当锅炉具有下列情况之一时,也需进行水压试验:(1)锅炉新装、迁移或改造后。
(2)停运一年以上,需要恢复运行前。
(3)锅炉受压元件经重大修理或更换后:1)过热器管或省煤器管全部拆换时;2)水冷壁管或主炉管拆换一半以上时;3)汽包(或锅壳)或联箱经挖补修理后;4)除受热面管子外,锅炉受压部件经过焊接或较大面积堆焊后;5)更换汽包、联箱后。
(4)锅炉严重超压达1.25倍工作压力及以上时。
(5)锅炉严重缺水后,受热面大面积变形时。
(6)一般每六年进行一次超压试验,特殊情况下经上级同意,可适当延长或缩短间隔时间,并结合大修进行。
(7)根据锅炉设备的运行情况,对受压部件有怀疑时,也可进行水压试验。
水压试验前应对锅炉进行内部检查,必要时还应进行强度核算。
这里着重介绍一下新安装锅炉的超水压试验。
当锅炉受热面系统安装好后,进行安装验收时,要进行一次整体的水压试验。
所谓锅炉超水压试验是指以水为介质,以高于锅炉工作的压力对锅炉各承压部件进行的超压试验,其目的是检验锅炉受压部件的严密性和耐压强度。
水是一种液体,具有液体的各种特性,其可压缩性很小,受到压力作用时,便以大小相等的压力向各方面传递,均匀地作用到各受压元件的各个部位。
如果承压部件的某个部位有细小孔隙时,水就会发生渗漏,某承压部件强度不够时,就会变形和损坏。
根据水压试验时检查出来部件缺陷的位置及缺陷的性质,可以采取相应措施进行处理,以消除运行中的隐患。
当然,由于水压试验是在冷态下进行时,不能安全检查出锅炉在热态工作时可能存在和出现的问题,因此对于锅炉不允许以试验压力来确定锅炉的实际工作压力。

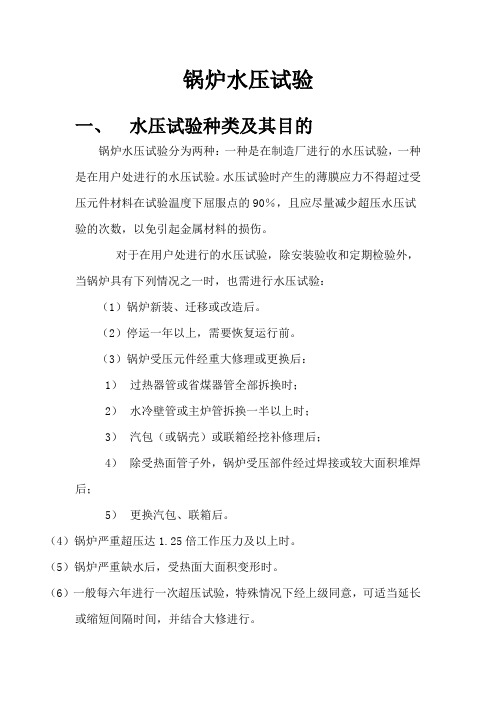

锅炉水压试验1水压试验原则:1)锅炉检修或局部受热面临修后,必须进行常规水压试验,试验压力:锅炉本体为汽包计算压力,再热器系统试验压力为再热器进口额定工作压力。
2)锅炉有下列情况之一时,要进行超水压试验,试验压力为:(锅炉本体为汽包计算压力的1.25倍,再热器系统为1.5倍再热器进口额定工作压力。
锅炉超水压试验必须经上级锅炉监察部门及总工程师同意后进行,应有超水压试验技术措施并设专人负责,进行超水压试验时必须退出双色水位计运行。
)(1)运行中的锅炉在两次A级检修进行一次;根据设备具体技术状况,经上级主管锅炉压力容器安全监督部门同意,可适当延长或缩短超压试验间隔时间;(2)锅炉停运一年以上,需要投运时;(3)受压元件经过重大修理或改进后,如水冷壁更换管数在50%以上,过热器、再热器、省煤器等部件成组更换及汽包进行了重大修理时;(4)锅炉严重超压达1.25倍工作压力及以上时;(5)锅炉严重缺水后受热面大面积变形时;(6)根据运行情况对设备安全有怀疑时;3)常规水压试验和超水压试验压力规定如下表:序号名称计算压力(MPa) 常规试验压力(MPa)超压试验压力(MPa)1 本体(过热器、水冷壁、省煤器)19.82 19.82 24.872 再热器 4.75 4.75 7.132水压试验应具条件1)锅炉受热面检修工作结束,检修人员已撤离,有碍锅炉膨胀的脚手架支撑等均已拆除,受热面及系统阀门的检修工作票已办理终结手续。
2)水压试验范围内各管系、阀门(包括现场试验措施规定的临时管阀)均已安装完毕待用,试验期间需检查的各有关部位的检查准备工作已完成。
3)水压试验前,过热器出口电动释放阀置于“OFF”位置,其手动隔离门关闭;汽包、过、再热器安全门退出运行4)试验压力以汽包、过、再热器出口联箱处的压力表读数为准,就地安装两只1.5级以上的校验合格的压力表,以相互对照升压,量程为试验压力的1.5倍。
5)与试验有关的热工表计校对准确投用(汽包压力、温度、省煤器出口温度、各受热面金属温度、给水、减温水流量等)。

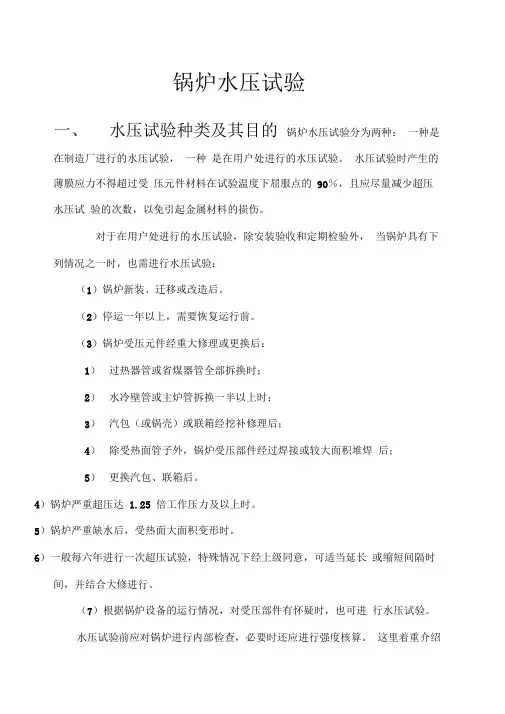

锅炉水压试验一、水压试验种类及其目的锅炉水压试验分为两种:一种是在制造厂进行的水压试验,一种是在用户处进行的水压试验。
水压试验时产生的薄膜应力不得超过受压元件材料在试验温度下屈服点的90%,且应尽量减少超压水压试验的次数,以免引起金属材料的损伤。
对于在用户处进行的水压试验,除安装验收和定期检验外,当锅炉具有下列情况之一时,也需进行水压试验:(1)锅炉新装、迁移或改造后。
(2)停运一年以上,需要恢复运行前。
(3)锅炉受压元件经重大修理或更换后:1)过热器管或省煤器管全部拆换时;2)水冷壁管或主炉管拆换一半以上时;3)汽包(或锅壳)或联箱经挖补修理后;4)除受热面管子外,锅炉受压部件经过焊接或较大面积堆焊后;5)更换汽包、联箱后。
4)锅炉严重超压达1.25 倍工作压力及以上时。
5)锅炉严重缺水后,受热面大面积变形时。
6)一般每六年进行一次超压试验,特殊情况下经上级同意,可适当延长或缩短间隔时间,并结合大修进行。
(7)根据锅炉设备的运行情况,对受压部件有怀疑时,也可进行水压试验。
水压试验前应对锅炉进行内部检查,必要时还应进行强度核算。
这里着重介绍一下新安装锅炉的超水压试验。
当锅炉受热面系统安装好后,进行安装验收时,要进行一次整体的水压试验。
所谓锅炉超水压试验是指以水为介质,以高于锅炉工作的压力对锅炉各承压部件进行的超压试验,其目的是检验锅炉受压部件的严密性和耐压强度。
水是一种液体,具有液体的各种特性,其可压缩性很小,受到压力作用时,便以大小相等的压力向各方面传递,均匀地作用到各受压元件的各个部位。
如果承压部件的某个部位有细小孔隙时,水就会发生渗漏,某承压部件强度不够时,就会变形和损坏。
根据水压试验时检查出来部件缺陷的位置及缺陷的性质,可以采取相应措施进行处理,以消除运行中的隐患。
当然,由于水压试验是在冷态下进行时,不能安全检查出锅炉在热态工作时可能存在和出现的问题,因此对于锅炉不允许以试验压力来确定锅炉的实际工作压力。
锅炉水压试验锅炉水压试验锅炉汽水系统在安装或检修完毕后应进行整体水压试验,以检验冷态下各承压部件的严密性,检查锅炉承压部件是否有残余变形,判断其强度是否足够。
水压试验时,承压系统内部充满高压水,其压力能均匀传递到各个部位。
如承压部件上有细小的孔隙,或焊口、法兰、阀门堵头等处不严密,水就会渗漏出来。
如承压部件的薄弱部位承受不了高压时就会发生永久变形,甚至破裂。
所以根据水压试验的渗漏、变形和损坏情况及时处理消缺,就能达到锅炉承压部件检验的目的。
一、水压试验的范围及用水要求锅炉水压试验的范围原则上包括受热面系统的所有承压部件,即从锅炉给水隔绝门到主蒸汽出口一次隔绝门以内的所有管道、阀门、疏放水系统、减温水系统、温度测量、压力测量、仪表管件等。
再热汽系统的试验范围从汽机高压缸排汽到低温再热器进口,经高温再热器出口到汽机中压缸联合汽门前。
由于试验压力不同,锅炉的一次汽系统和再热汽系统的水压试验是分开进行的。
水压试验中,不同设备所充注的水有所不同:l、对于汽包、水冷壁等,由于它们可将水完全放尽,因此可充进较少处理的水,当然,如果充进经除盐处理的水会更好;2、对于过热器系统,一般必须使用除盐水,以防止其内部出现沉积、局部腐蚀等情况;3、对于不锈钢部件,充注的水中应除去钠、钾、氯化物及硫化物,否则将出现合金点蚀、晶间化学腐蚀及应力腐蚀开裂。
为简化操作,一般水压试验用加氨或联胺处理后合格的除盐水:联氨浓度200ppm,PH值为lO左右。
水压试验的用水温度,一般由以下因素决定:l、水温应高于露点温度,如低于露点温度则难于区分真假漏水情况;2、水温太高则容易发生蒸发汽化,不易看清渗漏;3、合金钢部件的水压试验用水温度应高于该钢种的脆性转变温度;4、进入汽包的水温与汽包壁温间差距不应大于40℃。
综上所述,水压试验水温一般在30—50℃之间,不得低于21℃,也不能高于80℃。
水压试验时环境温度应高于5℃,否则必须有防冻措施。
锅炉水压试验锅炉受热面所有承压部件及与受热面承压部件相焊接的所有部件安装、焊接完毕后,按规程要求进行锅炉整体水压试验;水压试验的目的是对锅炉的材料质量、制造质量和安装质量进行全面检查;在冷状态下检验锅炉设备的冷拉变形、承压部件和焊缝的强度和严密性是否达到设计要求,根据试验时的渗漏、变形和损坏情况检查出承压部件的缺陷所在部位,以便及时消除、处理;锅炉整体水压试验是锅炉本体承压部件安装的最后一道工序。
一:水压试验应具备的条件1)锅炉钢架安装完毕,并通过验收。
2)锅炉受热面设备及其连接管道安装完毕,并通过验收。
3)主蒸汽、给水等系统管道及其支吊架安装完毕,并通过验收。
4)水压范围内杂项管道(包括疏水、排污、取样加药、放空、蒸汽吹灰、反冲洗等系统)及阀门、支吊架安装至二次门,并通过验收。
5)与水压范围内设备相连的热控压力、流量、液位测点仪表等管路安装至二次门,并通过验收。
6)锅炉本体附件(包括压力表、水位计、安全阀、膨胀指示器等)安装完毕,并通过验收,且安全阀已按厂家要求压紧、膨胀指示器已调至零位。
7)锅炉吊挂装置安装完毕,并通过验收,且弹簧吊架的极限销全部拆除。
8)锅炉固定装置(包括刚性梁、止晃装置等)安装完毕,并通过验收。
9)锅炉密封生根件(与锅炉受热面管子焊接的部分)安装完毕,水冷壁等拼缝密封焊接完毕,并通过验收。
10)在水压范围内管道上生根的防磨件、门孔座、保温钩钉、热控温度检测元件等安装完毕,并通过验收。
11)水压试验范围内所有焊口施焊完毕,并经外观检查和射线、超声波检验合格,焊口热处理工作结束。
12)所有合金元件的材质均经过核对,并确认无错用。
13)化学水处理室具备生产合格除盐水的能力,数量能够满足水压试验需求。
14)锅炉上水、放水系统设备、管道及其支吊架安装完毕,上水泵试运完,并通过验收。
15)锅炉照明系统能够投入使用。
16)水压试验范围内所有设备及管道上的临时挂件(包括吊耳、加固、包装等)全部割除并打磨完毕,且设备及管道无割伤现象。
