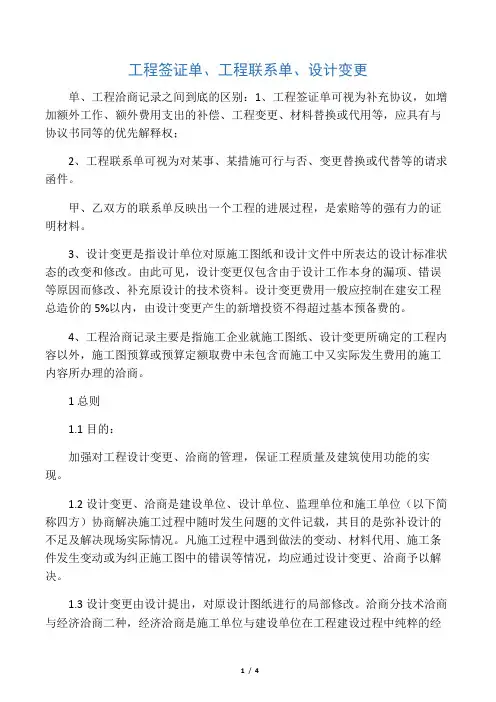

设计变更、工程签证、确认单、工程洽商、联系单、会签区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达设计标准状态改变和修改。
由此可见,设计变更仅包含由于设计工作本身漏项、错误等原因而修改、补充原设计技术资料。
设计变更费用一般应控制在建安工程总造价5%以内,由设计变更产生新增投资不得超过基本预备费1/3。
纠正设计错误以及满足现场条件变化而进行设计修改工作。
一般包括由原设计单位出具设计变更通知单和由施工单位征得由原设计单位同意设计变更联络单两种。
1、在建设单位组织有设计单位和施工企业参加设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图做法,都属于设计变更,为此而增加新图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到具体情况,需要进行处理;因而发生设计变更。
如工程管道安装过程中遇到原设计未考虑到设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更原因、做法、规格和数量,以及变更后施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加管线,再征得设计单位同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目具体设计等引起设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及及现场不符无法施工非改不可,应按设计变更程序进行。
×××分厂×××安全生产工作履职清单及行动计划表--0202)89673设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原×××分厂×××安全生产工作履职清单及行动计划表--0202)89673设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

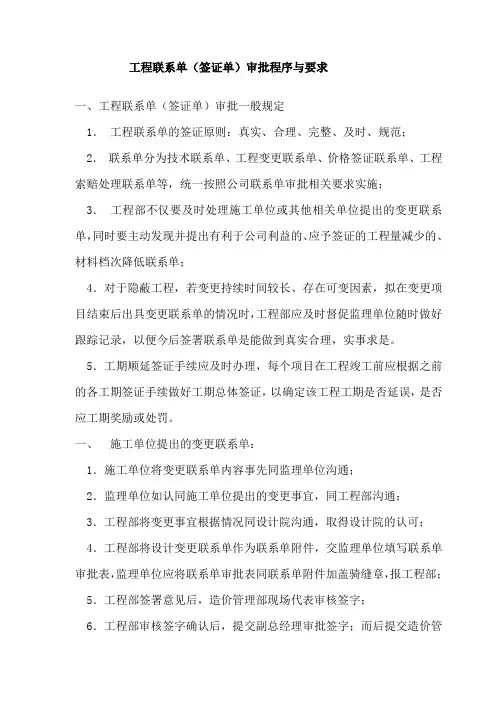

工程联系单(签证单)审批程序与要求一、工程联系单(签证单)审批一般规定1.工程联系单的签证原则:真实、合理、完整、及时、规范;2.联系单分为技术联系单、工程变更联系单、价格签证联系单、工程索赔处理联系单等,统一按照公司联系单审批相关要求实施;3.工程部不仅要及时处理施工单位或其他相关单位提出的变更联系单,同时要主动发现并提出有利于公司利益的、应予签证的工程量减少的、材料档次降低联系单;4.对于隐蔽工程,若变更持续时间较长、存在可变因素,拟在变更项目结束后出具变更联系单的情况时,工程部应及时督促监理单位随时做好跟踪记录,以便今后签署联系单是能做到真实合理,实事求是。
5.工期顺延签证手续应及时办理,每个项目在工程竣工前应根据之前的各工期签证手续做好工期总体签证,以确定该工程工期是否延误,是否应工期奖励或处罚。
一、施工单位提出的变更联系单:1.施工单位将变更联系单内容事先同监理单位沟通;2.监理单位如认同施工单位提出的变更事宜,同工程部沟通;3.工程部将变更事宜根据情况同设计院沟通,取得设计院的认可;4.工程部将设计变更联系单作为联系单附件,交监理单位填写联系单审批表,监理单位应将联系单审批表同联系单附件加盖骑缝章,报工程部; 5.工程部签署意见后,造价管理部现场代表审核签字;6.工程部审核签字确认后,提交副总经理审批签字;而后提交造价管理部、总裁(总经理)签字确认;7.工程部将确认后的联系单交施工单位签收,并分送造价管理部、监理单位。
二、施工单位提出的价格签证单1.施工单位报监理单位确认签证内容;2.监理单位报工程部确认,工程部需提出初步意见;3.工程部将签证单报造价管理部审核(或造价管理部现场代表);4.造价管理部同工程部价格事宜做内部沟通;5.对施工单位提出的价格如有异议造价管理部同施工单位就签证价格进行协商谈判(工程部可参与);6.将协商一致后的签证单报相关部门、总裁(总经理)确认;三、联系单格式1.联系单格式详见(附件);2.联系单需连续编号,联系单根据单个合同为依据并结合专业进行编号;3.工程名称栏按合同填写;4.联系单编号按专业填写,如:土建—01、安装—01、消防—01、智能化—01、、通风—01、绿化—01、附属—01 等;5.联系单正文为联系单具体内容,如联系单内容较多可采用另加附件,并注明附件页数;6.监理单位在联系单上签署意见后,加盖监理专用章,如有附件,另盖骑缝章,如无监理单位且联系单有附件时,由施工单位签收时盖骑缝章; 7.监理及甲方各部门栏签署意见必须明确,不可含糊其辞;四.联系单一式四份,由工程部分别送造价管理部、施工单位、监理公司和工程部资料员保存。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种.1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责.2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更.4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则.设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一) 设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种. 1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
word设计变更、工程签证、确认单、工程洽商、联系单、会设计变更〔一〕设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过根本预备费的1/3。
纠正设计错误以与满足现场条件变化而进展的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进展处理;因而发生的设计变更。
如工程的管道安装过程中遇到原word设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以与变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供给或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
〔二〕设计变更的签发原如此。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

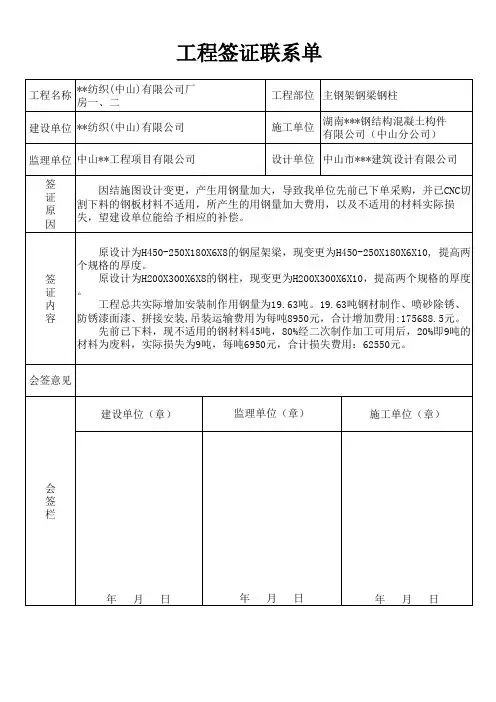

工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的。
4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
1总则1.1目的:加强对工程设计变更、洽商的管理,保证工程质量及建筑使用功能的实现。
1.2设计变更、洽商是建设单位、设计单位、监理单位和施工单位(以下简称四方)协商解决施工过程中随时发生问题的文件记载,其目的是弥补设计的不足及解决现场实际情况。
凡施工过程中遇到做法的变动、材料代用、施工条件发生变动或为纠正施工图中的错误等情况,均应通过设计变更、洽商予以解决。
1.3设计变更由设计提出,对原设计图纸进行的局部修改。
洽商分技术洽商与经济洽商二种,经济洽商是施工单位与建设单位在工程建设过程中纯粹的经济协商条款,是工程结算的依据,它由经营人员按有关规定办理。
1.4设计变更、洽商记录是工程施工、验收和改建、扩建和维修的重要依据,是施工设计图纸的补充,与施工图纸具有同等法律效力。
2设计变更、洽商的办理2.1设计变更、洽商的提出有:设计单位、建设单位和施工单位提出变更要求三种情况。
2.2设计单位提出变更:是指由设计单位提出的、对原设计图纸所作的局部修改。
它一般直接由设计单位发出设计变更、洽商记录,四方签字生效。
工程联系单(签证单)审批程序与要求一、工程联系单(签证单)审批一般规定1.工程联系单的签证原则:真实、合理、完整、及时、规范;2.联系单分为技术联系单、工程变更联系单、价格签证联系单、工程索赔处理联系单等,统一按照公司联系单审批相关要求实施;3.工程部不仅要及时处理施工单位或其他相关单位提出的变更联系单,同时要主动发现并提出有利于公司利益的、应予签证的工程量减少的、材料档次降低联系单;4.对于隐蔽工程,若变更持续时间较长、存在可变因素,拟在变更项目结束后出具变更联系单的情况时,工程部应及时督促监理单位随时做好跟踪记录,以便今后签署联系单是能做到真实合理,实事求是。
5.工期顺延签证手续应及时办理,每个项目在工程竣工前应根据之前的各工期签证手续做好工期总体签证,以确定该工程工期是否延误,是否应工期奖励或处罚。
一、施工单位提出的变更联系单:1.施工单位将变更联系单内容事先同监理单位沟通;2.监理单位如认同施工单位提出的变更事宜,同工程部沟通;3.工程部将变更事宜根据情况同设计院沟通,取得设计院的认可;4.工程部将设计变更联系单作为联系单附件,交监理单位填写联系单审批表,监理单位应将联系单审批表同联系单附件加盖骑缝章,报工程部;5.工程部签署意见后,造价管理部现场代表审核签字;6.工程部审核签字确认后,提交副总经理审批签字;而后提交造价管专业文档供参考,如有帮助请下载。
.理部、总裁(总经理)签字确认;7.工程部将确认后的联系单交施工单位签收,并分送造价管理部、监理单位。
二、施工单位提出的价格签证单1.施工单位报监理单位确认签证内容;2.监理单位报工程部确认,工程部需提出初步意见;3.工程部将签证单报造价管理部审核(或造价管理部现场代表)4.造价管理部同工程部价格事宜做内部沟通;5.对施工单位提出的价格如有异议造价管理部同施工单位就签证价格进行协商谈判(工程部可参与);6.将协商一致后的签证单报相关部门、总裁(总经理)确认;三、联系单格式1.联系单格式详见(附件);2.联系单需连续编号,联系单根据单个合同为依据并结合专业进行编号;3.工程名称栏按合同填写;4.联系单编号按专业填写,如:土建—01、安装—01、消防—01、智能化—01、、通风—01、绿化—01、附属—01 等;5.联系单正文为联系单具体内容,如联系单内容较多可采用另加附件,并注明附件页数;6.监理单位在联系单上签署意见后,加盖监理专用章,如有附件,另盖骑缝章,如无监理单位且联系单有附件时,由施工单位签收时盖骑缝章;7.监理及甲方各部门栏签署意见必须明确,不可含糊其辞;专业文档供参考,如有帮助请下载。
工程签证单、工程联系单、工程洽商记录的用处及区别1. 引言在工程项目的执行过程中,工程签证单、工程联系单和工程洽商记录都是重要的文件和工具。
它们在不同的场合和目的下使用,具有各自的特点和用途。
本文将对工程签证单、工程联系单和工程洽商记录的用处进行详细的介绍,并对它们之间的区别进行比较。
2. 工程签证单工程签证单是一种用于变更原工程合同的文件,它在工程施工过程中起到了调整工程变更事项的作用。
具体而言,工程签证单的用处主要包括:2.1 确认变更事项工程施工过程中,由于各种原因可能出现需要对原工程合同进行调整的情况。
而工程签证单作为一种正式的文件,可以记录和确认这些变更事项,包括变更的工程范围、设计要求、施工方法等内容。
2.2 确认变更费用工程签证单还可以用于确认变更事项所需的额外费用。
通过签署工程签证单,工程业主和承包商可以明确变更事项的费用核算标准,从而避免因变更引起的纠纷和不必要的争议。
3. 工程联系单工程联系单是一种用于工程项目沟通和记录的文件,主要用于提供信息和解决问题。
具体而言,工程联系单的用处主要包括:3.1 沟通交流工程联系单可以被用于不同参与方之间的沟通交流,包括业主、设计师、监理等。
这些参与方可以通过填写工程联系单,向其他参与方提出问题、提供意见、要求变更等。
3.2 记录问题和解决过程工程联系单还可以用于记录工程项目中出现的问题和解决的过程。
通过填写工程联系单,可以将问题详细描述并记录下解决过程和结果,为后续的工作提供参考和借鉴。
4. 工程洽商记录工程洽商记录是一种用于记录工程项目洽商过程的文件,主要用于保留和追溯洽商的内容和结果。
具体而言,工程洽商记录的用处主要包括:4.1 纪录洽商内容工程洽商记录可以用于纪录洽商会议的内容,包括参与人员、讨论主题、意见交换等。
这些记录对于参与者之间的沟通和理解非常重要,同时也可以作为后续决策和执行的依据。
4.2 追溯洽商结果工程洽商记录还可以用于追溯洽商结果。
