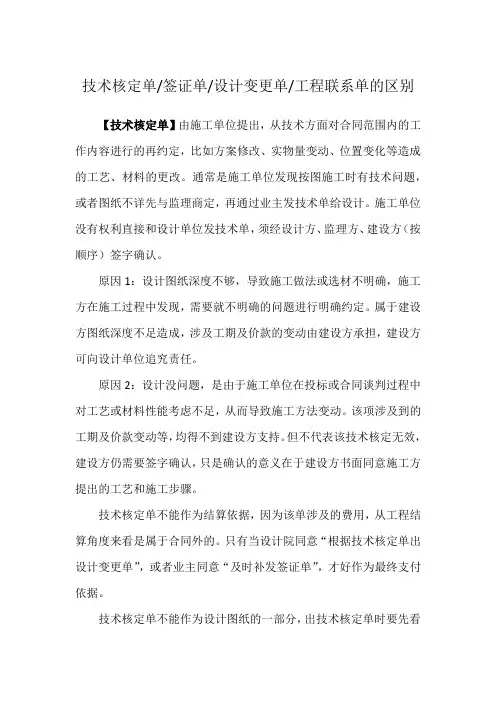

技术核定单/签证单/设计变更单/工程联系单的区别【技术核定单】由施工单位提出,从技术方面对合同范围内的工作内容进行的再约定,比如方案修改、实物量变动、位置变化等造成的工艺、材料的更改。
通常是施工单位发现按图施工时有技术问题,或者图纸不详先与监理商定,再通过业主发技术单给设计。
施工单位没有权利直接和设计单位发技术单,须经设计方、监理方、建设方(按顺序)签字确认。
原因1:设计图纸深度不够,导致施工做法或选材不明确,施工方在施工过程中发现,需要就不明确的问题进行明确约定。
属于建设方图纸深度不足造成,涉及工期及价款的变动由建设方承担,建设方可向设计单位追究责任。
原因2:设计没问题,是由于施工单位在投标或合同谈判过程中对工艺或材料性能考虑不足,从而导致施工方法变动。
该项涉及到的工期及价款变动等,均得不到建设方支持。
但不代表该技术核定无效,建设方仍需要签字确认,只是确认的意义在于建设方书面同意施工方提出的工艺和施工步骤。
技术核定单不能作为结算依据,因为该单涉及的费用,从工程结算角度来看是属于合同外的。
只有当设计院同意“根据技术核定单出设计变更单”,或者业主同意“及时补发签证单”,才好作为最终支付依据。
技术核定单不能作为设计图纸的一部分,出技术核定单时要先看图纸会审、招标答疑、工程合同,这些文件里一般都有图纸问题的解决方案。
【签证单】范围不局限于技术方面,还有经济方面。
比如因技术更改而导致的费用支出,比如管线增加,用工增加,都可以用签证单的形式与甲方达成协议。
用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,相关费用可以直接纳入最后决算。
【设计变更单】是由于设计图纸有误或图纸与现场不符,由设计院下发的资料单,设计变更单属于正式图纸的一部分。
也可以是业主根据自己的工艺要求或构思,发函给设计,商定出变更。

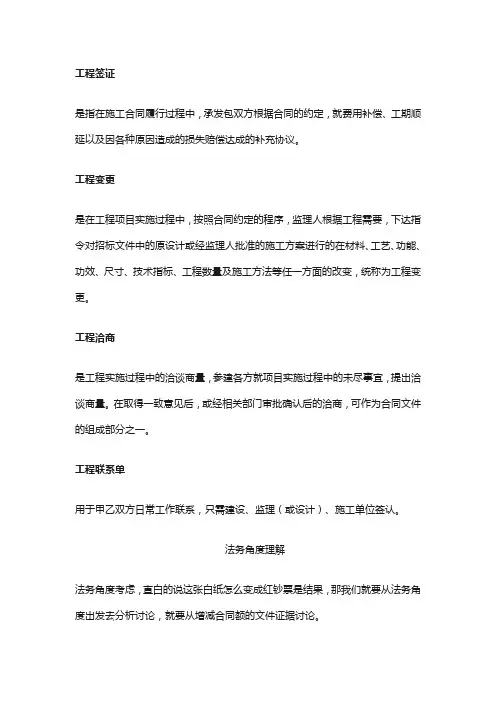

浅谈工程签证单、变更单、洽商单、联系单的区别与本质工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程实施过程中,按照合同约定的程序,根据工程的需要,监理人对招标文件中的原设计或经监理人批准的施工方案在材料、工艺、功能、功效、尺寸、技术指标、工程量和施工方法等方面发出的指示。
,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
1法务角度理解从法律的角度来说,说白了就是这张白纸怎么变成红钞票是结果,那就要从法律的角度来分析讨论,要从增加或减少合同金额的书证来讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过以上分析,从文件流程可以明显看出,无论是谈判单还是联系单都是没有最终结果的证据,指向合同金额增减的证据一定是签证单或者变更单。
工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
工程变更是在工程项目实施过程中,按照合同约定的程序,监理人根据工程需要,下达指令对招标文件中的原设计或经监理人批准的施工方案进行的在材料、工艺、功能、功效、尺寸、技术指标、工程数量及施工方法等任一方面的改变,统称为工程变更。
工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。
在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。
工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。
法务角度理解法务角度考虑,直白的说这张白纸怎么变成红钞票是结果,那我们就要从法务角度出发去分析讨论,就要从增减合同额的文件证据讨论。
通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。
签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。
通过上述分析,很显然从文件流程上理解,洽商单和联系单都是没有最终结果的证据,指向增减合同额的证据必须是签证单或变更单。
成本运营角度理解成本经营角度考虑,通过该文件增减合同额的数据大小是结果,我们要从成本运营分析怎么能控制好工程利润多少是关键,从文件的内容分析讨论。

设计变更、签证、工程量签证、确认单、工程洽商、联系单、会签的区别一、设计变更1、基本概念设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1)在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2)施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3)工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4)施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
2、设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签.设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

工程联系单、洽商记录、变更、工程量确认单、签证及其区别1、工程联系单工程联系单是在工程施工过程中,有的地方图纸或甲方向要改变的事项,为了了进一步的斟酌,以免出错而用的文书,部分项目的变化都由联系单沟通。
工作联系函与工作联系单,是建设方、施工方、监理方各方通用的表。
在施工当中,各方有需要沟通与协商的事宜,可以通过,这两种方式进行处理。
工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
比如说,在施工当中,监理方如想给甲方提一些合理化建议,或者工作中有些需要甲方出面给予支持的协商的事,都可以用此两种表传达自己的意思。
施工方如在施工当中,甲方供材料不及时,也可以用些表向甲方表示,让甲方及时进建材。
甲方如在施工当中,发现监理人员监管不到位,也可以向监理方以此表的形式要求监理人员工作认真监管到位。
工程联系函联系函编号:签发日期:年月日2、工程洽商记录工程洽商,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含的,而施工中又实际发生费用的施工内容所办理的书面说明。
在施工过程中业主方就工作内容的增减,实质影响到原合同,双方就有新的谈判于是就有工程洽商,洽商是新合同,或可以是原合同的附件。
工程洽商是由多方(甲方、设计、监理、施工方)开会商议并签字形成的文件叫工程洽商。
适用于:施工单位为了方便施工或根据甲方意图或发现了当时在图纸会审时没有发现的图纸毛病时向设计单位提出意见时用洽商,或者经济洽商、或者技术洽商等。
工程洽商记录编号:3、工程签证施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。
工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别,一文搞懂!目录一、设计变更 (2)(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计 (2)(二)设计变更的签发原则 (3)(三)设计变更的实施与费用结算 (3)(四)分析设计变更,追究责任方的责任 (4)二、工程签证 (4)(一)施工过程中的工程签证 (4)(二)工程签证的签发原则及注意事项 (5)三、工程签证与工程量确认单的区别 (6)四、会签 (7)五、工程联系单 (8)六、工程洽商 (8)七、发生的范围、关系与差别 (9)(一)发生的范围 (9)(二)关系 (10)(三)差别: (11)一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
➢1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
➢2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一) 设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种. 1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
word设计变更、工程签证、确认单、工程洽商、联系单、会设计变更〔一〕设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过根本预备费的1/3。
纠正设计错误以与满足现场条件变化而进展的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进展处理;因而发生的设计变更。
如工程的管道安装过程中遇到原word设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以与变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供给或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
〔二〕设计变更的签发原如此。
设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
设计变更〔一〕设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供给或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
〔二〕设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
附件4
工 程 签 证 单
项目名称专业编号
施工单位完工时间
签证主题
签证内容:工程签证事由:
a. 按照合同约定需现场计量确定的工程量(需附现场收方单);
b.现场指令增加的合同范围以外的工作量(需附工作联系单、金额在1万元以内的工地例会纪要);
c. 根据合同规定应由建设方补偿的费用(需附合同相应条款复印件);
d. 因承包人未能承担其合同义务,转由第三方单位实施的工作;
e. 因承包人违约应扣除的费用等。
施工单位(签字盖章):
监理意见:
专业监理:项目总监(签字):
是否发生扣款:□是□否
项目主管:
项目预算主管:
项目经理:主管领导:
说明:1、工程签证单一式四份,建设单位二份,施工单位二份;
2、工程签证后须附事件签证(工作联系单、现场测量数据、设计变更通知单、工地例会纪要、
索赔事件的其它有效证据等);
3、工程签证单必须在发生时3个月内办理完成,超过2个月后办理的工程签证不予认可;
4、工程签证单必须由建设单位主管领导签证确认后方可生效。
设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3.纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。
2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更.如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。
