钢结构原材见证送样委托单委托单位:地址:联系人:联系电话:被委托单位:地址:联系人:联系电话:委托事项:钢结构原材见证送样1. 委托说明根据《建筑物结构设计验收规范》(GB 50224-2018)的要求,为确保钢结构材料质量,委托单位特向被委托单位发出此送样委托单,委托被委托单位进行钢结构原材料的见证取样工作。
2. 见证取样内容委托单位要求被委托单位进行以下钢结构原材料的见证取样工作: - 钢材- 锚栓- 焊材- 螺栓- 钢筋混凝土构件用钢筋- 其他相关材料3. 见证取样要求3.1 见证取样时间和地点被委托单位应根据委托单位提出的要求,在委托开始后5个工作日内确定见证取样的时间和地点,并及时通知委托单位。
3.2 见证人员资质要求被委托单位负责人应组织具备相关资质和经验的见证人员进行见证取样工作,确保见证取样的公正、准确。
3.3 见证取样程序被委托单位应按照相关规范和标准的要求,进行见证取样工作。
见证人员应在取样现场进行监督和确认,确保取样过程的规范和可追溯性。
3.4 取样数量和包装取样数量应符合相关规范和标准的要求,确保样品的代表性。
被委托单位应在取样后妥善包装,防止样品的损坏和污染。
4. 分析检测要求委托单位要求被委托单位对取样的钢结构原材料进行分析检测,确保其符合相应的技术要求和标准规范。
分析检测包括以下项目(不限于):- 化学成分分析- 机械性能测试- 金相组织观察- 表面处理效果检验- 其他相关项目5. 报告要求被委托单位应对分析检测结果进行准确记录,并出具相应的检测报告。
检测报告应包括以下内容:- 委托单位和被委托单位的名称、地址、联系人、联系电话- 检测样品的标识信息- 检测项目和方法- 检测结果和评定- 签发日期和编制单位6. 结束和提交被委托单位完成见证取样和分析检测后,应及时通知委托单位,并按约定的时间提交检测报告和相关样品。
7. 其他事项7.1 委托单位和被委托单位应保持合作,及时沟通,确保委托事项的顺利进行。
本页为作品封面,下载后可以自由编辑删除,欢迎下载!!!精品文档【精品word文档、可以自由编辑!】钢结构类安全网、扣件及绝热材料类水泥、砂石及砼类砖类陶瓷砖及石材类给排水管类(二)给排水管类(三)建筑门窗及型材类建筑节能检测土工合成材料类电线电缆、低压断路器、开关及插座检测取样送检指南基桩检测指南一、工程桩抽样检测方法及数量表(依据SJG09-2007)二、检测前基桩顶部处理工作1、静载试验◆混凝土灌注桩必须先凿掉桩顶部份的浮浆层。
◆桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
◆距桩顶1.5倍桩径范围内,应加设3~5mm厚的钢套箍或箍筋,箍筋间距不宜大于150mm,桩顶应设置钢筋网片2~3层,间距60~100mm。
◆桩头混凝土强度等级宜比桩身混凝土提高1~2个等级,且不得低于C30。
◆高应变法检测的桩头测点处截面尺寸应与原桩身截面尺寸相同。
2、低应变检测◆凿除桩顶浮浆及松动部分,露出密实的混凝土。
◆打磨传感器安装点和激振点示意图根据激振及安装传感器的要求,将桩顶表面上传感器安装点和激振点打磨成直径宜为150mm和50mm的光滑平面,光滑平面与桩轴线垂直,如下示图。
3、超声检测超声声测管的埋设要求:◆声测管应采用钢质管材,应具有一定的强度和刚度。
内径宜为50~55mm,管身不得有破损,管内不得有异物。
◆当桩径小于或等于2000mm时,应埋设3根管;当桩径大于2000mm时应埋设4根管,声测管呈对称分布(见图)。
声测管布置图◆声测管底部应预先封闭,宜用堵头封闭或用钢板焊封,以保证不渗浆。
◆每节钢管应采用螺纹外套管接头连接,应保证连接处不渗浆。
◆挖孔桩可在安放钢筋笼后将声测管焊接或绑扎在钢筋笼内侧,每节声测管在钢筋笼上的固定点不应少于3处,声测管之间应相互平行。
◆在桩身未配筋的部位,应采取有效方法将声测管固定在孔壁上。
◆声测管顶部高出桩顶的距离不宜小于500mm。
◆埋设完后在声测管上部应立即加盖或堵头,以免异物入内。
:
单位工程按10000件为一批,不足10000件按一批进行抽检;每批取样数量: 旋转扣件、对接扣件各取8个,直角扣件取16个;钢管取4根1米长的试件,二根作拉伸试验,二根作冷弯试验;
建筑门窗三性检测取样方法
取样批量:低于20层楼或外窗少于3000㎡的,各类型窗各取主规格一组;20层楼以上或外窗不小于3000㎡的,各类型窗各取主规格两组;当有很多种规格门窗时,可取使用量最多的门窗进行送检;
:每组三樘试件;门窗试件的周围要有木条固定;铝合金型材最小壁厚不小于1.4mm;
建筑安装检测外架、水电取样方法
建筑主体结构检验取样方法
钢结构检测取样方法地基基础检测取样方法。
材料取样及委托单填写要求(总3页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--材料取样及委托单填写要求一、水泥:1、按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,散装水泥每500t为一批;袋装水泥每200t为一批,不足此数亦按一批计。
2、样品总量至少12kg。
3、要求提前5天送样。
(注:可与配比同时送样)注:生产厂家、生产批号、水泥品种、强度等级、出厂日期、出厂编号必须填写。
出厂合格证检验报告复印件交试验室一份。
二、砂、石:1、以400m3或600t为一验收批。
2、砂子样品总量不下于36kg;石子样品总量不小于63kg;3、要求提前3天送样。
(注:可与配比同时送样)注:产地注明。
三、砌体材料:1、烧结普通砖每万~15万块为一批不足万块按一批计。
试样数量10块2、烧结多孔砖和多孔砌块 5万块为一批;试样数量10块3、蒸压加气混凝土砌块 1万块为一批,试样数量9块(规格100×100×100)。
、 4、要求提前5天送样。
注:生产厂家必须填明确。
四、钢筋原材:1、热轧带肋、光圆钢筋,按同一牌号、同规格、同炉罐、同交货状态的每60t为一检验批,不足60t按一批计。
每批随机抽取两根取掉端头50cm 后切取试件。
2、取样拉伸试件,长度约400~~500mm,2根;冷弯试件,长度约300~~400mm,2根。
3、重量偏差试件:长5根,短2根4、要求提前3天送样。
5、钢筋复验需双倍取样。
注:生产厂家、生产批号、规格型号、代表数量必须填写。
出厂合格证复印件交试验室一份。
钢筋焊接:1、电弧焊、电渣焊,闪光对焊在同一台班内,同一焊工完成的300个同牌号、同直径焊接接头作为一批,不足300个时,仍作为一批。
机械连接,同一施工条件下采用同一批材料的同等级、同型式、同规格接头以500个为一验收批,不足500个也作为一批。
2、电弧焊、电渣焊:拉伸试件取样长度约500mm ,每批随机切取3个接头,闪光对焊:取样长度约500mm,切取6根试件(其中3根弯曲3根拉伸,弯件焊接处应打磨光滑),机械连接:取样长度约500mm,每批切取3个试件,另取3根钢筋母材作拉伸试验,且应取自接头试件的同一钢筋。

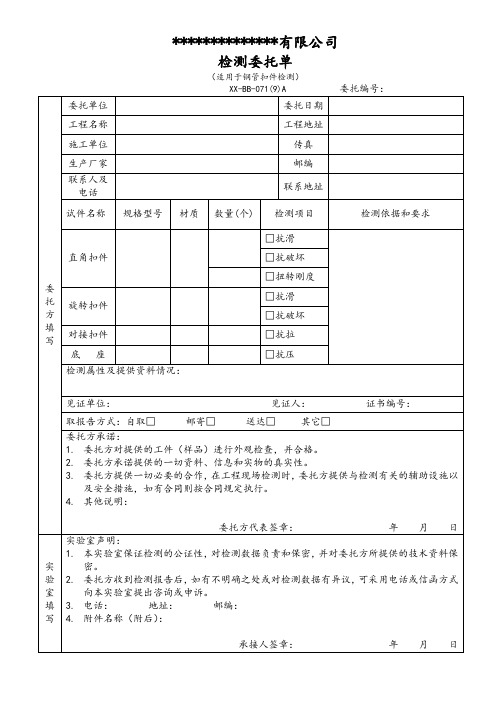

钢管、扣件的试验委托要求
一、试验委托单填写要求:
1.尽可能将工程名称、委托单位、监理单位、建设单位、样品名称、样品的种类、规格、材质或牌号、产地、样品的使用部位、代表数量(或批量范围)、样品数量、样品状态填写完善;
2.将委托人姓名、联系方式、委托日期、要求完成日期、要求检验项目一一填写完善,并由取样人、见证人在委托单的相应位置签字、盖章。
二、钢管加工要求:
钢管以同一牌号、同一炉号、同一规格的60吨为一批;取样:长度500mm,宽度30mm,数量2条。
要求:在2根整钢管上分别截取500mm长的钢管,然后在500mm长的钢管的周长范围内裁取30mm宽的试样,将边上的毛刺、棱角用角磨机打磨平直。
三、扣件取样及评定依据:
1.取样:以同一产地、同一品种、同一等级规格为一批。
2.抽检数量:扣件抽检数量:每批扣件必须大于280件。
当批量超过10000件,超过部分应做另一批检验。
(1)在批量范围281—500内随机抽取扣件8件;(2)在批量范围501—1200内随机抽取扣件13件;(3)在批量范围1201—10000内随机抽取扣件20件。
3.判定:
(1)样品数量为8件时,全部合格为合格,有1个样品不合格时,另送8个,总计2个样品不合格时整体评为不合格。
(2)样品数量为13件时,全部合格为合格,有1-2个样品不合格时,另送13个,3个样品不合格时整体评为不合格,两次26个扣件中一共≥4个扣件不合格时,整批不合格。
(3)样品数量为20件时,≤1见扣件不合格时判定为合格,有2个样品不合格时,另送20个,3个样品不合格时整批判定为不合格,两次40个扣件中一共≥5个扣件不合格时,整批判定为不合格。
山西科建工程检测研究院
2015年4月2日。
