公路路面硬化工程监理规划之欧阳家百创编
- 格式:doc
- 大小:51.51 KB
- 文档页数:12

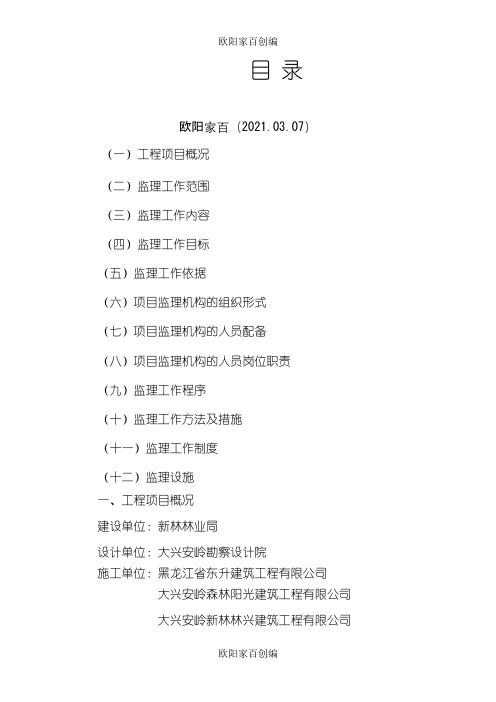

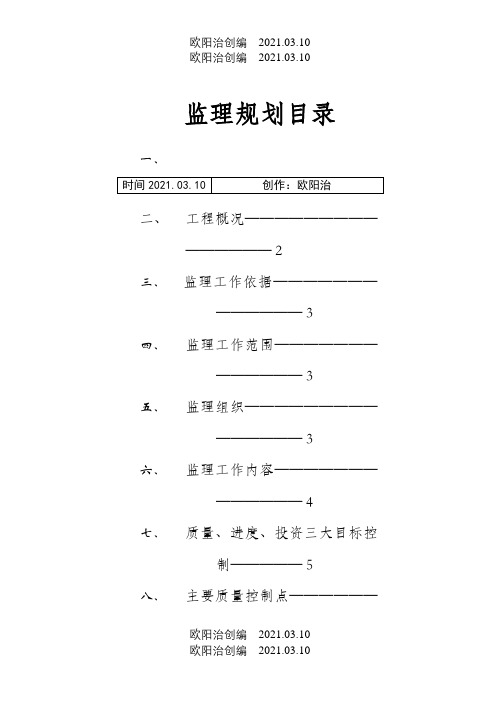

监理规划目录一、二、工程概况——————————————— 2三、监理工作依据————————————— 3四、监理工作范围————————————— 3五、监理组织——————————————— 3六、监理工作内容————————————— 4七、质量、进度、投资三大目标控制————— 5八、主要质量控制点——————欧阳治创编 2021.03.10—————— 9九、一般监理方式————————————— 11十、监理方权限—————————————— 12十一、一些重点具体监理措施规定——————— 13十二、争议解决办法————————————— 15十三、甲方须提供给监理方的资料——————— 15十三、承建商须编制填写并提供给监理方的资料— 15十四、主要监理操作程序框图————————— 16十五、地下管线质量控制程序22欧阳治创编 2021.03.10十六、沟槽回填资料控制程序23十七、检查井砌筑质量控制24十八、道路路基质量控制程序25十九、道路基层质量控制程序26二十、道路面层质量控制程序27二十一、监理工作制度——————————— 28工程监理规划一、工程概况工程名称:路长:路面宽:路基宽:路基边坡:0~80㎝为93%以上,80㎝以上为90%以下。
路面结构:机动车道水泥砼面层20欧阳治创编 2021.03.10㎝厚,标号C356%水泥石屑稳定层25㎝=35㎏/㎝2厚,R28胀缝每100~200米设一道缩缝间距4.5米或5米设一道人行道机制水泥砼预制块40×40×5㎝水泥石屑稳定层10㎝管涵:砼管(有DN300、DN500、DN1000等多种型号)工程造价:约×××万元人民币工期:××个月质量要求:合格建设单位:建设地址:欧阳治创编 2021.03.10监理单位:设计单位:施工单位:二、监理工作依据1.国家关于工程建设的政策、法律、施工验收规范、材料检验和工程质量评定标准,地方主管部门的有关规定。

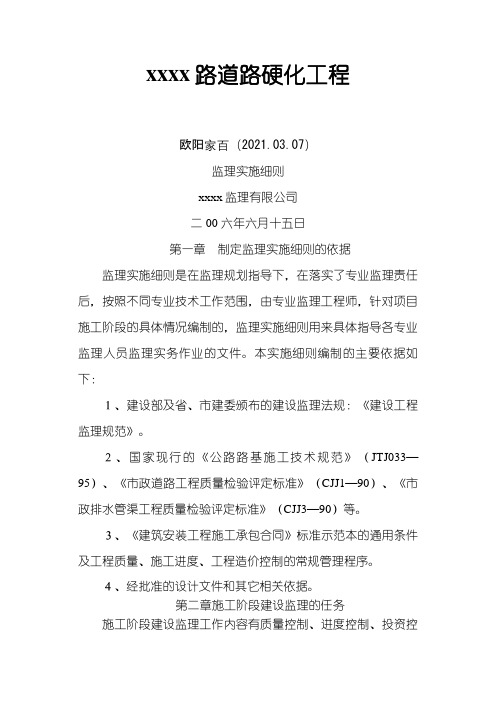

xxxx路道路硬化工程欧阳家百(2021.03.07)监理实施细则xxxx监理有限公司二 00 六年六月十五日第一章制定监理实施细则的依据监理实施细则是在监理规划指导下,在落实了专业监理责任后,按照不同专业技术工作范围,由专业监理工程师,针对项目施工阶段的具体情况编制的,监理实施细则用来具体指导各专业监理人员监理实务作业的文件。
本实施细则编制的主要依据如下:1、建设部及省、市建委颁布的建设监理法规:《建设工程监理规范》。
2、国家现行的《公路路基施工技术规范》(JTJ033—95)、《市政道路工程质量检验评定标准》(CJJ1—90)、《市政排水管渠工程质量检验评定标准》(CJJ3—90)等。
3、《建筑安装工程施工承包合同》标准示范本的通用条件及工程质量、施工进度、工程造价控制的常规管理程序。
4、经批准的设计文件和其它相关依据。
第二章施工阶段建设监理的任务施工阶段建设监理工作内容有质量控制、进度控制、投资控制施工安全监督、信息管理、合同管理与组织协调工作。
一、投资控制是在合理的合同价款基础上,着力控制因施工阶段设计变更、签发工程量及按施工合同约定发生的索赔等对工程投资可能产生影响的因素进行有效控制,它包括事前、事中、事后控制。
1、投资的事前控制内容①组织各专业人员、熟悉设计交底,设计要求,标底标书,分析合同价款构成因素,明确工程费用最易突破的部分和环节,从而明确投资控制的重点。
②预测工程风险及可能发生索赔的诱因,制定防范性对策,减少索赔的发生。
③提供双方认真履行合同条件,如期提供施工现场,使其如期开工、正常施工、连续施工,不要违约造成索赔条件。
④及时提醒业主按合同条件要求,如期、如质、如量地供应所负责的材料,设备进到现场,不要违约造成索赔条件。
⑤及时提醒业主,按合同要求,及时提供设计图纸等技术资料,不要违约造成索赔条件。
2、投资事中控制内容①按合同规定及时答复施工单位提出的问题及配合要求,不要违约造成索赔条件。
目录欧阳家百(2021.03.07)(一)工程项目概况(二)监理工作范围(三)监理工作内容(四)监理工作目标(五)监理工作依据(六)项目监理机构的组织形式(七)项目监理机构的人员配备(八)项目监理机构的人员岗位职责(九)监理工作程序(十)监理工作方法及措施(十一)监理工作制度(十二)监理设施一、工程项目概况建设单位:新林林业局设计单位:大兴安岭勘察设计院施工单位:黑龙江省东升建筑工程有限公司大兴安岭森林阳光建筑工程有限公司大兴安岭新林林兴建筑工程有限公司本工程道路位于大兴安岭新林区,项目内共包括2条市政道路、工程内容包括:道路交通工程、排水工程、照明绿化及小区维修巷道改造工程。
二、监理工作范围:本工程的监理范围是施工阶段的全部工程项目监理。
包括路基、路面、人行道及附属工程等。
三、监理工作内容:1、熟悉合同文件和设计文件,了解施工现场情况。
2、编制监理规划和监理细则。
3、参与交桩和设计技术交底会议及施工图纸会审会。
审查承包人提交的路线复测成果资料。
4、主持召开第一次工地会议和常规工地例会。
5、督促承包人建立健全质量保证体系,并经常检查其运行情况。
6、发布开(复)工令,批准单项工程开工报告。
经得“委托人”同意后,发布“停工令”。
7、审批承包人报送的施工组织设计和施工方案。
8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。
当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划。
9、审查承包人进场的用于本工程的原材料、成品、半成品的规格和质量是否达到设计要求。
10、审查承包人进场用于本工程的施工机械设备的规格、性能和数量是否满足施工需要。
11、监督承包人按照合同文件、技术规范和监理程序进行施工。
通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。
12、组织工程中间验收,并签发中间验收证书。
13、主持工程质量事故调查,参与质量事故处理。

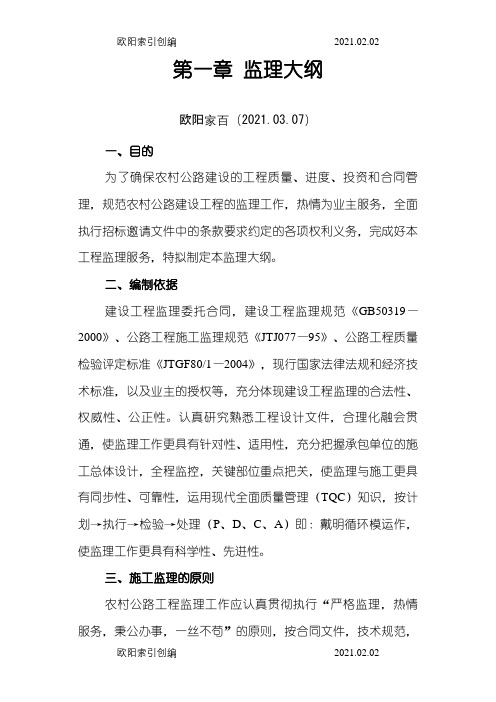

第一章监理大纲欧阳家百(2021.03.07)一、目的为了确保农村公路建设的工程质量、进度、投资和合同管理,规范农村公路建设工程的监理工作,热情为业主服务,全面执行招标邀请文件中的条款要求约定的各项权利义务,完成好本工程监理服务,特拟制定本监理大纲。
二、编制依据建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。
认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。
三、施工监理的原则农村公路工程监理工作应认真贯彻执行“严格监理,热情服务,秉公办事,一丝不苟”的原则,按合同文件,技术规范,以工程质量监理为重点,对工程施工全过程实施控制管理,按监理合同要求完成监理工作内容,确保项目工程质量达到以合格以上等级要求。
四、监理规划编制的指导思想1、施工准备阶段的监理是积极参与、热情服务、多提建议、当好参谋。
2、施工阶段的监理指导思想是抓好“事前控制,事中控制”的监理工作,尽量减少事后返工事情的发生,即:既要主动,又不越俎代疱。
3、质量控制的指导思想是着眼于施工前(技术交底)控制,着重于施工中技术规范=控制,不放松施工后(质量缺陷)控制,杜绝质量安全事故,严格执行“六不准”,即:人员不到位、机械设备不足不准开工;未经检验的材料不准使用;未经批准的施工工艺不准采用;未经批准的图纸不准用于施工;前道工序未经验收后道工序不准进行;未经验收的工程不准计量。
4、监理规划编制的指导思想是指导参加本工程项目监理人员履行职责,开展工作的行动纲领和基本方针,并以此确立行之有效的工作方法和措施,我监理组把重点放在施工前和施工过程中,对每一道工序提出监理的重点,使我公司派往现场的专业监理工程师和监理人员人人做到胸有成竹,自觉做到积极地不折不扣地认真领会贯通的开展工作。
欧阳索引创编 2021.02.02监欧阳家百(2021.03.07)理规划编制人:审核人:审批人:目录第一章工程概况第二章工程建设监理阶段、范围和目标第三章监理组织机构第四章开工准备工作第五章工程进度控制第六章工程质量控制第七章工程投资控制第八章合同管理第九章信息管理第十章设计变更管理第十一章施工安全防护及环境保护措施第十二章缺陷责任期的监理方法第十三章工程竣工验收第十四章监理流程图第一章工程概况1、工程概况:位于太村镇安家村,整修整治村组柏油路4300米,宽6米,村内排洪渠9000米,U型渠。
投资150万元。
2、建设单位:旬邑县扶贫开发办公室3、工程项目名称:旬邑县彩票公益基金基础设施项目1标段4、工程项目建设地点:太村镇安家村5、项目总投资:根据招标文件列出,为150万元。
6、建设工期:按招标文件要求工期为1个月。
第二章工程项目建设监理阶段、范围和目标1、建设监理阶段:工程项目施工阶段监理。
监理服务的期限自业主通知进场工作之日起,至本工程项目的保修期结束再加一个月时止。
2、监理的范围:广州市内环路放射线黄埔大道、增槎路、东晓南路的路面、桥面沥青砼摊铺工程。
3、监理目标:(1)投资控制目标:按最后审定的工程预算造价对工程量及投资进行控制,将工程投资控制在规定的投资范围内。
(2)工期目标:按招标文件本工程的施工总工期为1个月。
按要求审定施工组织设计的工期,并按施工进度计划来监督施工进度,保证工程按施工合同工期完成,力争提前完成。
(3)质量目标:优良。
争创省样板。
4、监理工作的依据:(1)国家及当地政府批准的本工程项目建设文件,有关工程建设的政策、法律、法规、规程、标准及管理程序。
(2)现行国家对工程建设的设计规范、施工验收规范、质量评定标准。
(3)建设部建监(1995)737号文《工程建设监理规定》。
(4)本工程项目的监理合同。
(5)建设招标、投标文件约定内容、建设单位与第三方签订的涉及本工程项目业务的合同。

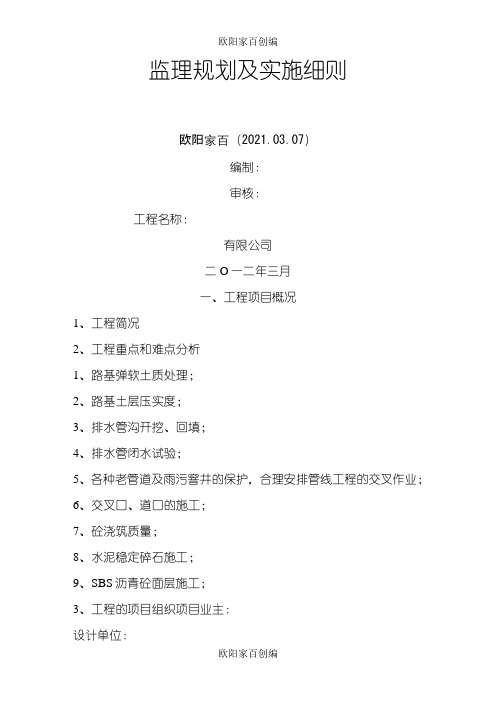

监理规划及实施细则欧阳家百(2021.03.07)编制:审核:工程名称:有限公司二O一二年三月一、工程项目概况1、工程简况2、工程重点和难点分析1、路基弹软土质处理;2、路基土层压实度;3、排水管沟开挖、回填;4、排水管闭水试验;5、各种老管道及雨污窨井的保护,合理安排管线工程的交叉作业;6、交叉口、道口的施工;7、砼浇筑质量;8、水泥稳定碎石施工;9、SBS沥青砼面层施工;3、工程的项目组织项目业主:设计单位:施工单位:监理单位:二、监理工作的目标和范围1、监理工作的目标监理组严格按照业主的授权和监理服务合同履行其职责和义务,我们监理工作的目标是:根据国家监理规范、规定、运行质量保证程序,始终坚持质量第一;严格监督承包人履行施工承包合同,确保工程质量等级达到业主的要求;树立文明服务意识,全面优质地履行监理合同,监理工作达到合同规定的各项要求,恪守监理单位公约和监理工程师职业道德,为业主提供优质高效的监理服务。
2、监理工作的范围监理服务的工作范围:在业主及其代表的宏观指导下,对于所辖施工范围的全部工程自施工准备期至施工期的质量控制、进度控制、投资控制、合同管理、信息管理和其它工作协调实施全过程、全面管理。
三、工程项目的监理依据1.XX招投标文件。
2.业主提供的XX设计图纸。
3.业主与监理公司签订的监理合同。
4.业主与承包商签订的施工合同。
5.国家有关技术质量检验评定标准及规范。
(1)《中华人民共和国工程建设标准强制性条文城市建设部分》(2)《建设工程监理规范》(GB50319-2000)(3)《市政道路工程质量检验评定标准》(CJJ1-90) (4)《城镇道路工程施工与质量验收规范》CJJ1-2008()(5)《给排水管道工程施工及验收规范》(GB50268-2008)(6)《公路路基施工技术规程》(JTJ033-95)(7)《公路桥涵施工技术规范》(JTJ041-2000)(8)《城市道路路基工程施工及验收规范》(CJJ44-91)(9)《沥青路面施工及验收规范》(GB50092-96) (10)《公路路面基层施工技术规范》(JTJ034-2000)(11)《公路沥青路面施工技术规范》(JTJ032-94)(12)《施工现场临时用电安全技术规范》(JGJ46-88)四、项目监理组织机构和人员调配计划考虑XX工程的重要性及复杂性,及其工程呈线性分布以及分项工程交叉覆盖的特点,监理公司抽调公司精干力量,成立以公司总经理为总监,监理科长为总监代表的二层次直线制监理组织,并且随着工程的推进,随时增加监理人员,以满足业主的需要。
美域中央3号路延伸段工程欧阳家百(2021.03.07)监理规划2016年8月工程项目概况第一节工程概况一、建设单位及服务单位1、建设单位:遵义市播州区城市投资经营有限公司2、设计单位:遵义市安达市政勘察设计有限公司3、勘察单位:4、监理单位:贵州三和工程项目管理有限公司5、施工单位:二、工程名称和工程地址1、工程名称:美域中央3号路延伸段工程2、工程地址:本项目位于播州区桂花桥美域中央一则三、工程投资及工程概况1、工程投资2、工程概况工程质量目标:按照《市政道路工程质量评定标准》等评定标准各分部分项工程全部达到合格标准。
第二节工程内容本监理合同监理服务范围包括施工阶段和保修阶段的监理服务;施工阶段施工内容主要有道路、路基排水工程、沿线设施及协调办理施工过程涉及的各种行政手续。
第三节本工程重点及监理难点一、施工阶段的难点及监理重点1、工程测量控制的难点及监理重点本工程的测量内容主要有:道路的定位、轴线放样、标高复核、高程测量。
由于工程测量施工失误造成的损失往往非常严重,并且难以弥补和修复,其次基坑沉降及位移观测,也是本工程的重点,因此工程测量是本工程的重点、难点。
3、工程变更控制的难点及监理重点根据以往工程监理经验,因设计修改、调整、勘察设计的深度不够、人为错漏、施工招标准备不充分、设计审图时间紧、编制招标文件经验不足、现状地形与设计时的地形图发生了较大变化,地下障碍物未能提前探明,工程量统计不准确等等情况经常发生并导致工程变更,这些不可预见的情况是投资控制的难点。
4、路基工程的难点及监理重点在施工之前,建议业主召集有关单位开协调会,在施工单位明确已埋地下管线的位置和标高并实地复测或开挖探测确认与本设计图无矛盾后方可动工;在施工过程中如有发现未查明的地下管线时,应及时通知有关单位进行现场处理;施工时应对道路沿线的建(构)筑物进行观测和保护,确保建(构)筑物的安全,不得乱挖、超挖。
为确保施工顺利进行,施工时应做好临时排水措施和临时交通组织,具体根据施工现场而定。
万州区白土镇长槽村扶贫攻坚交通项目长槽路硬化工程监理规划审核:编写:重庆大地建设监理有限责任公司二0一五年十一月目录第一章工程项目概况第二章监理工作范围第三章监理工作内容第四章监理工作指导思想及目标第五章监理工作依据第六章监理组织机构形式及人员配备计划第七章监理人员岗位职责第八章监理工作程序第九章监理工作方法及措施第十章监理工作制度第一章工程项目概述一、工程概述万州区白土镇长槽村扶贫攻坚交通项目长槽路硬化工程,全长10公里,标准路幅宽度为4.5米;错车道每公里4个,公路等级为农村四级道路。
施工内容包括调整路基线、增设涵洞、整修边沟、路基加固补强、路面硬化等。
第二章监理工作范围一、工程范围万州区白土镇长槽村扶贫攻坚交通项目长槽路硬化工程二、工作范围工程的施工施工阶段的全部监理工作。
质量、进度、投资、安全、信息管理及合同管理、旁站管理及协调工作等。
三、监理服务期监理服务期包括施工阶段,预计总工期120天,即2015年11月1日至2016年2月31日。
第三章监理工作内容一、一般监理工作1.编制监理规划、监理实施细则:2.熟悉合同文件,了解施工现场;3.建立监理的检测工作体系;按照规定的频率独立开展监理的检测工作;4.编制监理工作月报;5.编制监理方面的竣工文件。
二、工程质量监理1.参与交桩和设计交底工作,进行现场交验并验收承包人施工放样,审查承包人提交的复测结果。
2.监督和检查承包人建立健全质量保证体系和安全保证体系。
3.在开工前和施工过程中,检查用于工程的材料、设备,对于不符合合同要求的,有权拒绝使用。
控制重要外购成品件或半成品件的质量。
4.签发各项工程的开工通知单,批准分项工程和单项工程开工报告,必要时经业主同意通知承包人暂时停止整个工程或任何部分工程的施工。
承包人整改合格后,签发复工令【停】(复)工令,经业主审核同意后执行。
5.对承包人的检验、测试工作进行全面监理;有权利用承包人或自备的测试仪器设备,对工程质量进行检验,凭数据对工程质量进行监理。
黑水县维古乡维渔村道路路面硬化工程监理规划监理单位:四川易弘工程管理有限公司编制人:李兴编制日期:二〇一六年七月二十日欧阳与创编目录1、工程项目概况 (4)2、监理工作依据 (4)3、监理范围和目标 (5)4、工程进度控制 (7)5、工程质量控制 (13)6、施工阶段的投资控制 (14)7、合同管理………………………………………………………….欧阳与创编178、现场管理 (18)9、现场协调方法和措施 (20)10、项目监理组的组织机构与人员配置 (21)1、工程项目概况1.1工程项目特征1.1.1工程项目名称:黑水县维古乡维渔村道路路面硬化工程1.1.2工程建设地点:维古乡维渔村1.1.3工程建设规模:道路硬化1.1.4工程主要特点、重点、难点:工程为混凝土工程,工期要求90天。
以下为该工程的重点、难点:1.1.4.1全线找平压实1.1.4.2路面坑洼处填平、压实1.1.4.3砼浇筑、养护、伸缩缝切割1.1.4.4沥青灌缝1.1.4.5施工进度控制2、监理工作依据欧阳与创编建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。
认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。
2.1国家有关监理工作的法规⑴建筑法⑵建设工程质量管理条例⑶工程安全生产管理条例2.2国家、建设部有关监理工作的规范⑴.建设工程监理规范⑵.国家、建设部颁布的与本工程有关法律、法规、规章等。
兴文县纳黔高速连接线二期工程监理规划编制:批准:四川京海路桥监理咨询有限公司二O一六年十二月2021.03.09 欧阳法创编一工程项目概况0二监理范围4三监理内容4四监理目标6五监理依据7六项目监理机构的组织形式8七项目监理机构的人员配备计划8八项目监理机构的人员岗位职责9九监理工作程序、方法及措施13十监理工作制度59十一监理设施602021.03.09 欧阳法创编一工程项目概况一、工程名称:兴文县纳黔高速公路连接线二期工程二、工程起讫点:江门至太平工业园区段:纳黔高速公路江门互通至太平工业园区段大致呈东北—西南走向。
路线起点K0+000位于叙永县江门镇江门互通连接线于X098平交处,顺接江门互通连接线,向西北前进约300米后折向西南方向,位于X098西北侧约300米平行于X098布线,经叙永县江门镇菖蒲弯、柏杨田后进入兴文县境内,经莲花镇蝎子坡、在上桐子园与X098合线,后平行于X098布线,经长岭村,与X098分离,布设于X098的东侧,经中咀上、黄桶坡、在苏麻坊进入规划太平工业园发展区内,经大田坎后,与规划太平工业园区二期4号路重合布线,经大坡上,在棱角凼进入太平镇境内,继续沿规划4号路前进,经大坟坝、止于石板田,顺接规划太平工业园区一期4号路施工图设计止点。
纳黔高速公路江门互通至太平工业园区段8.475KM,其中叙永县境内长1.27公里,兴文县境内长7.205公里。
路线主要控制点:江门互通、江门镇规划、莲花镇、太平工业园区规划、工业园区一期4号路设计止点。
太平工业园区段(4号路):本段起于兴文县河畔连接线一期工程止点,路线整体呈西南—东北向,经工业园区与园区1、3号路、既有横一路相交、终点接江门互通至太平园区路止点。
三、建设工程计划工期:建设工程计划工期为24个月四、工程内容: 本工程监理招标共分一个合同段,包括路基、桥梁、涵洞、路面、安全设施、绿化等施工监理。
五、预计工程投资总额:5.6亿元六、工程质量要求:合格工程七、建设单位:兴文农村公路建设项目管理处八、设计单位名称:四川省交通运输厅公路规划勘察设计研究院核工业西南勘察设计研究院有限公司2021.03.09 欧阳法创编九、施工单位:四川公路桥梁建设集团有限公司十、监理单位:四川京海路桥监理咨询有限公司十一、工程特点:1、工程简介兴文县纳黔高速公路连接线二期工程,一级公路标准,路基宽度24.5/32米、设计速度60公里/小时。
万州区白土镇长槽村欧阳家百(2021.03.07)扶贫攻坚交通项目长槽路硬化工程监理规划审核:编写:重庆大地建设监理有限责任公司二0一五年十一月目录第一章工程项目概况第二章监理工作范围第三章监理工作内容第四章监理工作指导思想及目标第五章监理工作依据第六章监理组织机构形式及人员配备计划第七章监理人员岗位职责第八章监理工作程序第九章监理工作方法及措施第十章监理工作制度第一章工程项目概述一、工程概述万州区白土镇长槽村扶贫攻坚交通项目长槽路硬化工程,全长10公里,标准路幅宽度为4.5米;错车道每公里4个,公路等级为农村四级道路。
施工内容包括调整路基线、增设涵洞、整修边沟、路基加固补强、路面硬化等。
第二章监理工作范围一、工程范围万州区白土镇长槽村扶贫攻坚交通项目长槽路硬化工程二、工作范围工程的施工施工阶段的全部监理工作。
质量、进度、投资、安全、信息管理及合同管理、旁站管理及协调工作等。
三、监理服务期监理服务期包括施工阶段,预计总工期120天,即2015年11月1日至2016年2月31日。
第三章监理工作内容一、一般监理工作1.编制监理规划、监理实施细则:2.熟悉合同文件,了解施工现场;3.建立监理的检测工作体系;按照规定的频率独立开展监理的检测工作;4.编制监理工作月报;5.编制监理方面的竣工文件。
二、工程质量监理1.参与交桩和设计交底工作,进行现场交验并验收承包人施工放样,审查承包人提交的复测结果。
2.监督和检查承包人建立健全质量保证体系和安全保证体系。
3.在开工前和施工过程中,检查用于工程的材料、设备,对于不符合合同要求的,有权拒绝使用。
控制重要外购成品件或半成品件的质量。
4.签发各项工程的开工通知单,批准分项工程和单项工程开工报告,必要时经业主同意通知承包人暂时停止整个工程或任何部分工程的施工。
承包人整改合格后,签发复工令【停】(复)工令,经业主审核同意后执行。
5.对承包人的检验、测试工作进行全面监理;有权利用承包人或自备的测试仪器设备,对工程质量进行检验,凭数据对工程质量进行监理。
6.按施工程序旁站,对每道工序,每个部位进行质量检查和现场监督,对重要工程跟班检查,对质量符合施工合同规定的部分和全部工程予以签认;对不符合质量要求的工程,有权要求承包人返工或采取其它补救措施,以达到合同规定的技术要求。
7.审批承包人拟定的工程施工方案及主要施工工艺;检查施工方法,审查试验路段施工方案和工艺,审批特殊技术处理措施和特殊施工工艺。
8.审核竣工的部分永久工程或竣工的全部工程的交工验收申请报告,向业主转报并提交相关报告,签发中间交工证书、交工证书及工程缺陷责任终止证书;参加业主或其上级主管部门主持的交、竣工验收工作;配合业主的工程接收工作。
9.调查、处理工程质量缺陷和事故,与设计单位、承包人一起提出改进措施和方法,出现重大质量和安全事故时,督促承包人采取有关措施以避免损失或破坏进一步扩大,并监督承包人按规定上报有关部门。
10.督促承包人认真执行缺陷责任期的工作计划,检查和验收剩余工程,对已交工工程中出现的缺陷、病害调查其原因并确定相应责任。
三、工程进度监理1.审批承包人在开工之前提交的总体施工进度计划、现金流动计划和总说明以及在施工阶段提交的各种详细计划和变更计划。
2.在施工过程中检查和监督计划的实施。
当工程未能按计划进行时,应要求承包人调整或修改计划,并通知承包人采取必要的措施加快施工进度,以使实际施工进度符合施工合同的要求。
3.定期向业主报告工程进度情况。
当施工进度可能导致合同工期严重延误时,有责任提出中止执行施工合同的详细报告,供业主采取措施或做出相应的决定。
四、工程费用监理1.按施工合同的规定,现场计量核实合同工程量清单规定的任何已完工程的数量和价值。
2.按合同规定审查、签发中期支付证书及合同终止后任何款项的支付证书。
对不符合技术规范和合同文件要求的工程项目和施工活动,有权暂拒支付,直到上述项目和施工活动达到合同要求。
3.按施工合同文件规定,在合同执行期间合同单价和总价调整。
五、合同管理1.主持开工前的第一次工地会议和施工阶段的常规工地会议,并签发会议记录;有权参加承包人为实施合同组织的有关会议,协调工地各承包人(含指定分包人)的有关联席会议。
2.按施工合同文件规定的变更范围,对工程或其任何部分的型式、质量、数量及任何工程施工程序做出变更的决定,确定变更工程的单价和价格,经业主同意后下达变更令。
3.对承包人提出的竣工期的延长或费用索赔,应就其中申述的理由,查清全部情况,并根据合同规定程序审定延长工期或索赔的款项,经业主批准后发出通知。
4.审核承包人授权的常驻现场代表的资质,以及其它派驻到现场的主要技术、管理人员的资质;监督承包人进入本工程的主要技术、管理人员的构成、数量与合同所列名单是否相符;对不称职的主要技术、管理人员,监理工程师有权提出,并经业主同意更换。
5.对承包人进场的主要施工机械设备的数量、规格、性能按合同要求进行监督、检查。
由于施工机械设备的原因影响工程的工期、质量的,监理工程师有权提出更换或停止支付费用。
6.督促、检查承包人按工程管理部门和业主的要求编制竣工文件。
7.受理合同事宜,根据合同规定进行评估和处理;根据合同规定处理违约事件,协调争端,在仲裁过程中作证。
8.督促业主及时妥善履行合同规定的各项责任和法定承诺。
六、安全监理监理工作除了对工程进行三大控制以外,还应对工程的安全生产和文明施工进行监督管理。
认真贯彻执行“安全第一,预防为主”的方针,督促承包人认真执行业主下发的有关安全文明施工的文件,扎扎实实地做好此项监理工作,以保障人身和工程安全,确保工程质量。
1、、监理工程师督促承包人建立健全安全管理体系,检查专职安全管理人员(应具备丰富的安全管理常识和较全面的技术知识)的到位情况,明确职责、权限,应责任到人。
2、、检查机具是否专人操作、保养完好,杜绝违章操作的现象。
3、、检查督促各标段承包人施工工序的逐级安全技术交底,防暑降温的劳动保护工作和现场安全的各环节措施落实情况。
杜绝违章操作和野蛮施工的现象发生。
4、督促、检查特殊工种的独立操作者是否持有该工种的岗位操作合格证和劳动部门要求的安全操作合格证,严禁无证上岗。
5、督促承包人派专人使用和负责电器设备及施工场地消防安全设施,严禁工人滥接滥搭电线及破坏消防安全设施。
监督承包人定期或不定期的检查用电设施及消防设施,及时发现问题及时解决。
对施工危险区应要求设立醒目标志,必要时还应采取警戒措施。
6、工序施工时检查操作是否符合安全规范要求,监理工程师应从严要求,遇有事故隐患的苗头,应坚决抓住不放,督促承包人及时纠正和整改,杜绝事故的发生。
7、协助业主每月开展安全、文明施工检查评议活动。
8、督促承包人的专职安全检查员做好每日的安全检查台账,对于在检查中发现的安全问题应及时处理或汇报。
9、严禁承包人为抢工期或只顾完成工程而不顾工人安全的施工。
七、文明施工监理1、检查本工地的排水沟及排水设施准备情况,排水沟应与工地外的排水渠道保持畅通,排水设施应准备充分,以备急用。
2、检查督促承包人将建筑垃圾运到规定的地点堆放。
3、督促承包人按规定配置工地卫生设施,建立工地卫生管理制度并检查执行情况。
4、工程竣工后检查督促承包人在规定期限内完成现场清场工作八、环境保护监理1、临时设施的环保:生活污水汇集、集中处理2、垃圾处理:生活垃圾、施工垃圾必须每天有专人负责清理集中并处理。
3、控制扬尘第四章监理工作的指导思想及目标一、监理工作的指导思想以工程建设项目五大控制目标(质量控制目标、进度控制目标、费用控制目标、安全控制、环保控制目标)为中心,通过项目监理规划和动态监理目标控制,制定切实可行的质量控制、进度控制、投资控制、安全控制、环保控制、合同管理、组织协调、信息管理等方面的监理工作目标、方案方法、措施及工作流程,并在实施过程中严格执行,实现项目建设总目标。
监理工作遵循严格监理、热情服务、秉公办事、一丝不苟的原则,通过严格的工作制度和管理措施,加强监理工作人员的工作道德教育和管理,做到廉洁、奉公、守法,公正合理地处理工程施工中遇到的各种技术、质量及合同问题。
此外,监理工作中对承包人做到监帮结合,提供各种技术咨询和服务,现场检查做到随叫随到,不随意刁难或拖延正常工程施工,体现热情服务的精神,不断提高监理工作水平。
二、监理工作的目标结合本公司“严格监理、精确检测、科学评估、独立公正、诚信服务、求实创新”的质量方针,以及“以顾客需求为根本,以安全质量为核心,加强对服务过程的有效控制,不断增进顾客的满意度”的质量目标,针对本投标工程的特点,制定如下监理工作目标:工程质量目标:严格监督承包人履行施工承包合同,按照设计文件和有关规范、标准进行施工,确保本合同段内的路基、路面、桥梁等工程一次验收合格率达100%,确保优质工程。
工程工期目标:严格控制各施工合同段的阶段性工期,发现偏差及时进行调整,确保业主合同工期的全面实现。
工程投资目标:严格审查设计变更的技术经济性,切实有效地控制工程投资,。
纷;公正地处理工程变更,工程费用追加和工程延期,预防和减少合同纠纷。
资料管理目标:资料齐全完整、资料符合档案管理要求。
安全监理目标:无重大伤亡事故,无重大机械事故。
环保水保目标:不给当地造成污染,督促承包商创建文明工地。
工作服务目标:全面优质地履行监理合同,确保安全,确保质量,确保工期,节省投资,监理工作达到本标段监理合同的各项要求,即优质监理服务。
第五章监理工作依据1.监理合同文件。
2.业主与承包人签订的施工合同文件。
3.业主与除承包人之外的其他第三方签订的正式合同、协议及附件。
4.国家有关工程技术标准、工程质量检验评定标准、试验规程等法规性文件。
5.合同专用条款规定的其他文件。
6.《建设工程监理规范》第六章监理机构的组织形式及人员配备计划总监办公室设置总监理工程师一名,全面负责总监办工作,并对业主负责。
总监办另设置总监代表一名,全面协助总监工作,并对总监负责。
下设专业监理工程师和现监理各一名负责现场日常监理工作,并对总监办负责。
第七章监理人员岗位职责一.总监理工程师1、以工程建设监理公司在工程项目的代表身份,与业主、承包人及政府监理检构和有关单位协调沟通有关问题;2、确定工程项目组织和监理组织系统,制定监理工作方针和基本工作流程。
3、选择确定监理各部门负责人员,并决定他们的任务和职能分工。
4、对监理人员的工作进行督导,并根据工程实施的变化进行人员调配。
5、主持制定工程项目建设监理规划并全面组织实施。
6、审核并确认分包单位。
7、主持建立监理信息系统,全面负责信息沟通工作。
8、在规定时间内及时对工程实施的有关事宜做出决策,如计划审批,工程变更,事故处理、合同争议,工程索赔,实施方案等。
