管道防腐补口及补伤检验批质量验收记录
- 格式:doc
- 大小:34.50 KB
- 文档页数:1
管道防腐检验批验收记录记录编号:【编号】日期:【日期】施工单位:【施工单位名称】检验单位:【检验单位名称】管道名称:【管道名称】管道材质:【管道材质】检验项目:【检验项目】一、验收原因及目的为保证管道防腐效果,确保管道使用寿命和运行安全,根据工程合同要求,特进行管道防腐检验批验收。
二、验收范围及要求1.验收范围:对【管道名称】的相关防腐工程进行验收。
2.验收要求:符合相关国家标准和技术规范的要求。
三、验收人员1.施工单位代表:【施工单位代表姓名】2.检验单位代表:【检验单位代表姓名】3.其他相关人员:【其他人员姓名】四、验收内容及方法1.外观检验:对管道表面进行目视外观检查,检查是否存在划痕、麻点、颗粒等现象。
2.厚度检验:利用超声波测厚仪对管道外壁进行测厚,测量多个位置并计算平均值。
3.附着力检验:利用划格法、拉伸法或剥离法对防腐层进行附着力测试,测试位置均匀分布。
4.其他检验项目:根据具体要求进行相应的检验。
五、实际验收情况1.外观检验:经目视外观检查,未发现管道表面存在划痕、麻点、颗粒等现象。
2.厚度检验:测量结果如下表所示。
测量位置厚度(mm)【测量位置1】【厚度1】【测量位置2】【厚度2】【测量位置3】【厚度3】【测量位置4】【厚度4】【测量位置5】【厚度5】平均厚度:【平均厚度】3.附着力检验:采用【检验方法】进行测试,测试结果如下表所示。
测试位置附着力(N/cm²)【测试位置1】【附着力1】【测试位置2】【附着力2】【测试位置3】【附着力3】【测试位置4】【附着力4】【测试位置5】【附着力5】6.其他检验项目:根据要求进行相应的检验,结果如下。
【其他检验项目1】:【检验结果1】【其他检验项目2】:【检验结果2】【其他检验项目3】:【检验结果3】六、验收结论经过以上检验项目的检测,根据相关国家标准和技术规范的要求,【施工单位代表姓名】与【检验单位代表姓名】共同达成以下验收结论:1.外观检验:管道外表面未发现划痕、麻点、颗粒等现象。

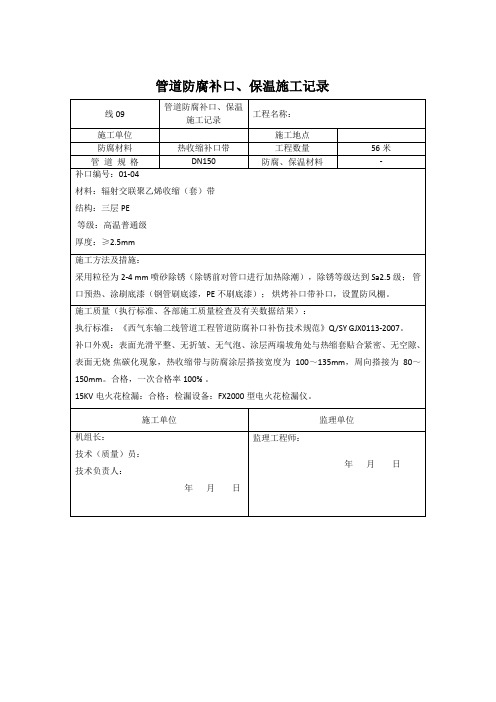

管道防腐补口、保温施工记录
线09 管道防腐补口、保温
施工记录
工程名称:
施工单位施工地点
防腐材料热收缩补口带工程数量56米
管道规格DN150 防腐、保温材料-
补口编号:01-04
材料:辐射交联聚乙烯收缩(套)带
结构:三层PE
等级:高温普通级
厚度:≥2.5mm
施工方法及措施:
采用粒径为2-4 mm喷砂除锈(除锈前对管口进行加热除潮),除锈等级达到Sa2.5级;管口预热、涂刷底漆(钢管刷底漆,PE不刷底漆);烘烤补口带补口,设置防风棚。
施工质量(执行标准、各部施工质量检查及有关数据结果):
执行标准:《西气东输二线管道工程管道防腐补口补伤技术规范》Q/SY GJX0113-2007。
补口外观:表面光滑平整、无折皱、无气泡、涂层两端坡角处与热缩套贴合紧密、无空隙、表面无烧焦碳化现象,热收缩带与防腐涂层搭接宽度为100~135mm,周向搭接为80~150mm。
合格,一次合格率100% 。
15KV电火花检漏:合格;检漏设备:FX2000型电火花检漏仪。
施工单位监理单位
机组长:
技术(质量)员:
技术负责人:
年月日监理工程师:
年月日。
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程合同编号:G2015-001施
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
工程名称:设备(管道)防腐修理工程
查验时间;查验人员:施工人员:
备注说明:
多层连续贴衬法,与分层间断贴衬法的施工过程基本上相同,除第一层贴衬要求分层间断法施工,其余各层要求一次贴衬完,此种方法的特点是效率高,施工难大,质量不如分层间断法稳定。
基本过程:
基本处理涂第一遍底浆刮腻子涂第二遍底浆贴衬第一层玻璃布(干燥)连续贴衬玻璃布直至达到要求层数干燥表面修理涂面漆2~3遍自然干燥或者加热处理,达到固化要求。
衬布搭接要求:多层贴衬,除第一层布按分层间断法搭接要求外,由第二层起各层一次连续贴衬完各层布,其每层采用鱼鳞搭贴形式进行施工,搭接宽度以不大于布面幅宽依次1/2、2/3为宜。

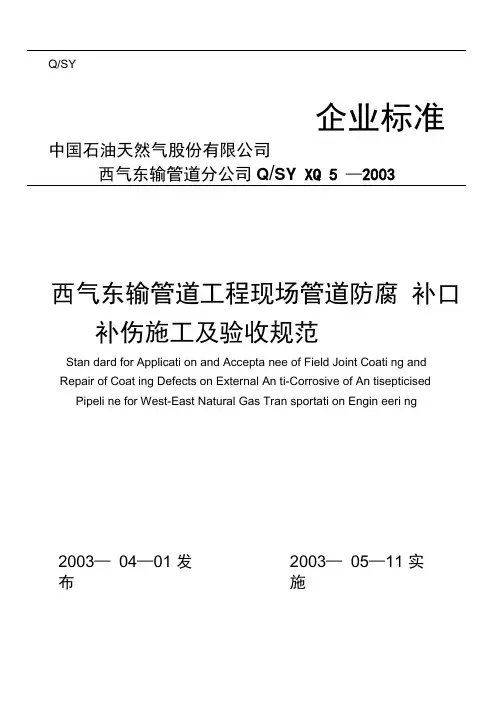

Q/SY企业标准中国石油天然气股份有限公司西气东输管道分公司Q/SY XQ 5 —2003西气东输管道工程现场管道防腐补口补伤施工及验收规范Stan dard for Applicati on and Accepta nee of Field Joint Coati ng and Repair of Coat ing Defects on External An ti-Corrosive of An tisepticised Pipeli ne for West-East Natural Gas Tran sportati on Engin eeri ng2003—04—01 发布2003—05—11 实施中国石油天然气股份有限公司西气东输管道分公司发布刖言1范围2规范性引用文件3总则4补口4.1热收缩套(带)补口4.2环氧粉末补口4.3液体环氧涂料补口5补伤5.1三层结构聚乙烯防腐层补伤5.2环氧粉末防腐管补伤附录A(规范性附录)剥离强度测定方法附录B (规范性附录)涂层附着力检测方法西气东输管道工程是国家重点工程,也是我国前所未有的大口径、大壁厚、高压力的长输天然气管道工程,我国原有的防腐施工标族已絶满定不r西气东绡管道工稈的拒要。
本标准结合西气东输管道工程特点,借鉴目前国内外先进成熟的现场防腐管补口、补伤技术和经验编写而成。
力争做到技术先进、经济合理、质星叮靠,尽星与国外先进.标准接轨.本标准代替Q/SY XQ5-2002《西气东输管道工程防腐补口补伤施工及验收规范》,本标准自发布ZF起.原标准停止使用弋附录A .九製范心耒取。
木珈進由屮国右油西气东输管道公司提!+L本标准由中国石油西气东输管道公司质量安全与环保处归口。
木环准起苗单位:屮国右油灭然厲芳道第一工秫公讶•: 木标;隹主蛋起荒人:芝新、张川荣、李献恨木环准由屮国占油7;然气管垃第一工秽会司负贞解悴•:西气东输管道工程现场管道防腐补口补伤施工及验收规范1范围本标准规定了西气东输管道工程现场管道防腐补口补伤施工及验收亚求。
管道基础工程检验批质量验收记录1.项目名称:管道基础工程2.施工单位:XXX施工公司3.监理单位:XXX监理公司4.建设单位:XXX建设公司5.检验单位:XXX检验公司6.验收日期:XXXX年XX月XX日一、工程概况本次管道基础工程主要包括基坑开挖、土方回填、混凝土浇筑等工序。
工程施工按照设计要求和技术规范进行,工程验收旨在检查工程施工质量是否合格,确保施工过程中的安全性和稳定性。
二、验收结果经过全面细致的检查,本次管道基础工程的质量验收结果如下:1.基坑开挖验收1.1基坑开挖面积和深度符合设计要求。
1.2基坑边坡稳定,无塌方、滑坡等安全隐患。
1.3工地周边道路和建筑物无明显沉降现象。
1.4基坑底部无积水,排水系统正常运行。
2.土方回填验收2.1土方回填均匀,无明显空洞和夹层。
2.2回填土质量符合设计要求,无松散、塌方等现象。
2.3回填土与周边地基紧密接触,无明显裂缝。
3.混凝土浇筑验收3.1混凝土原材料质量合格,符合设计配比要求。
3.2混凝土浇筑过程中,操作规范,无漏浆、分层等现象。
3.3混凝土浇筑后,养护措施到位,确保混凝土强度和耐久性。
4.管道检验验收4.1管道安装位置准确,无错位、偏移等问题。
4.2管道连接密封性良好,无漏水、渗水等情况。
4.3管道材质符合设计要求,无明显损伤和腐蚀。
4.4管道支架安装牢固,无松动、脱落等情况。
三、存在的问题与处理措施经检查发现,本次管道基础工程存在以下问题:1.基坑开挖过程中,未及时清理泥沙堆积,影响了基坑的排水效果。
处理措施:积极清理泥沙,确保基坑排水通畅。
2.土方回填过程中,一些地方的回填土质量不符合要求,存在松散现象。
处理措施:加强对回填土的质量管理,确保回填土质量符合设计要求。
3.一些混凝土浇筑工序中,细石料未按照设计要求进行筛选,导致混凝土表面粗糙。
处理措施:加强对混凝土原材料的检验,确保原材料质量符合要求。
4.管道连接处存在少量渗水现象,对排水系统的稳定性有一定影响。
管道的防腐质量检验与验收1 一般规定1.1压力管道防腐层施工的质量检验除应执行本标准处,并应符合本公司压力管道安装《质量手册》及《质量管理程序文件》的有关要求。
1.2涂料种类、名称与牌号、防腐蚀涂层数、干膜厚度及埋地管防腐层结构、等级、厚度均应符合设计要求。
1.3防腐蚀层厚度检查执行SY/T0066—1999《钢管防腐层厚度的无损测量方法》的有关规定。
1.4防腐蚀层厚度可采用自动型涂层测厚仪或电子型涂层镀层测厚仪检测,埋地管防腐层可采用针孔检测仪进行电火花检漏。
2 表面预处理质量检验2.1 表面预处理应进行宏观检查和局部抽样检查,规定如下:(1)宏观检查主要检查被除锈表面是否有漏除锈部位,并应注意检查转角部位除锈质量和表面油污浮尘的清除。
(2)局部抽样检查应将除锈表面与GB8923—88中相应的照片或标准样板进行目视比较,表面预处理应达到本标准第4.2.1条及4.3.1条的要求。
2.2 管道按同管径总延长米检查。
长度小于等于500m抽查5处;大于500m 时每增100m增加1处,每处检查面积不小于100cm2。
2.3 表面处理检查中发现有不符合表面除锈质量等级要求时,应重新处理,直到合格为止。
2.4埋地管道防腐层补口、补伤部位的表面预处理应符合该管段除锈质量等级的规定。
如不具备喷射除锈条件,经用户或设计同意后,也可用动力工具除锈处理至St3级,焊缝处的焊渣、毛刺等应清除干净。
3 管道防腐涂层的质量要求及检查3.1 在防腐蚀涂料施工过程中,应随时检查涂层数及涂刷质量。
防腐蚀涂层应在表面结成牢固的漆膜后,方可进行检查与验收,并应按表3.1的检查项目检查。
除锈、涂装质量检查项目表表3.13.2 管道防腐蚀涂层厚度,每20根管子抽查一根,每根测三个截面,每截面应测上、左、右三点,其中一点不合格时,再抽查2根,如仍有一根不合时,应逐根检查。
4 埋地管道防腐层的检验4.1 石油沥青防腐层的检验应符合下列要求:(1)外观检查:用目测法逐根检查防腐层的外观质量,表面应平整,无明显气泡、麻面、皱纹、凸痕等缺陷。
施工单位施工前技术交底记录
续表
《管道防腐层厚度的无损测量方法(磁性法)》SY/T0066-1999
固定支墩防腐
固定支墩内环形钢板、加劲板与管道焊接时,需剥掉焊接处三层PE防腐层,此处易发生腐蚀,对环形钢板、加劲板及剥掉防腐层的管道外防腐采用环氧富锌底漆2道,干膜厚度80~
无溶剂双组份液体环氧涂料1道,干膜厚度500μm,总干膜厚厚≥580μm。
阴极保护
测试桩
为检测阴极保护效果,及时发现存在的问题,在管道沿线设金属测试桩。
测试桩由桩体、测试接线板、测试导线和铭牌等几部分组成,测试桩应有编号。
a)测试桩设置原则
阴极保护测试桩与里程桩合建,测试桩应尽量设置在路边、田边等易于测试的地方阴保测试桩的设置遵循以下原则:
管道沿线每1km安装电位测试桩1支(第1支设在本标段管线起点处);
电位:管道自然电位;阳极开路电位;阳极闭路电位;管道保护电位;。
