第四册《电气设备安装工程》
- 格式:doc
- 大小:227.50 KB
- 文档页数:44
总说明一、《XX省通用安装工程预算定额》<HA02-31-2016>〔以下简称本定额〕是依据《通用安装工程消耗量定额<TY02-31-2015>》〔以下简称消耗量定额〕、《建设工程施工机械台班费用编制规则<2015>》,《建设工程施工仪器仪表台班费用编制规则<2015>》;参照《建设工程工程量清单计价规范》<GB50500-2013>〔以下简称《计价规范》〕,住房和城乡建设部、财政部《关于印发〔建筑安装工程费用项目组成〕的通知》〔建标[2013]44号〕,住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》〔建办标[2016]4号〕,结合我省建设领域工程计价改革需要编制的。
二、本定额适用于XX省行政区域内的工业与民用建筑通用安装工程的新建、扩建和改建工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价依据,是建设工程实行工程量清单招标的工程造价计价基础,是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有"Ha"字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
关于广东省建设工程定额动态管理系统定额咨询问题的解答(第20期)2020-12-03 07:41:00粤标定函〔2020〕287号各有关单位:现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省通用安装工程综合定额(2018)》适用问题1.第九册《消防工程》,消防系统调试的内容包含哪些?应如何计算消火栓灭火系统调试?答:C.9.5消防系统调试章说明第四条“系统调试是指消防报警和防火控制装置灭火系统安装完毕且联通,并达到国家有关消防施工验收规范、标准所进行的全系统的检测、调整和试验”。
依据C.9.5消防系统调试的工程量计算规则第二条“消火栓系统调试按消火栓启泵按钮数量以ʻ点ʼ计算。
”应根据设计图纸进行计量的总点数,执行水灭火控制装置调试相应项目。
2.第四册《电气设备安装工程》C.4.12照明器具安装章节,路灯安装定额是否包括从杆座接线盒到灯具的灯杆内接线费用?答:路灯的灯架安装项目已包括了接线,其灯杆内导线按厂家已配有考虑。
如另行配用的,则另计材料价格,其他不作调整。
3.路灯杆座接线盒安装能否另外计算?答:路灯杆座安装项目已含灯座箱安装费用,灯座箱为未计价材料。
如采用接线盒而不用灯座箱的,可用接线盒替换灯座箱主材,其他不作调整。
4.给排水管道的套管制作安装定额工作内容是否包含套管外的封堵工作?若套管需要重新钻孔,套管外的封堵费用应如何计算?答:给排水管道的套管制作安装项目工作内容不包括套管外的封堵,套管外的封堵属于预算包干费内容,不得单独计算。
给排水管道的套管制作安装定额按配合建筑工程施工考虑。
若实际施工未配合建筑工程施工,非承包人原因造成在建筑工程完成后再实施的套管制作安装,需重新钻孔安装,应执行第四册《电气设备安装工程》C.4.13附属工程的相应项目。
5.单臂挑灯架定额只有抱箍式和顶套式,如果是灯杆和灯泡一起购买的成套路灯,能否套用成套型双臂悬挑灯架的定额?若不能,应套用哪个定额子目?答:成套路灯,应根据设计图纸,分别执行成套型灯架、金属立杆等相应项目。

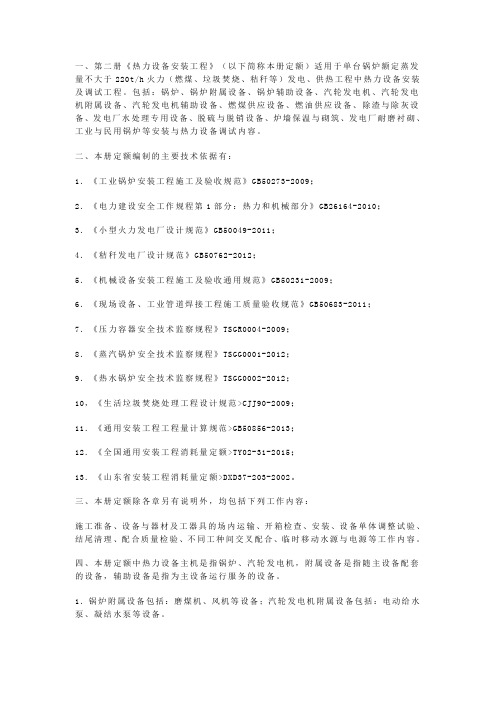

一、第二册《热力设备安装工程》(以下简称本册定额)适用于单台锅炉额定蒸发量不大于220t/h火力(燃煤、垃圾焚烧、秸秆等)发电、供热工程中热力设备安装及调试工程。
包括:锅炉、锅炉附属设备、锅炉辅助设备、汽轮发电机、汽轮发电机附属设备、汽轮发电机辅助设备、燃煤供应设备、燃油供应设备、除渣与除灰设备、发电厂水处理专用设备、脱硫与脱销设备、炉墙保温与砌筑、发电厂耐磨衬砌、工业与民用锅炉等安装与热力设备调试内容。
二、本册定额编制的主要技术依据有:1.《工业锅炉安装工程施工及验收规范》GB50273-2009;2.《电力建设安全工作规程第1部分:热力和机械部分》GB26164-2010;3.《小型火力发电厂设计规范》GB50049-2011;4.《秸秆发电厂设计规范》GB50762-2012;5.《机械设备安装工程施工及验收通用规范》GB50231-2009;6.《现场设备、工业管道焊接工程施工质量验收规范》GB50683-2011;7.《压力容器安全技术监察规程》TSGR0004-2009;8.《蒸汽锅炉安全技术监察规程》TSGG0001-2012;9.《热水锅炉安全技术监察规程》TSGG0002-2012;10,《生活垃圾焚烧处理工程设计规范>CJJ90-2009;11.《通用安装工程工程量计算规范>GB50856-2013;12.《全国通用安装工程消耗量定额>TY02-31-2015;13.《山东省安装工程消耗量定额>DXD37-203-2002。
三、本册定额除各章另有说明外,均包括下列工作内容:施工准备、设备与器材及工器具的场内运输、开箱检查、安装、设备单体调整试验、结尾清理、配合质量检验、不同工种间交叉配合、临时移动水源与电源等工作内容。
四、本册定额中热力设备主机是指锅炉、汽轮发电机,附属设备是指随主设备配套的设备,辅助设备是指为主设备运行服务的设备。
1.锅炉附属设备包括:磨煤机、风机等设备;汽轮发电机附属设备包括:电动给水泵、凝结水泵等设备。

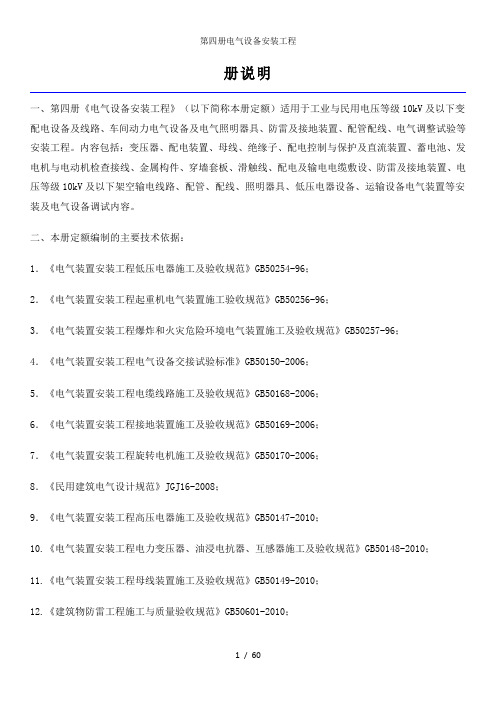

册说明一、第四册《电气设备安装工程》(以下简称本册定额)适用于工业与民用电压等级10kV及以下变配电设备及线路、车间动力电气设备及电气照明器具、防雷及接地装置、配管配线、电气调整试验等安装工程。
内容包括:变压器、配电装置、母线、绝缘子、配电控制与保护及直流装置、蓄电池、发电机与电动机检查接线、金属构件、穿墙套板、滑触线、配电及输电电缆敷设、防雷及接地装置、电压等级10kV及以下架空输电线路、配管、配线、照明器具、低压电器设备、运输设备电气装置等安装及电气设备调试内容。
二、本册定额编制的主要技术依据:1.《电气装置安装工程低压电器施工及验收规范》GB50254-96;2.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;3.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《民用建筑电气设计规范》JGJ16-2008;9.《电气装置安装工程高压电器施工及验收规范》GB50147-2010;10.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010;11.《电气装置安装工程母线装置施工及验收规范》GB50149-2010;12.《建筑物防雷工程施工与质量验收规范》GB50601-2010;13.《建筑电气工程施工质量验收规范》GB50303-2011;14.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-2012;15.《电气装置安装工程蓄电池施工及验收规范》GB50172-2012;16.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-2012;17.《建筑照明设计标准》GB50034-2013;18.《建设工程工程量清单计价规范》GB50500-2013;19.《通用安装工程工程量清单计算规范》GB50856-2013;20.《电气装置安装工程电力变流设备施工及验收规范》GB50255-2014;21.《通用安装工程消耗量定额》TY02-31-2015;22.《建设工程施工机械台班费用编制规则》2015;23.《建设工程施工仪器仪表台班费用编制规则》2015。
《第四册电气设备安装工程》册说明<2017预算安装定额解释>二、本册定额与其他册定额关系1.随电气设备与装置供货且需要独立安装的控制仪表,执行《第六册自动化控制仪表安装工程》相应定额。
2.本章定额编号 30409307~30409309 定额子目不再执行。
电气工程中的防火墙、防火包、防火堵料执行第十一册防火堵料相应定额。
一、《第四册电气设备安装工程》(以下简称本册定额)适用于工业与民用电压等级小于或等于10kV变配电设备及线路安装、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等安装工程。
内容包括:变压器、配电装置、母线、绝缘子、配电控制与保护及接地装置、电压等级小于或等于10kV架空输电线路、配管、配线、照明器具、低压电器设备、运输设备电气装置等安装及电气设备调试内容。
如发生灌浆工作,执行《第一册机械设备安装工程》第 13 章相应定额。
<2017预算安装定额解释>二、本册定额编制的主要技术依据:1.《工业企业照明设计标准》GB 50034-2004;2.《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;3.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;4.《电气装置安装工程母线装置施工及验收规范》GB 50149-2010;5.《电气装置安装工程电气设备交接试验标准》GB 50150-2006;6.《电气装置安装工程电缆线路施工及验收规范》GB 50168-2006;7.《电气装置安装工程接地装置施工及验收规范》GB 50169-2006;8.《电气装置安装工程旋转电机施工及验收规范》GB 50170-2006;9.《电气装置安装工程盘、柜及二次回路接地施工及验收规范》GB 50171-2012;10.《电气装置安装工程蓄电池施工及验收规范》GB 50172-2012;11.《建筑物防雷工程施工与质量验收规范》GB 50601-2010;12.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB 50173-2012;13.《电气装置安装工程低压电器施工及验收规范》GB 50254-96;14.《电气装置安装工程电力变流设备施工及验收规范》GB 50255-96;15.《电气装置安装工程起重机电气装置施工验收规范》GB 50256-96;16.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB 50257-96;17.《建筑电气工程施工质量验收规范》GB 50303-2011;18.《民用建筑电气设计规范》JGJ16 -2008;19.《全国统一安装工程预算定额》GYD-202-2000。

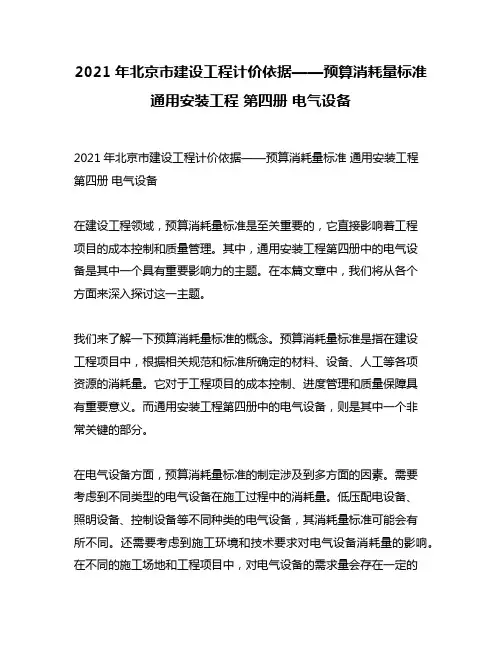

2021年北京市建设工程计价依据——预算消耗量标准通用安装工程第四册电气设备2021年北京市建设工程计价依据——预算消耗量标准通用安装工程第四册电气设备在建设工程领域,预算消耗量标准是至关重要的,它直接影响着工程项目的成本控制和质量管理。
其中,通用安装工程第四册中的电气设备是其中一个具有重要影响力的主题。
在本篇文章中,我们将从各个方面来深入探讨这一主题。
我们来了解一下预算消耗量标准的概念。
预算消耗量标准是指在建设工程项目中,根据相关规范和标准所确定的材料、设备、人工等各项资源的消耗量。
它对于工程项目的成本控制、进度管理和质量保障具有重要意义。
而通用安装工程第四册中的电气设备,则是其中一个非常关键的部分。
在电气设备方面,预算消耗量标准的制定涉及到多方面的因素。
需要考虑到不同类型的电气设备在施工过程中的消耗量。
低压配电设备、照明设备、控制设备等不同种类的电气设备,其消耗量标准可能会有所不同。
还需要考虑到施工环境和技术要求对电气设备消耗量的影响。
在不同的施工场地和工程项目中,对电气设备的需求量会存在一定的差异。
在制定预算消耗量标准时,这些因素都需要得到充分考虑。
除了基本的消耗量标准制定外,我们还需要对电气设备的质量和规格进行要求。
因为优质的电气设备不仅能够保障施工进度和安全,还可以减少后期维护和更换的成本。
在预算消耗量标准中,对电气设备的各项指标和参数都需要进行严格要求和规定。
在实际的工程项目中,预算消耗量标准的执行也是至关重要的。
只有严格执行预算消耗量标准,才能够有效控制工程项目的成本,并确保工程质量。
还需要建立健全的监督和考核机制,对预算消耗量标准的执行情况进行定期检查和评估。
只有在全面推行预算消耗量标准的基础上,才能够提升工程项目的管理水平和效益。
通用安装工程第四册中的电气设备在预算消耗量标准中扮演着重要的角色。
只有充分理解和执行预算消耗量标准,才能够更好地控制工程项目的成本,并确保工程项目的顺利进行。
总说明一、《河南省通用安装工程预算定额》(HA02-31-2016)〔以下简称本定额〕是依据《通用安装工程消耗量定额(TY02-31-2015)》〔以下简称消耗量定额〕、《建设工程施工机械台班费用编制规则(2015)》,《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价标准》(GB50500-2013)〔以下简称《计价标准》〕,住房和城乡建设部、财政部《关于印发〔建筑安装工程费用项目组成〕的通知》〔建标[2013]44号〕,住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》〔建办标[2016]4号〕,结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的工业与民用建筑通用安装工程的新建、扩建和改建工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价依据,是建设工程实行工程量清单招标的工程造价计价基础,是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段〔招标、投标、结算〕,材料价格可按约定调整。
册说明一、第四册《电气设备安装工程》(以下简称本册定额)适用于工业与民用电压等级10kV及以下变配电设备及线路、车间动力电气设备及电气照明器具、防雷及接地装置、配管配线、电气调整试验等安装工程。
内容包括:变压器、配电装置、母线、绝缘子、配电控制与保护及直流装置、蓄电池、发电机与电动机检查接线、金属构件、穿墙套板、滑触线、配电及输电电缆敷设、防雷及接地装置、电压等级10kV及以下架空输电线路、配管、配线、照明器具、低压电器设备、运输设备电气装置等安装及电气设备调试内容。
二、本册定额编制得主要技术依据:1.《电气装置安装工程低压电器施工及验收规范》GB50254-96;2.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;3.《电气装置安装工程爆炸与火灾危险环境电气装置施工及验收规范》GB50257-96;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《民用建筑电气设计规范》JGJ16-2008;9.《电气装置安装工程高压电器施工及验收规范》GB50147-2010;10、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010;11、《电气装置安装工程母线装置施工及验收规范》GB50149-2010;12、《建筑物防雷工程施工与质量验收规范》GB50601-2010;13、《建筑电气工程施工质量验收规范》GB50303-2011;14、《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-2012;15、《电气装置安装工程蓄电池施工及验收规范》GB50172-2012;16、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-2012;17、《建筑照明设计标准》GB50034-2013;18.《建设工程工程量清单计价规范》GB50500-2013;19.《通用安装工程工程量清单计算规范》GB50856-2013;20.《电气装置安装工程电力变流设备施工及验收规范》GB50255-2014;21、《通用安装工程消耗量定额》TY02-31-2015;22、《建设工程施工机械台班费用编制规则》2015;23、《建设工程施工仪器仪表台班费用编制规则》2015。
三、本册定额除各章另有说明外,均包括下列工作内容。
施工准备、设备与器材及工器具得场内运输、开箱检查、安装、设备单体调整试验、结尾清理、配合质量检验、不同工种间交叉配合、临时移动水源与电源等工作内容。
四、本册定额不包括下列内容:1.电压等级大于10kV配电、输电、用电设备及装置安装。
工程应用时,应执行电力行业相应得定额。
2.电气设备及装置配合机械设备进行单体试运与联合试运工作内容。
五、设备安装中得单体调试就是指设备或装置安装完成后未与系统连接时,根据设备安装施工交接验收规范,为确认其就是否符合产品出厂标准与满足实际使用条件而进行得单机试运或单体调试工作。
六、下列费用可按系数分别计取:1.脚手架搭拆费按定额人工费得3、5%计算,其中人工费占35%,材料费占65%。
电压等级10kV及以下架空输电线路工程、装饰灯具安装工程、单独承担得直埋电缆敷设工程、路灯工程、第十七章电气设备调试工程不计算脚手架费用。
2.超高增加费:安装高度距离楼面或地面大于5m时,超过部分工程量按定额人工费乘以系数1、1计算(已经考虑了超高因素得定额项目除外),电缆敷设工程、电压等级10kV及以下架空输电线路工程不执行本条规定。
3.高层建筑增加费:按下表计算,其中人工费占65%,机械费占35%。
(高层建筑就是指:高度在6层以上得多层建筑或自室外设计正负零至檐口高度在20m以上得单层建筑,不包括屋顶水箱间、电梯间、屋顶平台出口等)。
4.在净高小于1、6m楼层、断面小于4m2且大于2m2隧道或洞内进行安装得工程,定额人工费乘以系数1、12。
5.在管井内、竖井内、断面小于或等于2m2隧道或洞内、封闭吊顶天棚内进行安装得工程(竖井内敷设电缆项目除外),定额人工费乘以系数1、16。
七、执行本册定额子目调整系数得项目,其综合单价中得管理费、利润相应调整。
第一章压器安装工程说明一、本章内容包括油浸式变压器、干式变压器、单相变压器、消弧线圈安装及绝缘油过滤等内容。
二、有关说明:1.设备安装定额不包括变压器防震措施安装、端子箱与控制箱得制作与安装、二次喷漆、变压器铁梯及母线铁构件得制作与安装,工程实际发生时,执行相应定额。
2.油浸式变压器安装定额适用于自耦变压器、有载调压变压器得安装;电炉变压器安装执行同容量变压器项目乘以系数1、6;整流变压器安装执行同容量变压器项目乘以系数1、2;励磁变压器安装根据容量及冷却方式执行相应得变压器安装项目。
3.变压器得器身检查:容量4000kV·A以下变压器就是按照吊芯检查考虑,容量4000kV·A以上变压器就是按照吊钟罩考虑。
如果容量4000kV·A以上变压器需吊芯检查时,定额中机械乘以系数2、0。
4.安装带有保护外罩得干式变压器时,定额人工、机械乘以系数1、1。
5.单体调试包括熟悉图纸及相关资料、核对设备、填写试验记录、整理试验报告等工作内容。
(1)变压器单体调试内容包括测量绝缘电阻、直流电阻、极性组别、电压变比、交流耐压及空载电流与空载损耗、阻抗电压与负载损耗试验,以及变压器绝缘油取样、简化试验、绝缘强度试验。
(2)消弧线圈单体调试包括测量绝缘电阻、直流电阻与交流耐压试验,以及油浸式消弧线圈绝缘油取样、简化试验、绝缘强度试验。
6.绝缘油就是按照随设备供货考虑得。
绝缘油过滤包括放注油、油过滤所需得临时油罐等设施摊销费。
7.非晶合金变压器安装根据容量执行相应得油浸式变压器安装项目。
8.本章设备安装所用螺栓按厂家配套供应考虑。
工程量计算规则一、三相变压器、单相变压器、消弧线圈安装根据设备容量及结构性能,按照设计安装数量以“台”为计量单位。
二、绝缘油过滤不分次数至油过滤合格止。
按照设备载油量以“t”为计量单位。
1.变压器绝缘油过滤,按照变压器铭牌充油量计算。
2.油断路器及其她充油设备绝缘油过滤,按照设备铭牌充油量计算。
第二章配电装置安装工程说明一、本章内容包括断路器、隔离开关、负荷开关、互感器、熔断器、避雷器、电抗器、电容器、交流滤波装置组架(TJL系列)、开闭所成套配电装置、成套配电柜、成套配电箱、组合式成套箱式变电站、配电智能设备安装及单体调试等内容。
二、有关说明:1.设备所需得绝缘油、六氟化硫气体、液压油等均按照随设备供货编制。
设备本体以外得加压设备与附属管道得安装,执行相应定额另行计算。
2.设备安装不包括端子箱安装、控制箱安装、设备支架制作及安装、绝缘油过滤、电抗器干燥、基础槽(角)钢安装、配电设备得端子板外部接线、预埋地脚螺栓、二次灌浆。
3.配电智能设备安装调试不包括光缆敷设、设备电源电缆(线)得敷设、配线架跳线得安装、焊(绕、卡)接等,系统试运行、电源系统安装测试、通信测试、软件生产与系统组态工作,工程实际发生时执行相应定额。
4.干式电抗器安装适用于混凝土电抗器、铁芯干式电抗器与空心电抗器等干式电抗器安装。
定额就是按照三相叠放、三相平放与二叠一平放得安装方式综合考虑得,工程实际与其不同时,定额不做调整。
5.交流滤波装置安装不包括铜母线安装。
6.开闭所(开关站)成套配电装置安装综合考虑了开关得不同容量与形式,执行定额时不做调整。
7.高压成套配电柜安装综合考虑了不同容量,执行定额时不做调整。
8.低压成套配电柜安装综合考虑了不同容量、不同回路,执行定额时不做调整。
9.组合式成套箱式变电站主要就是指电压等级10kV及以下箱式变电站。
定额就是按照通用布置方式编制得,即:变压器布置在箱中间,箱一端布置高压开关,箱另一端布置低压开关,内装6~24台低压配电箱(屏)。
执行定额时,不因布置形式而调整。
在结构上采用高压开关柜、低压开关柜、变压器组成方式得箱式变电站称为欧式变电站;在结构上将负荷开关、环网开关、熔断器等结构简化放入变压器油箱中且变压器取消油枕方式得箱式变电站称为美式变电站。
10、成套配电柜与箱式变电站安装不包括基础槽(角)钢安装;成套配电柜安装不包括母线及引下线得制作与安装。
随成套配电柜供货得母线执行母线安装相应项目乘以系数0、7。
11、配电设备基础槽(角)钢、支架、抱箍:延长环、套管、间隔板等安装,执行本册定额第七章“金属构件、穿墙套板安装工程”相应项目。
12、成品配套空箱体安装执行相应得“成套配电箱”安装定额乘以系数0、5。
13、开闭所配电采集器安装就是按照分散分布式编制得,若实际采用集中组屏形式,定额乘以系数0、9;若实际采用集中式配电终端安装,执行环网柜配电采集器项目乘以系数1、2;单独安装屏可执行相应项目。
14、环网柜配电采集器安装就是按照集中式配电终端编制得,若实际采用分散式配电终端,执行开闭所配电采集器项目乘以系数0、85。
15、应用综合自动化系统新技术得开闭所,其测控系统单体调试执行开闭所配电采集器调试项目乘以系数0、8,其常规微机保护调试已经包含在断路器系统调试中。
16.配电智能设备单体调试项目中只考虑三遥(遥控、遥信、遥测)功能调试,若实际工程增加遥调功能时,执行相应项目乘以系数1、2。
17、电能表集中采集系统安装调试项目包括基准表安装调试、抄表采集系统安装调试。
项目不包括箱体及固定支架安装、端子板与汇线槽及电气设备元件安装、通信线及保护管敷设、设备电源安装测试、通信测试等。
18、环网柜安装根据进出线回路数量执行“开闭所成套配电装置安装”相应项目。
环网柜进出线回路数量与开闭所成套配电装置间隔数量对应。
19、变频柜安装执行本册定额第四章“可控硅柜安装”相应项目;软启动柜安装执行本册定额第四章“保护屏安装”相应项目。
20、本章设备安装所用螺栓按厂家配套供应考虑。
工程量计算规则一、断路器、电流互感器、电压互感器、油浸电抗器、电力电容器得安装,根据设备容量或重量,按照设计安装数量以“台”或“个”为计量单位。
二、隔离开关、负荷开关、熔断器、避雷器、干式电抗器得安装,根据设备重量或容量,按照设计安装数量以“组”为计量单位,每三相为一组。
三、并联补偿电抗器组架安装根据设备布置形式,按照设计安装数量以“台”为计量单位。
四、交流滤波器装置组架安装根据设备功能,按照设计安装数量以“台”为计量单位。
五、成套配电柜安装,根据设备功能,按照设计安装数量以“台”为计量单位。
