屋面炉渣找坡技术交底
- 格式:doc
- 大小:48.00 KB
- 文档页数:4

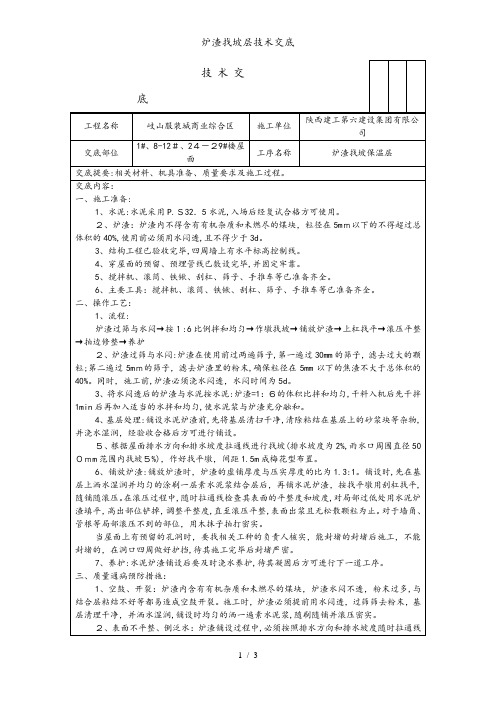

屋面水泥焦渣找坡层技术交底一.施工准备1.作业条件:1.1.本工程屋面找坡层为1:6水泥焦渣。
1.2.屋面焦渣按2%找坡,最低处厚度不得低于30mm。
1.3.结构验收已经完成,60mm厚聚苯板已铺设严密,并经监理验收并办理隐检手续。
1.4.与垫层有关的设备管线及埋件安装完毕,并固定牢固。
2.材质要求:2.1.焦渣:采用烟煤炉渣,容重为800kg/m3以内;焦渣内不得含有机杂质和未燃尽的煤块;粒径不得大于40mm,且不得大于垫层厚度的1/2。
2.2.水泥:强度等级为32.5散装水泥。
3.工器具:手推车、铁锹、小线、墨汁、轧辊二.质量要求1.保证项目:找坡所用材料必须符合设计要求及施工规范规定;2.基本项目:分层铺设,压实适当,表面平整,找坡正确。
3.允许偏差:3.1.表面平整度:5;3.2.标高:±5;3.3.坡度:2/1000且不大于5;3.4.厚度:1/20。
三.工艺流程基层处理⇒焦渣过筛与水闷⇒按体积比拌合⇒做找平墩⇒铺设拌合好的焦渣⇒上杠找平控制标高⇒滚压并找平⇒拍边修整⇒养护。
四.操作工艺1.基层处理:施工前把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
2.焦渣过筛与水闷:为保证所需焦渣的粒经和清除杂物,焦渣使用前过两遍筛,第一遍过大孔筛,筛孔为30-40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下的不得大于总体积的40%。
水泥焦渣水闷时间不小于5天。
3.拌合:水泥焦渣采用1:6(体积比),机械搅拌,搅拌前先按比例计量加水拌合,干料入机后先干搅拌1分钟,再加入适量的水,搅拌1.5-2分钟,使水泥浆分布均匀,其干湿程度以便于滚压密实。
4.控制标高:根据设计坡度找出最高点和最低点的标高,做成平墩,用来控制垫层的表面标高。
5.铺设与滚压:焦渣垫层厚度60mm以上,虚铺和实铺厚度的比例是1.3:1。
铺设焦渣垫层时,先在铺设基层撒水湿润,再撒1:0.5水泥浆,涂刷均匀成水泥浆结合层;做好找平墩,装满焦渣熟料,按找平墩用铁锨粗略找平,再上大杠细找平,全部或分段铺好后滚压,在滚压中局部撒垫调整平整度。
一、交底目的为确保屋面炉渣施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底对象参与屋面炉渣施工的全体人员。

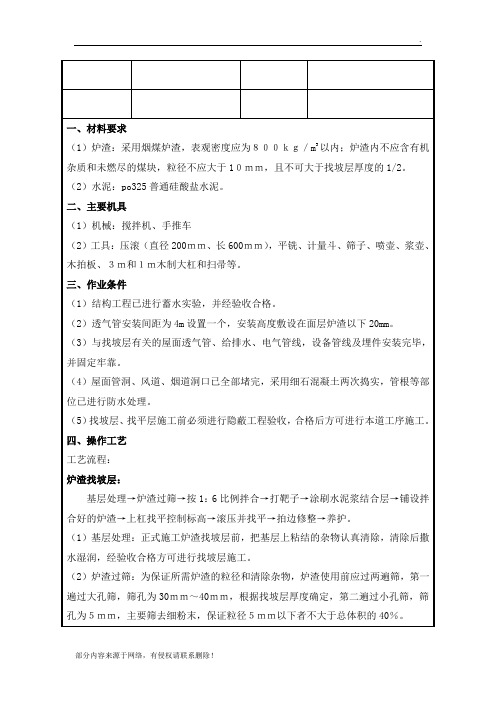

三、施工内容1. 炉渣材料准备:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm (且不得大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。
2. 水泥及熟化石灰:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号325号以上。
生石灰使用前3~4天洒水粉化,并加以过筛,其粒径不得大于5mm。
3. 主要机具:搅拌机、手推车、压滚石制或铁制(直径200mm,长600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长木制大杠、笤帚、铁錾子、钢丝刷等。
四、施工安全技术要求1. 人员安全:- 患有心脏病、高血压、神经衰弱症及贫血症等不适于高处作业者,严禁参与屋面炉渣施工。
- 施工前应进行安全教育培训,确保所有人员了解并掌握安全操作规程。
2. 脚手架及防护设施:- 施工前应检查脚手架、防护栏杆或安全网架设是否牢固,确保其符合安全要求。
- 屋面檐口周围应设不低于1.4m高的防护栏杆,临边位置作业时应挂好安全带,安全带应高挂低用。
3. 运输安全:- 用车运输材料时应注意稳定,不得猛跑,前后车距离应不小于2m;坡度行车两车距离应不小于10m。
禁止并行或超车。
- 各种运至屋面的施工材料应分类码放,材料运至屋面后应分开均匀码放于屋面上,严禁集中荷载过大。
4. 施工操作安全:- 施工过程中,操作人员应穿着合适的劳动防护用品,如安全帽、工作服、防护眼镜等。
- 操作时精神要集中,严禁嬉笑打闹,不准互相上下抛掷物品。
- 在已铺设好的保温板、防水层上行走时,应穿软底、平地鞋,鞋底要防滑。
5. 环境安全:- 屋面上如有雨水时,要及时清扫,出屋面的洞口用钢管做好防护,屋面预留洞口及时进行封堵。
- 屋面上杂物、垃圾、施工材料应集中往下运,不准随便往下乱掷;避免砸伤现场施工人员。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
一、工程名称:[工程名称]二、交底日期:[年] [月] [日]三、施工单位:[施工单位名称]四、分项工程名称:炉渣找坡施工五、交底提要:为确保炉渣找坡施工过程中的安全,特制定本安全技术交底。
六、交底内容:1. 施工前的准备工作:(1)了解施工现场总平面图,确定炉渣找坡施工区域,并做好施工区域周边的安全防护措施。
(2)对施工人员进行安全技术培训,确保施工人员掌握炉渣找坡施工的安全操作规程。
(3)备齐施工所需材料、工具及安全防护用品,如安全帽、安全带、防尘口罩等。
2. 施工过程:(1)施工前,对施工区域进行清理,确保无杂物、障碍物,保证施工顺利进行。
(2)根据设计要求,确定炉渣找坡厚度和坡度,确保炉渣找坡质量。
(3)在施工过程中,严格控制炉渣的粒径和含水率,确保炉渣找坡层稳定。
(4)在炉渣找坡过程中,注意观察施工区域的安全状况,发现异常情况立即停止施工,并及时上报。
(5)在炉渣找坡施工过程中,严格按照施工方案进行,确保施工质量。
3. 安全防护措施:(1)施工人员必须佩戴安全帽、安全带等安全防护用品。
(2)施工过程中,注意个人安全,防止跌倒、摔伤等事故发生。
(3)施工区域周边设置安全警示标志,提醒过往人员注意安全。
(4)施工区域设置安全通道,确保施工人员及材料运输畅通。
(5)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精力充沛。
4. 施工现场管理:(1)施工现场应保持整洁,施工材料堆放整齐,不得占用消防通道。
(2)施工现场应设立临时休息区,确保施工人员休息充足。
(3)施工现场应设立临时厕所,方便施工人员使用。
七、注意事项:1. 施工过程中,严格遵循安全技术操作规程,确保施工安全。
2. 施工人员应定期进行体检,确保身体健康。
3. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
4. 施工完成后,对施工现场进行清理,确保无安全隐患。
八、本安全技术交底自发布之日起生效,施工过程中如遇特殊情况,应及时调整并重新发布。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]6. 施工日期:[开始日期]至[结束日期]二、施工内容本工程屋面炉渣找坡施工,主要内容包括:1. 炉渣的铺设、找坡、平整。
2. 炉渣层与防水层、保温层的连接处理。
3. 施工过程中的安全防护措施。
三、安全技术交底1. 人员要求- 参与屋面炉渣找坡施工的人员必须身体健康,无高血压、心脏病等不适于高处作业的疾病。
- 作业人员必须经过专业培训,掌握炉渣找坡的施工工艺和安全操作规程。
2. 安全防护措施- 脚手架、防护栏杆:施工前必须检查脚手架、防护栏杆的牢固性,确保其符合安全要求。
脚手架搭设应符合相关规范,防护栏杆应设至屋面边缘,高度不低于1.2米。
- 安全带:在高处作业时,必须佩戴安全带,并高挂低用,确保作业人员的人身安全。
- 防滑措施:施工区域应铺设防滑材料,防止作业人员滑倒。
- 警示标志:在施工区域设置警示标志,提醒作业人员注意安全。
3. 施工注意事项- 材料运输:运输材料时应注意平稳,防止材料滑落伤人。
- 工具使用:使用工具时,应注意握持牢固,防止工具脱落伤人。
- 高处作业:高处作业时,应使用安全绳,确保作业人员的安全。
- 焊接作业:焊接作业时,应采取防触电、防烫伤等措施。
4. 紧急处理- 如发生意外事故,应立即停止作业,组织人员实施救援,并立即报告相关部门。
四、验收标准1. 炉渣铺设平整,无空鼓、裂缝等现象。
2. 炉渣层与防水层、保温层的连接牢固,无渗漏现象。
3. 施工过程中无安全事故发生。
五、交底人[交底人姓名][交底人职务][交底日期]六、接受交底人[接受交底人姓名][接受交底人职务][接受交底日期]七、备注1. 本安全技术交底适用于屋面炉渣找坡施工全过程。
2. 施工过程中,如遇特殊情况,应及时调整安全措施。
3. 本安全技术交底自[交底日期]起生效,至[结束日期]止。
一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 项目负责人:________________________4. 施工地点:________________________5. 施工工期:________________________二、施工前准备工作1. 技术交底:组织施工人员学习屋面找坡找平施工安全技术交底,确保每位施工人员了解施工安全要求。
2. 材料设备:准备施工所需的材料、工具和设备,确保其质量符合施工要求。
3. 人员配备:根据工程量和工作要求,合理配备施工人员,确保施工安全。
三、安全技术交底内容1. 施工人员安全要求(1)施工人员必须身体健康,无心脏病、高血压等不宜高处作业的疾病。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工人员应熟悉施工现场环境,遵守施工现场安全规定。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(2)施工现场应保持整洁,施工材料、工具应分类堆放,不得随意摆放。
(3)施工现场应设置安全通道,确保人员通行畅通。
3. 施工工艺安全要求(1)屋面找坡找平前,应对屋面进行清理,清除松散杂物、积水等。
(2)施工过程中,应严格按照设计要求进行找坡找平,确保屋面排水顺畅。
(3)施工过程中,应严格控制材料厚度,防止出现空鼓、裂缝等现象。
(4)施工过程中,应定期检查施工质量,发现问题及时整改。
4. 特殊部位施工安全要求(1)檐口、女儿墙等特殊部位施工时,应设置防护栏杆或安全网,防止坠落。
(2)施工过程中,应使用安全梯或移动式板梯,梯子应稳固可靠。
(3)施工过程中,严禁在屋面上行走、跳跃,以免造成意外伤害。
四、应急处理措施1. 施工过程中,如发现施工人员受伤,应立即停止施工,及时进行救治。
2. 施工现场发生火灾、触电等紧急情况,应立即报警,并采取相应措施进行处置。
