措施项目费计算公式
- 格式:docx
- 大小:36.75 KB
- 文档页数:1
措施项目费
(1)国家计量规范规定应予计量的措施项目,其计算公式为:
措施项目费=∑(措施项目工程量×综合单价)
(2)国家计量规范规定不宜计量的措施项目计算方法如下:
1)安全文明施工费
安全文明施工费=计算基数X安全文明施工费费率(%)
计算基数应为定额基价(定额分部分项工程费+定额中可以计量的措施项目费)、定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程的特点综合确定。
2)夜间施工增加费
夜间施工增加费=计算基数X夜间施工增加费费率(%)
3)二次搬运费
二次搬运费=计算基数X二次搬运费费率(%)
4)冬雨期施工增加费
冬雨期施工增加费=计算基数X冬雨季施工增加费费率(%)
5)已完工程及设备保护费
已完工程及设备保护费=计算基数X已完工程及设备保护费费率(%)
上述2)~5)项措施项目的计费基数应为定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程特点和调查资料综合分析后确定。
措施项目费的计算公式在项目管理中,措施项目费是指为实施某项措施所需的费用。
计算措施项目费的公式可以帮助项目管理人员合理安排预算,确保项目能够顺利进行并实现预期目标。
下面将介绍一种常用的措施项目费的计算公式。
措施项目费的计算公式可以分为两个部分,即直接成本和间接成本的计算。
1. 直接成本的计算直接成本是指直接与项目实施相关的费用,包括人力资源费用、物料采购费用、设备租赁费用等。
直接成本的计算公式如下:直接成本 = 人力资源费用 + 物料采购费用 + 设备租赁费用 + ...人力资源费用是指为项目招募、培训和管理人员所需的费用。
物料采购费用是指为项目购买所需的物料和设备所需的费用。
设备租赁费用是指为项目租赁所需设备所需的费用。
2. 间接成本的计算间接成本是指与项目实施相关的但不直接可归属于某个具体成本项目的费用,包括管理费用、办公场地租赁费用、通信费用等。
间接成本的计算公式如下:间接成本 = 管理费用 + 办公场地租赁费用 + 通信费用 + ...管理费用是指为项目管理和监督所需的费用。
办公场地租赁费用是指为项目提供办公场所所需的费用。
通信费用是指为项目进行沟通和协调所需的费用。
措施项目费的计算公式可以表示为:措施项目费 = 直接成本 + 间接成本通过计算措施项目费,项目管理人员可以对项目的成本进行合理分配和控制,确保项目能够按时完成并达到预期目标。
同时,对措施项目费的计算也能够帮助管理人员对项目的风险和可行性进行评估,为项目决策提供参考依据。
然而,需要注意的是,不同项目的措施项目费计算公式可能会有所不同,具体计算方法应根据项目的实际情况进行调整。
此外,项目管理人员还应考虑到外部因素的影响,如通货膨胀率、市场竞争等,以确保计算结果的准确性和可靠性。
措施项目费的计算对于项目管理至关重要。
通过合理计算和控制项目费用,管理人员可以有效管理项目的成本,确保项目的顺利实施和成功交付。
第十九章措施项目费第一节建筑工程措施项目费一、按费率计算的措施项目费按费率计算的有通用项目中的环境保护费,文明施工费、安全施工费,雨季施工增加费和已完、未完工程及设备保护费。
二、按实际情况或参考资料计算的措施项目费1.临时设施费(1)围护结构搭设使用费围护结构搭设使用费=每延长米围护结构费用×围护结构长度(2)一次性使用房屋建设使用费一次性使用房屋建设使用费=房屋建筑面积×每平方米造价(3)周转使用房屋建设使用费周转使用房屋建设使用费 = 每平方米一次性购置搭设费用×房屋建筑面积÷使用次数(4)给排水管线、电力线路、消防设施费每个项目参考费用2~4万,其中人工工资占20%。
(5)施工现场临时道路维护费每个项目参考费用为0.5~1.5万,其中人工工资占30%。
[例19.1]某建筑工程直接工程费3800000元,根据现行费率计算安全文明费,临时设施费,雨季施工增加费,已完、未完工程保护费,材料及产品质量检测费。
[解]安全文明费率0.88%3800000×0.88%=33440(元)临时设施费1.21% 3800000× 1.21%=45980(元)雨季施工增加费0.1%3800000×0.1%=3800 (元)已完、未完工程及设备保护费0.18% 3800000×0.18%=6840(元)材料及产品质量检测费0.6%3800000× 0.6%=22800 (元)[例19.2]某总承包工程,建筑工程按规则划分为二类工程,总承包单位施工组织设计包括了各专业工程的临时设施。
砖木结构的宿舍200 m2、会议室60 m2、食堂40 m2、办公室40 m2、厕所30 m2、仓库60 m2、砖围墙600m。
临时设施费计算如下:[解]房屋建设使用费=房屋建筑面积×每平方米造价=(200+60+40+40+30+60)×190=81700元)围护结构搭设使用费=每延长米围护结构费用×围护结构长度 =100×600=60000元给排水管线、电力线路、消防设施费按二类工程取定为30000元。

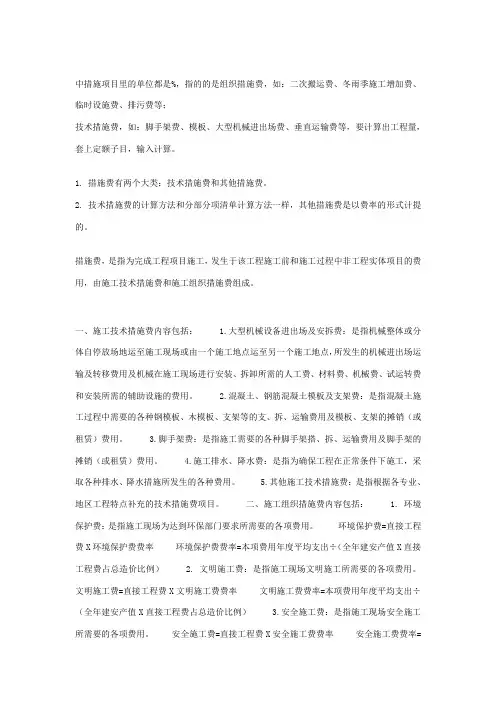

中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
措施项目计算公式由于您没有给出具体的措施项目相关内容(例如是建筑工程措施项目,还是其他领域的措施项目),以下以建筑工程为例,整理部分常见措施项目的计算公式相关学习资料:一、脚手架工程。
1. 综合脚手架。
- 建筑物综合脚手架工程量按建筑物的建筑面积计算。
- 计算公式:综合脚手架工程量 = 建筑物建筑面积(m²)- 建筑面积计算规则:- 单层建筑物不论其高度如何,均按一层计算建筑面积,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。
- 多层建筑物的建筑面积按各层建筑面积之和计算,其首层建筑面积按建筑物外墙勒脚以上的外围水平面积计算,二层及二层以上按外墙外围水平面积计算。
2. 外脚手架。
- 按外墙外边线长度乘以外墙高度以平方米计算。
- 计算公式:外脚手架工程量 = 外墙外边线长度(m)×外墙高度(m)- 外墙高度:- 有女儿墙者算至女儿墙顶(有混凝土压顶时算至压顶下表面)。
- 平屋顶算至屋面板底。
- 坡屋顶算至外墙中心线与斜屋面板底相交点的高度。
3. 里脚手架。
- 按墙面垂直投影面积计算。
- 计算公式:里脚手架工程量 = 墙面垂直投影面积(m²)二、混凝土及钢筋混凝土模板工程。
1. 基础模板。
- 独立基础。
- 模板工程量按模板与混凝土的接触面积计算。
- 对于矩形独立基础,计算公式:模板工程量 = (基础底面周长×基础高度 + 基础顶面面积)(m²)- 条形基础。
- 模板工程量 = 基础侧面模板面积之和(m²),即条形基础模板工程量 = 基础长度×基础侧面高度之和(m²)2. 柱模板。
- 按柱四周展开宽度乘以柱高以平方米计算。
- 计算公式:柱模板工程量 = 柱截面周长(m)×柱高(m)三、垂直运输工程。
1. 建筑物垂直运输。
- 建筑物垂直运输工程量按建筑面积计算。
- 计算公式:垂直运输工程量 = 建筑物建筑面积(m²)四、超高增加费(建筑物超高增加人工、机械降效等)1. 建筑物超高增加费。
(二)建筑安装工程计价公式1.分部分项工程费(掌握)分部分项工程费=∑(分部分项工程量×综合单价)式中:综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
【习题演练】例题(2017多)根据《建设工程工程量清单计价规范》(GB50500-2013),分部分项工程综合单价应包含()。
A.企业管理费B.利润C.税金D.规费E.措施费【答案】AB【解析】《计价规范》中的工程量清单综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机具使用费和企业管理费与利润,以及一定范围内的风险费用。
2.措施项目费的计算(掌握)(1)可计量的措施项目费——根据综合单价计算措施项目费=∑(措施项目工程量×综合单价)例如:混凝土模板、脚手架、垂直运输等。
(2)不可计量的措施项目费——按项计量措施项目费=∑(计算基数错误!未找到引用源。
相应的费率)例如:安全文明施工费(不得竞争)、夜间施工增加费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费;其中,安全文明施工费的计算基数为定额基价(定额分部分项工程费+定额中可计量的措施项目费)、定额人工费或(定额人工费+定额机械费),夜间施工增加费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费的计费基数为定额人工费或(定额人工费+定额机械费)。
其费率由工程造价管理机构根据各专业工程的特点综合确定。
【习题演练】例题1 某建筑工程项目的分部分项工程费为180万元,其中人工费为45万元,可计量的措施项目费为65万元,安全文明施工费以定额基价为计算基础,费率为2.25%,则该项目的安全文明施工费为()万元。
A.1.46B.2.48C.4.05D.5.51【答案】D【解析】安全文明施工费的计算公式为:安全文明施工费=计算基数×安全文明施工费费率(%)根据题意,计算基数为定额基价:定额基价=定额分部分项工程费+定额中可以计量的措施项目费=180+65=245万元,安全文明施工费=245×2.25%=5.51万元,故正确选项为D。
措施费及项目管理费计算规则(0805版)一、环境保护、安全文明施工措施费:包含安全防护用具、洞口和临边的防护设施、安全检测费、安全教育培训、安全标志、标牌及安全宣传栏、文明施工及环境保护;施工现场围墙围护及场地硬地化、粉尘控制、噪音控制、排水措施、垃圾袋装化并运至指定地点200m以内(超出200M按照二次搬运补贴原则的50%计算)、消防应急器材、场容场景标准化。
公司供材:安全标志、标牌及安全宣传栏计算规则:按劳务总价的0.5%计算。
二、临时设施费用:施工所必须搭设生产用的临时建筑物临时设施费用等的搭设、维修、拆除费或摊销费。
2.1现场临时水电设施施工费及维护费公司供材:二级电箱以上(含二级电箱)设施材料和各楼层临水接驳点之前的设施材料。
计算规则:按施工面积5元/平方米计取。
2.2现场办公室搭设:包括搭设办公室(或租赁费)、桌椅、文件柜等。
计算规则:按实计取。
2.3材料仓库:包括搭设仓库(或租赁费)、货架等。
计算规则:按实计取。
2.4劳务分包住宿费(生活水电费自理):计算规则1:按照当地的集装箱(8人/个)租赁费用计算。
计算规则2:按照当地房屋租赁费补贴,补贴的标准以当地住房租赁费用的50%计取。
计算规则3:按照计划用工数,每月100元/人计算。
三.材料二次搬运费:有些工地因遇到施工场地狭小,或因交通道路条件较差使得运输车辆难以直接到达指定地点,而需要通过小车或人力进行第二次或多次的转运所需的费用;计算规则:水平搬运距离大于200M。
卸货点至材料堆放点大于200M,每200m 按照3元/平米补贴;按照施工面积以此类推计算。
四、大型机械设备进出场费及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
计算规则:据实计算。
五、脚手架费:施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销或租赁费用。
措施费计算公式简介措施费是指在建设工程中,为了保证施工进度和施工质量,针对工程变更、发包人提供的临时设备和临时措施等因素而产生的费用。
措施费是建筑工程项目中的一项重要费用,对于项目的成本控制和管理至关重要。
因此,正确计算措施费非常关键。
本文档将介绍措施费的计算公式及其基本要点,以帮助工程项目管理人员正确计算和预估措施费。
计算公式措施费计算公式通常由以下几个因素组成:1.工程变更费用2.临时设备费用3.临时措施费用1. 工程变更费用工程变更是指施工过程中由于设计、用料、施工方法等方面的变更所产生的费用。
工程变更费用通常按照变更的设计工作量和变更的施工工作量进行计算。
工程变更费用计算公式如下:工程变更费用 = 设计工作量 * 设计变更单价 + 施工工作量 * 施工变更单价其中: - 设计工作量是指设计变更所涉及的工作量,可以根据设计变更单进行统计; - 设计变更单价是指单位设计工作量所需支付的费用; - 施工工作量是指施工变更所涉及的工作量,可以根据施工变更单进行统计; - 施工变更单价是指单位施工工作量所需支付的费用。
2. 临时设备费用临时设备是指在施工过程中为了满足施工需要而租用的设备,如塔吊、起重机等。
临时设备费用通常按照设备的租赁价格和使用时间进行计算。
临时设备费用计算公式如下:临时设备费用 = 设备租赁价格 * 使用时间其中: - 设备租赁价格是指单位时间内租用设备所需支付的费用; - 使用时间是指设备在工程施工期间的实际使用时间。
3. 临时措施费用临时措施是指在施工过程中为了保证工程进度和施工质量而采取的临时措施,如临时加固、临时支撑等。
临时措施费用通常按照施工所需材料的消耗量和所需人工的工时进行计算。
临时措施费用计算公式如下:临时措施费用 = 材料消耗量 * 材料单价 + 工时 * 人工单价其中: - 材料消耗量是指施工过程中所需材料的消耗量,可以根据施工图纸和施工方案进行估算; - 材料单价是指单位材料消耗量所需支付的费用; - 工时是指施工过程中所需人工的工时,可以根据施工方案和施工进度进行估算; - 人工单价是指单位工时所需支付的费用。
措施费用单价计算简介措施费用是指在工程施工中所需要采取的各种技术措施所产生的费用。
措施费用单价的计算是为了确定每项技术措施所需要的费用,并作为项目预算的一部分。
本文将介绍如何计算措施费用单价。
计算方法措施费用单价的计算通常涉及以下几个因素:1.劳动力成本:包括工人工资、社会保险费、福利费等;2.材料成本:包括所使用的材料的原材料成本、运输费用等;3.设备租赁费:如果需要使用特殊设备或机械进行施工,需要考虑设备租赁费用;4.监理费用:监理机构提供的监理服务需要支付一定的费用;5.管理费用:施工管理人员的工资、办公费用等;6.其他费用:如水电费、通信费等。
一般来说,措施费用单价的计算公式可以表示为:措施费用单价 = 劳动力成本 + 材料成本 + 设备租赁费 + 监理费用 + 管理费用 + 其他费用需要注意的是,不同项目的措施费用单价计算可能存在差异,需要根据具体情况进行调整。
下面我们将以某个项目为例,具体演示如何计算措施费用单价。
示例假设某个项目需要采取以下三个技术措施,并且已经确定了各个因素的费用:•技术措施一:人工清理工地垃圾•技术措施二:搭建临时桥梁•技术措施三:挖掘地基以下是每个技术措施的费用计算:技术措施一:人工清理工地垃圾•劳动力成本:每名工人每天工资为100元,共需要5名工人,工期为10天,共计:100元/人/天 * 5人 * 10天 = 5000元•材料成本:清理工具成本为100元/套,总共需要3套工具:100元/套 * 3套 = 300元•设备租赁费:无•监理费用:无•管理费用:无•其他费用:无技术措施一的措施费用单价 = 劳动力成本 + 材料成本 = 5000元 + 300元 = 5300元技术措施二:搭建临时桥梁•劳动力成本:每名工人每天工资为120元,共需要8名工人,工期为15天,共计:120元/人/天 * 8人 * 15天 = 14400元•材料成本:桥梁材料成本为20000元•设备租赁费:搭建起重机租赁费用为2000元•监理费用:4800元•管理费用:2000元•其他费用:1000元技术措施二的措施费用单价 = 劳动力成本 + 材料成本 + 设备租赁费 + 监理费用+ 管理费用 + 其他费用 = 14400元 + 20000元 + 2000元 + 4800元 + 2000元 + 1000元 = 44200元技术措施三:挖掘地基•劳动力成本:每名工人每天工资为150元,共需要10名工人,工期为20天,共计:150元/人/天 * 10人 * 20天 = 30000元•材料成本:无•设备租赁费:挖掘机租赁费用为8000元•监理费用:无•管理费用:无•其他费用:2000元技术措施三的措施费用单价 = 劳动力成本 + 设备租赁费 + 其他费用 = 30000元+ 8000元 + 2000元 = 40000元根据以上计算,我们得到了每个技术措施的措施费用单价。
一、安全文明施工措施费
计算公式:
安全文明施工措施费I=(X+Y1+Y2+Y3+Y4+Z)×费率i
其中:X-分部分项工程费;
Y1、Y2、Y3、Y4-分别为措施项目费中的“混凝土/钢筋混凝土模板及支架费”、“脚手架费”、“垂直运输机械费”、“大型机械设备进出场及安拆费”;
Z-其他项目费;
i-安全文明施工措施费费率,区分专业工程特征如表1所示,需跨专业借用子目时,应统一按发包项目的主体工程相应费率计算。
表1 安全文明施工措施费费率表(单位:%)
二、工程保险费
计算公式:
工程保险费=(含税建安工程造价+设备及工器具购置费)×工程保险费费率工程保险费费率区分工程类别及特征,参考范围和推荐费率如表7所示,表7
所列项目之外的工程项目的工程保险费费率可根据市场调查确定。
表7 工程保险费费率表(单位:‰)
附件安全文明施工措施费内容
1.临时设施费
2.安全施工费
3.文明施工费
4.环境保护费
注:上述内容出自《深圳市建设工程安全文明施工标准》SJG-46-2018,适用于深圳市项目,其他省市项目参照地方政府文件及标准实施。
(三)措施项目费计算措施项目费的计算方法一般有以下几种,具体内容如下表所示。
可以计算工程量的用量来计算,不能计算工程量的用“项”来计算。
措施项目费的计算方法:(四)其他项目费计算(五)规费与税金的计算规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
(六)风险费用的确定(略)五、投标价的编制方法(2015多;2014单;2012单;2011多)投标价由投标人或受其委托具有相应资质的工程造价咨询人自主确定工程造价。
投标价不能高于招标人设定的招标控制价。
作为投标计算的必要条件,应预先确定施工方案和施工进度,此外,投标计算还必须与采用的合同形式相一致。
(一)投标价的编制原则(二)投标价编制依据重点强调:(3)企业定额(体现了自身的生产力水平)(4)招标文件、工程量清单及其补充通知、答疑纪要(三)投标价的编制内容:1.分部分项工程费报价编制分部分项工程量清单与计价表的核心是确定综合单价。
【注意】:A在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应以分部分项工程量清单的项目特征描述为准,确定投标报价的综合单价;B若施工中施工图纸或设计变更与工程量清单项目特征描述不一致时,发、承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价。
2.措施项目费报价投标人可根据工程项目实际情况以及施工组织设计或施工方案,自主确定措施项目费。
3.其他项目费报价投标报价时,投标人对其他项目费应遵循以下原则:4.规费和税金报价规费和税金应按国家或省级、行业建设主管部门规定计算,不得作为竞争性费用。
5.投标价的汇总投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。
经典习题:1.工程量清单中综合单价的构成中包括下列选项中的()。
A.措施项目费B.管理费C.规费和税金D.风险费用答案:B2.在施工过程中,暂列金额由建设单位掌握使用,扣除合同价款调整后如有余额,归()。
措施项目工程工程量的计算建设工程施工中除了构成建筑物实体本身投入的要素费用以外,还存在施工企业管理水平、施工现场情况以及保证顺利实施完成该项目而发生于该工程施工前和施工过程中技术、安全、生活等方面的非工程实体项目,统称为措施项目.措施项目清单是指由发生于工程施工前和施工过程中不构成工程实体的项目组成,分为通用措施项目和专业工程措施项目.措施项目费是指为完成该工程措施项目清单施工必须采取的措施所需要的费用总和。
在陕西包括费率计取部分和工程量计取部分.措施项目清单计价常用公式参数法计价和定额法计价.※公式参数法计价就是按一定的基数乘以费率计算:~=基数×费率.这种方法在陕西即为费率计取部分,包括了四个措施项目:安全文明施工措施费;冬雨季、夜间施工措施费、二次搬运费和测量放线、定位复测、检验试验费.※定额法计价与分部分项工程费用计算方法一样:~=措施项目清单工程量×综合单价、~=定额工程量×基价。
这种方法在陕西即为工程量计取部分,主要是指一些与实体有密切联系的项目,如模板、脚手架、垂直运输及超高降效、机械进出场、施工排水、深基坑防护。
一、脚手架工程(一)定额项目设置及说明1、本章定额共包括八部分60个项目,补充子目8个项目,定额项目组成见表2、熟悉定额说明下册P39 1、2、3条3、注意一般土建脚手架和装饰脚手架的关系下册P39 说明11、124、脚手架发生在工程施工过程中,是指建筑物或构筑物在施工时必须发生的辅助项目,在工程量清单中被列为措施项目。
(二)工程量计算1、外脚手架按外墙外边线总长度乘以设计室外地坪至外墙的顶板面或檐口的高度计算。
※计算公式 S=L外×H+S0※这里的L外包括阳台等凹凸部分长度※屋面有女儿墙者高度算至女儿墙顶面。
※有地下室时,高度从设计室外地坪算至底板垫层底。
※屋面上的楼梯间、水箱间、电梯机房等脚手架工程量并入主体工程量内※同一建筑物檐口高度不同时,应分别计算套定额※计算脚手架时不扣除门窗洞口、空洞等所占面积※有山墙者,以山尖1/2高度计算.2、里脚手架按建筑物建筑面积计算(建筑面积已讲)※楼层高度在3。
措施费的计算方法引言措施费是指在工程项目中,为了补偿施工方在施工过程中所需采取的特殊措施而支付的费用。
措施费的计算方法因不同工程项目而异,本文将针对确定措施费的计算方法进行详细介绍。
措施费的定义措施费是指在工程项目中为了适应特殊施工环境、解决施工过程中所需采取的特殊措施所形成的费用,包括但不限于人工费、材料费、机械费、运输费等。
措施费的计算方法措施费的计算方法主要包括以下几个步骤:第一步:确定措施费的项目范围在确定措施费的计算方法之前,首先需要确定措施费的具体项目范围。
根据工程项目的不同,措施费的项目范围也会有所不同。
一般情况下,措施费的项目范围包括但不限于以下几个方面:•特殊施工规定的费用:如临时设施费、拆除费、废弃物处理费等。
•施工安全措施的费用:如安全网、警示标志等。
•环境污染防治的费用:如噪音控制、扬尘控制等。
•基础设施提升的费用:如道路修复、供水供电等。
第二步:确定措施费的计算基准在确定措施费的计算方法之前,需要确定措施费的计算基准。
措施费的计算基准一般根据工程项目的实际情况来确定,可以是工程规模、工期、施工难度等。
第三步:确定措施费的计算公式根据确定的措施费项目范围和计算基准,可以确定措施费的计算公式。
以下是一些常见的措施费计算公式:•措施费 = 特殊施工规定的费用 + 施工安全措施的费用 + 环境污染防治的费用 + 基础设施提升的费用•措施费 = 工程规模 × 单位工程施工难度系数•措施费 = 工程规模 × 单位工程施工难度系数 + 特殊施工规定的费用第四步:进行措施费的具体计算根据确定的措施费计算公式,可以进行措施费的具体计算。
具体计算过程中,需要参考相关的工程项目资料、施工方案和成本数据。
计算结果为措施费的具体数值。
第五步:进行措施费的审核与支付在措施费计算完成后,需要进行措施费的审核与支付。
措施费的审核主要包括核对计算结果的准确性、合理性,以及对相关资料的审核。
措施项目费计算公式
措施项目费计算公式是指根据工程项目的具体情况,计算措施项目所需费用的
数学表达式。
在工程建设中,措施项目是指为了满足特定要求、保证工程质量和安全而采取的措施。
措施项目费计算公式的正确使用和计算准确性对于工程项目的顺利进行至关重要。
一般来说,措施项目费计算公式包括以下几个主要要素:工程量、单位工程造价、措施项目费率和调整系数。
首先,工程量是指工程项目中需要采取措施的具体数量。
它可以是长度、面积、体积等具体的计量单位。
通常,根据设计文件和现场实际情况,可以确定措施项目的工程量。
其次,单位工程造价是指单位工程工程量所需的费用。
它可以通过历史数据、
市场行情和专业评估等方式来确定。
单位工程造价的准确性对于措施项目费的计算结果的准确性至关重要。
措施项目费率是指在单位工程造价的基础上,按照一定比例来计算措施项目所
需的费用。
具体的费率可以由相关行业标准或者经验数据来确定。
不同的措施项目可能有不同的费率。
最后,调整系数是根据具体的工程项目情况进行修正的因素。
这些因素可能包
括地区差异、劳动力成本、材料价格等。
通过合理的调整系数,可以准确反映出工程项目的特殊情况,从而提高措施项目费计算公式的准确性。
综上所述,措施项目费计算公式是根据工程项目的实际情况,通过工程量、单
位工程造价、措施项目费率和调整系数等要素计算措施项目所需费用的数学表达式。
合理使用和准确计算措施项目费计算公式对于保证工程项目的顺利进行具有重要作用。
