措施项目费的计算方法
- 格式:docx
- 大小:3.30 KB
- 文档页数:2
措施项目费
(1)国家计量规范规定应予计量的措施项目,其计算公式为:
措施项目费=∑(措施项目工程量×综合单价)
(2)国家计量规范规定不宜计量的措施项目计算方法如下:
1)安全文明施工费
安全文明施工费=计算基数X安全文明施工费费率(%)
计算基数应为定额基价(定额分部分项工程费+定额中可以计量的措施项目费)、定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程的特点综合确定。
2)夜间施工增加费
夜间施工增加费=计算基数X夜间施工增加费费率(%)
3)二次搬运费
二次搬运费=计算基数X二次搬运费费率(%)
4)冬雨期施工增加费
冬雨期施工增加费=计算基数X冬雨季施工增加费费率(%)
5)已完工程及设备保护费
已完工程及设备保护费=计算基数X已完工程及设备保护费费率(%)
上述2)~5)项措施项目的计费基数应为定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程特点和调查资料综合分析后确定。
单价措施项目费计算公式单价措施项目费是指在建设工程施工过程中,为完成特定的措施项目而产生的费用。
这部分费用的计算需要遵循一定的公式和规则,下面咱就来好好说道说道。
先来说说啥是单价措施项目。
比如说,咱盖房子的时候,要搭脚手架,这脚手架的费用就是单价措施项目费的一部分。
再比如说,混凝土模板及支架,这也是为了完成施工任务所必需的措施,产生的费用也算在单价措施项目费里。
那这单价措施项目费到底咋算呢?其实啊,它的计算公式通常是这样的:单价措施项目费 = 措施项目工程量 ×综合单价。
咱拿脚手架来举个例子。
假设要搭建的脚手架面积是 100 平方米,每平方米的综合单价是 50 块钱。
那这脚手架的单价措施项目费就是100 × 50 = 5000 元。
不过这里面的“措施项目工程量”和“综合单价”的确定可不是那么简单的事儿。
“措施项目工程量”得根据具体的施工方案和图纸来计算。
就说这混凝土模板吧,你得根据混凝土构件的形状、尺寸,精确地算出需要多少模板材料。
这可不能马虎,多算少算都会影响费用的准确性。
“综合单价”的确定就更复杂了。
它得考虑到材料、人工、机械的费用,还得加上管理费、利润和风险费用啥的。
比如说,搭脚手架需要用到钢管、扣件这些材料,材料的价格会有波动;请工人来干活,人工工资也不是固定不变的;还有租来的搭脚手架的机械,租金也得算进去。
另外,管理这整个搭建过程需要费用,老板也得赚点利润,还得考虑可能出现的风险,比如材料涨价、工期延误啥的,这些都得在综合单价里体现出来。
我之前在一个建筑工地上就碰到过这么一档子事儿。
当时正在算一个项目的单价措施项目费,负责算量的小伙子把混凝土模板的工程量给算少了。
等到施工的时候才发现模板材料不够,临时去采购,不仅耽误了工期,还多花了不少钱。
这就是因为一开始在计算单价措施项目费的时候没算准,给工程带来了麻烦。
所以啊,在计算单价措施项目费的时候,一定要仔细、认真,把各项费用都考虑周全了,这样才能保证工程的顺利进行,也能让咱的钱包不瘪下去。
措施费计算规则
措施费是指在建筑施工过程中,为了保护环境、提高质量和安全等方面所需采取的措施,需要投入一定费用的项目。
措施费的计算规则通常包括以下几个方面:
1. 按照工程规模计算:措施费的多少与工程的规模有关,一般会根据项目的总投资额或建筑面积等指标来确定措施费的金额。
2. 按照措施费比例计算:在一些项目中,会按照一定比例来计算措施费,比如一般在总投资额中按照1%~5%的比例来确定
措施费的金额。
3. 按照具体措施费用计算:在某些特定的措施项目中,会根据具体的措施内容来计算措施费用,比如环境保护措施需要投入的费用、安全防护设施需要的费用等。
4. 按照相关法律法规规定计算:在一些特殊情况下,措施费的计算可能会依据相关的法律法规规定,比如在环境保护方面需要按照《大气污染防治法》、《水污染防治法》等法律法规进行计算。
需要注意的是,不同的项目和地区对于措施费的计算规则可能会有所差异,具体计算方法还需根据相关的业务规定和合同约定进行确定。
措施项目费的计算内容一、项目成本计算:项目成本计算是指通过对项目中涉及的资源、工作量和费用进行分析和计算,确定项目的成本。
具体而言,项目成本计算包括以下几个方面:1.人力资源成本:人力资源成本是指为实施项目所需的人力资源费用。
计算人力资源成本时需要考虑人员的工资、福利、培训等费用,以及人员的工作量和工作时间。
可以通过对人员的级别、职位和工作时长进行分析和计算,来确定人力资源成本。
2.设备和材料成本:设备和材料成本是指为实施项目所需的设备和材料的费用。
计算设备和材料成本时需要考虑设备和材料的采购费用、运输费用、维护费用等。
可以通过对设备和材料的种类、数量和价格进行分析和计算,来确定设备和材料成本。
3.供应商和承包商成本:供应商和承包商成本是指为实施项目所需的外部资源的费用。
计算供应商和承包商成本时需要考虑供应商和承包商的服务费用、运输费用、维护费用等。
可以通过对供应商和承包商的选择、合同和报价进行分析和计算,来确定供应商和承包商成本。
4.其他成本:二、控制措施费用的计算:控制措施费用是指为保障项目执行顺利、达到预定目标所需的费用。
具体而言,控制措施费用包括以下几个方面:1.风险管理费用:风险管理费用是指为应对项目风险所需的费用。
包括但不限于风险评估费用、风险应对措施费用、风险监控费用等。
计算风险管理费用时需要考虑项目中可能出现的风险,并根据风险等级和影响程度进行分析和计算。
2.质量管理费用:质量管理费用是指为保障项目质量所需的费用。
包括但不限于质量检测费用、质量控制费用、质量改进费用等。
计算质量管理费用时需要考虑项目的质量要求和质量控制措施,并根据实际情况进行分析和计算。
3.进度管理费用:进度管理费用是指为确保项目按时完成所需的费用。
包括但不限于项目进度计划费用、进度跟踪费用、进度调整费用等。
计算进度管理费用时需要考虑项目的时间要求和进度管理措施,并根据实际情况进行分析和计算。
4.成本管理费用:成本管理费用是指为控制项目成本所需的费用。
措施项目费的计算公式在项目管理中,措施项目费是指为实施某项措施所需的费用。
计算措施项目费的公式可以帮助项目管理人员合理安排预算,确保项目能够顺利进行并实现预期目标。
下面将介绍一种常用的措施项目费的计算公式。
措施项目费的计算公式可以分为两个部分,即直接成本和间接成本的计算。
1. 直接成本的计算直接成本是指直接与项目实施相关的费用,包括人力资源费用、物料采购费用、设备租赁费用等。
直接成本的计算公式如下:直接成本 = 人力资源费用 + 物料采购费用 + 设备租赁费用 + ...人力资源费用是指为项目招募、培训和管理人员所需的费用。
物料采购费用是指为项目购买所需的物料和设备所需的费用。
设备租赁费用是指为项目租赁所需设备所需的费用。
2. 间接成本的计算间接成本是指与项目实施相关的但不直接可归属于某个具体成本项目的费用,包括管理费用、办公场地租赁费用、通信费用等。
间接成本的计算公式如下:间接成本 = 管理费用 + 办公场地租赁费用 + 通信费用 + ...管理费用是指为项目管理和监督所需的费用。
办公场地租赁费用是指为项目提供办公场所所需的费用。
通信费用是指为项目进行沟通和协调所需的费用。
措施项目费的计算公式可以表示为:措施项目费 = 直接成本 + 间接成本通过计算措施项目费,项目管理人员可以对项目的成本进行合理分配和控制,确保项目能够按时完成并达到预期目标。
同时,对措施项目费的计算也能够帮助管理人员对项目的风险和可行性进行评估,为项目决策提供参考依据。
然而,需要注意的是,不同项目的措施项目费计算公式可能会有所不同,具体计算方法应根据项目的实际情况进行调整。
此外,项目管理人员还应考虑到外部因素的影响,如通货膨胀率、市场竞争等,以确保计算结果的准确性和可靠性。
措施项目费的计算对于项目管理至关重要。
通过合理计算和控制项目费用,管理人员可以有效管理项目的成本,确保项目的顺利实施和成功交付。
安全文明施工措施费的计价
安全文明施工措施费的计价是根据具体工程项目的要求和工程量来确定的,以下是一些常见的计价方法:
1. 按照固定比例计价:根据工程造价的总额或工程量的总值,按照一定的比例确定安全文明施工措施费的金额。
比如,可以按照工程造价的1%或工程量的3%来计算。
2. 按照施工阶段计价:将施工过程分为不同的阶段,根据每个阶段的工作量和风险程度确定相应的安全文明施工措施费。
通常施工阶段包括开工准备、基础施工、主体施工、装饰施工等。
3. 按照具体措施计价:将安全文明施工措施划分为不同的项目,根据每个项目的工作量和难度确定相应的计价。
比如,可以根据临时围挡、安全防护设施、无尘施工等具体措施来计算费用。
需要注意的是,安全文明施工措施费的计价应综合考虑项目的实际情况和施工难度,同时要符合相关法律法规的要求,确保工程施工过程中的安全和环境保护工作得到有效落实。
措施费的计算方法措施费是指为了保障其中一特定工程项目进行安全管理和风险控制所需要支付的费用。
它一般包括安全防护措施费、环境保护措施费、劳动力费、设备费等。
下面将详细介绍措施费的计算方法。
1.安全防护措施费:安全防护措施费是指为了预防和控制施工中的各类事故和灾害,需要采取的一系列安全措施所需的费用。
计算安全防护措施费可以按照以下步骤进行:a.根据具体施工项目的安全技术措施要求,确定需要采取的各类安全防护措施;b.对各类安全防护措施所需的材料、设备和劳动力进行清单明细编制;c.根据材料、设备和劳动力的数量和市场价格进行成本计算;d.将各类安全防护措施的费用进行加总,得到安全防护措施费。
2.环境保护措施费:环境保护措施费是指为了预防和治理施工过程中对环境的污染和破坏,需要采取的环境保护措施所需的费用。
计算环境保护措施费可以按照以下步骤进行:a.根据环境影响评价报告或相关法律法规,确定需要采取的各类环境保护措施;b.对各类环境保护措施所需的材料、设备和劳动力进行清单明细编制;c.根据材料、设备和劳动力的数量和市场价格进行成本计算;d.将各类环境保护措施的费用进行加总,得到环境保护措施费。
3.劳动力费:劳动力费是指为安全管理和风险控制所需的劳动力成本。
计算劳动力费可以按照以下步骤进行:a.确定所需的工种和工作岗位;b.根据工种和工作岗位,确定所需的劳动力数量和工时;c.根据劳动力数量和工时以及相应的工资水平,计算劳动力费用。
4.设备费:设备费是指为实施安全管理和控制风险所需的设备租赁和维护费用。
a.根据具体施工项目的需要,确定所需的设备种类和数量;b.调查市场价格,了解相应设备的租赁费用;c.根据设备的租赁时间和租赁费用,计算设备费用。
需要注意的是,以上所述的计算方法仅为一般性方法,具体项目的措施费计算还需要根据实际情况进行调整和细化。
此外,措施费的计算涉及到各种具体的工程项目,相关的法律、法规、标准和规范也需要参考和遵循。

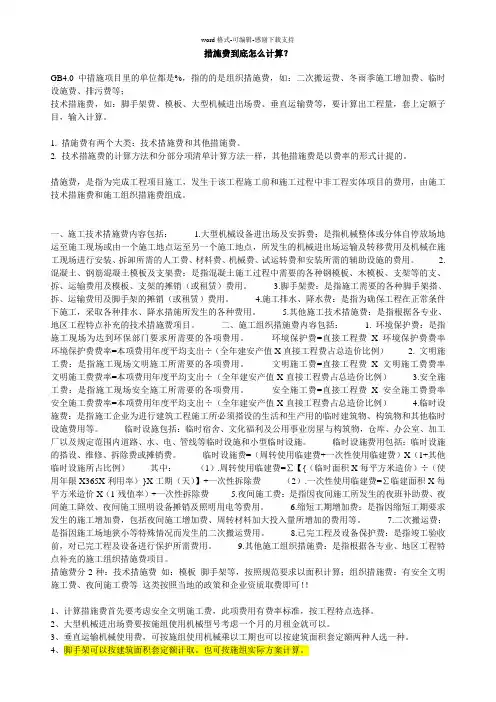

措施费到底怎么计算?GB4.0中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
工程量清单计价中措施费计算
措施费的计算一般分为三个步骤:确定措施费项目,确定项目数量和单价,计算措施费总额。
第一步,确定措施费项目。
根据不同的工程项目和施工特点,需要确定适当的措施费项目。
一般来说,措施费项目包括了施工组织费、机械使用费、人员工资、材料费用、监测费等。
这些费用都是为了确保工程施工符合规范,并能顺利完成。
第二步,确定项目数量和单价。
对于每个措施费项目,需要确定相应的数量和单价。
数量可以根据工程量清单中的工程量和工程施工周期进行估算。
单价则可以通过考虑人工费用、材料费用、设备使用费用等因素进行确定。
第三步,计算措施费总额。
将每个项目的数量乘以其对应的单价,得到各个项目的费用。
然后将各个项目的费用相加,得到措施费的总额。
最后,需要注意对措施费进行合理的调整和审核,以确保其计算的准确性和合理性。
措施费的计算需要结合实际工程情况进行评估,也需要根据国家和地方的工程计价标准进行确定。
在计算措施费时,还需要考虑到工程施工过程中可能发生的变化和风险,并进行相应的调整。
此外,还需要在措施费的计算中考虑到工程质量和安全的要求,以确保工程施工的可持续发展。
总之,措施费的计算在工程量清单计价中占据重要的地位。
合理、准确地计算措施费,是保证工程施工质量和进度的重要手段之一、因此,在进行措施费的计算时,需要综合考虑工程项目的特点和要求,遵循相关的工程计价标准,以确保计算的准确性和合理性。
措施项目费的计算方法
措施项目费是指在建设工程中为满足法律法规、规划设计、工艺标准、工程质量和安全等要求而采取的措施所需的费用。
措施项目费的计算方法如下:
1.确定措施项目范围
在建设工程规划设计阶段,应根据有关规定、标准和工程实际情况,确定措施项目的范围和内容。
具体包括以下几个方面:环境保护措施、安全防护措施、文物保护措施、水土保持措施、消防措施、卫生防疫措施、交通安全措施等。
2.编制措施项目清单
根据措施项目的范围和内容,编制措施项目清单。
措施项目清单应列明措施项目的名称、施工部位、实施标准、施工要求、用量、单价、金额等内容。
3.确定措施项目用量
措施项目用量的确定应根据建设工程规划设计文件和实际情况进行。
措施项目用量的确定应考虑到建设工程的实际需要和环境保护、安全防护等方面的要求。
4.确定措施项目单价
措施项目单价的确定应根据相关规定、标准和市场行情进行。
措施项目单价的确定应考虑到措施项目的性质、用途、材料、设备和劳动力等要素。
5.计算措施项目费用
措施项目费用的计算应按照以下公式进行:措施项目费用= 措施项目用量× 措施项目单价。
根据措施项目清单中列明的用量和单价,计算出每个措施项目的费用,并将各项措施项目费用相加,得出总的措施项目费用。
6.审核措施项目费用
措施项目费用的审核应根据相关规定和标准进行。
审核措施项目费用的过程中,应注意措施项目费用的合理性和准确性。
7.编制措施项目费用预算
根据措施项目清单和措施项目费用计算结果,编制措施项目费用预算表。
措施项目费用预算表应列明各项措施项目的名称、用量、单价、金额和总计等内容。
措施项目费是建设工程中不可或缺的一项费用,其计算方法需要按照一定的程序和标准进行,以确保措施项目费用的合理性和准确性。
