措施费到底怎么计算
- 格式:doc
- 大小:16.00 KB
- 文档页数:3
措施费的计算方法和规则一、引言措施费是指在工程建设过程中,为了保障工程质量和安全,采取的一系列措施所产生的费用。
措施费的计算方法和规则对于工程建设单位和监理单位来说都非常重要,合理的计算能够保证工程的顺利进行。
二、措施费的计算方法1. 审定费用法根据工程项目的性质、规模和复杂程度,由专业人员结合工程实际情况进行审定。
一般情况下,措施费的计算方法采用标准费用和实际费用相结合的方式,即根据标准费用确定基本费用,再根据实际情况确定额外费用。
2. 标准费用法根据相关规定和标准,将措施费按照一定的比例计算。
标准费用法的优点在于计算简单,适用于一些常规的工程项目。
但是,标准费用法也存在一定的局限性,没有考虑到实际情况的差异性,可能导致费用的不准确。
3. 实际费用法根据工程项目的实际情况,结合施工方案和措施计划,确定措施费的具体金额。
实际费用法的优点在于能够更加准确地反映措施费的实际情况,但是计算过程较为繁琐,需要考虑多个因素的影响。
三、措施费的计算规则1. 合理性原则措施费的计算应当合理,不得超过实际需要的费用。
在计算过程中,应当严格按照相关规定和标准进行,不得随意增加或减少费用。
2. 公平性原则措施费的计算应当公平,不得偏袒某一方。
工程建设单位和监理单位应当在计算过程中,公正地考虑各方的权益,确保费用的公平分摊。
3. 透明性原则措施费的计算应当透明,各方应当对计算过程进行公开和披露。
相关单位应当建立健全的费用计算制度,确保计算过程的透明和公开。
4. 可行性原则措施费的计算应当具有可行性,不得超出工程建设的可承受范围。
在计算过程中,需要综合考虑工程的经济效益和可行性,确保费用的合理性。
5. 依法合规原则措施费的计算应当依法合规,不得违反相关法律法规。
各方在计算过程中应当遵守相关法律法规的规定,确保费用的合法性。
四、总结措施费的计算方法和规则对于工程建设来说是非常重要的,它关系到工程质量和安全。
在计算过程中,应当遵循合理性、公平性、透明性、可行性和依法合规的原则,确保费用的准确性和合理性。
措施费到底怎么计算
一、措施费的种类
1.执行费:执行裁判文书、仲裁文书,或者执行其他法律文书产生的
费用,包括诉讼费、公告费、财产保全费、拍卖费、评估费等。
2.独立请求费:当事人提出独立请求的,根据请求的性质,按照财产
保全费、拍卖费等计算。
3.强制措施费:法院强制执行的费用,包括强制拆迁费、强制取样检
测费、强制医疗费等。
二、措施费的计算方式
1.根据具体费用依据进行计算。
措施费的具体计算方式依赖于具体的费用项目。
例如,诉讼费以课征
项目和标准为准,财产保全费根据被保全财产的价值比例计算,拍卖费按
照拍卖成交价的一定比例计算等。
2.按照当事人的财产价值进行计算。
在执行过程中,措施费的计算往往是根据当事人的财产价值来确定的。
当事人的财产价值可以通过对其财产进行评估或者鉴定来确定。
3.根据社会公平原则进行合理计算。
在计算措施费时,法院应当兼顾当事人的实际情况,避免对一方当事
人形成过大的经济压力,同时保障债权人的合法权益。
法院应该根据当事
人的经济状况、财产价值等因素进行合理计算,确保取得公平的结果。
总之,措施费的计算方式是根据具体的费用项目进行计算,依赖于具体的法律规定和当事人的实际情况,需要法院在执行过程中严格按照法律规定进行合理计算,以确保公平和合法性。

措施费计算公式简介措施费是指在建设工程中,为了保证施工进度和施工质量,针对工程变更、发包人提供的临时设备和临时措施等因素而产生的费用。
措施费是建筑工程项目中的一项重要费用,对于项目的成本控制和管理至关重要。
因此,正确计算措施费非常关键。
本文档将介绍措施费的计算公式及其基本要点,以帮助工程项目管理人员正确计算和预估措施费。
计算公式措施费计算公式通常由以下几个因素组成:1.工程变更费用2.临时设备费用3.临时措施费用1. 工程变更费用工程变更是指施工过程中由于设计、用料、施工方法等方面的变更所产生的费用。
工程变更费用通常按照变更的设计工作量和变更的施工工作量进行计算。
工程变更费用计算公式如下:工程变更费用 = 设计工作量 * 设计变更单价 + 施工工作量 * 施工变更单价其中: - 设计工作量是指设计变更所涉及的工作量,可以根据设计变更单进行统计; - 设计变更单价是指单位设计工作量所需支付的费用; - 施工工作量是指施工变更所涉及的工作量,可以根据施工变更单进行统计; - 施工变更单价是指单位施工工作量所需支付的费用。
2. 临时设备费用临时设备是指在施工过程中为了满足施工需要而租用的设备,如塔吊、起重机等。
临时设备费用通常按照设备的租赁价格和使用时间进行计算。
临时设备费用计算公式如下:临时设备费用 = 设备租赁价格 * 使用时间其中: - 设备租赁价格是指单位时间内租用设备所需支付的费用; - 使用时间是指设备在工程施工期间的实际使用时间。
3. 临时措施费用临时措施是指在施工过程中为了保证工程进度和施工质量而采取的临时措施,如临时加固、临时支撑等。
临时措施费用通常按照施工所需材料的消耗量和所需人工的工时进行计算。
临时措施费用计算公式如下:临时措施费用 = 材料消耗量 * 材料单价 + 工时 * 人工单价其中: - 材料消耗量是指施工过程中所需材料的消耗量,可以根据施工图纸和施工方案进行估算; - 材料单价是指单位材料消耗量所需支付的费用; - 工时是指施工过程中所需人工的工时,可以根据施工方案和施工进度进行估算; - 人工单价是指单位工时所需支付的费用。
措施项目费的计算方法措施项目费是指在建设工程中为满足法律法规、规划设计、工艺标准、工程质量和安全等要求而采取的措施所需的费用。
措施项目费的计算方法如下:1.确定措施项目范围在建设工程规划设计阶段,应根据有关规定、标准和工程实际情况,确定措施项目的范围和内容。
具体包括以下几个方面:环境保护措施、安全防护措施、文物保护措施、水土保持措施、消防措施、卫生防疫措施、交通安全措施等。
2.编制措施项目清单根据措施项目的范围和内容,编制措施项目清单。
措施项目清单应列明措施项目的名称、施工部位、实施标准、施工要求、用量、单价、金额等内容。
3.确定措施项目用量措施项目用量的确定应根据建设工程规划设计文件和实际情况进行。
措施项目用量的确定应考虑到建设工程的实际需要和环境保护、安全防护等方面的要求。
4.确定措施项目单价措施项目单价的确定应根据相关规定、标准和市场行情进行。
措施项目单价的确定应考虑到措施项目的性质、用途、材料、设备和劳动力等要素。
5.计算措施项目费用措施项目费用的计算应按照以下公式进行:措施项目费用= 措施项目用量× 措施项目单价。
根据措施项目清单中列明的用量和单价,计算出每个措施项目的费用,并将各项措施项目费用相加,得出总的措施项目费用。
6.审核措施项目费用措施项目费用的审核应根据相关规定和标准进行。
审核措施项目费用的过程中,应注意措施项目费用的合理性和准确性。
7.编制措施项目费用预算根据措施项目清单和措施项目费用计算结果,编制措施项目费用预算表。
措施项目费用预算表应列明各项措施项目的名称、用量、单价、金额和总计等内容。
措施项目费是建设工程中不可或缺的一项费用,其计算方法需要按照一定的程序和标准进行,以确保措施项目费用的合理性和准确性。

措施费到底怎么计算
措施费是指在法律诉讼中,因被告人的犯罪行为而产生的相关费用,包括司法鉴定费、旁证费、勘验费、检验费、评估费等,用于补偿受害人和社会的损失。
措施费的计算方式可能因不同国家和地区而有所不同,下面是一种常见的计算方式:
首先,根据具体的法律规定,确定措施费的计算依据,比如根据受害人的损失额、犯罪行为的危害程度等。
其次,确定措施费的费率或单价。
不同的费用项目可能有不同的费率或单价,例如司法鉴定费可能根据鉴定项目的复杂程度而有所区别。
然后,根据实际发生的费用项目,计算各项费用的总和。
例如,如果需要进行多个司法鉴定,就需要将各项鉴定费用相加。
最后,将计算得出的总费用转换为相应的货币单位,一般按照当地的货币计算。
需要注意的是,不同的法律制度可能对措施费的计算方式有所不同,因此在具体的案件中,应根据当地的法律法规进行计算。
此外,还有一些特殊情况下的计算方式,比如在一些案件中,措施费可以按照被告人的经济状况进行确定。
对于一些经济能力较差的被告人,可以采取适当减免或分期支付的方式。
总之,措施费的计算是一个复杂的过程,需要综合各种因素进行综合考虑,并以合理的方式进行衡量和计算。
在实际操作中,应根据相关的法律法规、司法解释和司法实践进行具体操作。

措施费的计算方法措施费是指为了保障其中一特定工程项目进行安全管理和风险控制所需要支付的费用。
它一般包括安全防护措施费、环境保护措施费、劳动力费、设备费等。
下面将详细介绍措施费的计算方法。
1.安全防护措施费:安全防护措施费是指为了预防和控制施工中的各类事故和灾害,需要采取的一系列安全措施所需的费用。
计算安全防护措施费可以按照以下步骤进行:a.根据具体施工项目的安全技术措施要求,确定需要采取的各类安全防护措施;b.对各类安全防护措施所需的材料、设备和劳动力进行清单明细编制;c.根据材料、设备和劳动力的数量和市场价格进行成本计算;d.将各类安全防护措施的费用进行加总,得到安全防护措施费。
2.环境保护措施费:环境保护措施费是指为了预防和治理施工过程中对环境的污染和破坏,需要采取的环境保护措施所需的费用。
计算环境保护措施费可以按照以下步骤进行:a.根据环境影响评价报告或相关法律法规,确定需要采取的各类环境保护措施;b.对各类环境保护措施所需的材料、设备和劳动力进行清单明细编制;c.根据材料、设备和劳动力的数量和市场价格进行成本计算;d.将各类环境保护措施的费用进行加总,得到环境保护措施费。
3.劳动力费:劳动力费是指为安全管理和风险控制所需的劳动力成本。
计算劳动力费可以按照以下步骤进行:a.确定所需的工种和工作岗位;b.根据工种和工作岗位,确定所需的劳动力数量和工时;c.根据劳动力数量和工时以及相应的工资水平,计算劳动力费用。
4.设备费:设备费是指为实施安全管理和控制风险所需的设备租赁和维护费用。
a.根据具体施工项目的需要,确定所需的设备种类和数量;b.调查市场价格,了解相应设备的租赁费用;c.根据设备的租赁时间和租赁费用,计算设备费用。
需要注意的是,以上所述的计算方法仅为一般性方法,具体项目的措施费计算还需要根据实际情况进行调整和细化。
此外,措施费的计算涉及到各种具体的工程项目,相关的法律、法规、标准和规范也需要参考和遵循。
措施费到底怎么计算中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率安全施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。

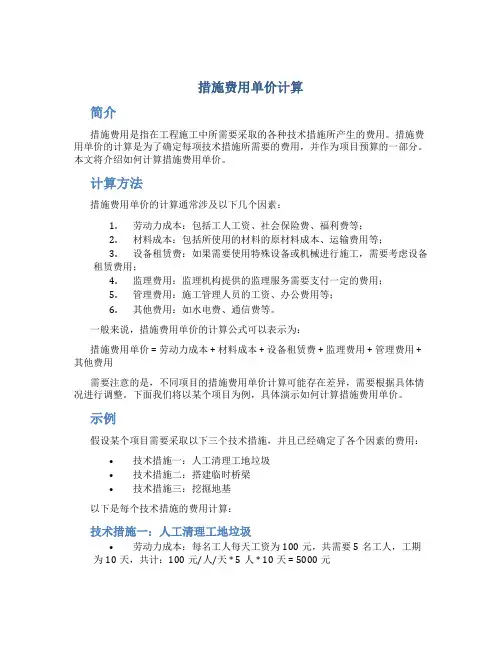

措施费用单价计算简介措施费用是指在工程施工中所需要采取的各种技术措施所产生的费用。
措施费用单价的计算是为了确定每项技术措施所需要的费用,并作为项目预算的一部分。
本文将介绍如何计算措施费用单价。
计算方法措施费用单价的计算通常涉及以下几个因素:1.劳动力成本:包括工人工资、社会保险费、福利费等;2.材料成本:包括所使用的材料的原材料成本、运输费用等;3.设备租赁费:如果需要使用特殊设备或机械进行施工,需要考虑设备租赁费用;4.监理费用:监理机构提供的监理服务需要支付一定的费用;5.管理费用:施工管理人员的工资、办公费用等;6.其他费用:如水电费、通信费等。
一般来说,措施费用单价的计算公式可以表示为:措施费用单价 = 劳动力成本 + 材料成本 + 设备租赁费 + 监理费用 + 管理费用 + 其他费用需要注意的是,不同项目的措施费用单价计算可能存在差异,需要根据具体情况进行调整。
下面我们将以某个项目为例,具体演示如何计算措施费用单价。
示例假设某个项目需要采取以下三个技术措施,并且已经确定了各个因素的费用:•技术措施一:人工清理工地垃圾•技术措施二:搭建临时桥梁•技术措施三:挖掘地基以下是每个技术措施的费用计算:技术措施一:人工清理工地垃圾•劳动力成本:每名工人每天工资为100元,共需要5名工人,工期为10天,共计:100元/人/天 * 5人 * 10天 = 5000元•材料成本:清理工具成本为100元/套,总共需要3套工具:100元/套 * 3套 = 300元•设备租赁费:无•监理费用:无•管理费用:无•其他费用:无技术措施一的措施费用单价 = 劳动力成本 + 材料成本 = 5000元 + 300元 = 5300元技术措施二:搭建临时桥梁•劳动力成本:每名工人每天工资为120元,共需要8名工人,工期为15天,共计:120元/人/天 * 8人 * 15天 = 14400元•材料成本:桥梁材料成本为20000元•设备租赁费:搭建起重机租赁费用为2000元•监理费用:4800元•管理费用:2000元•其他费用:1000元技术措施二的措施费用单价 = 劳动力成本 + 材料成本 + 设备租赁费 + 监理费用+ 管理费用 + 其他费用 = 14400元 + 20000元 + 2000元 + 4800元 + 2000元 + 1000元 = 44200元技术措施三:挖掘地基•劳动力成本:每名工人每天工资为150元,共需要10名工人,工期为20天,共计:150元/人/天 * 10人 * 20天 = 30000元•材料成本:无•设备租赁费:挖掘机租赁费用为8000元•监理费用:无•管理费用:无•其他费用:2000元技术措施三的措施费用单价 = 劳动力成本 + 设备租赁费 + 其他费用 = 30000元+ 8000元 + 2000元 = 40000元根据以上计算,我们得到了每个技术措施的措施费用单价。
措施费计算简介措施费是在工程施工过程中用于预留现场管理和施工管理等方面的费用。
措施费的计算需要充分考虑工程的复杂性和现场管理的难度。
本文将介绍措施费的计算方法和注意事项。
措施费计算的基本原理措施费的计算是根据工程项目的具体情况和施工要求来确定的。
计算措施费的基本原理是根据工程施工的不同阶段,结合项目的难度和风险因素,合理评估现场管理和施工管理所需的资源和费用。
措施费计算的步骤步骤一:确定项目的难度系数项目的难度系数是计算措施费的重要参数之一。
难度系数的确定需要综合考虑工程的技术难度、施工条件、现场管理的复杂性等因素。
可以通过专家评审、工程方案的审核以及施工管理经验的参考来确定项目的难度系数。
步骤二:确定项目的风险系数项目的风险系数是计算措施费的另一个重要参数。
风险系数的确定需要综合考虑工程的安全风险、环境风险、质量风险等因素。
可以通过专家评审、安全风险评估以及施工管理经验的参考来确定项目的风险系数。
步骤三:确定项目的资源需求根据项目的难度系数和风险系数,确定项目所需的资源和费用。
资源需求包括人力资源、物资资源和设备资源等。
通过对施工管理流程和工时需求的分析,合理评估资源的使用量和费用。
步骤四:计算措施费根据项目的难度系数、风险系数和资源需求,计算措施费。
措施费的计算可以采用多种方法,如基于比例法、基于单位工程法和基于工程量清单法等。
根据具体情况选择合适的计算方法,并将计算结果进行详细记录。
措施费计算的注意事项在进行措施费计算时,需要注意以下几个问题:1.充分考虑项目的实际情况:措施费计算必须根据项目的实际情况进行,不能简单地套用模板或其他项目的数据。
2.合理估计资源需求:资源需求的评估要充分考虑施工管理的各个方面,如人力资源、物资资源和设备资源等。
不同项目有不同的资源需求,需要根据具体情况进行评估。
3.选择合适的计算方法:措施费的计算可以采用多种方法,选择合适的计算方法能更准确地反映项目的实际情况。
工程量清单计价中措施费计算
措施费的计算一般分为三个步骤:确定措施费项目,确定项目数量和单价,计算措施费总额。
第一步,确定措施费项目。
根据不同的工程项目和施工特点,需要确定适当的措施费项目。
一般来说,措施费项目包括了施工组织费、机械使用费、人员工资、材料费用、监测费等。
这些费用都是为了确保工程施工符合规范,并能顺利完成。
第二步,确定项目数量和单价。
对于每个措施费项目,需要确定相应的数量和单价。
数量可以根据工程量清单中的工程量和工程施工周期进行估算。
单价则可以通过考虑人工费用、材料费用、设备使用费用等因素进行确定。
第三步,计算措施费总额。
将每个项目的数量乘以其对应的单价,得到各个项目的费用。
然后将各个项目的费用相加,得到措施费的总额。
最后,需要注意对措施费进行合理的调整和审核,以确保其计算的准确性和合理性。
措施费的计算需要结合实际工程情况进行评估,也需要根据国家和地方的工程计价标准进行确定。
在计算措施费时,还需要考虑到工程施工过程中可能发生的变化和风险,并进行相应的调整。
此外,还需要在措施费的计算中考虑到工程质量和安全的要求,以确保工程施工的可持续发展。
总之,措施费的计算在工程量清单计价中占据重要的地位。
合理、准确地计算措施费,是保证工程施工质量和进度的重要手段之一、因此,在进行措施费的计算时,需要综合考虑工程项目的特点和要求,遵循相关的工程计价标准,以确保计算的准确性和合理性。
中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;
技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
安全施工费=直接工程费X安全施工费费率安全施工费费率=
本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 4.临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。
临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。
临时设施费=(周转使用临建费+一次性使用临建费)X(1+其他临时设施所占比例)其中:(1).周转使用临建费=∑【{(临时面积X每平方米造价)÷(使用年限X365X利用率)}X工期(天)】+一次性拆除费(2).一次性使用临建费=∑临建面积X每平方米造价X(1-残值率)+一次性拆除费 5.夜间施工费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
6.缩短工期增加费:是指因缩短工期要求发生的施工增加费,包括夜间施工增加费、周转材料加大投入量所增加的费用等。
7.二次搬运费:是指因施工场地狭小等特殊情况而发生的二次搬运费用。
8.已完工程及设备保护费:是指竣工验收前,对已完工程及设备进行保护所需费用。
9.其他施工组织措施费:是指根据各专业、地区工程特点补充的施工组织措施费项目。
措施费分2种:技术措施费如:模板脚手架等,按照规范要求以面积计算;组织措施费:有安全文明施工费、夜间施工费等这类按照当地的政策和企业资质取费即可!!
1、计算措施费首先要考虑安全文明施工费,此项费用有费率标准,按工程特点选择。
2、大型机械进出场费要按施组使用机械型号考虑一个月的月租金就可以。
3、垂直运输机械使用费,可按施组使用机械乘以工期也可以按建筑面积套定额两种人选一种。
4、脚手架可以按建筑面积套定额计取。
也可按施组实际方案计算。
5、模板按砼接触面积套相应定额即可。
6、室外电梯计算方法同垂直运输机械使用费的计算方法。
7、其他根据工程实际看还有那些。
例如是否需要搭设防护棚等措施。
措施费用分组织和技术两类。
一、组织措施费用按费率计算,基数软件自动匹配,当地有文件规定费率范围,可在这范围中选择,有的是不能调整的费率,如安全文明费是不可竞争费用,这是报价的策略,没有的项目不要算,如二次搬运。
二、技术措施费用
这和分部分项一样,如模板、脚手架、泵送费、、、。
按定额规定计取,根据企业经验调整(系数),还有是整个项目的,如大型机械进退场费,要看施工组织,有几台塔吊,用多长时间,塔吊基础也要算,有基坑降水?防护?总之要从施工中会发生那些措施的角度考虑后来计算。
包括现场情况了解,如有高压线要防护?
措施费之所以难算,因为他与实际施工情况有关。
措施费有好多,有的广联达自动计算,有的不能,如脚手架,超高,大型机械
室内天棚装饰面距设计室内地坪在3.6m以上时,可计算满堂脚手架。
满堂脚手架按室内净面积计算,其高度在~5.2m之间时,计算基本层。
超过5.2m时,每增加1.2m按增加一层计算,不足0.6m的不计。
增加层计算公式:满堂脚手架增加层=[室内净高度(m)]/(m)。
