措施项目费的计算
- 格式:ppt
- 大小:249.00 KB
- 文档页数:10
措施项目费
(1)国家计量规范规定应予计量的措施项目,其计算公式为:
措施项目费=∑(措施项目工程量×综合单价)
(2)国家计量规范规定不宜计量的措施项目计算方法如下:
1)安全文明施工费
安全文明施工费=计算基数X安全文明施工费费率(%)
计算基数应为定额基价(定额分部分项工程费+定额中可以计量的措施项目费)、定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程的特点综合确定。
2)夜间施工增加费
夜间施工增加费=计算基数X夜间施工增加费费率(%)
3)二次搬运费
二次搬运费=计算基数X二次搬运费费率(%)
4)冬雨期施工增加费
冬雨期施工增加费=计算基数X冬雨季施工增加费费率(%)
5)已完工程及设备保护费
已完工程及设备保护费=计算基数X已完工程及设备保护费费率(%)
上述2)~5)项措施项目的计费基数应为定额人工费或(定额人工费+定额机械费),其费率由工程造价管理机构根据各专业工程特点和调查资料综合分析后确定。
措施项目费的计算内容一、项目成本计算:项目成本计算是指通过对项目中涉及的资源、工作量和费用进行分析和计算,确定项目的成本。
具体而言,项目成本计算包括以下几个方面:1.人力资源成本:人力资源成本是指为实施项目所需的人力资源费用。
计算人力资源成本时需要考虑人员的工资、福利、培训等费用,以及人员的工作量和工作时间。
可以通过对人员的级别、职位和工作时长进行分析和计算,来确定人力资源成本。
2.设备和材料成本:设备和材料成本是指为实施项目所需的设备和材料的费用。
计算设备和材料成本时需要考虑设备和材料的采购费用、运输费用、维护费用等。
可以通过对设备和材料的种类、数量和价格进行分析和计算,来确定设备和材料成本。
3.供应商和承包商成本:供应商和承包商成本是指为实施项目所需的外部资源的费用。
计算供应商和承包商成本时需要考虑供应商和承包商的服务费用、运输费用、维护费用等。
可以通过对供应商和承包商的选择、合同和报价进行分析和计算,来确定供应商和承包商成本。
4.其他成本:二、控制措施费用的计算:控制措施费用是指为保障项目执行顺利、达到预定目标所需的费用。
具体而言,控制措施费用包括以下几个方面:1.风险管理费用:风险管理费用是指为应对项目风险所需的费用。
包括但不限于风险评估费用、风险应对措施费用、风险监控费用等。
计算风险管理费用时需要考虑项目中可能出现的风险,并根据风险等级和影响程度进行分析和计算。
2.质量管理费用:质量管理费用是指为保障项目质量所需的费用。
包括但不限于质量检测费用、质量控制费用、质量改进费用等。
计算质量管理费用时需要考虑项目的质量要求和质量控制措施,并根据实际情况进行分析和计算。
3.进度管理费用:进度管理费用是指为确保项目按时完成所需的费用。
包括但不限于项目进度计划费用、进度跟踪费用、进度调整费用等。
计算进度管理费用时需要考虑项目的时间要求和进度管理措施,并根据实际情况进行分析和计算。
4.成本管理费用:成本管理费用是指为控制项目成本所需的费用。

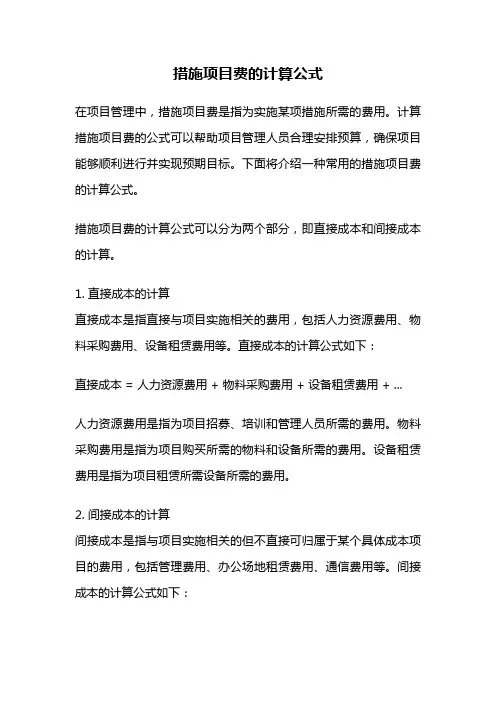

措施项目费的计算公式在项目管理中,措施项目费是指为实施某项措施所需的费用。
计算措施项目费的公式可以帮助项目管理人员合理安排预算,确保项目能够顺利进行并实现预期目标。
下面将介绍一种常用的措施项目费的计算公式。
措施项目费的计算公式可以分为两个部分,即直接成本和间接成本的计算。
1. 直接成本的计算直接成本是指直接与项目实施相关的费用,包括人力资源费用、物料采购费用、设备租赁费用等。
直接成本的计算公式如下:直接成本 = 人力资源费用 + 物料采购费用 + 设备租赁费用 + ...人力资源费用是指为项目招募、培训和管理人员所需的费用。
物料采购费用是指为项目购买所需的物料和设备所需的费用。
设备租赁费用是指为项目租赁所需设备所需的费用。
2. 间接成本的计算间接成本是指与项目实施相关的但不直接可归属于某个具体成本项目的费用,包括管理费用、办公场地租赁费用、通信费用等。
间接成本的计算公式如下:间接成本 = 管理费用 + 办公场地租赁费用 + 通信费用 + ...管理费用是指为项目管理和监督所需的费用。
办公场地租赁费用是指为项目提供办公场所所需的费用。
通信费用是指为项目进行沟通和协调所需的费用。
措施项目费的计算公式可以表示为:措施项目费 = 直接成本 + 间接成本通过计算措施项目费,项目管理人员可以对项目的成本进行合理分配和控制,确保项目能够按时完成并达到预期目标。
同时,对措施项目费的计算也能够帮助管理人员对项目的风险和可行性进行评估,为项目决策提供参考依据。
然而,需要注意的是,不同项目的措施项目费计算公式可能会有所不同,具体计算方法应根据项目的实际情况进行调整。
此外,项目管理人员还应考虑到外部因素的影响,如通货膨胀率、市场竞争等,以确保计算结果的准确性和可靠性。
措施项目费的计算对于项目管理至关重要。
通过合理计算和控制项目费用,管理人员可以有效管理项目的成本,确保项目的顺利实施和成功交付。
措施项目费计算标准江苏省一、措施项目费计算标准1、环境保护费:按环保部门的有关规定计算,由双方在合同中约定。
2、现场安全文明施工措施费:建筑工程按分部分项工程费的1.5%~3.5%计算:单独装饰工程按分部分项工程费的0.5%~1.5%计算。
该费用作为不可竞争费,具体由各市工程造价管理部门根据工程实际情况予以核定后方可计取。
3、临时设施费:建筑工程按分部分项工程费的1%~2%计算:单独装饰工程按分部分项工程费的0.3%~1.2%计算。
由施工单位根据工程实际情况报价,发承包双方在合同中约定。
4、夜间施工增加费:根据工程实际情况,由发承包双方在合同中约定。
5、二次搬运费:按建筑与装饰工程计价表中第二十三章计算。
6、大型机械设备进出场及安拆:按建筑与装饰工程计价表中附录二计算。
7、混凝土、钢筋混凝土模板及支架:按建筑与装饰工程计价表中第二十章计算。
8、脚手架费:按建筑与装饰工程计价表中第十九章计算。
9、已完工程及设备保护:根据工程实际情况,由发承包双方在合同中约定。
10、施工排水、降水:按建筑与装饰工程计价表中第二十一章计算。
11、垂直运输机械费:按建筑与装饰工程计价表中第二十二章计算。
12、室内空气污染测试:根据工程实际情况,由发承包双方在合同中约定。
13、检验试验费:根据有关国家标准或施工验收规范要求对建筑材料、构配件和建筑物工程质量检测检验发生的费用按分部分项工程费的0.4%计算。
除此以外发生的检验试验费,如已有质保书的材料,而建设单位或质监部门另行要求检验试验所发生的费用,及新材料、新工艺、新设备的试验费等应另行向建设单位收取,由施工单位根据工程实际情况报价,发承包双方在合同中约定。
14、赶工措施费:我省现行定额工期按苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》执行,该费用由发承包双方在合同中约定。
住宅工程:比我省现行定额工期提前20%以内,按分部分项工程费的2%~3.5%计取。
第十九章措施项目费第一节建筑工程措施项目费一、按费率计算的措施项目费按费率计算的有通用项目中的环境保护费,文明施工费、安全施工费,雨季施工增加费和已完、未完工程及设备保护费。
二、按实际情况或参考资料计算的措施项目费1.临时设施费(1)围护结构搭设使用费围护结构搭设使用费=每延长米围护结构费用×围护结构长度(2)一次性使用房屋建设使用费一次性使用房屋建设使用费=房屋建筑面积×每平方米造价(3)周转使用房屋建设使用费周转使用房屋建设使用费 = 每平方米一次性购置搭设费用×房屋建筑面积÷使用次数(4)给排水管线、电力线路、消防设施费每个项目参考费用2~4万,其中人工工资占20%。
(5)施工现场临时道路维护费每个项目参考费用为0.5~1.5万,其中人工工资占30%。
[例19.1]某建筑工程直接工程费3800000元,根据现行费率计算安全文明费,临时设施费,雨季施工增加费,已完、未完工程保护费,材料及产品质量检测费。
[解]安全文明费率0.88%3800000×0.88%=33440(元)临时设施费1.21% 3800000× 1.21%=45980(元)雨季施工增加费0.1%3800000×0.1%=3800 (元)已完、未完工程及设备保护费0.18% 3800000×0.18%=6840(元)材料及产品质量检测费0.6%3800000× 0.6%=22800 (元)[例19.2]某总承包工程,建筑工程按规则划分为二类工程,总承包单位施工组织设计包括了各专业工程的临时设施。
砖木结构的宿舍200 m2、会议室60 m2、食堂40 m2、办公室40 m2、厕所30 m2、仓库60 m2、砖围墙600m。
临时设施费计算如下:[解]房屋建设使用费=房屋建筑面积×每平方米造价=(200+60+40+40+30+60)×190=81700元)围护结构搭设使用费=每延长米围护结构费用×围护结构长度 =100×600=60000元给排水管线、电力线路、消防设施费按二类工程取定为30000元。

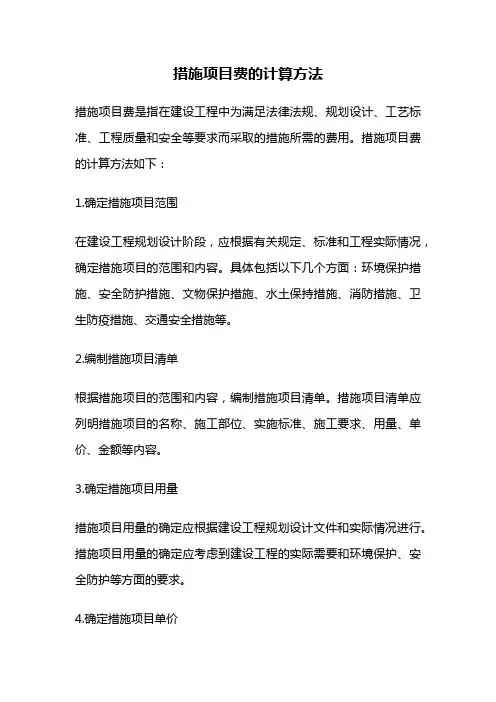

措施项目费的计算方法措施项目费是指在建设工程中为满足法律法规、规划设计、工艺标准、工程质量和安全等要求而采取的措施所需的费用。
措施项目费的计算方法如下:1.确定措施项目范围在建设工程规划设计阶段,应根据有关规定、标准和工程实际情况,确定措施项目的范围和内容。
具体包括以下几个方面:环境保护措施、安全防护措施、文物保护措施、水土保持措施、消防措施、卫生防疫措施、交通安全措施等。
2.编制措施项目清单根据措施项目的范围和内容,编制措施项目清单。
措施项目清单应列明措施项目的名称、施工部位、实施标准、施工要求、用量、单价、金额等内容。
3.确定措施项目用量措施项目用量的确定应根据建设工程规划设计文件和实际情况进行。
措施项目用量的确定应考虑到建设工程的实际需要和环境保护、安全防护等方面的要求。
4.确定措施项目单价措施项目单价的确定应根据相关规定、标准和市场行情进行。
措施项目单价的确定应考虑到措施项目的性质、用途、材料、设备和劳动力等要素。
5.计算措施项目费用措施项目费用的计算应按照以下公式进行:措施项目费用= 措施项目用量× 措施项目单价。
根据措施项目清单中列明的用量和单价,计算出每个措施项目的费用,并将各项措施项目费用相加,得出总的措施项目费用。
6.审核措施项目费用措施项目费用的审核应根据相关规定和标准进行。
审核措施项目费用的过程中,应注意措施项目费用的合理性和准确性。
7.编制措施项目费用预算根据措施项目清单和措施项目费用计算结果,编制措施项目费用预算表。
措施项目费用预算表应列明各项措施项目的名称、用量、单价、金额和总计等内容。
措施项目费是建设工程中不可或缺的一项费用,其计算方法需要按照一定的程序和标准进行,以确保措施项目费用的合理性和准确性。
3措施项目费的计算内容2023-12-08•措施项目费的概念•措施项目费的计算方法•措施项目费的组成与计算•措施项目费的调整因素•措施项目费的优化建议目录CONTENTS01措施项目费的概念定义与分类•措施项目费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费两部分组成。
包括环境保护费、文明施工费、安全施工费、临时设施费、夜间施工增加费、二次搬运费、大型机械设备进出场及安拆费、混凝土及钢筋混凝土模板及支架费、脚手架费、已完工程及设备保护费、施工排水降水费等。
施工技术措施费包括冬雨季施工增加费、雨季施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加费、施工不间断通行增加费等。
施工组织措施费费用组成02措施项目费的计算方法总结词直接费法是一种简单的措施项目费计算方法,直接根据工程的规模和复杂度来确定措施项目费。
详细描述直接费法是根据每个措施项目的直接费用来计算措施项目费。
每个措施项目的直接费用通常包括人工、材料、机械使用费等。
该方法的优点是简单易行,但可能忽略了措施项目之间的相互影响和工程的整体性,因此有时会产生偏差。
直接费法综合费率法总结词综合费率法是一种考虑多种因素的措施项目费计算方法,将措施项目费与工程总造价相关联。
详细描述综合费率法是根据工程总造价和措施项目的综合费率来计算措施项目费。
综合费率包括了措施项目的直接费用以及一些间接费用,如管理费、风险费等。
该方法的优点是考虑了多种因素的影响,但综合费率的确定需要经验和判断。
经验估算法经验估算法是一种基于历史数据的措施项目费计算方法,根据类似工程的措施项目费来估算当前工程的措施项目费。
详细描述经验估算法是根据类似工程的措施项目费数据,结合当前工程的规模、复杂度等因素来估算措施项目费。
该方法的优点是简单易行,但需要依赖历史数据和经验,对于非常规工程可能存在较大的误差。
03措施项目费的组成与计算安全文明施工费是指施工现场安全、文明施工所需各项费用,包括环境保护、文明施工、安全施工、临时设施等。
措施费计算公式及实例分析措施费是指在工程施工过程中,为了保障施工安全和环境保护等目的而采取的一系列措施所需的费用。
在工程项目中,措施费的计算是非常重要的,它直接影响着工程项目的成本和施工过程中的安全性和环保性。
本文将从措施费的计算公式和实例分析两个方面进行讨论。
一、措施费的计算公式。
措施费的计算公式通常包括以下几个方面的内容:1. 施工安全措施费用:包括施工过程中所需的安全设施、安全培训费用、安全检测费用等。
施工安全措施费用的计算公式可以表示为:施工安全措施费用 = 安全设施费用 + 安全培训费用 + 安全检测费用。
2. 施工环保措施费用:包括施工过程中所需的环保设施、环保培训费用、环保检测费用等。
施工环保措施费用的计算公式可以表示为:施工环保措施费用 = 环保设施费用 + 环保培训费用 + 环保检测费用。
3. 其他措施费用:包括施工过程中所需的其他措施费用,如临时设施费用、交通管理费用等。
其他措施费用的计算公式可以表示为:其他措施费用 = 临时设施费用 + 交通管理费用。
综合起来,措施费的计算公式可以表示为:措施费 = 施工安全措施费用 + 施工环保措施费用 + 其他措施费用。
二、措施费的实例分析。
下面我们以一个实际的工程项目为例,来分析一下措施费的计算过程。
假设某工程项目的施工安全措施费用为10万元,施工环保措施费用为8万元,其他措施费用为5万元。
那么该工程项目的措施费可以按照上述公式进行计算:措施费 = 10万元 + 8万元 + 5万元 = 23万元。
在实际工程项目中,措施费的计算还需要考虑到具体的施工环境、工程规模、施工周期等因素,因此在实际操作中需要对措施费的计算公式进行适当的调整和修正。
总结:措施费的计算是工程项目管理中的一个重要环节,它直接关系到工程项目的安全性和环保性。
通过合理的措施费计算公式和实例分析,可以更好地控制工程项目的成本,保障施工过程中的安全和环保。
希望本文的内容能够对大家有所帮助,谢谢!。
措施项目费的计算方法一般有以下几种
措施项目费的计算方法一般有以下几种:
1.综合单价法
这种方法与分部分项工程综合单价的计算方法一样,就是根据需要消耗的实物工程量与实物单价计算措施费,适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。
与分部分项工程不同,并不要求每个措施项目的综合单价必须包含人工费、材料费、机械费、管理费和利润中的每一项。
2.参数法计价
参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。
这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。
这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。
如夜间施工费、二次搬运费、冬雨期施工的计价均可以采用该方法。
3.分包法计价
在分包价格的基础上增加投标人的管理费及风险费进行计价的方法,这种方法适用于可以分包的独立项目,如室内空气污染测试等。
有时招标人要求对措施项目费进行明细分析,这时采用参数法组价和分包法组价都是先计算的该措施项目的总费用,这就需人为用系数或比例的办法分摊人工费、材料费、机械费、管理费及利润。
【例题】工程量清单中措施费的主要计算方法不包括( )。
A.参数法
B.综合单价法
C.分包计算法
D.全费用综合单价法
【答案】D
【解析】工程量清单中措施费的主要计算方法有三种:参数法计价、分包法计价和综合单价法计价。
措施费咋算引言在项目实施过程中,为了保证项目的顺利进行,往往需要采取一些额外的措施,这些措施所涉及到的费用,一般称为措施费。
措施费的计算方式因项目而异,本文将介绍一些常见的措施费计算方法,帮助读者更好地理解和使用措施费。
方法一:按比例计算一种常见的措施费计算方法是按照项目总预算的一定比例计算。
这种方法适用于项目中的一些常规措施费用,如办公设备、办公用品等。
具体计算步骤如下:1.确定项目总预算。
项目总预算是项目实施前确定的用于执行项目各项活动和任务所需的全部资金。
2.确定措施费比例。
根据项目类型和实际情况,确定措施费所占的比例。
一般情况下,措施费比例在项目总预算的2%~5%之间。
3.计算措施费。
将项目总预算乘以措施费比例,即可得到措施费的金额。
这种方法的优点是计算简单,容易理解,但由于措施费比例是根据经验确定的,可能存在一定的主观性和不确定性。
方法二:按工程量计算另一种常见的措施费计算方法是按照项目的工程量来计算。
这种方法适用于项目中一些需要根据具体工作量进行补偿的措施费用,如人员工资、材料费用等。
具体计算步骤如下:1.确定项目的工程量。
工程量是指项目中需要实施的具体工作或任务的数量。
可以通过对项目的细化和分解,将项目划分为多个可测量的工作单元,然后确定每个工作单元的数量。
2.确定每个工作单元的措施费率。
措施费率是指每个工作单元所需的措施费用。
可以根据市场行情、历史数据等进行确定。
3.计算措施费。
将每个工作单元的数量乘以措施费率,得到每个工作单元的措施费用,然后将所有工作单元的措施费用相加,即可得到总的措施费用。
这种方法的优点是计算灵活,能够更准确地反映实际工程量的影响,但需要收集大量的数据和进行详细的分析,工作量较大。
方法三:按固定金额计算除了按比例和工程量计算外,还有一种常见的措施费计算方法是按照固定金额进行计算。
这种方法适用于项目中的一些特定措施费用,如培训费、差旅费等。
具体计算步骤如下:1.确定需要计算的特定措施费用。
措施项目费计算公式措施项目费是指在工程建设过程中,为完成工程项目而采取的各类技术、生活、安全和环境保护等方面的措施所需费用。
其计算公式主要包括工程量、单位工程造价、措施项目费率和调整系数等因素。
一、工程量的计算工程量是指工程项目中需要采取具体措施的数量,可以是长度、面积、体积等具体的计量单位,通常由设计文件和现场实际情况确定。
在计算措施项目费时,需要根据不同的措施项目,按照相应的计量单位进行计算。
例如,脚手架的工程量可以按搭设面积或高度计算;垂直运输的工程量可以按使用次数或时间计算;混凝土模板的工程量可以按模板接触面积或体积计算等等。
二、单位工程造价的确定单位工程造价代表单位工程工程量所需的费用,可以通过历史数据、市场行情和专业评估等方式来确定。
在确定单位工程造价时,需要考虑以下因素:1. 人工成本:包括工人工资、福利待遇、保险费用等。
2. 材料成本:包括各种建筑材料的价格、运输费用、保管费用等。
3. 设备成本:包括施工机械设备的购置费用、租赁费用、维修保养费用等。
4. 管理费用:包括项目经理、技术人员、质量监督员等的工资、福利待遇、办公费用等。
5. 利润及税金:包括施工单位的利润和应缴纳的税金等。
三、措施项目费率的确定措施项目费率是针对不同类型的措施项目所制定的取费标准,通常由政府或行业协会制定并公布。
在计算措施项目费时,需要根据不同的措施项目,按照相应的费率进行计算。
例如,脚手架的措施项目费率为每平方米10元;垂直运输的措施项目费率为每次200元;混凝土模板的措施项目费率为每立方米50元等等。
四、调整系数的考虑在实际计算措施项目费时,还需要考虑一些调整系数,以反映不同地区、不同季节、不同施工条件下的实际情况。
常见的调整系数包括:1. 地区调整系数:根据不同地区的物价水平、劳动力成本等因素进行调整。
2. 季节调整系数:根据不同季节对施工条件的影响进行调整,如夏季高温多雨需要增加防暑降温设施的费用。
