根据原则:《建筑工程施工质量验收统一原则》GB50300-《建筑装饰装修工程施工质量验收规范》GB50210-1、范畴本工艺原则合用于住宅工程及与之相类似旳一般民用建筑工程中增强水泥空心条板隔墙旳施工。
2、施工准备2.1材料及工具:2.1.1增强水泥空心条板:增强水泥空心条板有原则板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
原则板用于一般隔墙。
其她旳板按工程设计拟定旳规格进行加工。
2.1.1.1规格:一般住宅用旳板规格为:长(L) 2400~3000mm宽(B) 590~595mm厚(H) 60、90mm公用建筑用旳板规格为:长(L) 2400~3900mm宽(B) 590~595mm厚(H) 90mm2.1.1.2技术规定:面密度≤60kg/m2抗弯荷载≥2.0G(G为板材旳重量,单位,N)单点吊挂力≥800N料浆抗压强度≥10MPa软化系数≥0.8收缩率≤0.08%2.1.2胶粘剂:水泥类胶粘剂。
用于增强水泥空心条板与基体构造之固定、板缝解决、粘贴板缝和墙面转角玻纤布条。
初凝时间>0.5h粘结强度>1.0MPa2.1.350mm宽中碱玻纤带及玻纤布:用于板缝解决。
布重>80g/m2,8目/in断裂强度:25mm×100mm布条经向>300N纬向>150N2.1.4石膏腻子:用于满刮墙面。
腻子旳性能:抗压强度>2.5MPa;抗折强度>1.0MPa;粘结强度>0.2MPa;终凝时间3h。
2.1.5工具:无齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬棍、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等。
2.2作业条件:2.2.1构造已验收,屋面防水层已施工完毕。
墙面弹出+50cm标高线。
2.2.2操作地点环境温度不低于5℃。
2.2.3正式安装此前,先试安装样板墙一道,经鉴定合格后再正式安装。
3、操作工艺3.1工艺流程:—建筑装饰装修部分构造墙面、顶面地面清理和找平放线、分档安 U 形卡(有抗震规定期)配板、修补铺设电线管、稳接线盒、安装管卡、埋件配制胶粘剂安装隔墙板安门窗框板缝解决板面装修3.2清理隔墙板与顶面、地面、墙面旳结合部,凡凸出墙面旳砂浆、混凝土块等必须剔除并扫净,结合部竭力找平。

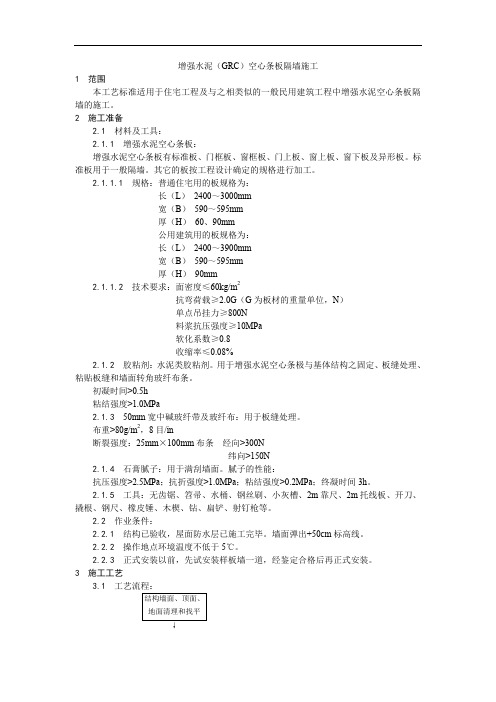

增强水泥(GRC)空心条板隔墙施工1 范围本工艺标准适用于住宅工程及与之相类似的一般民用建筑工程中增强水泥空心条板隔墙的施工。
2 施工准备2.1 材料及工具:2.1.1 增强水泥空心条板:增强水泥空心条板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
标准板用于一般隔墙。
其它的板按工程设计确定的规格进行加工。
2.1.1.1 规格:普通住宅用的板规格为:长(L)2400~3000mm宽(B)590~595mm厚(H)60、90mm公用建筑用的板规格为:长(L)2400~3900mm宽(B)590~595mm厚(H)90mm2.1.1.2 技术要求:面密度≤60kg/m2抗弯荷载≥2.0G(G为板材的重量单位,N)单点吊挂力≥800N料浆抗压强度≥10MPa软化系数≥0.8收缩率≤0.08%2.1.2 胶粘剂:水泥类胶粘剂。
用于增强水泥空心条极与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。
初凝时间>0.5h粘结强度>1.0MPa2.1.3 50mm宽中碱玻纤带及玻纤布:用于板缝处理。
布重>80g/m2,8目/in断裂强度:25mm×100mm布条经向>300N纬向>150N2.1.4 石膏腻子:用于满刮墙面。
腻子的性能:抗压强度>2.5MPa;抗折强度>1.0MPa;粘结强度>0.2MPa;终凝时间3h。
2.1.5 工具:无齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬根、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等。
2.2 作业条件:2.2.1 结构已验收,屋面防水层已施工完毕。
墙面弹出+50cm标高线。
2.2.2 操作地点环境温度不低于5℃。
2.2.3 正式安装以前,先试安装样板墙一道,经鉴定合格后再正式安装。
3 施工工艺3.1 工艺流程:↓↓↓↓↓↓3.2 清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。
一、设计要求:本项目共有11个楼号:A1、A2、A3、A5、B1、B2、B5、B6、B8、C2、C3,根据设计要求,其住宅楼内隔墙采用10mm厚GRC轻质隔墙板,在厨房、卫生间等部位需要预埋木砖等吊挂件的应由厂家配合施工。
平面图中所有虚线所示可拆卸轻质隔墙,如要砌砖,必须在所示位置上,不得随意砌筑,以免破坏结构的整体性。
二、施工准备:(一)材料及机具:1、GRC轻质隔墙板:是耐碱玻璃纤维增强水泥空心板(在玻璃纤维配方中,加入锆、钛等耐碱性较好的元素,提高了耐碱性腐蚀的能力,水泥采用低碱水泥或低碱水泥砂浆),用于建筑工程中GRC 产品有:外墙板、内墙装饰板、天花板、永久性模板、阳台栏板,分户隔板等。
具有安装简便、干法作业,没有建筑垃圾,现场干净,不受施工周期限制,隔墙安装好即可进行表面装饰。
另具有装饰和加工性能好:可锯、可刨、可钻孔、可做预埋件,方便施工;可直接刮腻子,涂刷各种涂料,粘贴瓷砖、壁纸等多种饰面。
GRC轻质隔墙板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
标准板一般用于隔墙、其它工程需要确定的规格进行加工。
规格:长×宽×厚=2000~3000㎜×600㎜×90㎜(若墙高超过3000㎜时,应错缝搭接)。
门窗洞等处特制有加固板和丁字型板。
技术要求:(1)面密度≤48㎏/㎡;(2)抗折破坏荷载≥5500N;(3)单点吊挂力≥800N;页脚内容1(4)抗冲击性≥5次;(5)燃烧性能:不燃;(6)耐火极限≥2.5h;(7)收缩率≤0.8mm/m;(8)含水率≤10%;(9)空气隔声量≥35dB。
2、胶粘剂:采用水泥类胶粘剂。
可用4115建筑胶粘剂,(或众霸Ⅱ型胶),配制用水泥应用425等级硫铝酸盐水泥,配合比(重量比)是,胶:水泥:砂=1:1:2,拌合成适当稠度即可。
胶粘剂调制量以一次不超过20min使用为准,或采用EC-6型胶(是以VAE树脂乳液为主剂,配以多种助剂制成):水=1:1(重量比),混合成胶液,425水泥:细砂=1:2,拌合成干砂浆,再加入胶液拌制或适当稠度的EC-6聚合物水泥砂浆胶粘剂,其粘结强度≥1.1Mpa,用途:用于GRC板与基体结构之固定,板缝处理粘贴板缝和墙面转角玻纤布条。
文件制修订记录1.0范围本工艺标准适用于民用建筑中增强水泥(GRC)空心条板隔墙工程施工。
2.0施工准备2.1材料及工具:2.1.1增强水泥空心条板:增强水泥空心条板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
标准板用于一般隔墙。
其它的板按工程设计确定的规格进行加工。
2.1.1.1规格:普通住宅用的板规格为:长(L)2400~3000mm宽(B)590~595mm厚(H)60、90mm公用建筑用的板规格为:长(L)2400~3900mm宽(B)590~595mm厚(H)90mm2.1.1.2技术要求:面密度≤60kg/m2抗弯荷载≥2.0G(G为板材的重量单位,N)单点吊挂力≥800N料浆抗压强度≥10MPa软化系数≥0.8收缩率≤0.08%2.1.2胶粘剂:水泥类胶粘剂。
用于增强水泥空心条极与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。
初凝时间>0.5h粘结强度>1.0MPa2.1.350mm宽中碱玻纤带及玻纤布:用于板缝处理。
布重>80g/m2,8目/in断裂强度:25mm×100mm布条经向>300N纬向>150N2.1.4石膏腻子:用于满刮墙面。
腻子的性能:抗压强度>2.5MPa;抗折强度>1.0MPa;粘结强度>0.2MPa;终凝时间3h。
2.1.5工具:无齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬根、钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等。
2.2作业条件:2.2.1结构已验收,屋面防水层已施工完毕。
墙面弹出+50cm标高线。
2.2.2操作地点环境温度不低于5℃。
2.2.3正式安装以前,先试安装样板墙一道,经鉴定合格后再正式安装。
3.0施工工艺3.1工艺流程:结构墙面、顶面、地面清理和找平↓放线、分档↓配板、修补↓安U形卡(有抗震要求时)↓配制胶粘剂↓安装隔墙板←↓安门窗框↓板缝处理↓板面装修3.2清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。
水泥空心条板隔墙施工1、产品规格及选用增强水泥空心条板隔墙的厚度按图纸要求,宽度为600mm,长度为各层净高减去50mm。
2、节点构造a、条板隔墙上、下部位连接条板隔墙上、下部位的连接采用“粘结下楔法”,即在板的上端抹粘结砂浆,与楼板或梁底部粘结,板的下端先用木楔顶紧,再在下端木楔空间内填入细石混凝土,待混凝土达到强度后取出木楔,补填混凝土。
b、转角和“丁”字墙节点连接条板隔墙的转角和“丁”字墙交接处,采用粘结砂浆粘结固定。
c、条板隔墙板材间的连接条板隔墙采用垂直安装法安装,板与板之间用粘结砂浆粘结固定。
d、门洞口过梁块的连接构造门洞口的过梁块用墙板根据具体尺寸切割,连接构造见后页图。
3、安装工艺b、采用“粘结下楔法”安装墙板。
使用下楔法安装条板时,应使条板垂直向上挤压严实。
即在条板的上顶部及一侧涂上已调配好的胶粘剂后,将条板对准预先弹在楼(地)面上的边线就位,一人在另一侧推,一人用撬棍在条板底部向上顶,一人在下打木楔使条板挤紧,以手推板不再移动为准。
于此同时,还应有一人用靠尺检测墙面的平整并用托线板检测立面的垂直,以便及时校正。
如需调整,必须在胶粘剂未凝固前调整完毕。
c、板与板间的拼缝要满铺粘结砂浆,拼接时要以挤出砂浆为宜缝宽不得大于5mm。
挤出的砂浆应及时清理干净。
d、墙板固定后,在板下填塞1:2水泥砂浆或细石混凝土。
待填塞的砂浆或混凝土具有一定的强度后,再将木楔撤除,用1:2水泥砂浆或细石混凝土堵严木楔孔。
e、墙板的安装顺序,当有门洞口时,应从门洞口处向两端依次推进;当无门洞口时,应从一端向另一端顺序安装。
f、每块墙板安装完毕,应用靠尺检查墙面的垂直度和平整度。
g、有门窗洞口的墙体,门窗采用后塞法安装,洞口余量最多不超过10mm。
h、墙板原则上不得横向开槽埋线管。
当竖向走线时,开槽深度不宜大于25mm。
4、条板隔墙安装注意事项①、条板安装前,应进行合理选配,将误差较大、受潮变形的条板挑出,以保证隔墙的安装质量。
一、设计要求:本项目共有11个楼号:A1、A2、A3、A5、B1、B2、B5、B6、B8、C2、C3,根据设计要求,其住宅楼内隔墙采用10mm厚GRC轻质隔墙板,在厨房、卫生间等部位需要预埋木砖等吊挂件的应由厂家配合施工。
平面图中所有虚线所示可拆卸轻质隔墙,如要砌砖,必须在所示位置上,不得随意砌筑,以免破坏结构的整体性。
二、施工准备:(一)材料及机具:1、GRC轻质隔墙板:是耐碱玻璃纤维增强水泥空心板(在玻璃纤维配方中,加入锆、钛等耐碱性较好的元素,提高了耐碱性腐蚀的能力,水泥采用低碱水泥或低碱水泥砂浆),用于建筑工程中GRC产品有:外墙板、内墙装饰板、天花板、永久性模板、阳台栏板,分户隔板等。
具有安装简便、干法作业,没有建筑垃圾,现场干净,不受施工周期限制,隔墙安装好即可进行表面装饰。
另具有装饰和加工性能好:可锯、可刨、可钻孔、可做预埋件,方便施工;可直接刮腻子,涂刷各种涂料,粘贴瓷砖、壁纸等多种饰面.GRC轻质隔墙板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板.标准板一般用于隔墙、其它工程需要确定的规格进行加工。
规格:长×宽×厚=2000~3000㎜×600㎜×90㎜(若墙高超过3000㎜时,应错缝搭接).门窗洞等处特制有加固板和丁字型板。
技术要求:(1)面密度≤48㎏/㎡;(2)抗折破坏荷载≥5500N;(3)单点吊挂力≥800N;(4)抗冲击性≥5次;(5)燃烧性能:不燃;(6)耐火极限≥2。
5h;(7)收缩率≤0.8mm/m;(8)含水率≤10%;(9)空气隔声量≥35dB.2、胶粘剂:采用水泥类胶粘剂。
可用4115建筑胶粘剂,(或众霸Ⅱ型胶),配制用水泥应用425等级硫铝酸盐水泥,配合比(重量比)是,胶:水泥:砂=1:1:2,拌合成适当稠度即可.胶粘剂调制量以一次不超过20min使用为准,或采用EC-6型胶(是以VAE树脂乳液为主剂,配以多种助剂制成):水=1:1(重量比),混合成胶液,425水泥:细砂=1:2,拌合成干砂浆,再加入胶液拌制或适当稠度的EC-6聚合物水泥砂浆胶粘剂,其粘结强度≥1。
第 1 页筑龙网 w w w .s i n o a e c .c o m 《9—17增强水泥(G R C )空心条板隔墙施工工艺标准》 资料编号:G Y 917-19969—17 增强水泥(GRC)空心条板隔墙施工工艺标准(917—1996)1 范围本工艺标准适用于住宅工程及与之相类似的一般民用建筑工程中增强水泥空心条板隔墙的施工。
2 施工准备2.1 材料及工具:2.1.1 增强水泥空心条板:增强水泥空心条板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
标准板用于一般隔墙。
其它的板按工程设计确定的规格进行加工。
2.1.1.1 规格:普通住宅用的板规格为: 长(L) 2400~3000mm 宽(B) 590~595mm 厚(H) 60、90mm 公用建筑用的板规格为: 长(L) 2400~3900mm 宽(B) 590~595mm 厚(H) 90mm 2.1.1.2 技术要求:面密度≤60kg/m2抗弯荷载≥2.0G(G为板材的重量单位,N) 单点吊挂力≥800N 料浆抗压强度≥10MPa 软化系数≥0.8 收缩率≤0.08%2.1.2 胶粘剂:水泥类胶粘剂。
用于增强水泥空心条极与基体结构之固定、板缝处理、粘贴板缝和墙面转角玻纤布条。
初凝时间>0.5h 粘结强度>1.0MPa2.1.3 50mm宽中碱玻纤带及玻纤布:用于板缝处理。
布重>80g/m 2,8目/in第 2 页筑龙网 w w w .s i n o a e c .c o m 《9—17增强水泥(G R C )空心条板隔墙施工工艺标准》 资料编号:G Y 917-1996 断裂强度:25mm×100mm布条 经向>300N 纬向>150N 2.1.4 石膏腻子:用于满刮墙面。
腻子的性能:抗压强度>2.5MPa;抗折强度>1.0MPa;粘结强度>0.2MPa;终凝时间3h。
一、设计要求:本项目共有11个楼号:A1、A2、A3、A5、B1、B2、B5、B6、B8、C2、C3,根据设计要求,其住宅楼内隔墙采用10mm厚GRC轻质隔墙板,在厨房、卫生间等部位需要预埋木砖等吊挂件的应由厂家配合施工。
平面图中所有虚线所示可拆卸轻质隔墙,如要砌砖,必须在所示位置上,不得随意砌筑,以免破坏结构的整体性。
二、施工准备:(一)材料及机具:1、GRC轻质隔墙板:是耐碱玻璃纤维增强水泥空心板(在玻璃纤维配方中,加入锆、钛等耐碱性较好的元素,提高了耐碱性腐蚀的能力,水泥采用低碱水泥或低碱水泥砂浆),用于建筑工程中GRC产品有:外墙板、内墙装饰板、天花板、永久性模板、阳台栏板,分户隔板等。
具有安装简便、干法作业,没有建筑垃圾,现场干净,不受施工周期限制,隔墙安装好即可进行表面装饰。
另具有装饰和加工性能好:可锯、可刨、可钻孔、可做预埋件,方便施工;可直接刮腻子,涂刷各种涂料,粘贴瓷砖、壁纸等多种饰面。
GRC轻质隔墙板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。
标准板一般用于隔墙、其它工程需要确定的规格进行加工。
规格:长×宽×厚=2000~3000㎜×600㎜×90㎜(若墙高超过3000㎜时,应错缝搭接)。
门窗洞等处特制有加固板和丁字型板。
技术要求:(1)面密度≤48㎏/㎡;(2)抗折破坏荷载≥5500N;(3)单点吊挂力≥800N;(4)抗冲击性≥5次;(5)燃烧性能:不燃;(6)耐火极限≥2.5h;(7)收缩率≤0.8mm/m;(8)含水率≤10%;(9)空气隔声量≥35dB。
2、胶粘剂:采用水泥类胶粘剂。
可用4115建筑胶粘剂,(或众霸Ⅱ型胶),配制用水泥应用425等级硫铝酸盐水泥,配合比(重量比)是,胶:水泥:砂=1:1:2,拌合成适当稠度即可。
胶粘剂调制量以一次不超过20min使用为准,或采用EC-6型胶(是以VAE树脂乳液为主剂,配以多种助剂制成):水=1:1(重量比),混合成胶液,425水泥:细砂=1:2,拌合成干砂浆,再加入胶液拌制或适当稠度的EC-6聚合物水泥砂浆胶粘剂,其粘结强度≥1.1Mpa,用途:用于GRC板与基体结构之固定,板缝处理粘贴板缝和墙面转角玻纤布条。
SGBZ-0338增强水泥(GRC聚苯复合板外墙内保温施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20011、范围本工艺标准主要适用于居住建筑,也可用于托幼、医疗等使用功能与居住建筑相近的民用建筑。
外墙主体结构一般为粘土砖墙或钢筋混凝土墙,内侧为增强水泥(GRC)聚苯复合板的工程。
2、施工准备2.1材料及主要机具:2.1.1增强水泥(GRC聚苯复合保温板:增强水泥聚苯复合保温板是以硫铝酸盐水泥为胶结料,掺适量的珍珠岩,加水制成浆料,用玻璃纤维网格布增强,与自熄性聚苯复合浇筑而成。
规格尺寸:长2400 〜2700mm,宽595mm,厚50mm、60mm。
技术性能:面密度w 30kg/m2,含水率w 15%当量热阻》0.8m2 • k/W,软化系数》0.8,面层增强水泥抗压强度》10MPa,收缩率w 0.08%,抗弯荷载》1.8G (G为板的重量单位N)。
2.1.2胶粘剂:水泥类胶粘剂。
用于保温板与墙体固定、板缝处理和粘贴板缝与墙面转角玻纤布条。
胶粘剂的性能:初凝时间〉0.5h,粘结强度〉1.0MPa。
2.1.3石膏腻子:用于满刮墙面。
其性能如下:抗压强度〉2.5MPa,粘结强度〉0.2MPa ,抗折强度〉1.0MPa,终凝时间3h2.1.4玻纤网布条:用于板缝处理(宽50mm )和墙面转角处附加层(宽200mm )。
中碱涂塑玻纤网格布8 目/in布重〉80g/m2断裂强度25mm x 100mm布条经向〉300N,纬向〉150N2.1.5主要机具:地齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬棍、钢尺、橡皮锤、木楔、钻、扁铲等。
22作业条件2.2.1结构已验收,屋面防水层已施工完毕。
墙面弹出+50cm标高线。
2.2.2内隔墙、外墙门窗口、窗台板安装完毕。
2.2.3水暖及装饰工程分别需用的管卡、炉钩、窗帘杆耳子等埋件留出位置或埋设完毕,电气工程的暗管线、接线盒等必须埋设完毕,并应完成暗管线的穿带线工作。
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录
建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表
施工技术交底记录。
