安全技术交底单SJL22
3)人字骨架(支骨架)个数及间距,参照施做段落的坡高及坡率按下表(表2-1、2-2)施做。
表2-1 边坡参数表
里程范围位置最大高度护坡工艺边坡总级数边坡分级边坡高度坡率
K109+070~K109+180 右23 人字形骨架护坡
共3级
第1级8 m 1.25 人字形骨架护坡第2级8 m 1.50 喷播植草第3级 5 m 1.50
K109+095~K109+240 左28
锚杆格梁
共4级
第1级8 m 1.25 人字形骨架护坡第2级8 m 1.50 人字形骨架护坡第3级8 m 1.50 喷播植草第4级 3 m 1.50 表2-2 人字骨架设计表
4)沟槽开挖时需挂线施工,保证线型顺直,沟槽完成后,槽底的浮土及杂物需清理干净,待项目部人员验收合格后,方可进行下道工序。
2.2、预制块砌筑
精选可编辑。
中交股份哈尔滨至大连铁路客运专线边坡防护施工技术交底中交第二公路工程局有限公司哈大铁路客运专线工程经理部一分部二00八年七月浆砌边坡防护技术交底一、设计方面1、浆砌片石拱形骨架路堑自下而上布置,路堤自上而下布置,沿坡面拱间净距为3米,最后布置的几个可适当调整拱形骨架拱间净距。
2、浆砌片石拱形骨架厚度为60厘米,宽度为60厘米、拱形部分宽度为50厘米。
3、浆砌片石拱形骨架埋入土质边坡深度不小于50厘米。
4、浆砌片石拱形骨架两边部设置C20混凝土挡水预制块,拱形部分仅在下边部设置混凝土挡水预制块;混凝土预制块埋入浆砌片石拱形骨架中20cm,外露10cm,混凝土预制块需与浆砌片石同时施工,并保证其砌筑牢固,埋入土中深度10cm。
5、C20混凝土预制块需与浆砌片石同时施工,并保证其载砌牢固。
6、单级路堑边坡单级路堑边坡小于3m时采用M10浆砌片石护脚防护,护脚高度自侧沟平台向上1.2m;护脚厚度0.3m。
护脚以上边坡采用植草种紫穗槐防护。
当单级路堑边坡大于3m小于6m时,采用预制C15混凝土空心砖进行防护,空心砖内培植客土植草兼种紫穗槐。
护坡下部设置C15片石混凝土脚墙基础。
当单级路堑边坡大于等于6m时,采用骨架间距3m的M10浆砌片石骨架进行防护,骨架埋入土质边坡不小于0.5m,骨架内培植客土植草兼种紫穗槐,与骨架下部设置C15片石混凝土脚墙基础。
路基两侧侧沟平台采用M10浆砌片石加固,加固厚度不小于0.3m。
7、多级路堑边坡当上级边坡的高度小于3m时采用M10浆砌片石护脚防护,护脚高度自边坡平台向上1.2m,护脚厚度0.3m。
护脚以上边坡采用植草防护;当上级边坡的高度大于3m时,应采用骨架间距3.0m的M10浆砌片石骨架进行防护,骨架埋入土质边坡不小于0.5m,骨架内植草并种紫穗槐防护。
下级边坡采用净距3.0m的M10浆砌片石拱型骨架,骨架内植草并种紫穗槐防护。
一级边坡骨架下部设置C15片石混凝土脚墙基础,二级边坡骨架下部采用M10浆砌片石基础。

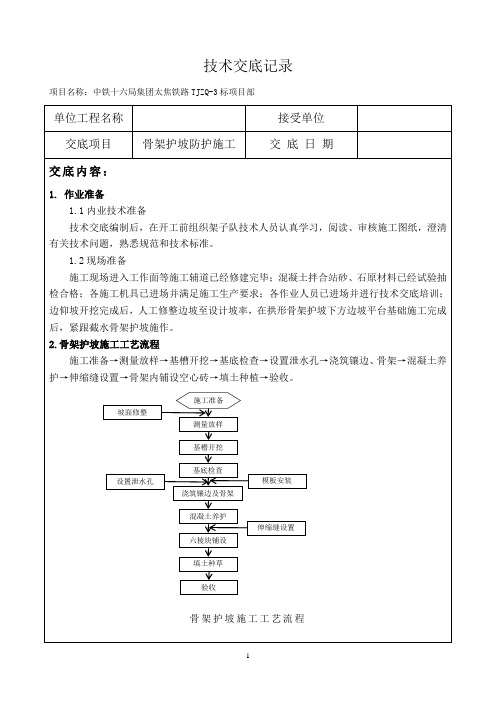

技术交底记录项目名称:中铁十六局集团太焦铁路TJZQ-3标项目部3.截水骨架护坡施工过程3.1施工准备a、原材料准备混凝土采用搅拌站集中拌合,骨架模板采用定型钢模,镶边及踏步模板采用竹胶板。
b、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备。
3.2测量放样根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(主骨架宽0.8m,骨架净距宽*高=3m*3m,具体见下图;要求放出骨架起终点侧边、底部和顶部镶边线、主骨架及支骨架线,并洒白灰线标示。
3.3基槽开挖基槽采用人工开挖(主骨架截面为U型,宽0.8m,厚0.6m,嵌入坡深0.5m,L型支拱骨架宽0.4m,厚0.5m,嵌入坡深0.4,外露截水槽0.1m*0.1m;骨架护坡起终点采用C25混凝土镶边封闭,宽0.6m,厚0.5m),开挖时从上到下进行开挖,并修筑方便施工人员上下的台阶。
基槽开挖沿线路方向长度不能太长,能保证两个伸缩缝间混凝土施工循环就可以,在基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏边坡质量。
基槽挂线开挖,以确保基槽尺寸符合设计要求。
基槽在开挖时,严格按4、施工注意事项4.1骨架护坡施工前,应清刷坡面浮土,确保护坡工程置于稳定的坡面上,避免坡面岩土失稳下滑造成护坡混凝土开裂。
4.2骨架护坡施工顺序应自下而上,先施工基础再施工上部护坡,严禁无基础致护坡悬浮的情况发生。
4.3伸缩缝必须严格按照设计进行设置。
4.4施工过程中应做好临时排水,镶边泄水孔及渗水地段排水设施严格按照设计施工。
4.5混凝土施工完成后必须做好养护管理,避免由于养护不当使混凝土表面产生收缩裂缝影响观感质量。
4.6对干燥的挖方槽底要适当洒水润湿,以防混凝土水分过多流失,造成混凝土开裂。
拱形骨架护坡施工安全交底1. 施工概述本项目的施工目标是在指定区域内建造拱形骨架护坡。
该护坡结构是为了保护斜坡,防止土壤侵蚀和滑坡。
2. 安全要求2.1 施工人员必须具备相关的专业技能和经验,熟悉施工流程和安全规范。
2.2 施工现场必须设立明显的安全标识,包括警示牌和安全警戒线,以确保施工区域的安全。
2.3 施工现场必须保持整洁有序,避免杂物和障碍物妨碍施工和交通。
2.4 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等,并且正确使用和维护。
2.5 施工现场必须配备必要的消防器材,并且进行定期检查和维护。
2.6 施工过程中,严禁酗酒、吸烟或使用任何影响工作安全的物品。
3. 施工措施3.1 施工前,必须进行必要的现场勘察和土壤分析,确定施工的可行性和安全性。
3.2 施工过程中必须按照相关规范和流程进行,确保施工质量和工期的可控性。
3.3 施工现场必须设立安全通道,方便人员和设备的进出,并确保通道的安全和畅通。
3.4 施工过程中必须按照操作规程进行,禁止擅自改变或省略施工步骤。
3.5 施工过程中必须定期检查施工设备和工具的安全状况,发现问题及时处理和修复。
3.6 施工结束后,必须进行相关的验收和整理工作,确保施工结果的合格和安全。
4. 突发事件应急措施4.1 如果发生火灾,立即启动紧急疏散计划,通知所有人员迅速撤离施工现场,并使用灭火器进行初期灭火。
4.2 如果发生天气恶化(如雷暴、大风等)或发生地震等自然灾害,立即停工并撤离施工现场,确保人员的生命安全。
4.3 如果发生人身意外伤害事故,立即进行紧急救治,并及时报告相关部门和上级领导。
5. 监督和检查5.1 监理人员必须定期对施工现场进行检查,核实施工质量和安全情况,并及时提出改进意见和建议。
5.2 施工单位必须配合监理人员的检查工作,并积极整改存在的问题和隐患。
5.3 监理人员和施工单位必须定期开展安全培训和交流,提高工作人员的安全意识和技能水平。
(施工方案)修改拱形骨架护坡施工技术交底(可以直接使用,可编辑优秀版资料,欢迎下载)技术交底书施工、安全、质量技术交底书海南省万宁至洋浦高速公路WYTJ12标人字型骨架防护首件施工总结审批:中交隧道工程局海南省万宁至洋浦高速公路WYTJ12标项目经理部二〇一七年十月目录1、工程概况 (1)2、施工目标 (1)3、人员机械配置 (2)3.1现场人员配置计划 (2)3.2施工机械配置计划 (2)4、材料准备情况 (3)5、施工工艺流程 (3)5.1施工工艺流程图 (3)5。
2施工准备 (3)5。
3主要施工工序方法 (3)5。
4安全施工保障措施 (7)6、首件施工中存在的不足 (8)7、后期施工改进措施 (8)8、总结 (8)人字型骨架防护首件施工总结为加强工程质量管理,消除质量通病,消除重大质量事故和质量隐患,检验预先拟定的人字型骨架防护施工工艺和流程,更好的指导后续施工,确保路基防护施工质量,根据项目的精心组织,规范施工,人字型骨架防护首件施工已经结束,现将首件人字型骨架防护施工过程以及出现的问题总结如下:1、工程概况首件人字型骨架防护施工段选择K152+800~K152+900,平均高5。
9m,主要工程量:M10浆砌片石204m³,C25混凝土预制块66。
2m³,其结构形式如下。
图1-1 H≥4m路段的填方边坡防护图2、施工目标通过首件施工,一方面检测拟定的施工方案可行性,施工过程中若发现问题及时记录并处理,一方面取得相关技术参数为后续施工提供宝贵经验,同时通过首件施工,进一步熟悉设计规范和技术要求,根据项目本身特点,确定砌筑材料、施工检验标准,最终形成最优的施工工艺和施工组织。
3、人员机械配置3.1 现场人员配置计划表3—1 主要人员配置计划3.2 施工机械配置计划根据工程特点和现场实际情况,对人字型骨架防护施工设备进行合理的配置,确保本工程高质高效地完成,首件主要机械设备配置如下:表3—2 主要施工机械设备配置计划4、材料准备情况各种原材料在施工前必须具备相应的材料检验报告,材料经检验合格才能进场,相关配合比已确定和批准。
中交x公局xxxx高速公路总承包工程经理部x分部三级技术交底书编制单位:xx总承包工程x分部工程部主送单位编号xx03-0x工程路基工程日期2014年1月12日名称/部位拱形、菱形护坡施工1.菱形护坡1.1施工工艺流程施工流程:施工准备→测量放样→边坡修整→基槽开挖挂线放样→砂浆拌制→护脚浆砌→安装泄水槽、检修踏步侧壁砼块→网格(检修踏步)砌筑→安装边坡护肩拱眉挡水砼块→拱肩砌筑→砌体抹面、勾缝→洒水养护→回填种植土→植草。
1.2施工材料⑴、浆砌防护的材料主要是砂、片石、水泥。
材料进场前需对各种原材料的品质进行实验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
实验室提供施工的砂浆的配合比,拌合场应该按配合比调配砂浆。
⑵、片石质量要求。
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30mp。
由于浆砌片石设计厚度为35cm,所以片石厚度应在20~25cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
⑶、细集料。
浆砌片石施工中使用的砂宜为中粗砂。
1.3主要工序的施工对边坡清理完毕后,将场地清理平整,合理解决原材料堆放、电力、水源的问题。
⑴、坡面修整按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。
坡面整修经验收合格后,方可进行下道工序施工。
⑵、测量放线按设计图纸对拱型骨架轮廓进行放样,并钢尺对基槽开挖位置准确定位。
对于弧形部分应定出圆心位置然后撒线画出弧线。
⑶、基槽开挖菱形骨架基槽采用机械配合人工开挖的方法,基槽开挖时应注意几何尺寸位置的准确,开槽深度为垂直坡面以下35cm,宽度为40cm,在竖向骨架基槽内每隔2~3m开挖一道防滑台阶。
拱形护坡施工技术交底一、施工前准备工作拱形护坡作为一种常见的施工工艺,在施工前需要进行一系列的准备工作,以保证施工的顺利进行。
首先,需要对拱形护坡的施工区域进行勘测,确定地形状况和施工难度。
在勘测过程中,要注意对施工区域的土壤质量、坡度和坡度变化等进行详细记录,并进行分析。
其次,需要制定详细的设计方案,确定施工的具体操作步骤和材料需求。
最后,需要组织人员进行技术交底,确保施工人员对拱形护坡施工技术的了解和掌握。
二、施工材料准备拱形护坡的施工需要准备一系列的材料,包括但不限于护坡砖、胶水、水泥、砂浆等。
在准备施工材料时,要注意选择质量稳定的产品,并统一进行验收和编号,以防止混乱和损耗。
三、施工工艺及步骤1. 清理施工区域:施工前要对施工区域进行清理,清除杂草、石块等,确保施工区域的平整度。
2. 土壤处理:对施工区域的土壤进行处理,去除松动土和浮土,并进行均匀压实,以提供一个稳定的基础。
3. 设计并铺设定位线:根据设计方案确定拱形护坡的开挖范围和施工高度,使用绳子或木条等材料进行定位并标示。
4. 开挖土坑:按照设计方案要求,在定位线内进行开挖土坑,土坑深度一般为护坡砖的高度加一定厚度的基础。
5. 坡面处理:对土坑的坡面进行处理,保持较平整的斜坡,以便后续施工。
6. 砌筑护坡砖:用胶水和砂浆将护坡砖一块一块地砌筑到坡面上,注意砖与砖之间的垂直度和水平度要保持一致。
7. 粘贴防护层:将防护层材料粘贴在护坡砖的表面,以保护护坡砖不易受损。
8. 灌注砼:将水泥、砂浆等材料按照一定的比例混合均匀,并倒入预留的开槽中,填满土坑。
9. 表面处理:用抹光工具将灌注的砼表面进行抹平,使其更加平整。
10. 养护:对施工完成后的拱形护坡进行养护,使用水进行湿润保养,并进行适当的覆盖保护,以确保施工质量。
四、施工注意事项1. 施工人员要按照工艺要求进行操作,注意安全,避免发生意外事故。
2. 施工区域要保持整洁,清理施工垃圾和废料,避免对周边环境造成污染。
拱形骨架护坡施工技术交底
单位工程名称:路基工程编号:QRCJⅢ-Ⅱ-LJ-JSJD-3-010
工程项目路基工程
工程
部位
路基工程
接受
班组
工程数量进度要求
验收标准及质量要求一、工程概况
本段路基左侧DK129+500-DK130+180及右侧DK129+540-DK130+180边坡采用带截水槽的C25混凝土拱形骨架护坡防护,内铺C25混凝土六边形空心块,块内种紫穗槐并撒草籽。
二、质量标准
拱形骨架各部允许偏差、检验数量及检验方法序号项目允许偏差施工单位检查数量检验方法
1 平面位置±50mm
每段护坡抽样检验
4点
采用符合精
度要求的仪
器测量
2 基底高程±50mm
每段护坡抽样检验
3点
3 坡顶高程
-20 mm
每段护坡抽样检验
3点
4 骨架净距±50mm
每段护坡抽样检验
6处(上、中、下部
各2处)
尺量5
骨架宽度及边
槽高度
≥设计值尺量6
骨架宽度及边
槽高度
≥设计值尺量7
护肩、镶边及
基础厚度、宽
度
≥设计值
每段护坡抽样检验
3组
尺量8
踏步宽度、厚
度
≥设计值
没踏步抽样检验1
处
尺量
9 坡面平整度≤40mm
每段护坡抽样检验
3处
3.0m长直尺
量测
工
艺
流
程
及
施
工
先
后
顺
序
三、工艺流程
工艺细则及操作要点四、操作要求
1、施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
2、骨架砌筑前应按设计形式、尺寸挂线放样,开挖沟槽,沟槽尺寸根据骨架尺寸而定。
3、原材料的要求:材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆配合比。
4、施工设备:小型运输设备,振捣器。
5、施工场地:对路堑边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
施工放样
坡面整修
脚墙开挖
脚墙浇筑
坡面沟槽开挖
骨架基础砌筑
设置挡水块
主、次骨架砌筑
培土植草
施工技术措施五、施工技术措施
1、拱形骨架净距宽×高=3m×3m,拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.8m,骨架嵌入路堤边坡深0.6m,外露截水槽0.1m,宽0.1m。
条形基础,底宽0.8m,深1.0m,地面(护道)以上高度1.0m范围骨架内采用C25砼护坡防护,厚0.4m。
2、骨架以强度等级不低于C25的混凝土浇筑,截水槽部分采用强度等级不低于C25的素混凝土预制块砌筑,尺寸为0.3m(长)×0.25(宽)×0.1m(厚)。
3、每隔4个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.3m。
4、为便于养护,在适当位置设宽0.6m,厚0.6m的C25砼踏步,踏步两侧的骨架的流水面宽度均为0.3m。
5、拱形骨架内种紫穗槐防护。
6、当路堤设有边坡平台时,平台以上采用拱形骨架护坡防护,平台及以下边坡高大于3m时采用骨架护坡防护,边坡高小于3m时采用六边形空心块防护。
7、砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。
骨架应与坡面密贴,骨架基础与下部浆砌片石侧沟平台连接时,应整体砌筑,灰浆饱满不留缝隙。
8、夜间施工要配备足够的照明。
9、工作前必须对各种机具、设备、电路、电源进行检查,发现问题及时整修,达到完好状态,方可使用。
10、作业完毕后应将现场清理干净,防止污染。
现场施工机具摆放整齐。
11、挖掘机启动后,禁止任何人员站或坐在铲斗、动臂、履带板上或机棚上。
准备作业前,操作工要发出预备信号或喇叭,确认安全方可作业。
12、挖掘机回转时,禁止用反向逆转的方式使其制动。
13、施工中制定合理的作业程序和机械车辆走行线路,现场设专人指挥、调度,并设立明显标志,防止相互干扰碰撞,机械作业要留有安全距离,确保协调、安全施工。
14、护脚、主骨架、副骨架、护肩开挖线要准确放出,要与边坡高度相适应。
15、将挖出的土方均匀撒在骨架之间的坡面上,不得乱堆乱放。
16、必须挂双线施工,以控制骨架位置及坡度。
17、骨架基槽开挖深度要够。
18、施工现场作好各类原材料及半成品的标识工作,不得乱堆乱放。
施工常见事故分析及处理七、注意事项
1、砂浆运至施工现场应倾置于铁皮上,严禁与浮土直接接触。
2、砌筑前应在干净、湿润的基础表面铺一层砂浆再砌筑空心砖,砌块间应砂浆饱满,粘结牢固,砌筑时,底浆应铺满,竖缝砂浆应先在已块侧面铺放一部分,然后于砖块放好后填满捣实。
3、砌筑骨架按设计要求在每条骨架的起讫点挂线放样,然后开挖骨架沟槽,沟槽尺寸根据骨架尺寸而定;施工时先砌筑骨架衔接处,再砌筑其它部位骨架,两骨架衔接处于同一高度;砌体尺寸、厚度、线型等必须达到规范要求。
4、砌筑前上层砌块应避免振动下层砌块,砌筑工作中断后,恢复砌筑时,已砌筑的砌层表面应加工、清扫和润湿。
5、混凝土浇筑完成后应及时进行洒水养护,养护周期不少于14天。
养护期间避免外力碰撞、振动或承重。
5、骨架砌筑完成后,应将坡面整平。
6、选择合适的草种,注意多种草种混合,增加物种的多样性,增强抗杂草能力。
根据选取的土壤肥力、肥料种类、土质特点、当地气候及水文等具体情况,选定喷播物料,并通过试验分析确定配比,以改善路基边坡土壤的酸碱度和土壤肥力。
安安全环境保护措
施 八、安全要求
(1)建立严格的安全管理制度及严格的安全奖惩措施。
(2)附属工程施工前应对所有参与该项目施工的人员进行必要的岗前培训,只有经培训合格的人员才能持证上岗作业。
(3)施工人员进入施工现场严格按劳保着装要求着装,班前进行安全施工技术交底,每日进行安全巡检,每月进行安全考核,奖惩月月兑现。
(4)施工前应检查作业区围岩稳定情况,必要时进行适当处理,各种比较固定的机械应布置在围岩稳定或设支护的地段。
(5)预制构件吊装时,各种临时起重设施或机械在实施前须经方案论证。
起重机械作业半径内严禁站人。
(6)附属工程施工应遵循由下至上的施工顺序。
(7)渗沟开挖应自下游向上游进行,应随挖随支撑并迅速回填,防止造成坍塌;支撑渗沟应间隔开挖。
(8)严禁违章操作、野蛮施工,高空作业时搭设的工作平台须牢固可靠,并设置拦杆、挂安全防护网,在醒目处设立安全警示标志。
上、下平台必须有稳固的通道。
(9)施工现场平台上各种工具要摆放整齐,防止工具等物件从平台上坠落砸伤人员。
(10)沟槽开挖时,尽量减少粉尘对人及环境的伤害及污染。
九、环保要求
9.1环境保护措施
1、在场地清理过程中,各种材料、设备按规定堆放整齐,不得占用便道和已有的道路。
2、清洗施工机械、设备及机具废水、废油等有害物质及生活用水不得随意排放,以防止污染水质和土壤。
3、临时用地使用完毕后及时复耕,防止水土流失。
4、严禁乱排乱放,施工所产生的垃圾和废弃物质,应根据各自不同情况,分别处理,不得裸露弃置。
9.2现场文明施工
施工中积极开展文明施工活动,实行标准化、规范化文明施工。
施工队伍进入
现场后,要进行动员和教育,要求所有人员自觉维护工地周围居民的正常生产、生活秩序,搞好工民关系,以保证工程施工顺利进行。
1、做好施工现场规划,设置施工便道,提供足够的照明、看守设施,设置必
要的指示牌、警告牌。
2、切实做好现场环境的保护工作,尽可能减少环境污染。
(1)对于挖出土及施工废料要用斗车及时清理,并堆放到指定地点,自觉遵守院规校纪,维护周边环境。
(2)在空载情况下,机械尽量采用低油门,以减少噪音污染。
(3)夜间施工一律不准高声喧哗,以免影响居民休息。
3、物料堆放,整洁有序。
4、加强机具的维护保养、清洗检修工作。
5、搞好同甲方、监理单位的协调配合工作。
1、设计图纸3、参数表
主要附件
2、施工草图4、签到表
施工负责人工程技术负责人安全员质量监督检查员交底人交底时间工段长签知班组签知。
