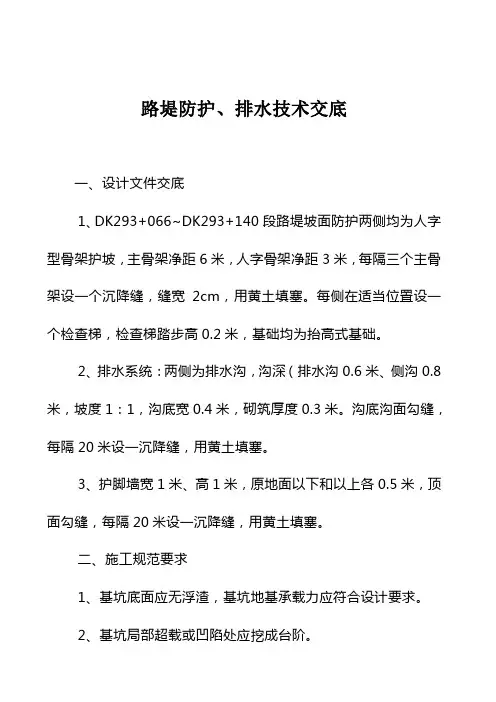

路堤防护、排水技术交底一、设计文件交底1、DK293+066~DK293+140段路堤坡面防护两侧均为人字型骨架护坡,主骨架净距6米,人字骨架净距3米,每隔三个主骨架设一个沉降缝,缝宽2cm,用黄土填塞。
每侧在适当位臵设一个检查梯,检查梯踏步高0.2米,基础均为抬高式基础。
2、排水系统:两侧为排水沟,沟深(排水沟0.6米、侧沟0.8米,坡度1:1,沟底宽0.4米,砌筑厚度0.3米。
沟底沟面勾缝,每隔20米设一沉降缝,用黄土填塞。
3、护脚墙宽1米、高1米,原地面以下和以上各0.5米,顶面勾缝,每隔20米设一沉降缝,用黄土填塞。
二、施工规范要求1、基坑底面应无浮渣,基坑地基承载力应符合设计要求。
2、基坑局部超载或凹陷处应挖成台阶。
3、砌筑应采用挤浆法砌筑,确保灰缝饱满。
砌块应大面朝下,丁顺相间,互相咬紧,上下错缝,不得有通缝和空缝,砌体周边应平顺缝齐。
4、砌体砂浆由施工单位每100m3砌体的砂浆取1组试件,不足100 m3按取一组试件。
5、砌体应采用坚硬,不易风化的片石砌筑,片石强度不得低于MU30。
6、各砌层应先砌外圈定位砌块,并与里层砌块交错连成一体。
定位砌块宜选用表面较平整且尺寸较大的石料,定位砌缝应满铺砂浆,不得镶嵌各方向尺寸小于15cm的小石块。
7、定位砌块砌完后,应先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。
砌筑腹石时,石料间的砌缝应相互交错、咬搭,砂浆密实。
石料应大小搭配,较大的石料应以大面为底,较宽的砌缝可用小石块挤塞。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
8、定位砌块表面砌缝的宽度不得大于4cm。
砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
9、砌体表面的勾缝,应符合设计要求,并应在砌体砌筑时留出2cm深的空缝。
勾缝采用凹缝。
勾缝所用的砂浆强度,不得小于砌体所用的砂浆强度。
交底内容:
编制:复核: 签收:年月日
交底内容:
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底书外,还要以书面形式进行技术交底;
编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底书外,还要以书面形式进行技术交底;
附属二工班
交底内容:
(1)透水土工布:质量400g/m2,厚度》2.8m ;断裂强力》20.5kN/m,断裂伸长率:纵向 < 60%CBR 顶破强力》3.5kN ;等效孔径090=0.07〜0.1m ;渗透系数1.0〜3.0 x 10-
cm/s ; 撕破强力:纵向〉0.56kN ,横向〉0.56kN.
编制: 复核: 签收: 年 月 日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底书外,还要以书面形式进行技术交底;
工程名称
现浇式拱型骨架护坡

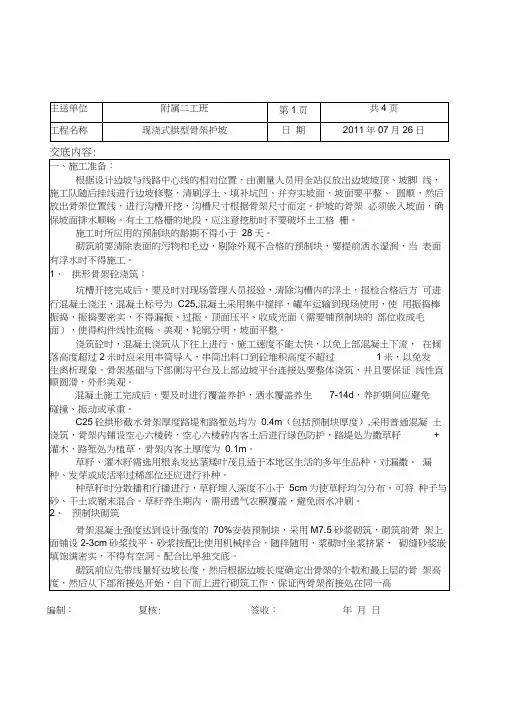

2011年07月26日
主送单位
C25混凝土帽石。
骨架护坡施工技术交底一、引言骨架护坡施工技术是一种常用的护坡方式,通过利用骨架结构来加固和保护坡体,以防止坡体滑坡、坡面冲刷等不良地质现象的发生。
本文将从施工前的准备工作、施工工艺流程、材料选用等方面进行详细的技术交底,以确保骨架护坡施工的质量和安全。
二、施工前的准备工作1. 勘察与设计:根据施工地的具体情况,进行坡体勘察与设计工作,确定骨架护坡的具体方案。
2. 准备材料:根据设计方案,采购所需的材料,如骨架结构材料、填充材料等。
3. 施工人员培训:对施工人员进行相关的技术培训,使其了解骨架护坡施工的要点和安全注意事项。
三、施工工艺流程1. 清理坡面:清理坡面的杂草、泥沙等杂物,确保坡面清洁。
2. 搭建骨架结构:根据设计图纸,搭建骨架结构,采用钢筋混凝土或钢结构材料,确保护坡结构的牢固和稳定。
3. 填充材料:在骨架结构内填充适当的填充材料,如石子、碎石混凝土等,使骨架结构能够承受坡体压力。
4. 防渗层处理:在填充材料上进行防水处理,以防止水土流失和坡面渗漏。
5. 植被恢复:施工完成后,根据需要进行植被恢复工作,种植适宜的植物,以加固土壤和美化环境。
四、材料选用1. 骨架结构材料:根据设计要求和实际情况,选择合适的骨架结构材料,如钢筋混凝土、钢结构等。
材料应具有足够的强度和耐久性。
2. 填充材料:选择适宜的填充材料,如石子、碎石混凝土等,填充材料应具有良好的稳定性和抗压能力。
3. 防渗层材料:选择优质的防渗层材料,如聚乙烯薄膜、沥青饼等,确保防渗层的效果和使用寿命。
4. 植被材料:根据施工地的气候条件和要求,选择适宜的植被材料,如草坪草、防护植物等,以增强骨架护坡的生态效益。
五、施工质量和安全控制1. 施工质量控制:严格按照设计要求进行施工,确保骨架结构的牢固和稳定,填充材料的均匀和密实,防渗层的完整和耐久。
2. 安全控制:施工人员必须佩戴好个人防护装备,如安全帽、防护鞋等,遵守施工现场的安全规章制度,严禁违章作业和操作。

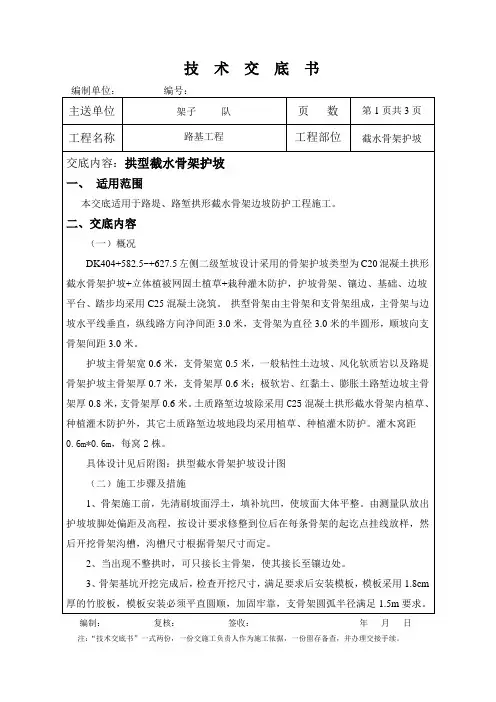

编制单位:编号:主送单位架子队页数第1页共3页工程名称路基工程工程部位截水骨架护坡交底内容:拱型截水骨架护坡一、适用范围本交底适用于路堤、路堑拱形截水骨架边坡防护工程施工。
二、交底内容(一)概况DK404+582.5~+627.5左侧二级堑坡设计采用的骨架护坡类型为C20混凝土拱形截水骨架护坡+立体植被网固土植草+栽种灌木防护,护坡骨架、镶边、基础、边坡平台、踏步均采用C25混凝土浇筑。
拱型骨架由主骨架和支骨架组成,主骨架与边坡水平线垂直,纵线路方向净间距3.0米,支骨架为直径3.0米的半圆形,顺坡向支骨架间距3.0米。
护坡主骨架宽0.6米,支骨架宽0.5米,一般粘性土边坡、风化软质岩以及路堤骨架护坡主骨架厚0.7米,支骨架厚0.6米;极软岩、红黏土、膨胀土路堑边坡主骨架厚0.8米,支骨架厚0.6米。
土质路堑边坡除采用C25混凝土拱形截水骨架内植草、种植灌木防护外,其它土质路堑边坡地段均采用植草、种植灌木防护。
灌木窝距0.6m*0.6m,每窝2株。
具体设计见后附图:拱型截水骨架护坡设计图(二)施工步骤及措施1、骨架施工前,先清刷坡面浮土,填补坑凹,使坡面大体平整。
由测量队放出护坡坡脚处偏距及高程,按设计要求修整到位后在每条骨架的起讫点挂线放样,然后开挖骨架沟槽,沟槽尺寸根据骨架尺寸而定。
2、当出现不整拱时,可只接长主骨架,使其接长至镶边处。
3、骨架基坑开挖完成后,检查开挖尺寸,满足要求后安装模板,模板采用1.8cm 厚的竹胶板,模板安装必须平直圆顺,加固牢靠,支骨架圆弧半径满足1.5m要求。
编制:复核:签收:年月日编制单位: 编号:主送单位 架子 队 页 数 第2页共3页 工程名称路基工程工程部位截水骨架护坡4、浇筑混凝土:混凝土标号采用C25砼,由拌合站统一搅拌生产,砼罐车运输至现场,混凝土达到现场后由实验员检查混凝土的塌落度、入模温度、含气量等参数浇筑时自下而上分层浇筑,振动棒振捣密实,支骨架应与主骨架同时浇筑成型,两骨架衔接处应处于同一高度。

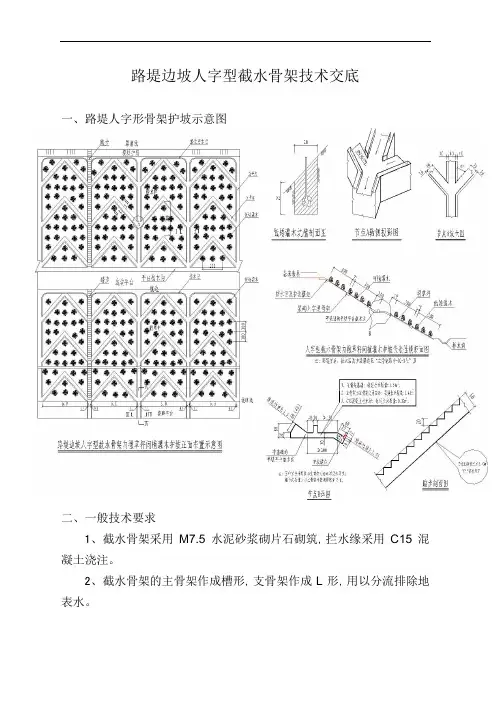

路堤边坡人字型截水骨架技术交底一、路堤人字形骨架护坡示意图二、一般技术要求1、截水骨架采用M7.5水泥砂浆砌片石砌筑,拦水缘采用C15混凝土浇注。
2、截水骨架的主骨架作成槽形,支骨架作成L形,用以分流排除地表水。
3、骨架由支骨架和主骨架组成。
主骨架和边坡水平线垂直,沟底厚0.6m,沟槽宽0.4m,深 0.1m,沟槽两侧设置 0.1m 厚 C15 混凝土拦水沿,详见“I-I 剖面图”,主骨架净间距6m;支骨架和主骨架成45°,按人字型铺设,沟底厚0.4m,沟槽宽0.4m,深0.1m,沟槽下侧设置0.1m厚C15混凝土拦水沿,详见“Ⅱ-Ⅱ剖面图”,支骨架净间距为3m。
4、护坡防护起迄点处各0.5m宽度内采用M7.5水泥砂浆砌片石镶边加固,厚0.6m。
⑸、单级护坡最大高度>6 m(多级护坡其总高度最大值>10 m)且连续长度>50m,间距50 米左右,沿坡面设浆砌片石踏步一处,以利养护作业,踏步宽 0.6m。
详见“踏步剖面图”。
三、交底范围本交底适用于兰渝铁路四分部范围内路堤边坡人字形骨架护坡。
四、交底目的深入学习领会施工规范标准及设计意图,规范施工人员的工作行为,提高现场管理人员及技术人员的业务水平,高标准、高质量地完成该项工程。
五、技术交底1、施工顺序施工准备→坡面整修→测量放样→基槽开挖→肋条预制→砌筑施工→勾缝→养护2、施工工艺(1)施工准备施工现场三通一平工作要完成进入工作面的施工辅道修建完毕。
个钢筋和沙石材料已抽检合格,各机具已进场满足施工生产要求根据工程需要及工程划分、技术员、管理人员、及其其他的人员均已到位。
(2)坡面整修按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面浮土,浆砌片石填补凹坑使坡面平整,坡面整修经验收合格后方可进行下道工序施工。
(3)测量放样确保开挖后断面的复测工作已完成,开挖坡体在人工修整后其坡比等达到设计要求,然后由项目部测量人员测量出人字形截水骨架的位臵和相应的施做起止里程,骨架砌筑前按设计图纸对拱形骨架轮廓进行挂线,并用钢尺对基槽开挖位臵准确定位。
一、交底目的为确保骨架护坡施工过程中的安全,提高施工质量,特制定本安全技术交底,要求所有参与施工的人员认真学习并严格执行。
二、工程概况1. 工程名称:______工程2. 工程地点:______地点3. 施工单位:______单位4. 施工内容:骨架护坡施工三、施工安全注意事项1. 施工前的安全检查- 作业前对施工区域进行全面的安全检查,确保施工环境安全。
- 检查施工机械、设备、材料是否完好,存在隐患的设备必须及时更换或维修。
2. 施工人员的安全培训- 所有施工人员必须接受安全培训,了解施工安全操作规程。
- 未经培训或培训不合格的人员不得上岗作业。
3. 施工现场的安全管理- 施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。
- 施工现场应保持整洁,材料堆放有序,通道畅通。
- 施工过程中,必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
4. 施工操作安全- 严格按照施工方案和操作规程进行施工,不得擅自更改。
- 施工过程中,注意观察周围环境,防止发生意外。
- 高处作业时,必须使用安全带,并做好防坠落措施。
- 电气设备操作人员必须经过专业培训,并严格遵守操作规程。
5. 施工过程中的安全监控- 施工现场设立专职安全员,负责日常安全巡查和监督。
- 发现安全隐患,立即采取措施消除,确保施工安全。
四、事故应急处理1. 事故报告- 发生事故后,立即停止作业,保护现场,并及时向上级报告。
2. 事故调查- 组织事故调查组,查明事故原因,提出处理意见。
3. 事故处理- 根据事故调查结果,对责任人进行严肃处理。
- 对事故现场进行整改,防止类似事故再次发生。
五、其他注意事项1. 施工过程中,应密切关注天气变化,遇到恶劣天气应暂停施工。
2. 施工结束后,对施工现场进行清理,确保不留安全隐患。
六、交底时间______年______月______日七、交底人______(签名)八、接受交底人______(签名)九、备注本安全技术交底作为施工过程中的重要依据,所有参与施工的人员必须严格遵守。
一、交底项目:骨架护坡施工二、交底内容:1. 施工前的准备工作1.1 仔细阅读设计图纸,了解骨架护坡的结构、材料及施工工艺。
1.2 检查施工现场,确保场地平整、排水畅通,符合施工要求。
1.3 对施工人员进行安全教育培训,提高安全意识。
2. 施工过程中的安全注意事项2.1 钢筋施工2.1.1 钢筋下料、加工过程中,应严格按照操作规程进行,防止钢筋切断机、弯曲机等设备伤人。
2.1.2 钢筋绑扎时,注意绑扎质量,确保骨架稳定性。
2.1.3 钢筋运输过程中,应绑扎牢固,防止钢筋散落伤人。
2.2 模板施工2.2.1 模板安装前,检查模板支撑是否牢固,防止模板倾倒。
2.2.2 模板安装过程中,注意模板的垂直度和平整度,确保骨架护坡的稳定性。
2.2.3 模板拆除时,应先拆除支撑结构,再拆除模板,防止模板坠落伤人。
2.3 混凝土施工2.3.1 混凝土浇筑前,检查模板、钢筋等是否符合要求,确保浇筑质量。
2.3.2 混凝土浇筑过程中,注意混凝土的流动性,防止混凝土溢出模板。
2.3.3 混凝土养护期间,加强巡查,防止因养护不当导致混凝土强度不足。
2.4 机械设备操作2.4.1 操作机械设备前,必须熟悉设备性能和操作规程,确保操作安全。
2.4.2 机械设备操作过程中,注意观察设备运行状态,发现异常立即停止操作,排除故障。
2.4.3 机械设备作业区域,设置警示标志,防止非操作人员进入。
3. 施工现场安全管理3.1 施工现场设置安全警示标志,提醒施工人员注意安全。
3.2 施工现场设置安全通道,确保人员、物资通行畅通。
3.3 施工现场设置消防设施,定期检查,确保消防设施完好。
3.4 施工现场设置应急救援设施,制定应急救援预案,提高应急处置能力。
三、检查执行情况3.1 施工过程中,定期检查安全技术交底执行情况,确保各项安全措施落实到位。
3.2 发现安全隐患,立即整改,防止安全事故发生。
四、交底人及日期交底人:(姓名)交底日期:(年月日)五、接受人项目部管理人员技术质量部安全环保部工程管理部物资部分包单位管理人员施工负责人注:本模板仅供参考,具体交底内容可根据实际工程情况进行调整。
