坡屋面混凝土浇筑方案
- 格式:docx
- 大小:13.07 KB
- 文档页数:4

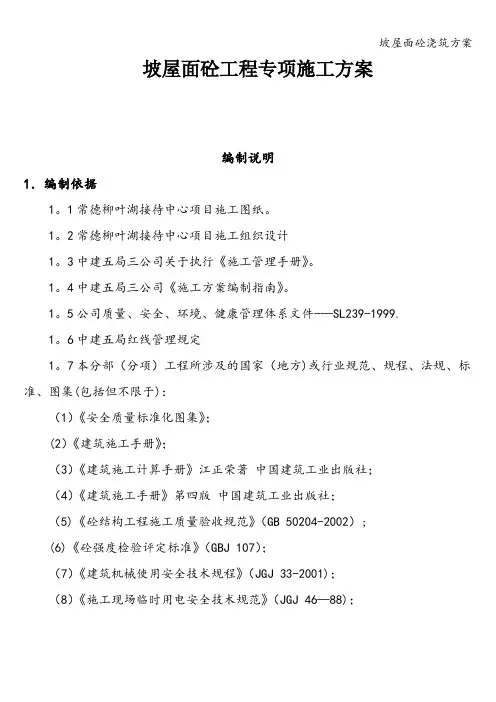

坡屋面砼工程专项施工方案编制说明1.编制依据1。
1常德柳叶湖接待中心项目施工图纸。
1。
2常德柳叶湖接待中心项目施工组织设计1。
3中建五局三公司关于执行《施工管理手册》。
1。
4中建五局三公司《施工方案编制指南》。
1。
5公司质量、安全、环境、健康管理体系文件-—SL239-1999.1。
6中建五局红线管理规定1。
7本分部(分项)工程所涉及的国家(地方)或行业规范、规程、法规、标准、图集(包括但不限于):(1)《安全质量标准化图集》;(2)《建筑施工手册》;(3)《建筑施工计算手册》江正荣著中国建筑工业出版社;(4)《建筑施工手册》第四版中国建筑工业出版社;(5)《砼结构工程施工质量验收规范》(GB 50204-2002);(6)《砼强度检验评定标准》(GBJ 107);(7)《建筑机械使用安全技术规程》(JGJ 33-2001);(8)《施工现场临时用电安全技术规范》(JGJ 46—88);2.编制说明本脚手架施工方案为常德柳叶湖接待中心项目外脚手架施工方案,根据常德柳叶湖接待中心施工图编制而成,同时报监理、建设方批准,作为指导常德柳叶湖接待中心项目外脚手架搭设的施工依据。
3.编制单位及人员本方案由常德柳叶湖接待中心项目部编制。
-—编制人员:王冠陶汝专易洋——编制日期:2013年07月21日4.发放范围4.1公司:工程部、技术部、商务合约部。
4.2项目部:各部门及作业施工队。
常德柳叶湖接待中心项目经理部2013年10月1日第一章工程概况1。
工程建设概况表1—1 工程建设概况2.工程设计概况2.1总设计概况常德柳叶湖接待中心一期由一幢综合楼、一幢大重宾楼、二幢小重宾楼和一幢员工宿舍组成,本工程为综合楼,建筑朝向沿湖面展开,由于图幅限制,自北向南分成ABCD四区,相邻分区平面夹角为30度.一层主入口门厅位于B区,西侧面向中心景观区.朝向为正南北向。
A区位于B区北侧,主要朝向为南偏东30度。
C区位于B区南侧,主要朝向为南偏西30度.D区北接C区,主要朝向为南偏西60度。
现浇混凝土坡屋面施工方案一、施工准备1.确定施工方案:根据设计要求和实际情况,确定混凝土坡屋面的坡度、施工方法和材料。
2.材料准备:准备好所需的混凝土、钢筋、木板等施工材料,并进行质量检查。
二、施工工序1.搭设脚手架:在施工现场搭设足够高度和稳定性的脚手架,确保施工人员的安全。
2.布置模板:根据设计要求,在脚手架上布置好混凝土坡屋面的模板,确保坡度和平整度。
3.安装钢筋:根据设计要求,在模板内安装好预埋钢筋,保证混凝土坡屋面的强度和稳定性。
4.施工混凝土:将混凝土按照设计配比搅拌均匀后,从模板上部倒入,利用振动棒进行振捣,确保混凝土密实。
5.养护:混凝土坡屋面养护至少持续7-14天,保证混凝土的强度和耐久性。
三、施工注意事项1.施工前应对坡屋面的围护结构进行检查,确保坡屋面的承载力和稳定性。
2.混凝土坡屋面的模板应平整牢固,确保坡度的一致性和平整度。
3.骨料的选用应符合设计要求,确保混凝土的强度和耐久性。
4.混凝土坡屋面施工时应先从下往上倒入混凝土,再进行振捣,避免混凝土倒灌现象。
5.混凝土坡屋面的养护应严格按照规定时间进行,保证混凝土的强度和耐久性。
四、施工质量控制1.施工过程中应进行严密的质量控制,确保混凝土的浇筑、振捣和养护符合要求。
2.混凝土坡屋面施工结束后,进行强度检测和外观检查,确保坡屋面的质量合格。
总结:现浇混凝土坡屋面的施工方案需要根据具体情况来确定,确保施工质量和工期。
在施工过程中要注意各个工序的合理安排和质量控制,确保坡屋面的强度、密实度和平整度,以确保坡屋面的安全、耐久性和美观程度。

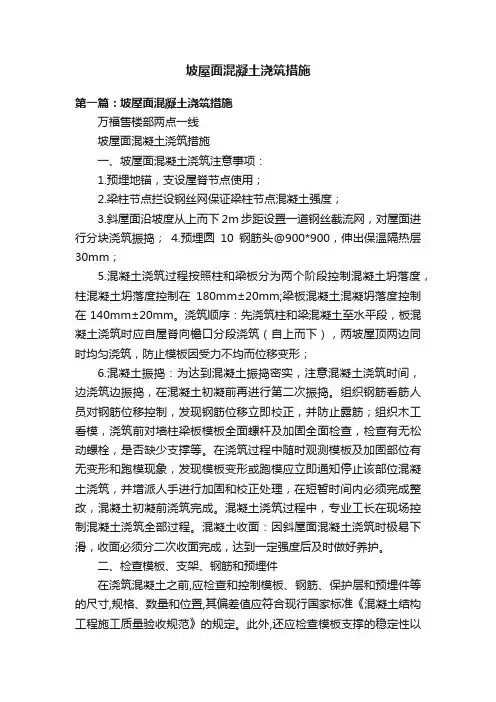

坡屋面混凝土浇筑措施第一篇:坡屋面混凝土浇筑措施万福售楼部两点一线坡屋面混凝土浇筑措施一、坡屋面混凝土浇筑注意事项:1.预埋地锚,支设屋脊节点使用;2.梁柱节点拦设钢丝网保证梁柱节点混凝土强度;3.斜屋面沿坡度从上而下2m步距设置一道钢丝截流网,对屋面进行分块浇筑振捣;4.预埋圆10钢筋头@900*900,伸出保温隔热层30mm;5.混凝土浇筑过程按照柱和梁板分为两个阶段控制混凝土坍落度,柱混凝土坍落度控制在180mm±20mm;梁板混凝土混凝坍落度控制在140mm±20mm。
浇筑顺序:先浇筑柱和梁混凝土至水平段,板混凝土浇筑时应自屋脊向檐口分段浇筑(自上而下),两坡屋顶两边同时均匀浇筑,防止模板因受力不均而位移变形;6.混凝土振捣:为达到混凝土振捣密实,注意混凝土浇筑时间,边浇筑边振捣,在混凝土初凝前再进行第二次振捣。
组织钢筋看筋人员对钢筋位移控制,发现钢筋位移立即校正,并防止露筋;组织木工看模,浇筑前对墙柱梁板模板全面螺杆及加固全面检查,检查有无松动螺栓,是否缺少支撑等。
在浇筑过程中随时观测模板及加固部位有无变形和跑模现象,发现模板变形或跑模应立即通知停止该部位混凝土浇筑,并增派人手进行加固和校正处理,在短暂时间内必须完成整改,混凝土初凝前浇筑完成。
混凝土浇筑过程中,专业工长在现场控制混凝土浇筑全部过程。
混凝土收面:因斜屋面混凝土浇筑时极易下滑,收面必须分二次收面完成,达到一定强度后及时做好养护。
二、检查模板、支架、钢筋和预埋件在浇筑混凝土之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸,规格、数量和位置,其偏差值应符合现行国家标准《混凝土结构工程施工质量验收规范》的规定。
此外,还应检查模板支撑的稳定性以及模板接缝的密合情况。
模板和隐蔽工程项目应分别进行预检和隐蔽验收。
符合要求时,方可进行浇筑。
检查时应注意以下几点:(1)模板的标高、位置与构件的截面尺寸是否与设计符合;构件的预留拱度是否正确;(2)所安装的支架是否稳定;支柱的支撑和模板的固定是否可靠;(3)模板的紧密程度;(4)钢筋与预埋件的规格、数量、安装位置及构件接点连接焊缝,是否与设计符合。

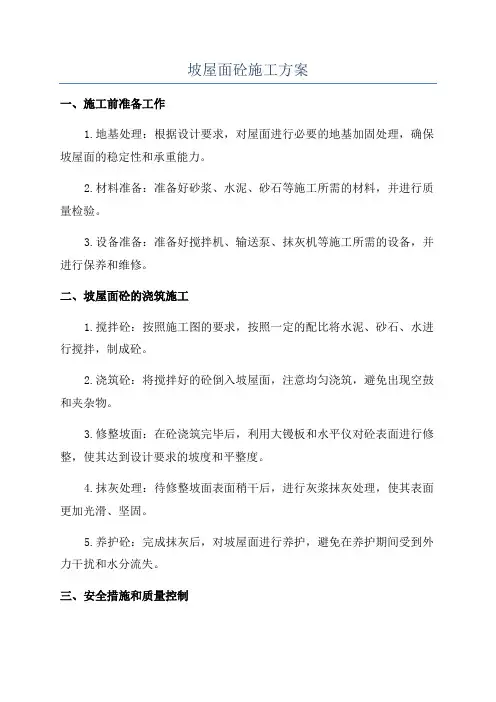

坡屋面现浇混凝土施工方案背景介绍坡屋面是指房屋的屋面呈现出坡度状,在施工过程中需要使用混凝土进行施工,一般采用现浇施工方式,目的是增强屋面的耐水性、耐冲击性和承重能力,同时提高房屋的美观度和使用寿命。
因此,制定一份科学的坡屋面混凝土施工方案是很重要的。
施工材料和工具在施工过程中需要准备以下材料和工具:•水泥•#42.5 中高强度水泥•水泥稠化剂•砂子•中粗石子•圆钢筋、盘条、箍带•砼混凝土搅拌机•砌筑斧•拍板•铁锤施工方法1. 混凝土浇筑前的准备工作在施工前,需要做好如下准备工作:1.根据设计要求,测量好坡屋面的高度和坡度,并确定好浇注层数,确定好施工区域,并进行清理。
2.用细砂和水泥将坡屋面的基础表面处理好。
3.将圆钢筋按照设计要求进行调整、切割并焊接成网格状。
4.用钢筋箍带将网格固定在建筑墙壁上,确定好钢筋网的高度和外形,以及施工区域的标高标志。
2. 现浇混凝土的施工1.先将水泥、砂子、中粗石子按比例混合,加入适量混凝土增塑剂。
2.用砼混凝土搅拌机搅拌混凝土,搅拌时间应不少于2分钟,将混凝土倒入施工现场,注意与墙壁之间的间隙与高度,避免混凝土流出。
3.调整混凝土的施工方向及深度,然后用拍板使混凝土既压实又光滑。
4.然后将箍筋、盘条、圆钢筋等铺入混凝土之中,调整位置并固定,以便形成坡屋面的骨架。
5.等混凝土硬化到足够强度后,再按设计要求施工下一层,重复以上施工过程,直至完成所有的浇筑层数。
3. 施工后的处理1.在混凝土干燥后要对坡屋面进行清理,修剪紊乱部分塑造其优异的美观效果。
2.然后施工人员要注意整体加固及检查钢筋及其连接状态。
3.坡屋面硬化后还要进行拆模,并进行定型处理。
4.最后进行必要的搪砌处理,将坡屋面与相邻结构进行密封处理,达到保温防水和美观的效果。
施工注意事项•施工前要先了解坡屋面的设计要求、技术规范和操作步骤。
•混凝土搅拌机要保证叶片清洁,并定期进行保养和检修。
•在脚手架布置时,要保证施工人员的安全,注意通风。
斜屋面混凝土浇筑施工方案目录一:工程概况 (3)1.1项目的整体设计概况 (3)1.2屋面设计具体情况 (3)二:编制依据 (3)三:施工难点及控制重点 (3)3.1施工难点 (3)3.2屋面工程控制要点 (3)四:施工准备 (4)4.1技术准备 (4)4.2材料及机械准备 (4)五:屋面结构施工 (5)5.1满堂架搭设参数 (5)5.2模板施工 (6)5.3钢筋施工 (7)5.4混凝土浇筑 (8)5.4.1 22度屋面及梁、柱施工工艺 (8)5.4.2 68度屋面施工 (10)六:质量控制 (11)6.1质量要求 (11)6.2一般屋面的质量控制 (11)6.3混凝土质量通病及控制措施 (12)6.4喷射混凝土质量控制 (14)七、安全文明施工 (14)一:工程概况1.1项目的整体设计概况本工程位于XX市城阳区,建设单位为XX星河湾房地产开发有限公司,7#园酒店区域建筑用地面积3.76万平方米,总建筑面积8.35万平方米(地上6.4万,地下1.95万)、包括2栋22层公寓(剪力墙结构),1栋18层酒店会所(框剪结构),一栋2层会所、2层体育馆、1层宴会厅(均为框架结构),共用一个地下一层大底盘地下车库(框架)。
1#园住宅区域包括9~13栋住宅楼及地下车库,住宅楼地下一层,9#、13#地上25层,10#、12#地上24层,11#地上23层。
建筑面积为11.2万平方米(住宅地上8.3万平米,住宅地下4084平米,车库25231平米)。
地下车库为框架结构,其他都为框剪结构。
1.2屋面设计具体情况地上部分的所有单体的屋面均是斜屋面,坡度为22度,其中会所塔楼、公寓塔楼、住宅区各个单体塔楼均为68度坡的斜屋面。
本方案针对22度斜屋面、68度斜屋面支模以及混凝土浇筑困难的问题,22度斜屋面选择挂网浇筑混凝土施工工艺、 68度斜屋面采用喷射混凝土或挂网浇筑的施工工艺。
二:编制依据2.1本工程有效施工蓝图2.2《混凝土结构工程验收质量规范》GB502042.3《混凝土结构工程施工规程》DJTJ08-020-2005三:施工难点及控制重点3.1施工难点此外斜板顶面结构较复杂,细部节点较多,施工难度较大。
坡屋面混凝土施工方案一、工程概况本工程为坡屋面混凝土施工,总面积约为XXX平方米。
屋面倾斜度约为X度,需在原屋面基础上进行改造,增设排水渠道和坡层,以确保雨水顺畅排放。
二、施工准备1.施工材料准备:水泥、沙、砾石、膨胀剂、聚合纤维等;2.施工机械准备:混凝土搅拌机、压路机、浇筑机械等;3.人员准备:工程经理、技术人员、操作工等;4.施工图纸准备:根据设计方案准备施工图纸。
三、施工步骤1.打造坡层:根据设计要求,将原屋面进行清理和平整,打造出预定的坡层。
坡层采用C25混凝土搅拌均匀,厚度约为XX厘米。
确保坡层平整度和斜度的要求,定期使用水平仪进行检测,保证施工质量。
2.安装排水渠道:在坡层上开凿排水渠道,将排水渠道与建筑物的排水口相连。
排水渠道宽度约为XX厘米,深度约为XX厘米,使用C25混凝土进行填充和固定。
3.筑设屋面板:选择优质的屋面板材料,根据施工图纸进行定位和安装。
确保屋面板的牢固性和稳定性,使用专用的工具和设备进行固定和连接。
4.聚合纤维加强:根据设计要求,在混凝土中加入适量的聚合纤维,提高混凝土的抗裂性能和抗渗性能。
混凝土与聚合纤维充分搅拌均匀后,使用浇筑机械进行均匀浇筑和压实。
5.养护和保养:混凝土施工完成后,进行养护和保养工作。
确保混凝土的强度和稳定性,避免温度和湿度变化对混凝土的影响。
养护期间,对施工现场进行定期巡视和维护,及时处理出现的问题。
四、质量控制1.施工前,对施工材料进行检测和验收,确保符合相关标准和规定;2.混凝土搅拌过程中,严格按照比例搅拌,确保混凝土质量和均匀性;3.施工过程中,定期使用水平仪进行检测,确保坡层的平整度和斜度符合要求;4.浇筑混凝土时,使用浇筑机械进行均匀浇筑和压实,确保混凝土的均匀性和密实性;5.混凝土施工完成后,进行养护和保养工作,定期巡视和维护施工现场。
五、安全措施1.施工前,对施工现场进行清理和整理,确保安全通道畅通;2.施工现场设置明显的安全警示标志,提醒作业人员注意安全;3.作业人员需佩戴安全帽、防滑鞋等个人防护用品,严禁穿著拖鞋进行作业;4.施工机械操作人员需持证上岗,确保操作规范和安全;5.施工过程中,严禁乱堆乱放施工材料,避免材料滑落造成伤害;6.施工现场周边设置防护网和安全网,确保高空坠物的防护和人员安全。
坡屋面砼施工方案一、施工前准备工作1.地基处理:根据设计要求,对屋面进行必要的地基加固处理,确保坡屋面的稳定性和承重能力。
2.材料准备:准备好砂浆、水泥、砂石等施工所需的材料,并进行质量检验。
3.设备准备:准备好搅拌机、输送泵、抹灰机等施工所需的设备,并进行保养和维修。
二、坡屋面砼的浇筑施工1.搅拌砼:按照施工图的要求,按照一定的配比将水泥、砂石、水进行搅拌,制成砼。
2.浇筑砼:将搅拌好的砼倒入坡屋面,注意均匀浇筑,避免出现空鼓和夹杂物。
3.修整坡面:在砼浇筑完毕后,利用大镘板和水平仪对砼表面进行修整,使其达到设计要求的坡度和平整度。
4.抹灰处理:待修整坡面表面稍干后,进行灰浆抹灰处理,使其表面更加光滑、坚固。
5.养护砼:完成抹灰后,对坡屋面进行养护,避免在养护期间受到外力干扰和水分流失。
三、安全措施和质量控制1.施工现场安全:设立施工现场的安全警示牌,设置施工区域的安全围栏,确保施工现场的安全。
2.材料质量控制:对所有进场材料进行质检,确保其符合施工要求,避免使用劣质材料。
3.施工人员培训:对施工人员进行相关培训,提高其施工技能,并加强施工现场的安全意识。
4.施工质量检查:在施工过程中进行质量检查,对施工质量进行监督和控制,确保施工质量达到标准要求。
5.环境保护:在施工过程中,注意对周边环境的保护,合理使用资源,避免对环境造成污染。
四、施工后维护1.清理施工场地:在施工结束后,对施工场地进行彻底清理,清除残留物和杂物,保持环境整洁。
2.坡屋面保护:在施工结束后,对坡屋面进行保护,避免受到外力损坏和气候影响。
3.施工记录备案:将施工过程中的关键节点和施工质量记录备案,为后续的维护和管理提供参考依据。
以上是关于坡屋面砼施工方案的一些建议,希望能对您有所帮助。
在具体施工过程中,还需根据实际情况进行调整和改进,确保施工质量和安全。
第1篇一、工程概况本屋面工程位于某住宅小区,总建筑面积约79000平方米,钢筋混凝土剪力墙结构。
屋面结构分别为:结构找坡和结构平屋面两种形式。
屋面做法分别为坡屋面(倒置式屋面)和不上人屋面。
二、施工准备1. 材料准备:水泥、钢筋、无纺纤维布、防水卷材、保温板、中粗砂等。
2. 工具准备:搅拌机、泵送设备、模板、支撑体系、脚手架等。
3. 人员准备:施工队伍需具备相关资质,并经过专业培训。
三、施工方法及工艺1. 坡屋面(倒置式屋面)施工:(1)施工顺序:模板支撑体系搭设、模板安装、钢筋绑扎、混凝土浇筑。
(2)模板支撑体系:采用钢管搭设,立柱间距为600mm,水平设钢管拉杆,底部设扫地杆。
(3)模板安装:模板采用1.2mm厚钢板,确保模板平整、牢固。
(4)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(5)混凝土浇筑:采用泵送设备进行混凝土浇筑,分层浇筑,每层厚度不超过30cm。
2. 不上人屋面施工:(1)施工顺序:模板支撑体系搭设、模板安装、钢筋绑扎、混凝土浇筑。
(2)模板支撑体系:采用钢管搭设,立柱间距为900mm,水平设钢管拉杆,底部设扫地杆。
(3)模板安装:模板采用1.2mm厚钢板,确保模板平整、牢固。
(4)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度符合规范。
(5)混凝土浇筑:采用泵送设备进行混凝土浇筑,分层浇筑,每层厚度不超过30cm。
四、质量控制措施1. 混凝土原材料检验:确保水泥、砂、石子等原材料质量符合设计要求。
2. 混凝土配合比:根据原材料性能,按照规范要求确定混凝土配合比。
3. 混凝土浇筑:分层浇筑,确保混凝土密实,无蜂窝、麻面、露筋等缺陷。
4. 钢筋保护层:确保钢筋保护层厚度符合设计要求,避免钢筋锈蚀。
5. 防水层施工:按照规范要求施工防水层,确保屋面防水效果。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
斜屋面专项施工(一).工程特点及难点1、质量要求高严格的过程控制、程序控制和环节控制,是本工程施工控制的重中之重。
2、坡屋面施工本工程坡屋面较多,坡度为19º,因此坡屋面的混凝土浇筑施需要重点控制。
(二).施工部署1、施工工艺流程2、施工步骤或顺序根据本工程特点,先柱体后梁板,先四周后中间,先下后上的顺序进行施工。
斜屋面混凝土浇筑采用优先塔吊配合料斗浇筑,因施工距离远塔吊无法覆盖的楼位,采用汽车吊配合料斗浇筑。
3、施工准备(1)物资准备水平尺、刮杠、木拍子、木抹子、盒尺、平锹、料斗吊等。
(2)人员准备由于坡屋面混凝土需连续浇筑,由于混凝土需连续浇筑,一次混凝土浇筑需12人为一个班组,一般浇筑混凝土需4h左右,停人不停机,确保混凝土浇筑的连续性,对振捣手、抹面工均要技术熟练人员上岗,有经验的人员上岗;现场混凝土工长两名,分两个区域负责。
1#、2#别墅和综合楼为一个区域,3#、4#、5#、6#别墅为一个区域,没人负责一个区域。
浇筑混凝土时,如两个区域同时浇筑,每人各自负责分管区域:如不同时间浇筑,两人轮流配合值班。
同时对后勤供应也作好充分准备,专人负责。
(3)技术准备1)熟悉图纸,组织现场施工技术人员充分熟悉施工图和有关技术资料,控制各节点质量要求。
2)模板、钢筋、管线等全部安装完毕,经检查符合设计及施工规范要求,并办完隐蔽工程及质量报验手续。
3)混凝土浇筑进行技术交底,落实各项责任,并进行思想动员和安全教育等。
4)在混凝土浇筑前,再一次仔细核对放样轴线及在屋面阳角及阴角线用Ф12的钢筋焊接标出,并标出标高控制线,确保标高的准确性。
5)认真审定混凝土级配比和隐蔽工程验收,并报监理部审定,并签署混凝土浇筑令,方可向商混凝土站通知发料。
6)做好试块取样及坍落度测试工作的准备,对试模、坍落度筒等准备;对进场的每辆混凝土车均安排专人会同业主监理取样做坍落度检查;试块取样按规范要求标养试块取样。
(三)、坡屋面施工方法1、混凝土的一般施工要求本工程采用商品混凝土,要求混凝土厂落实一个备用商混凝土厂家,以确保混凝土的连续供应。

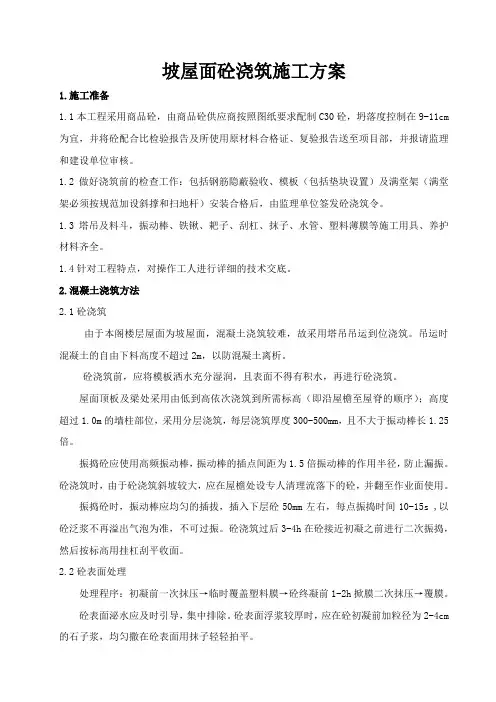

坡屋面砼浇筑施工方案1.施工准备1.1本工程采用商品砼,由商品砼供应商按照图纸要求配制C30砼,坍落度控制在9-11cm 为宜,并将砼配合比检验报告及所使用原材料合格证、复验报告送至项目部,并报请监理和建设单位审核。
1.2做好浇筑前的检查工作:包括钢筋隐蔽验收、模板(包括垫块设置)及满堂架(满堂架必须按规范加设斜撑和扫地杆)安装合格后,由监理单位签发砼浇筑令。
1.3塔吊及料斗,振动棒、铁锹、耙子、刮杠、抹子、水管、塑料薄膜等施工用具、养护材料齐全。
1.4针对工程特点,对操作工人进行详细的技术交底。
2.混凝土浇筑方法2.1砼浇筑由于本阁楼层屋面为坡屋面,混凝土浇筑较难,故采用塔吊吊运到位浇筑。
吊运时混凝土的自由下料高度不超过2m,以防混凝土离析。
砼浇筑前,应将模板洒水充分湿润,且表面不得有积水,再进行砼浇筑。
屋面顶板及梁处采用由低到高依次浇筑到所需标高(即沿屋檐至屋脊的顺序);高度超过1.0m的墙柱部位,采用分层浇筑,每层浇筑厚度300-500mm,且不大于振动棒长1.25倍。
振捣砼应使用高频振动棒,振动棒的插点间距为1.5倍振动棒的作用半径,防止漏振。
砼浇筑时,由于砼浇筑斜坡较大,应在屋檐处设专人清理流落下的砼,并翻至作业面使用。
振捣砼时,振动棒应均匀的插拔,插入下层砼50mm左右,每点振捣时间10-15s ,以砼泛浆不再溢出气泡为准,不可过振。
砼浇筑过后3-4h在砼接近初凝之前进行二次振捣,然后按标高用挂杠刮平收面。
2.2砼表面处理处理程序:初凝前一次抹压→临时覆盖塑料膜→砼终凝前1-2h掀膜二次抹压→覆膜。
砼表面泌水应及时引导,集中排除。
砼表面浮浆较厚时,应在砼初凝前加粒径为2-4cm 的石子浆,均匀撒在砼表面用抹子轻轻拍平。
砼硬化后的表面塑性收缩裂缝可灌注水泥素浆刮平。
2.3砼养护砼终凝后,立即覆盖塑料膜。
砼养护期限:自砼浇筑开始计算,不少于7天。
天气炎热适当延长。
养护期内,砼表面应始终保持温热潮湿状态(塑料膜内应有凝结水)。
坡屋面现浇混凝土施工工法一、前言随着建筑业的发展,迎合人们生活多样化选择的需求,近几年来,在建筑设计上呈现出许多新颖别致、纷呈多样的坡屋面结构。
但往往由于坡屋面在施工中施工方法选择不当,易造成混凝土浇筑不密实,极易引起渗漏。
本施工方法针对坡屋面结构特点使用一种操作简易,切实可行的双层模板安装体系,来保证混凝土的浇筑质量。
二、特点⒈传统上坡屋面(通常指坡度在25°~60°之间的坡屋面)施工中往往采取安装斜坡底面模板或在钢筋面上附加一层钢丝网进行浇筑、拍实,但由于坡陡,在振捣过程中往往造成混凝土滑落、离析现象,使混凝土只能在斜坡面上在无约束呈滑落状态下自然成型。
混凝土浇捣密实性难以得到控制,施工质量难以达到预期效果,给混凝土结构施工留下渗、漏隐患通病,而安装双层模板后则克服了混凝土滑落的缺陷,混凝土浇捣成型后易于达到密实的效果。
⒉采用竖向定位木龙骨做为控制坡屋面结构的厚度及安装面层模板的依据,面层模板则预先制做好,施工时采用逐级摆放、安装,逐级浇筑,模板安装与浇筑混凝土互不干扰工作面,相互依次循环进行,操作简单、方便,能保证结构密实、截面尺寸正确及表面平整,有利于保证混凝土成型的质量。
三、适用范围对于设计坡度小于25°的坡屋面,在浇筑混凝土时,由于混凝土骨料下滑力较小,因此可参照有梁板的施工方法安装单层底面模板后进行振捣、浇筑;对于设计坡度大于60°的坡屋面则可参照剪力墙的施工方法安装双层模板后进行浇捣。
本施工工法适用于通常设计坡度在25°~60°之间的密实性的坡屋面结构。
四、工艺原理本施工方法是在按要求安装好坡屋面底层模板后,依据坡屋面的走向沿坡底至坡顶的方向布置竖向龙骨,竖向龙骨与底层模板间通过限位止水螺栓进行夹固、定位,以此来控制结构的厚度及安装面层模板的依据。
面层模板则根据放样的结果予以事先分级预制,安装时将面层模板摆放进竖向龙骨之间,通过铁钉将面层模板与竖向龙骨钉牢即可。
第1篇一、工程概况本工程为某住宅小区的坡屋面施工项目,屋面结构为钢筋混凝土框架结构,屋面坡度约为30°。
屋面面积共计5000平方米,设计使用寿命为20年。
施工期间需确保施工质量、安全和进度。
二、施工准备1. 材料准备:- 钢筋:HRB400钢筋;- 混凝土:C25混凝土;- 防水材料:SBS改性沥青防水卷材;- 保温材料:挤塑聚苯乙烯板;- 防水涂料:聚氨酯防水涂料;- 模板:钢模板;- 脚手架:满堂脚手架;- 工具:切割机、电焊机、卷尺、水平尺等。
2. 人员准备:- 施工队伍:组建专业施工队伍,包括项目经理、施工员、质检员、安全员等;- 技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
三、施工工艺1. 基层处理:- 清除屋面杂物、油污等,确保基层平整、干净;- 对基层进行凿毛处理,提高粘结强度。
2. 防水层施工:- 首先铺设SBS改性沥青防水卷材,采用满粘法施工;- 然后铺设挤塑聚苯乙烯板保温层,厚度为50mm;- 最后涂刷聚氨酯防水涂料,厚度为2mm。
3. 模板安装:- 根据设计图纸,安装钢模板,确保模板平整、牢固;- 模板接缝处采用双面胶带密封,防止渗漏。
4. 混凝土浇筑:- 混凝土采用C25级,浇筑前进行试配,确保混凝土强度和耐久性;- 混凝土浇筑过程中,采用振捣器进行振捣,确保混凝土密实;- 浇筑完成后,进行养护,确保混凝土强度达到设计要求。
5. 屋面排水系统:- 安装排水沟、天沟等屋面排水系统,确保排水畅通;- 排水系统采用不锈钢材料,耐腐蚀、使用寿命长。
四、施工质量控制1. 原材料检验:对原材料进行检验,确保材料符合设计要求;2. 施工过程控制:对施工过程进行监督检查,确保施工质量;3. 隐蔽工程验收:对隐蔽工程进行验收,确保工程质量;4. 质量检验:对屋面防水、保温、混凝土等工程进行质量检验,确保工程质量。
五、安全措施1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识;2. 现场安全管理:设置安全警示标志,加强现场安全管理;3. 高空作业防护:对高空作业人员进行安全防护,防止坠落事故;4. 机械设备管理:对机械设备进行定期检查、维护,确保设备安全运行。
坡屋面混凝土浇筑施工方案扬子江广场茶室二屋面为现浇钢筋混凝土双坡向屋面,混凝土等级为C30,板厚为MM。
一、屋面砼的浇筑1.1 浇筑方法屋面砼浇筑时两个坡面对称浇筑、自下而上、一次到顶;振捣工具:柱、梁采用插入振动器、板面采用平板式振动器振捣;振捣时做到快插慢拨,插点有序,无漏振,也不过振。
1.2浇筑流向、浇筑宽度浇筑流向:根据汽车泵的固定位置,从西面开始,东西方向平行流水,向东移动。
浇筑宽度:由西向东,两边对称,逐间成活。
二、砼试块的留置3.1 留置数量砼试块按《混凝土结构工程施工及验收规范》要求留置。
3.2 见证试块,浇筑砼前应书面通知监理及相关单位,做好见证试块。
三、砼养护当砼表面最后一次打磨或压光后及时喷水保养,浇水次数应能保持表面湿润状态,常温下一般砼养护7d。
四、浇筑过程中对砼的检查5.1 检查砼的品种、性能要求和质量,每一工作班应不少于一次。
5.2 检查砼浇筑地点的坍落度,每一工作班应不少于一次,泵送砼坍落度与要求坍落度之间的允许偏差为±30mm。
5.3 随时检查砼保养情况。
五、砼成品保护6.1 已浇筑混凝土板,必须在砼强度达到1.2Mpa以后,方准上人操作。
6.2 砼浇筑时保护好埋件、埋管、盒等。
6.3 控制拆模时间,确保棱角完整,表面平整。
所有高度1.50M 以下,阳角均用木质材料护角。
六、防止梁、板裂缝的措施引起梁、板砼的裂缝,主要有四大原因,即外荷载、物理因素、化学因素和施工操作因素。
施工中防止梁板结构裂缝的措施如下:化学因素引起砼裂缝的预防措施七、安全要求1、施工人员必须戴好安全帽,系好帽带。
2、屋面结构周围安全防护措施应到位,以防小型机具的滑落和操作人员高空堕落。
3、在操作前必须检查环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。
4、使用振动棒应穿胶鞋,湿手不得接触开关,电源线不得破皮漏电。
7、使用振动棒应先检查电源电压,输电必须安装漏电开关保护电源线路是否良好,电源线不得有接头,机械是否运转正常,振动棒移动是不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电源而造成触电伤亡事故。
目录第一章编制依据 (2)第二章工程概况 (2)第三章施工安排 (3)第四章施工准备与资源配置计划 (7)第五章施工方法及工艺 (8)第六章质量要求 (11)第七章质量通病及防止措施 (12)第八章季节性施工 (14)第九章安全措施 (16)第一章编制依据1.据投标文件、《千鹤公寓》和甲方提供的2011年2月版施工图纸。
2.《混凝土结构工程施工质量验收规范》GB50204-20023.《混凝土质量控制标准》GB50164-924.《建筑施工安全检查标准》JGJ59-995.《建筑施工高处作业安全技术规范》JGJ80.6.《施工现场临时用电安全技术规范》JGJ46-20057.《成都市扬尘污染防止管理暂行规定》8.《建筑机械使用安全技术规程》GJG33-20019.《建筑工程冬期施工技术规范》JGJ104-97第二章工程概况专项工程名称:千鹤公寓坡屋面混凝土浇筑。
设计简介:千鹤公寓位于成都市龙泉驿区同安镇万家村,本工程占地面积约83080.90m2,建筑面积5565.05m2,由395-587共计78栋独栋别墅组成,共有10种户型:p、N、L1、L2、M1、M2、S1、S2、R1、R2。
框架结构,层数2-3层,一层地下室,抗震烈度为7度,框架抗震等级为三级,其屋面为现浇钢筋混凝土坡屋面,屋面板厚120-200mm,混凝土强度等级为C30,坡屋面坡度分别为(12°、20°、25°、25.86°、26.34°、27°、30°、35°、35.265°、45°)。
第三章施工安排一、质量目标:现浇混凝土坡屋面质量达到验收规范要求。
二、工期目标:必须满足甲方要求的屋面封顶时间(主体结构完成时间)。
三、职业健康、安全目标:杜绝重伤事故,减少轻伤,确保安全生产。
四、环境管理,文明施工:噪音达标排散,污水达标排放,有效控制施工现场扬尘,创“成都市安全生产文明施工标化工地”,同时满足《中粮地产建筑施工安全文明管理工作指引》。
坡屋面混凝土浇筑方案一、编制依据:《现行建筑施工规范大全》《建筑施工手册》(中国建筑工业出版社)《建筑工程施工质量验收规范》(中国建筑工业出版社)二、工程概况:本工程平面尺寸为:长53.1米,宽13.8米,坡屋面平顶高度为56.5米,坡为1:1,现浇板后度120mm,混凝土强度等级为C25。
三、混凝土浇筑技术措施:1、由于○E-○G轴区域剪力墙高度超过3米,在浇筑混凝土前底部应先填50-100mm厚与混凝土成分相同的水泥砂浆,再用溜管下料。
2、本部位浇筑砼时,用塔吊垂直运输砼,沿屋面由西向东方向浇筑;屋面混凝土浇筑应连续进行,避免由于两次混凝土浇筑间歇时间过长产生施工缝,C25混凝土运输、浇筑和间歇的允许时间如下:当气温≤25Cº时为180min,当气温>25 Cº时为150min。
3、由于该工程坡度较大,坡面尺寸也较大,混凝土在自重作用下容易流淌,首先应降低混凝土塌落度,(运至现场的混凝土塌落度为15cm),其次在坡面上每隔1米用方木拦挡一次,混凝土浇筑分两次完成,第一次浇筑厚度控制在80mm左右,停歇1-1.5小时后再浇筑至设计厚度。
4、混凝土在浇筑和静置过程中,采取如下措施防止裂缝产生:浇筑时分层浇筑和震捣,收面找平控制在2-3次,并且在混凝土终凝前完成修整找平工作,及时覆盖塑料薄膜,在混凝土浇筑完毕后12小时以内浇水养护,养护时间不得少于7天,由专人对砼进行养护,使其表面保持湿润。
四、混凝土浇筑安全措施:1、施工层四周满铺脚手板,脚手架高度超过施工层1.5米,挂设竹排及合格密目网,设置两道拦腰杆。
2、在施工层下方3.6米处布安全平网一道,并在施工层显眼位置设置警示标志。
3、在坡面上每隔1米设一道水平方木作为立足点,在板上预埋吊环,用作安全带连接点。
4、施工人员进入现场必须正确配戴合格的安全帽和安全带,穿防滑鞋。
5、塔吊由专业信号工负责指挥,联系信号必须准确无误。
6、混凝土震捣器使用前必须经过电工检查确认合格后方可使用,开关箱内必须有漏电保护装置,电源线无破皮漏电,操作者穿绝缘鞋,戴绝缘手套。
混凝土施工计划坡屋面【1 】1.屋面工程特色:本工程为别墅,屋面构造为全现浇钢筋砼屋面,构造较庞杂,屋面坡度较大,细部处理较多,特殊要留意梁.板节点的处理,天沟造型的制造,以及对现浇坡屋面砼浇筑质量的掌握.本工程坡屋面以屋脊为最高点,(以201#-206#为例)其标高为m;檐口为最低点,标高为m;从屋脊到檐口全部坡屋面坡度35度,屋面板的厚度160㎜;,是以,屋面的施工必须严厉掌握其屋面板.梁等各个细部的标高以及板的厚度.2.屋面功课的安然请求因为屋面构造坡度较大,为了工程的施工能安然进行,施工将安然作为一个重点来抓.施工前由项目部组织所有介入屋面工程的人员进行安然教导和安然技巧交底,将留意事项传达到每一个功课人员.3.肯定施工进程中的掌握点依据本工程屋面构造设计的特色,本工程从以下几个方面加以了掌握:3.1.因为本屋面工程屋面坡度较大并且转折较多,在施工进程中对各个部位的标高.顶板的厚度.檐口的造型尺寸.板的平整度进行掌握;3.2.对屋面构造施工中的砼运输.砼的浇筑坍落度.现场砼浇筑的速度.浇筑的次序进行掌握;3.3.对砼的浇筑次序.振捣时光的掌握.4.施工技巧要点提前和商混厂家技巧人员接洽,调剂屋面砼合营比,将砂率掌握在,坍落度掌握在150m±10.4.2在长度较大的板内高低层钢筋之间设置钢板网,垂直于构造板面,由屋檐向屋脊间距为800-1000,沿四周设置,将屋面分为若干级浇筑带,钢板网的宽度要包管砼呵护层的厚度.钢丝网孔径为10*10mm.4.3操平放线要跟上,檐口天沟的错台模板用方木要经由压刨,严厉掌握几何尺寸,屋面找平及标高掌握,在屋脊和檐口的梁内采取预埋钢筋头,提前用经纬仪将标高掌握线定为显著标记,运用钢丝点焊固定在标高标记点地位,在每平面内纵横交叉布线,包管阴阳角顺直屋面平整,原浆压光,尽量达到面层上直接做防水的后果.4.4浇筑前必定要充分润湿模板,严禁在砼中随便加水.4.5浇筑板面砼时,要掌握好下浆高度,泵软管要沿浇筑面上口,削减对浇筑面的冲击力,浇筑次序从下部往上部沿浇筑带,分层.逐级浇捣密实.4.6已浇筑的砼待坍落度由必定下降后再振捣,振捣时慢插快拔,掌握好振捣时光,可以或许防止因流淌性较大振捣时料浆下滑.采取二次振捣技巧,先由上而下进行初步平整压实,待终凝前采取平板振动器进行二次振捣,进步砼的密实度.切记,浇筑砼不克不及贪快!4.7浇筑时严禁随便率性留置施工缝,包管每个面持续施工.4.8砼概况收光后,实时采取塑料薄膜笼罩,并浇水养护.4.9在屋脊处梁内预埋钢筋,呈环状钢筋,便在屋面砼的浇筑以及为后续施工工序的功课人员(防水.找平.保温等)系挂安然带用(在挂瓦前割失落).5.重要施工工艺及办法本工程屋面砼采取商品砼,输送泵运输.外架搭设高于屋檐 1.5m,且紧靠屋檐,高于屋檐部分设置横杆两道,并在其间设置挡板一道.四周满布安然网.在全部屋面构造砼浇筑的进程中,全部屋面砼的浇筑不许可消失冷缝,砼必须一次性浇筑完毕,且不克不及进行大面积浇筑.5.4浇筑次序:屋面砼的浇筑沿屋面以屋脊为分界限双方同时进行,向屋脊处推动交圈.人员安插两组功课,两组功课人员同时施工,每组15人,实施两班倒,持续施工.第一组人员从屋脊外环线的屋檐处以宽为800mm的环线按顺时针进行砼浇筑,并在最初浇筑的砼初凝进步行交圈,然后按宽为1000mm的环线进行第二圈的浇筑,逐渐向屋脊接近;在第一组人员进行砼浇筑的同时,第二组人员从屋脊内环线的屋檐处以宽为800mm的环线按逆时针进行砼浇筑,并也在最初浇筑的砼初凝进步行交圈,然后按宽为1000mm的环线进行第二圈的浇筑,逐级向屋脊接近,在屋脊处进行交圈关闭,完成全部屋面砼的浇筑施工.因屋面的坡度较大,操纵人员基本无法在屋面上站稳,为了包管操纵人员的安然,操纵人员必须系好安然带,安然带系在屋脊处专门设置的钢筋环上,当完成一处时,在换系在相邻的钢筋弯环上.为了充分包管砼的浇筑质量,在砼浇筑前,设置装备摆设好拔出式振捣器4台(备用2台);轻型平板振动器2台;屋面砼养护.保温等材料预备齐备.项目部组织有关人员最后一次进行检讨和掌握.调剂模板.钢筋.呵护层和预埋件等尺寸.规格.数目和地位,经检讨及格后,才进行砼浇筑.砼浇筑后为包管砼概况消失干缩裂痕,在砼浇筑后12小时以内进行养护.砼概况采取塑料薄膜笼罩养护.。
坡屋面砼施工方案坡屋面砼施工方案一、施工准备1. 确定坡屋面的设计参数和施工要求,包括坡度、厚度、坡屋面砼的强度等。
2. 准备好所需的施工材料和工具设备,如水泥、砂子、碎石、模板、钢筋等。
3. 清理施工现场,确保地面平整,清理除去杂物和污物。
二、坡屋面模板安装1. 根据设计要求,制作好坡屋面的模板,包括屋面和坡面的模板。
2. 按照设计要求,在屋面基础上安装好坡面的模板,确保模板的位置和水平度。
3. 使用木条加固模板,并用螺栓固定模板,确保模板牢固可靠。
三、钢筋布置1. 根据设计要求,在模板上铺设好钢筋网格,包括水平钢筋和垂直钢筋。
2. 确保钢筋与模板之间有一定的间隔,以便钢筋与砼之间形成足够的粘结力。
3. 保持钢筋的位置和间距符合设计要求,并用扎带或铁丝固定钢筋。
四、坡面砼施工1. 在坡屋面的施工现场搭建好施工支架,确保施工人员的安全。
2. 混凝土的配制根据设计要求进行,按照水泥、砂子和碎石的比例进行混合。
3. 将混凝土倒入模板中,均匀铺平,并确保砼露出表面的钢筋。
4. 使用振捣器进行振捣,确保砼充分密实,排除气泡和空洞。
5. 根据设计要求,在坡屋面的施工过程中进行拔模处理,以确保砼的强度和稳定性。
6. 在坡屋面施工完成后,对砼表面进行养护,覆盖保温材料,防止水分的蒸发和温度的变化。
五、施工结束1. 施工完成后,清理施工现场,包括清理掉施工过程中产生的砂浆、碎石和杂物等。
2. 进行坡屋面的验收,检查坡屋面施工质量是否符合设计要求和标准。
3. 如有必要,进行修补和补强,确保坡屋面的使用安全和持久性。
4. 提供施工记录和相关证明文件,以备后续维护和验收使用。
总结:坡屋面砼施工是一项复杂的工程,需要严格按照设计要求和施工规范进行操作。
施工过程中应注意安全措施,确保施工人员的安全。
同时需要注意控制混凝土配制的比例和施工过程中的振捣,以确保砼的质量和坡面的平整度。
施工完成后,还需进行养护和验收,确保坡屋面的使用安全和持久性。
坡屋面现浇混凝土施工方案下面是一份关于坡屋面现浇混凝土施工方案的详细说明,它主要包括施工准备工作、混凝土材料选择、现浇混凝土施工工艺以及质量控制等内容。
一、施工准备工作1. 确定施工现场:首先需要确定施工现场所在的位置和范围,包括坡屋面的长度、宽度和坡度等参数。
2. 清理现场:清理现场的工作主要包括清除现场上的杂物和碎石,确保施工现场的平整和清洁。
3. 确定模板位置:根据坡屋面的设计要求,在现场上确定混凝土模板的位置和大小,并做好固定。
4. 准备施工工具和设备:准备好所需的施工工具和设备,包括水泥搅拌机、输送泵、振捣器等等。
二、混凝土材料选择1. 水泥:选用优质的硅酸盐水泥,符合国家相关标准要求。
2. 骨料:选用粒径适中的河砂和碎石作为骨料,保证混凝土的强度和稳定性。
3. 粉煤灰:适量添加粉煤灰可以改善混凝土的工作性能和耐久性。
4. 控制剂:根据现场具体情况选择添加剂,如减水剂、增稠剂、防水剂等。
5. 混凝土配合比设计:根据工程设计要求和具体的坡屋面情况,确定混凝土的配合比。
三、现浇混凝土施工工艺1. 混合搅拌:将预先准备好的水泥、骨料、粉煤灰、控制剂等按照配合比放入水泥搅拌机中进行搅拌,保证混凝土的均匀性和质量。
2. 输送泵输送:使用输送泵将搅拌好的混凝土输送到坡屋面的施工位置,保证混凝土的均匀分布。
3. 模板固定:将混凝土浇筑到模板内,使用振捣器进行振捣,保证混凝土的密实性和平整度。
4. 养护处理:对浇筑完的混凝土进行养护处理,包括覆盖保护膜、喷水养护等措施,确保混凝土的强度和稳定性。
四、质量控制1. 混凝土配合比:根据设计要求和现场实际情况,严格按照配合比进行混凝土的搅拌和施工,确保混凝土的强度和耐久性。
2. 施工工艺控制:严格按照施工工艺进行施工,包括模板固定、混凝土的振捣、养护处理等工艺控制,确保混凝土的平整度和密实性。
3. 混凝土坍落度控制:根据施工要求和混凝土的坡度,控制混凝土的坍落度,保证施工质量。
坡屋面混凝土浇筑方案一、混凝土原材料要求:1、混凝土强度等级:C30;抗渗等级:P6;2、混凝土用水泥宜用普通硅酸盐水泥,强度等级不宜超过42。
5MPa;3、混凝土初凝时间不宜早于3小时,终凝时间不宜迟于6小时;4、混凝土坍落度:100~120mm;5、混凝土粗骨料最大粒径不宜大于25mm。
二、施工机具准备1、插入式振动器五台(30mm、50mm插入式振动器各两台,一台备用);2、2m长铝合金靠尺6把、2m长木杠两把;3、塑料或木抹子数把;4、卷尺、白线等常用工器具。
三、施工条件1、模板支架必须有足够的强度和刚度,钢管的材质必须符合Q235A级钢的要求,钢管立杆的纵横间距不得大于1000mm,扫地杆离开楼面的距离不得大于250mm,步距高1600~1800mm,按不大于10m 间距要求设置纵横竖向剪刀撑,从屋脊往下两步架起每两步架设置一道水平剪刀撑。
剪刀撑钢管接长时应采用搭接方式,搭接长度不宜小于1m,采用三只转向锁紧。
斜屋面下的木楞与支承的钢管加挂锁扣式木条,采取可靠的防滑措施,确保混凝土浇筑时木楞不下滑。
上述要求必须经专项验收合格后方可进行下道工序施工。
2、模板安装完成后,斜屋面上应按方案要求搭设斜向踏步式操作平台,为钢筋的绑扎及混凝土的浇筑创造条件。
3、钢管安装要求:按设计图纸及现行规范进行梁板钢筋的安装与绑扎.梁筋先行安装与绑扎,斜屋面梁筋绑扎时应采用“十”字扣式绑扎,梁筋的保护层垫块应与梁筋绑扎固定.板筋绑扎前,应按设计要求的间距做好划线工作,板底筋布置时应从底部向上逐行绑扎固定,并按规定垫好保护层垫块.板上层钢筋按上述要求绑扎成形后,按不大于600mm的要求垫好“U”型垫铁(10mm钢筋制作),最后将上层与梁筋进行有效绑扎固定.4、做好现场清理工作,保证模板内无杂物。
四、混凝土的浇筑1、对模板进行适度浇水湿润,后期模板面干时改用喷水方式湿润;2、配制与混凝土同配比的水泥砂浆,均匀洒在墙柱及板的底部,墙柱摊铺厚度不大于100mm,板的摊铺厚度以不大于10mm为宜(必要时).3、浇筑顺序:按先墙柱、后梁板;先下后上对称浇筑顺序进行。
坡屋面混凝土浇筑方案
一、混凝土原材料要求:
1、混凝土强度等级:C30;抗渗等级:P6;
2、混凝土用水泥宜用普通硅酸盐水泥,强度等级不宜超过;
3、混凝土初凝时间不宜早于3小时,终凝时间不宜迟于6小时;
4、混凝土坍落度:100~120mm;
5、混凝土粗骨料最大粒径不宜大于25mm。
二、施工机具准备
1、插入式振动器五台(30mm、50mm插入式振动器各两台,一台备用);
2、2m长铝合金靠尺6把、2m长木杠两把;
3、塑料或木抹子数把;
4、卷尺、白线等常用工器具。
三、施工条件
1、模板支架必须有足够的强度和刚度,钢管的材质必须符合Q235A级钢的要求,钢管立杆的纵横间距不得大于1000mm,扫地杆离开楼面的距离不得大于250mm,步距高1600~1800mm,按不大于10m 间距要求设置纵横竖向剪刀撑,从屋脊往下两步架起每两步架设置一道水平剪刀撑。
剪刀撑钢管接长时应采用搭接方式,搭接长度不宜小于1m,采用三只转向锁紧。
斜屋面下的木楞与支承的钢管加挂锁扣式木条,采取可靠的防滑措施,确保混凝土浇筑时木楞不下滑。
上述要求必须经专项验收合格后方可进行下道工序施工。
2、模板安装完成后,斜屋面上应按方案要求搭设斜向踏步式操作平台,为钢筋的绑扎及混凝土的浇筑创造条件。
3、钢管安装要求:按设计图纸及现行规范进行梁板钢筋的安装与绑扎。
梁筋先行安装与绑扎,斜屋面梁筋绑扎时应采用“十”字扣式绑扎,梁筋的保护层垫块应与梁筋绑扎固定。
板筋绑扎前,应按设计要求的间距做好划线工作,板底筋布置时应从底部向上逐行绑扎固定,并按规定垫好保护层垫块。
板上层钢筋按上述要求绑扎成形后,按不大于600mm的要求垫好“U”型垫铁(10mm钢筋制作),最后将上层与梁筋进行有效绑扎固定。
4、做好现场清理工作,保证模板内无杂物。
四、混凝土的浇筑
1、对模板进行适度浇水湿润,后期模板面干时改用喷水方式湿润;
2、配制与混凝土同配比的水泥砂浆,均匀洒在墙柱及板的底部,墙柱摊铺厚度不大于100mm,板的摊铺厚度以不大于10mm为宜(必要时)。
3、浇筑顺序:按先墙柱、后梁板;先下后上对称浇筑顺序进行。
4、布料机械的选择:为便于混凝土布料,本次浇筑采用混凝土泵车进行布料,塔吊配合。
5、混凝土的浇筑
先行入泵润管的砂浆应用料斗集中收集,严禁打入结构构件内。
墙柱混凝土的浇筑:
5.1.1采用车载泵布料时,混凝土的自由落体高不宜超过2m,但也不宜偏矮,防止泵管碰撞钢筋和模板,以确保施工安全。
5.1.2墙柱混凝土下料时,应按不大于500mm的要求分层下料,同时做到分层振实,振捣以混凝土不再下沉、均匀泛浆为度,上层混凝土振捣时应深入下层混凝土中50~100mm,墙柱混凝土第一次浇至梁底30~50mm,上部与梁板混凝土一次性浇筑完成。
对于高度在3m以上的竖向构作,浇筑后2小
时内宜进行振捣(800mm左右深),以提高墙柱混凝土的密实度。
梁板混凝土的浇筑
5.2.1为减少斜板混凝土的下挫力,每隔1.5m的间距布置一道横向快易收口网。
快易收口网需与上、下层板筋绑扎固定。
5.2.2模板面适度湿润,面润为度。
5.2.3梁板混凝土由下至上进行浇筑,每个区段内混凝土先浇梁、后浇板,浇板时宜先铺一层厚约10mm与混凝土同组份的水泥砂浆。
板的混凝土摊铺后,先用木刮杠初步刮平,由低向高处进行刮平,后用轻型插入式振动器按不大于400mm的间距斜向插入板内,由低处向高处逐点振捣,振捣时,对于下挫的混凝土应用木杠将混凝土及时补足至板厚,板厚的控制可用钢筋前端焊了板厚的挡铁随时抽查,板厚满足要求后,可用铝合金刮尺进一步刮平,此时可用铁板拍打混凝土,以达到提浆的目的,随后用塑料或木抹子将表面第一次扫毛,待混凝土尚未终凝时(一般以手指轻按不明显下陷为度)进行二次扫毛抹面,斜屋面扫毛应扫出横向纹路为宜。
5.2.4梁板混凝土浇筑过程中,应注意观察混凝土的凝固情况,当混凝土出现初凝时应及时接浇混凝土,以防止混凝土出现施工冷缝。
本次混凝土供料应确保浇筑的连续性,当出现意外情况时,现场应做好施工缝的留设工作,施工缝应垂直于板面,并应尽可能规则、位于受剪力较小位置处,技术人员应根据实际情况提前做出安排(利用料斗里的混凝土),后期接浇时按施工缝要求进行处理。
5.2.4梁板混凝土浇至屋脊时,应对梁内混凝土进行振捣,后带线修整,使屋脊线位置正确位置。
5.2.5混凝土浇完12小时内组织专人覆盖养护,本次混凝土养护时间不
得少于14天,以表面保持湿润为度。
5.2.6斜屋面混浇筑宜在无雨天气进行,当不可避免时应做好防雨工作。
五、安全注意事项
1、为便于钢筋绑扎和混凝土浇筑搭设的斜面踏步必须安全可靠,必须与内排架伸出屋面的立杆进行可靠的拉接。
屋面周边的临边口必须全部作好水平封闭,周边的脚手架必须超出一步加高度,檐口处的立杆内侧必须封闭。
2、作业人员必须熟悉现场作业环境,牢固树立安全生产的指导思想,主动检查安全防护,自觉挂好安全带等劳动防护用品。
3、屋面施工用电必须由专职电工进行线路的架设,末端电箱内的漏电保护开关等必须灵敏有效,夜间照明必须充分。
所用施工通道必须用安全电压的照明。
4、使用振动器的操作人员必须手套绝缘手套,脚穿绝缘鞋。
电工需做到跟班作业,以确保用电安全。
5、斜屋面浇筑期间必须指定专人(二人以上)对模板支撑系统进行看护,发现问题应停止浇筑,并立即组织人员进行加固,未经复查合格不得进行混凝土的浇筑。
六、文明施工要求
1、夜间施工时,应办理夜间施工许可证,避免强光照向居民区,减少光的污染;少用大功率振动器,减少燥声污染。
2、冲洗混凝土泵管的污水应经沉淀后方可排入城市污水管网。
