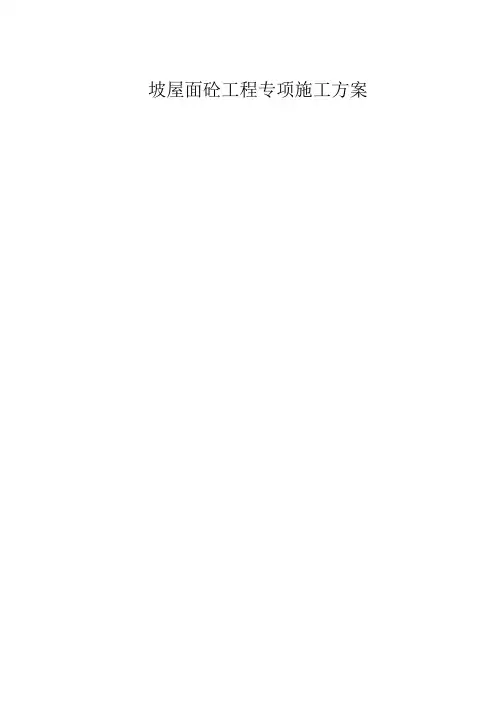

坡屋面砼工程专项施工方案编制说明1.编制依据1。
1常德柳叶湖接待中心项目施工图纸。
1。
2常德柳叶湖接待中心项目施工组织设计1。
3中建五局三公司关于执行《施工管理手册》。
1。
4中建五局三公司《施工方案编制指南》。
1。
5公司质量、安全、环境、健康管理体系文件-—SL239-1999.1。
6中建五局红线管理规定1。
7本分部(分项)工程所涉及的国家(地方)或行业规范、规程、法规、标准、图集(包括但不限于):(1)《安全质量标准化图集》;(2)《建筑施工手册》;(3)《建筑施工计算手册》江正荣著中国建筑工业出版社;(4)《建筑施工手册》第四版中国建筑工业出版社;(5)《砼结构工程施工质量验收规范》(GB 50204-2002);(6)《砼强度检验评定标准》(GBJ 107);(7)《建筑机械使用安全技术规程》(JGJ 33-2001);(8)《施工现场临时用电安全技术规范》(JGJ 46—88);2.编制说明本脚手架施工方案为常德柳叶湖接待中心项目外脚手架施工方案,根据常德柳叶湖接待中心施工图编制而成,同时报监理、建设方批准,作为指导常德柳叶湖接待中心项目外脚手架搭设的施工依据。
3.编制单位及人员本方案由常德柳叶湖接待中心项目部编制。
-—编制人员:王冠陶汝专易洋——编制日期:2013年07月21日4.发放范围4.1公司:工程部、技术部、商务合约部。
4.2项目部:各部门及作业施工队。
常德柳叶湖接待中心项目经理部2013年10月1日第一章工程概况1。
工程建设概况表1—1 工程建设概况2.工程设计概况2.1总设计概况常德柳叶湖接待中心一期由一幢综合楼、一幢大重宾楼、二幢小重宾楼和一幢员工宿舍组成,本工程为综合楼,建筑朝向沿湖面展开,由于图幅限制,自北向南分成ABCD四区,相邻分区平面夹角为30度.一层主入口门厅位于B区,西侧面向中心景观区.朝向为正南北向。
A区位于B区北侧,主要朝向为南偏东30度。
C区位于B区南侧,主要朝向为南偏西30度.D区北接C区,主要朝向为南偏西60度。
坡屋面现浇混凝土施工方案背景介绍坡屋面是指房屋的屋面呈现出坡度状,在施工过程中需要使用混凝土进行施工,一般采用现浇施工方式,目的是增强屋面的耐水性、耐冲击性和承重能力,同时提高房屋的美观度和使用寿命。
因此,制定一份科学的坡屋面混凝土施工方案是很重要的。
施工材料和工具在施工过程中需要准备以下材料和工具:•水泥•#42.5 中高强度水泥•水泥稠化剂•砂子•中粗石子•圆钢筋、盘条、箍带•砼混凝土搅拌机•砌筑斧•拍板•铁锤施工方法1. 混凝土浇筑前的准备工作在施工前,需要做好如下准备工作:1.根据设计要求,测量好坡屋面的高度和坡度,并确定好浇注层数,确定好施工区域,并进行清理。
2.用细砂和水泥将坡屋面的基础表面处理好。
3.将圆钢筋按照设计要求进行调整、切割并焊接成网格状。
4.用钢筋箍带将网格固定在建筑墙壁上,确定好钢筋网的高度和外形,以及施工区域的标高标志。
2. 现浇混凝土的施工1.先将水泥、砂子、中粗石子按比例混合,加入适量混凝土增塑剂。
2.用砼混凝土搅拌机搅拌混凝土,搅拌时间应不少于2分钟,将混凝土倒入施工现场,注意与墙壁之间的间隙与高度,避免混凝土流出。
3.调整混凝土的施工方向及深度,然后用拍板使混凝土既压实又光滑。
4.然后将箍筋、盘条、圆钢筋等铺入混凝土之中,调整位置并固定,以便形成坡屋面的骨架。
5.等混凝土硬化到足够强度后,再按设计要求施工下一层,重复以上施工过程,直至完成所有的浇筑层数。
3. 施工后的处理1.在混凝土干燥后要对坡屋面进行清理,修剪紊乱部分塑造其优异的美观效果。
2.然后施工人员要注意整体加固及检查钢筋及其连接状态。
3.坡屋面硬化后还要进行拆模,并进行定型处理。
4.最后进行必要的搪砌处理,将坡屋面与相邻结构进行密封处理,达到保温防水和美观的效果。
施工注意事项•施工前要先了解坡屋面的设计要求、技术规范和操作步骤。
•混凝土搅拌机要保证叶片清洁,并定期进行保养和检修。
•在脚手架布置时,要保证施工人员的安全,注意通风。
坡屋面砼工程专项施工方案一、工程概况某地块1~151#楼工程,地下1层,地上3层,总建筑面积102218平方米。
本工程屋面结构为全现浇钢筋砼坡屋面,以屋脊为最高点,其标高为15.18m;檐口为最低点,标高为10.51m,脊梁顶标高根据屋面坡度而变化,屋面板的厚度120mm。
本工程屋面坡度较大,约45度左右,部分坡屋面坡度达到75°。
此外斜板顶面设有老虎窗,结构较复杂,细部节点较多,施工难度较大。
为了保证屋面造型与设计效果一致,屋面的施工必须严格控制其屋面板、梁等各个细部的标高。
施工中特别要注意梁、板节点的平面位置及标高的处理,以及对现浇坡屋面砼浇筑质量的控制。
此外,由于屋面板坡度较大,混凝土浇筑质量不易保证,也是本工程坡屋顶的特点。
因此施工过程中必须做到施工安全及按图施工,提高工程质量,保障屋面工程的使用功能性良好的原则,依照国家现行施工质量验收规范的标准,进行斜屋面的施工;每道施工工序,严格在管理人员、监理单位的监督下进行,并对每道工序进行检查验收、评审,作出检验记录,并由监理人员签认备案。
二、屋面工程控制要点1、由于屋面坡度较大而且转折较多,在施工过程中对屋脊梁、檐口、老虎窗、汇(分)水线起止点等部位的标高必须精确控制;对于、坡度阴角线、坡度阳角线、檐口线、转角点、汇(分)水线起止点的定位必须精确。
2、坡屋面模板支撑体系的稳固性必须加以控制。
3、屋面混凝土浇筑方法和浇筑顺序,必需保证屋面板内部密实,表面平整。
4、加强屋面工程安全管理工作。
三、混凝土工程本屋面工程结构砼的施工重点在于对砼的坍落度、砼的浇捣方法、平整度控制。
根据本工程实际情况和特点,砼的配制严格按照配合比要求进行,并严格控制砼的水灰比、和易性及坍落度。
1、混凝土坍落度选择本工程采用商品混凝土,由于屋面坡度较大,混凝土坍落度不宜过小,也不宜过大。
塌落度偏大,混凝土不易成型,稍一振捣即发生流淌,无法控制浇筑厚度;塌落度偏小,虽然易于成型,混凝土铺设困难,振捣不能充分密实,容易造成蜂窝、麻面,造成质量缺陷。
坡屋面混凝土正确的浇筑流程
首先呢,在浇筑之前得把准备工作做好。
比如说,模板得安装牢固吧。
我觉得这一点真的特别关键!你想啊,如果模板不牢固,那混凝土浇筑的时候,它一受力,模板歪了或者变形了,那浇筑出来的坡屋面肯定不达标呀。
而且呢,钢筋也要按照设计要求摆放好哦。
这时候可能有人会问,为啥钢筋这么重要呢?哈因为钢筋就像是坡屋面的骨架一样,支撑着整个屋面呢!
接下来,就到了搅拌混凝土这一步啦。
这个混凝土的配比可得合适喽。
当然,不同的工程可能对混凝土的强度要求不太一样,所以这部分可以根据实际情况去调整哈。
一般来说呢,要把水泥、沙子、石子还有水按照一定的比例搅拌均匀。
我自己的经验就是,搅拌的时候稍微多搅拌一会儿,让它们充分混合,这样出来的混凝土质量会更好些。
然后就是浇筑啦。
从坡屋面的低处往高处浇筑比较好哦。
这一步要特别注意!为啥呢?因为从低往高浇筑的话,混凝土能比较顺利地填充到各个角落,不会出现空的地方。
不过呢,在浇筑的过程中,速度也不能太快。
我见过有的工人图快,结果混凝土到处流,都不均匀了,那样可不行呢。
还有啊,振捣这个环节也不能少。
振捣的时候呢,可以适当的时间长一点,确保混凝土密实。
但是也别振捣过头啦,不然混凝土可能会离析的,那就麻烦咯。
最后呢,就是养护啦。
这一步可不能马虎呀!刚浇筑完的混凝土就像刚出生的小宝宝一样,需要我们好好照顾呢。
要及时浇水保湿,覆盖上一些东西来保温,这样混凝土才能慢慢变得坚固。
刚开始可能会觉得养护有点麻烦,但习惯了就好了。

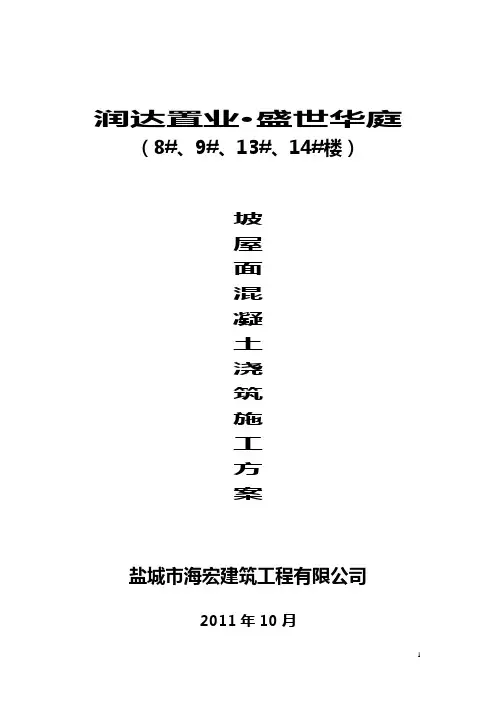

润达置业·盛世华庭(8#、9#、13#、14#楼)坡屋面混凝土浇筑施工方案盐城市海宏建筑工程有限公司2011年10月1、范围本工艺标准用于普通混凝土浇筑施工。
2、施工准备2.1 材料要求及主要机具:2.1.1 采用商品混凝土,强度等级为C25。
2.1.2 性能:坍落度150mm,土30mm,保水性、粘聚性良好。
2.1.3 主要机具:混凝土汽泵、插入式振捣棒(高频)、小平板振动器、铁锹、木抹子、小白线等。
2.2 作业条件:2.2.1 办完钢筋隐检、模板预检及支撑系统的检查等手续,注意检查马镫、垫块,以保证保护层厚度。
核实板内预埋件、预留孔洞、水电预埋管、盒(槽)的位置、数量及固定情况。
2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
检查并清理模板内残留杂物,用水冲净。
2.2.3 浇筑混凝土用的架子及爬梯已支搭完毕,并经检查合格。
2.2.4 检查电源、线路,并做好夜间施工照明的准备。
3、操作工艺3.1 工艺流程:作业准备→混凝土预订→混凝土到场→混凝土浇筑、振捣、收面→养护、拆模3.2 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,木模板时浇水使模板湿润。
暗柱模板的扫除口应在清除杂物及积水后再封闭,剪刀墙顶部松散混凝土已剔掉清净。
3.3 混凝土到场检验:商品混凝土到场后,施工单位应立即由主管技术部门、工长组织有关人员对出罐混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,检验合格后方可卸砼。
3.4 混凝土到场经检验合格后,工长应立即组织混凝土施工人员开始进行浇筑。
3.5 混凝土浇筑与振捣的一般要求:3.5.1 本工程屋面最大坡度36°,混凝土浇筑时应自下而上进行施工。
3.5.2 梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。
坡屋面现浇混凝土施工方案编制人:审查人:同意人:福建 *****建设工程有限企业二〇一〇年四月十天坡屋面现浇混凝土施工方案一、工程概略:由初中教课楼( 2#楼),高中教课楼( 1#楼),行政办公、实验、图书楼(3#楼),学生食堂( 5#楼),学生宿舍( 6#楼),风雨操场( 4#楼)共六个子项构成,总建筑面积:。
本工程工程等级为二级,建筑分类属多层公共建筑(学生宿舍除外)。
抗震等级为二级,抗震布防烈度为 7 度,按 8 度采纳抗震举措;屋面防水等级为Ⅲ级。
此中 1#楼、 2#楼、 3#楼、 5#楼、 6#楼建筑构造中有混凝土坡屋面,屋面混凝土强度为 C30泵送混凝土。
其施工难度集中在坡屋面的施工上,从高程控制到抄平放线,从模板的支撑系统到模板的拼架,从钢筋的加工到钢筋的绑扎以及砼的浇筑次序等均需要严格控制,以保证坡屋面混凝土质量及安全。
二、编制依照:1.《混凝土构造工程施工质量查收规范》(GB 50204-2002);2.《建筑机械使用安全技术规程》 JGJ33-2001;3、《混凝土泵送施工技术规程》(JGJ/T10--95 )4、《建筑工程施工质量查收一致标准》(GB50300-2001)5、本工程有关图纸;三、施工工艺流程及操作重点(一)工艺流程图支撑系统及模板利用梁上的短钢筋测放板面标高混凝土塌落度浇筑混凝土(二)混凝土保养操作重点混凝土收面控制混凝土板厚度控制1 模板施工梁板钢筋施工本工程设计的屋面坡度约 25 度,模板施工时,因坡屋面高差较大,模板支模应按编制好的模板支撑施工方案施工,不然会惹起梁板砼下沉、漏浆等现象,使砼梁板出现蜂窝、麻面、露筋,甚至开裂等问题。
为保证支撑和模板的质量,,计算支撑的间距,依照屋面不一样部位的标高线标高,模板最好采纳新的胶合板,使用旧模板时应把模板表面清理洁净,防备粘模惹起砼蜂窝、麻面、露筋等现象;模板拼缝要严实,因为点振法施工振动棒直接振动模板,模板拼缝不严实,会出现漏浆等现象,造成严重的质量问题。
坡屋面混凝土浇筑方案一、编制依据:《现行建筑施工规范大全》《建筑施工手册》(中国建筑工业出版社)《建筑工程施工质量验收规范》(中国建筑工业出版社)二、工程概况:本工程平面尺寸为:长53.1米,宽13.8米,坡屋面平顶高度为56.5米,坡为1:1,现浇板后度120mm,混凝土强度等级为C25。
三、混凝土浇筑技术措施:1、由于○E-○G轴区域剪力墙高度超过3米,在浇筑混凝土前底部应先填50-100mm厚与混凝土成分相同的水泥砂浆,再用溜管下料。
2、本部位浇筑砼时,用塔吊垂直运输砼,沿屋面由西向东方向浇筑;屋面混凝土浇筑应连续进行,避免由于两次混凝土浇筑间歇时间过长产生施工缝,C25混凝土运输、浇筑和间歇的允许时间如下:当气温≤25℃时为180min,当气温>25 ℃时为150min。
3、由于该工程坡度较大,坡面尺寸也较大,混凝土在自重作用下容易流淌,首先应降低混凝土塌落度,(运至现场的混凝土塌落度为15cm),其次在坡面上每隔1米用方木拦挡一次,混凝土浇筑分两次完成,第一次浇筑厚度控制在80mm左右,停歇1—1.5小时后再浇筑至设计厚度。
4、混凝土在浇筑和静置过程中,采取如下措施防止裂缝产生:浇筑时分层浇筑和震捣,收面找平控制在2-3次,并且在混凝土终凝前完成修整找平工作,及时覆盖塑料薄膜,在混凝土浇筑完毕后12小时以内浇水养护,养护时间不得少于7天,由专人对砼进行养护,使其表面保持湿润。
四、混凝土浇筑安全措施:1、施工层四周满铺脚手板,脚手架高度超过施工层1.5米,挂设竹排及合格密目网,设置两道拦腰杆。
2、在施工层下方3.6米处布安全平网一道,并在施工层显眼位置设置警示标志。
3、在坡面上每隔1米设一道水平方木作为立足点,在板上预埋吊环,用作安全带连接点。
4、施工人员进入现场必须正确配戴合格的安全帽和安全带,穿防滑鞋。
5、塔吊由专业信号工负责指挥,联系信号必须准确无误。
6、混凝土震捣器使用前必须经过电工检查确认合格后方可使用,开关箱内必须有漏电保护装置,电源线无破皮漏电,操作者穿绝缘鞋,戴绝缘手套。
坡屋面现浇混凝土施工工法一、前言随着建筑业的发展,迎合人们生活多样化选择的需求,近几年来,在建筑设计上呈现出许多新颖别致、纷呈多样的坡屋面结构。
但往往由于坡屋面在施工中施工方法选择不当,易造成混凝土浇筑不密实,极易引起渗漏。
本施工方法针对坡屋面结构特点使用一种操作简易,切实可行的双层模板安装体系,来保证混凝土的浇筑质量。
二、特点⒈传统上坡屋面(通常指坡度在25°~60°之间的坡屋面)施工中往往采取安装斜坡底面模板或在钢筋面上附加一层钢丝网进行浇筑、拍实,但由于坡陡,在振捣过程中往往造成混凝土滑落、离析现象,使混凝土只能在斜坡面上在无约束呈滑落状态下自然成型。
混凝土浇捣密实性难以得到控制,施工质量难以达到预期效果,给混凝土结构施工留下渗、漏隐患通病,而安装双层模板后则克服了混凝土滑落的缺陷,混凝土浇捣成型后易于达到密实的效果。
⒉采用竖向定位木龙骨做为控制坡屋面结构的厚度及安装面层模板的依据,面层模板则预先制做好,施工时采用逐级摆放、安装,逐级浇筑,模板安装与浇筑混凝土互不干扰工作面,相互依次循环进行,操作简单、方便,能保证结构密实、截面尺寸正确及表面平整,有利于保证混凝土成型的质量。
三、适用范围对于设计坡度小于25°的坡屋面,在浇筑混凝土时,由于混凝土骨料下滑力较小,因此可参照有梁板的施工方法安装单层底面模板后进行振捣、浇筑;对于设计坡度大于60°的坡屋面则可参照剪力墙的施工方法安装双层模板后进行浇捣。
本施工工法适用于通常设计坡度在25°~60°之间的密实性的坡屋面结构。
四、工艺原理本施工方法是在按要求安装好坡屋面底层模板后,依据坡屋面的走向沿坡底至坡顶的方向布置竖向龙骨,竖向龙骨与底层模板间通过限位止水螺栓进行夹固、定位,以此来控制结构的厚度及安装面层模板的依据。
面层模板则根据放样的结果予以事先分级预制,安装时将面层模板摆放进竖向龙骨之间,通过铁钉将面层模板与竖向龙骨钉牢即可。

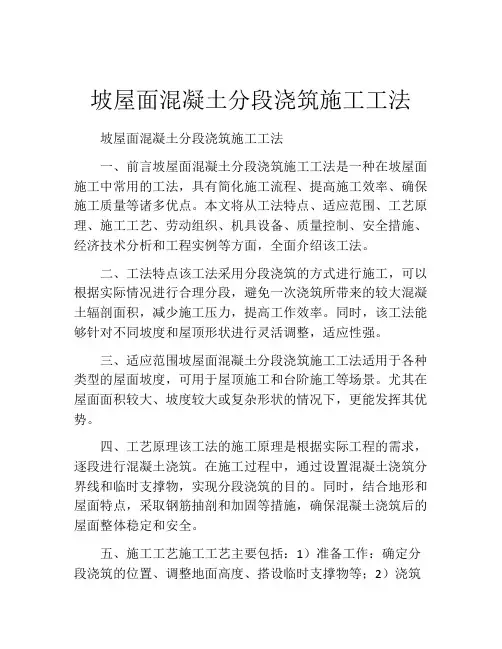

坡屋面混凝土分段浇筑施工工法坡屋面混凝土分段浇筑施工工法一、前言坡屋面混凝土分段浇筑施工工法是一种在坡屋面施工中常用的工法,具有简化施工流程、提高施工效率、确保施工质量等诸多优点。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面,全面介绍该工法。
二、工法特点该工法采用分段浇筑的方式进行施工,可以根据实际情况进行合理分段,避免一次浇筑所带来的较大混凝土辐剖面积,减少施工压力,提高工作效率。
同时,该工法能够针对不同坡度和屋顶形状进行灵活调整,适应性强。
三、适应范围坡屋面混凝土分段浇筑施工工法适用于各种类型的屋面坡度,可用于屋顶施工和台阶施工等场景。
尤其在屋面面积较大、坡度较大或复杂形状的情况下,更能发挥其优势。
四、工艺原理该工法的施工原理是根据实际工程的需求,逐段进行混凝土浇筑。
在施工过程中,通过设置混凝土浇筑分界线和临时支撑物,实现分段浇筑的目的。
同时,结合地形和屋面特点,采取钢筋抽剖和加固等措施,确保混凝土浇筑后的屋面整体稳定和安全。
五、施工工艺施工工艺主要包括:1)准备工作:确定分段浇筑的位置、调整地面高度、搭设临时支撑物等;2)浇筑混凝土:分段进行混凝土浇筑,充分振实和拓平;3)抽剖和加固:根据需要,在浇筑后进行抽剖和加固处理;4)拆除临时支撑物:经过一定强度的混凝土固化后,拆除临时支撑物,保持坡屋面的平整。
六、劳动组织施工过程中需要合理组织施工人员和分工,确保施工效率和质量。
劳动组织方面应注意施工人员的合理安排、工作流程的优化和施工队伍的协调。
七、机具设备施工过程中需要使用的机具设备包括:混凝土搅拌机、输送泵、模板、脚手架等。
这些设备的选用要满足施工的需求,保证施工效率和质量。
八、质量控制为保证施工过程的质量,应对每个施工阶段进行质量控制,包括混凝土配比、混凝土浇筑和固化过程的监测等。
同时,还应定期进行质量检测和验收,确保施工质量符合设计要求。

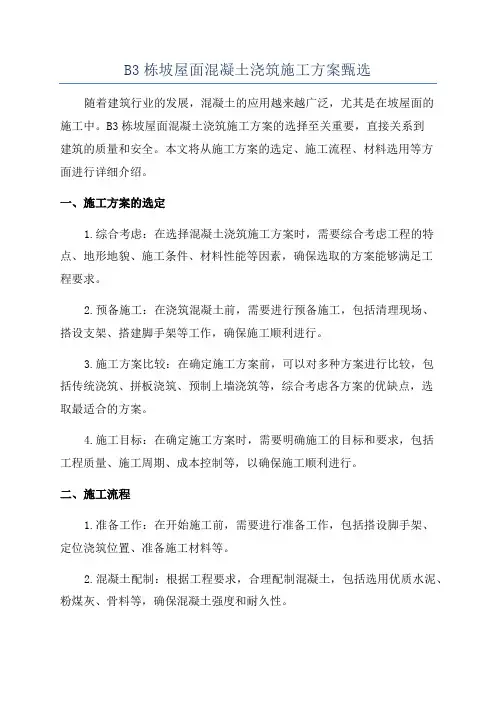

B3栋坡屋面混凝土浇筑施工方案甄选随着建筑行业的发展,混凝土的应用越来越广泛,尤其是在坡屋面的施工中。
B3栋坡屋面混凝土浇筑施工方案的选择至关重要,直接关系到建筑的质量和安全。
本文将从施工方案的选定、施工流程、材料选用等方面进行详细介绍。
一、施工方案的选定1.综合考虑:在选择混凝土浇筑施工方案时,需要综合考虑工程的特点、地形地貌、施工条件、材料性能等因素,确保选取的方案能够满足工程要求。
2.预备施工:在浇筑混凝土前,需要进行预备施工,包括清理现场、搭设支架、搭建脚手架等工作,确保施工顺利进行。
3.施工方案比较:在确定施工方案前,可以对多种方案进行比较,包括传统浇筑、拼板浇筑、预制上墙浇筑等,综合考虑各方案的优缺点,选取最适合的方案。
4.施工目标:在确定施工方案时,需要明确施工的目标和要求,包括工程质量、施工周期、成本控制等,以确保施工顺利进行。
二、施工流程1.准备工作:在开始施工前,需要进行准备工作,包括搭设脚手架、定位浇筑位置、准备施工材料等。
2.混凝土配制:根据工程要求,合理配制混凝土,包括选用优质水泥、粉煤灰、骨料等,确保混凝土强度和耐久性。
3.浇筑施工:在混凝土配制完成后,进行浇筑施工,按照设计要求进行掺浆、普通道路清理、桥梁维修、房屋保洁等工作,确保混凝土浇筑质量。
4.水养养护:混凝土浇筑完成后,需要进行水养养护,包括覆盖湿布、喷水养护等,确保混凝土早期强度发展良好。
5.完工验收:混凝土浇筑结束后,进行完工验收,包括对混凝土强度、密实度等进行检测,确保工程质量。
三、材料选用1.水泥:选用优质水泥,符合国家标准要求,确保混凝土的强度和耐久性。
2.粉煤灰:适量掺入粉煤灰可以提高混凝土的耐久性和抗裂性,但要控制掺量,避免影响混凝土的工作性和强度。
3.骨料:选用优质骨料,确保混凝土的强度和密实性。
4.混凝土外加剂:根据需要可以添加外加剂,如高效减水剂、增强剂等,以改善混凝土的工作性和强度。
综上所述,B3栋坡屋面混凝土浇筑施工方案的选择是一个复杂而重要的过程,需要充分考虑工程的特点和要求,选取合适的施工方案和材料,确保工程质量和安全。

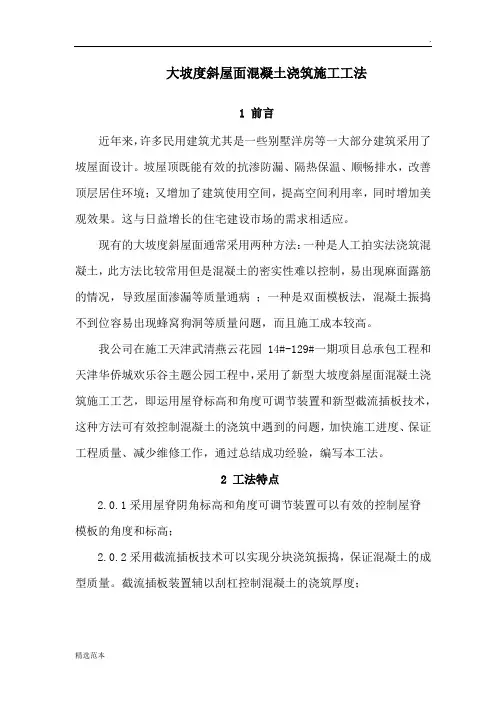

大坡度斜屋面混凝土浇筑施工工法1 前言近年来,许多民用建筑尤其是一些别墅洋房等一大部分建筑采用了坡屋面设计。
坡屋顶既能有效的抗渗防漏、隔热保温、顺畅排水,改善顶层居住环境;又增加了建筑使用空间,提高空间利用率,同时增加美观效果。
这与日益增长的住宅建设市场的需求相适应。
现有的大坡度斜屋面通常采用两种方法:一种是人工拍实法浇筑混凝土,此方法比较常用但是混凝土的密实性难以控制,易出现麻面露筋的情况,导致屋面渗漏等质量通病;一种是双面模板法,混凝土振捣不到位容易出现蜂窝狗洞等质量问题,而且施工成本较高。
我公司在施工天津武清燕云花园14#-129#一期项目总承包工程和天津华侨城欢乐谷主题公园工程中,采用了新型大坡度斜屋面混凝土浇筑施工工艺,即运用屋脊标高和角度可调节装置和新型截流插板技术,这种方法可有效控制混凝土的浇筑中遇到的问题,加快施工进度、保证工程质量、减少维修工作,通过总结成功经验,编写本工法。
2 工法特点2.0.1采用屋脊阴角标高和角度可调节装置可以有效的控制屋脊模板的角度和标高;2.0.2采用截流插板技术可以实现分块浇筑振捣,保证混凝土的成型质量。
截流插板装置辅以刮杠控制混凝土的浇筑厚度;2.0.3在双坡屋面上搭设操作平台可以方便施工人员浇筑混凝土作业,提高浇筑效率,避免工人踩踏钢筋。
3 适用范围本工法适用于大坡度(≥45°)板厚100mm左右斜屋面混凝土的浇筑。
4 工艺原理针对大坡度(≥45°)斜屋面模板屋脊角度和标高的控制、浇筑中混凝土的成型、斜屋面上施工人员作业面小、作业难度大等问题提出以下方法。
采用屋脊阴角标高和角度可调节装置可以有效的解决施工中,混凝土浇筑时对模板侧向压力较大,屋脊处受力不均匀造成屋脊线局部偏移,阴角由于刚度不足而变形等问题;采用插板(见下5.2.3所述)分块浇筑初凝前拔出。
以此方法施工时,振动棒点振振捣混凝土时可以阻止混凝土在斜坡面上无约束的自然滑落,达到内实外光的效果;搭设操作平台为施工人员提供作业面,避免对钢筋的踩踏。
坡屋面现浇混凝土施工方案编制人:审核人:批准人:福建*****建设工程有限公司二〇一〇年四月十日坡屋面现浇混凝土施工方案一、工程概况:由初中教学楼(2#楼),高中教学楼(1#楼),行政办公、实验、图书楼(3#楼),学生食堂(5#楼),学生宿舍(6#楼),风雨操场(4#楼)共六个子项组成,总建筑面积:38706.01m。
本工程工程等级为二级,建筑分类属多层公共建筑(学生宿舍除外)。
抗震等级为二级,抗震设防烈度为7度,按8度采取抗震措施;屋面防水等级为Ⅲ级。
其中1#楼、2#楼、3#楼、5#楼、6#楼建筑结构中有混凝土坡屋面,屋面混凝土强度为C30泵送混凝土。
其施工难度集中在坡屋面的施工上,从高程控制到抄平放线,从模板的支撑系统到模板的拼架,从钢筋的加工到钢筋的绑扎以及砼的浇筑顺序等均需要严格控制,以确保坡屋面混凝土质量及安全。
二、编制依据:1.《混凝土结构工程施工质量验收规范》( 50204-2002);2.《建筑机械使用安全技术规程》33-2001;3、《混凝土泵送施工技术规程》(1095)4、《建筑工程施工质量验收统一标准》(50300-2001)5、本工程相关图纸;三、施工工艺流程及操作要点(一)工艺流程图(二) 操作要点1模板施工本工程设计的屋面坡度约25度,模板施工时,因坡屋面高差较大,模板支模应按编制好的模板支撑施工方案施工,否则会引起梁板砼下沉、漏浆等现象,使砼梁板出现蜂窝、麻面、露筋,甚至开裂等问题。
为保证支撑和模板的质量,,计算支撑的间距,按照屋面不同部位的标高线标高,模板最好采用新的胶合板,使用旧模板时应把模板表面清理干净,防止粘模引起砼蜂窝、麻面、露筋等现象;模板拼缝要严密,由于点振法施工振动棒直接振动模板,模板拼缝不严密,会出现漏浆等现象,造成严重的质量问题。
砼施工前应把模板浇湿,模板内不得有积水。
浇湿模板有两个作用:一是预防粘模,引起砼蜂窝、麻面、露筋等问题;二是预防模板板底砼过快失水,降低水泥的水化进程,使砼强度达不到设计要求,降低砼的耐久性,造成板底的裂缝提前产生。
编订:__________________单位:__________________时间:__________________坡屋面现浇混凝土施工方案(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-6029-13 坡屋面现浇混凝土施工方案(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。

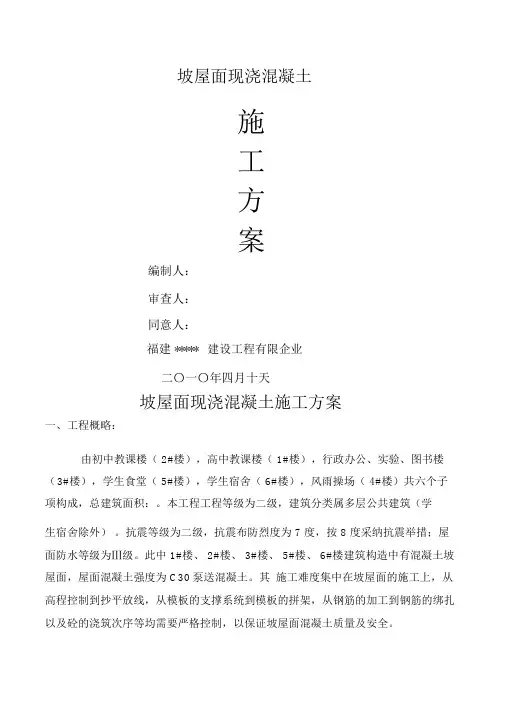

一、工程概况:彭州莆田天彭中学共计78个班,每班46人,共计3588人。
由初中教学楼(2#楼),高中教学楼(1#楼),行政办公、实验、图书楼(3#楼),学生食堂(5#楼),学生宿舍(6#楼),风雨操场(4#楼)共六个子项组成,总建筑面积:38706.01m。
本工程工程等级为二级,建筑分类属多层公共建筑(学生宿舍除外)。
抗震等级为二级,抗震设防烈度为7度,按8度采取抗震措施;屋面防水等级为Ⅲ级。
其中1#楼、2#楼、3#楼、5#楼、6#楼建筑结构中有混凝土坡屋面,屋面混凝土强度为C30泵送混凝土。
其施工难度集中在坡屋面的施工上,从高程控制到抄平放线,从模板的支撑系统到模板的拼架,从钢筋的加工到钢筋的绑扎以及砼的浇筑顺序等均需要严格控制,以确保坡屋面混凝土质量及安全。
二、施工工艺流程及操作要点(二)操作要点1模板施工本工程设计的屋面坡度约25度,模板施工时,因坡屋面高差较大,模板支模应按编制好的模板支撑施工方案施工,否则会引起梁板砼下沉、漏浆等现象,使砼梁板出现蜂窝、麻面、露筋,甚至开裂等问题。
坡屋面混凝土分段浇筑施工工法坡屋面混凝土分段浇筑施工工法一、前言坡屋面混凝土分段浇筑施工工法是一种常用于大型建筑施工中的工法,可以有效提高施工效率、减少施工周期,同时保证施工质量。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施以及经济技术分析进行详细介绍,以便读者全面了解该工法。
二、工法特点1. 分段浇筑:采用分段浇筑的方式,将大面积的坡屋面分为若干个较小的段落进行施工,避免了一次性浇筑对混凝土施工质量的影响。
2. 施工效率高:通过分段浇筑,可以提高施工效率,减少浇筑面积,从而缩短施工周期。
3. 施工质量好:分段浇筑能够有效控制混凝土浇筑过程中的温度、湿度和厚度等因素,确保施工质量达到设计要求。
4.工序简单:由于分段浇筑使得施工操作相对简单,工序清晰明了,降低了施工难度。
三、适应范围坡屋面混凝土分段浇筑施工工法适用于各种类型的建筑,尤其适用于大型建筑的坡屋面施工。
可以用于工业厂房、商业综合体、居民住宅等建筑类型。
四、工艺原理坡屋面混凝土分段浇筑施工工法的工艺原理是根据施工工法与实际工程之间的联系,采取一系列的技术措施,确保该工法的理论依据和实际应用。
首先,根据设计要求和施工图纸,对坡屋面分为若干段进行划分,并确定每一段的施工顺序。
其次,在施工前,对施工现场进行清理和准备,包括清理坡屋面表面、搭设脚手架、搭建防护设施等。
然后,根据设计要求进行混凝土搅拌,保证混凝土的质量合格,并在施工现场准备好混凝土输送设备。
接下来,按照施工顺序逐段进行浇筑,首先在坡屋面的边缘处设置膨胀带,并固定膨胀带到已浇筑的部分。
最后,在每一段浇筑后,进行养护工作,保持混凝土的湿润状态,以达到良好的抗压强度。
五、施工工艺1. 施工准备:清理工地、搭建脚手架、准备混凝土设备。
2. 划分段落:根据施工图纸确定坡屋面的分段,并确定施工顺序。
3. 输送混凝土:将混凝土从搅拌站输送到施工现场。
坡屋面现浇混凝土施工方案下面是一份关于坡屋面现浇混凝土施工方案的详细说明,它主要包括施工准备工作、混凝土材料选择、现浇混凝土施工工艺以及质量控制等内容。
一、施工准备工作1. 确定施工现场:首先需要确定施工现场所在的位置和范围,包括坡屋面的长度、宽度和坡度等参数。
2. 清理现场:清理现场的工作主要包括清除现场上的杂物和碎石,确保施工现场的平整和清洁。
3. 确定模板位置:根据坡屋面的设计要求,在现场上确定混凝土模板的位置和大小,并做好固定。
4. 准备施工工具和设备:准备好所需的施工工具和设备,包括水泥搅拌机、输送泵、振捣器等等。
二、混凝土材料选择1. 水泥:选用优质的硅酸盐水泥,符合国家相关标准要求。
2. 骨料:选用粒径适中的河砂和碎石作为骨料,保证混凝土的强度和稳定性。
3. 粉煤灰:适量添加粉煤灰可以改善混凝土的工作性能和耐久性。
4. 控制剂:根据现场具体情况选择添加剂,如减水剂、增稠剂、防水剂等。
5. 混凝土配合比设计:根据工程设计要求和具体的坡屋面情况,确定混凝土的配合比。
三、现浇混凝土施工工艺1. 混合搅拌:将预先准备好的水泥、骨料、粉煤灰、控制剂等按照配合比放入水泥搅拌机中进行搅拌,保证混凝土的均匀性和质量。
2. 输送泵输送:使用输送泵将搅拌好的混凝土输送到坡屋面的施工位置,保证混凝土的均匀分布。
3. 模板固定:将混凝土浇筑到模板内,使用振捣器进行振捣,保证混凝土的密实性和平整度。
4. 养护处理:对浇筑完的混凝土进行养护处理,包括覆盖保护膜、喷水养护等措施,确保混凝土的强度和稳定性。
四、质量控制1. 混凝土配合比:根据设计要求和现场实际情况,严格按照配合比进行混凝土的搅拌和施工,确保混凝土的强度和耐久性。
2. 施工工艺控制:严格按照施工工艺进行施工,包括模板固定、混凝土的振捣、养护处理等工艺控制,确保混凝土的平整度和密实性。
3. 混凝土坍落度控制:根据施工要求和混凝土的坡度,控制混凝土的坍落度,保证施工质量。

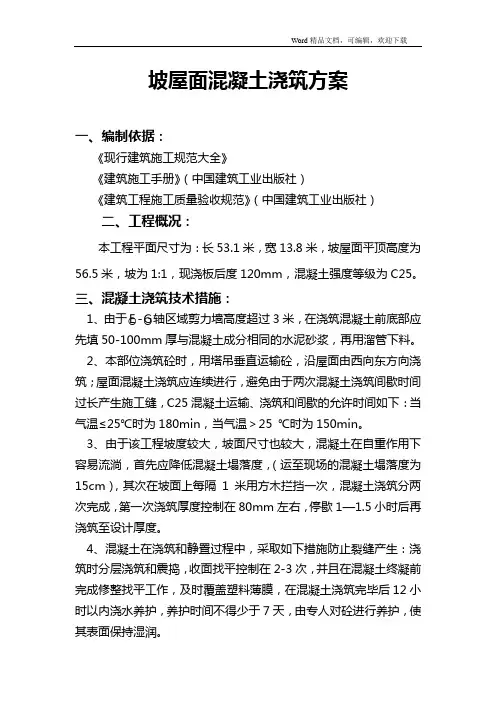

坡屋面混凝土浇筑方案
一、混凝土原材料要求:
1、混凝土强度等级:C30;抗渗等级:P6;
2、混凝土用水泥宜用普通硅酸盐水泥,强度等级不宜超过42.5MPa;
3、混凝土初凝时间不宜早于3小时,终凝时间不宜迟于6小时;
4、混凝土坍落度:100~120mm;
5、混凝土粗骨料最大粒径不宜大于25mm。
二、施工机具准备
1、插入式振动器五台(30mm、50mm插入式振动器各两台,一台备用);
2、2m长铝合金靠尺6把、2m长木杠两把;
3、塑料或木抹子数把;
4、卷尺、白线等常用工器具。
三、施工条件
1、模板支架必须有足够的强度和刚度,钢管的材质必须符合Q235A级钢的要求,钢管立杆的纵横间距不得大于1000mm,扫地杆离开楼面的距离不得大于250mm,步距高1600~1800mm,按不大于10m 间距要求设置纵横竖向剪刀撑,从屋脊往下两步架起每两步架设置一道水平剪刀撑。
剪刀撑钢管接长时应采用搭接方式,搭接长度不宜小于1m,采用三只转向锁紧。
斜屋面下的木楞与支承的钢管加挂锁扣式木条,采取可靠的防滑措施,确保混凝土浇筑时木楞不下滑。
上述要求必须经专项验收合格后方可进行下道工序施工。
2、模板安装完成后,斜屋面上应按方案要求搭设斜向踏步式操作平台,为钢筋的绑扎及混凝土的浇筑创造条件。
3、钢管安装要求:按设计图纸及现行规范进行梁板钢筋的安装与绑扎。
梁筋先行安装与绑扎,斜屋面梁筋绑扎时应采用“十”字扣式绑扎,梁筋的保护层垫块应与梁筋绑扎固定。
板筋绑扎前,应按设计要求的间距做好划线工作,板底筋布置时应从底部向上逐行绑扎固定,并按规定垫好保护层垫块。
板上层钢筋按上述要求绑扎成形后,按不大于600mm的要求垫好“U”型垫铁(10mm钢筋制作),最后将上层与梁筋进行有效绑扎固定。
4、做好现场清理工作,保证模板内无杂物。
四、混凝土的浇筑
1、对模板进行适度浇水湿润,后期模板面干时改用喷水方式湿润;
2、配制与混凝土同配比的水泥砂浆,均匀洒在墙柱及板的底部,墙柱摊铺厚度不大于100mm,板的摊铺厚度以不大于10mm为宜(必要时)。
3、浇筑顺序:按先墙柱、后梁板;先下后上对称浇筑顺序进行。
4、布料机械的选择:为便于混凝土布料,本次浇筑采用混凝土泵车进行布料,塔
吊配合。
5、混凝土的浇筑
先行入泵润管的砂浆应用料斗集中收集,严禁打入结构构件内。
5.1墙柱混凝土的浇筑:
5.1.1采用车载泵布料时,混凝土的自由落体高不宜超过2m,但也不宜偏矮,防止泵管碰撞钢筋和模板,以确保施工安全。
5.1.2墙柱混凝土下料时,应按不大于500mm的要求分层下料,同时做到分层振实,振捣以混凝土不再下沉、均匀泛浆为度,上层混凝土振捣时应深入下层混凝土中50~100mm,墙柱混凝土第一次浇至梁底30~50mm,上部与梁板混凝土一次性浇筑完成。
对于高度在3m以上的竖向构作,浇筑后2小时内宜进行振捣(800mm左右深),以提高墙柱混凝土的密实度。
5.2梁板混凝土的浇筑
5.2.1为减少斜板混凝土的下挫力,每隔1.5m的间距布置一道横向快易收口网。
快易收口网需与上、下层板筋绑扎固定。
5.2.2模板面适度湿润,面润为度。
5.2.3梁板混凝土由下至上进行浇筑,每个区段内混凝土先浇梁、后浇板,浇板时宜先铺一层厚约10mm与混凝土同组份的水泥砂浆。
板的混凝土摊铺后,先用木刮杠初步刮平,由低向高处进行刮平,后用轻型插入式振动器按不大于400mm的间距斜向插入板内,由低处向高处逐点振捣,振捣时,对于下挫的混凝土应用木杠将混凝土及时补足至板厚,板厚的控制可用钢筋前端焊了板厚的挡铁随时抽查,板厚满足要求后,可用铝合金刮尺进一步刮平,此时可用铁板拍打混凝土,以达到提浆的目的,随后用塑料或木抹子将表面第一次扫毛,待混凝土尚未终凝时(一般以手指轻按不明显下陷为度)进行二次扫毛抹面,斜屋面扫毛应扫出横向纹路为宜。
5.2.4梁板混凝土浇筑过程中,应注意观察混凝土的凝固情况,当混凝土出现初凝时应及时接浇混凝土,以防止混凝土出现施工冷缝。
本次混凝土供料应确保浇筑的连续性,当出现意外情况时,现场应做好施工缝的留设工作,施工缝应垂直于板面,并应尽可能规则、位于受剪力较小位置处,技术人员应根据实际情况提前做出安排(利用料斗里的混凝土),后期接浇时按施工缝要求进行处理。
5.2.4梁板混凝土浇至屋脊时,应对梁内混凝土进行振捣,后带线修整,使屋脊线位置正确位置。
5.2.5混凝土浇完12小时内组织专人覆盖养护,本次混凝土养护时间不得少于14天,以表面保持湿润为度。
5.2.6斜屋面混浇筑宜在无雨天气进行,当不可避免时应做好防雨工作。
五、安全注意事项
1、为便于钢筋绑扎和混凝土浇筑搭设的斜面踏步必须安全可靠,必须与内排架伸
出屋面的立杆进行可靠的拉接。
屋面周边的临边口必须全部作好水平封闭,周边的脚手架必须超出一步加高度,檐口处的立杆内侧必须封闭。
2、作业人员必须熟悉现场作业环境,牢固树立安全生产的指导思想,主动检查安全防护,自觉挂好安全带等劳动防护用品。
3、屋面施工用电必须由专职电工进行线路的架设,末端电箱内的漏电保护开关等必须灵敏有效,夜间照明必须充分。
所用施工通道必须用安全电压的照明。
4、使用振动器的操作人员必须手套绝缘手套,脚穿绝缘鞋。
电工需做到跟班作业,以确保用电安全。
5、斜屋面浇筑期间必须指定专人(二人以上)对模板支撑系统进行看护,发现问题应停止浇筑,并立即组织人员进行加固,未经复查合格不得进行混凝土的浇筑。
六、文明施工要求
1、夜间施工时,应办理夜间施工许可证,避免强光照向居民区,减少光的污染;少用大功率振动器,减少燥声污染。
2、冲洗混凝土泵管的污水应经沉淀后方可排入城市污水管网。
