坡屋面混凝土浇筑技术交底
- 格式:doc
- 大小:132.50 KB
- 文档页数:9
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、施工准备1. 施工人员:对施工人员进行专业培训,确保其了解斜坡屋面浇筑混凝土的施工工艺和安全操作规程。
2. 施工材料:确保混凝土原材料符合设计要求,并做好材料的质量检验工作。
3. 施工设备:检查浇筑设备、振捣设备、运输设备等是否完好,并做好维护保养。
三、安全技术交底1. 进入施工现场注意事项- 所有人员进入施工现场必须佩戴安全帽,系好安全带。
- 高空作业人员必须使用安全带,并做好防护措施。
- 施工现场禁止酒后作业、吸烟和乱扔垃圾。
2. 施工操作安全- 浇筑混凝土前,检查模板、支架的稳定性,确保其符合设计要求。
- 浇筑过程中,严格控制混凝土坍落度,避免出现离析现象。
- 振捣混凝土时,严禁振动模板和支架,防止其发生位移或倾覆。
- 人工运输混凝土时,注意保持重心平衡,避免发生意外。
3. 机械设备操作安全- 使用混凝土泵车时,确保其停放位置平稳,并与周围环境保持安全距离。
- 泵送过程中,密切关注泵车各部位运行情况,发现异常立即停机检查。
- 使用振捣器时,确保其绝缘性能良好,防止发生触电事故。
4. 现场交通与人员疏散- 施工现场设置明显的警示标志,确保人员、车辆通行安全。
- 制定应急预案,一旦发生事故,立即启动应急预案,确保人员安全疏散。
5. 环境保护- 施工过程中,做好废水、废气和固体废弃物的处理,防止环境污染。
四、质量要求1. 混凝土强度应符合设计要求,无裂缝、蜂窝、麻面等质量问题。
2. 模板及支架拆除后,表面平整度应符合设计要求。
3. 混凝土养护期间,做好保湿工作,确保混凝土强度达到设计要求。
五、应急处理1. 事故发生时,立即停止作业,并启动应急预案。
2. 对受伤人员进行现场急救,并及时送往医院救治。
3. 对事故现场进行保护,配合相关部门进行调查处理。
混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业是施工过程中的重要环节之一,涉及到人员安全和工程质量。
为了确保施工过程的安全和顺利进行,特向相关人员进行安全技术交底。
本文将详细介绍混凝土浇捣作业的安全要求、操作规程以及注意事项。
一、安全要求1. 施工人员必须具备相关岗位的从业资格证书,并接受过相应的安全培训。
2. 在作业现场,必须设有安全警示标识牌,并配置安全警示标识灯。
3. 前期应对斜屋面进行详细的检查和评估,确保其承重能力和稳定性。
4. 混凝土浇筑前,必须进行必要的检查和试验,确保施工材料的质量达到要求。
5. 严禁在斜屋面上进行其他非本工序的施工作业。
二、操作规程1. 施工前必须将斜屋面上的杂物清除干净,确保施工区域整洁无障碍。
2. 混凝土卸料时,人员应站在安全位置,避免站在混凝土下方。
卸料时,应使用铲斗或导管,确保混凝土均匀分布。
3. 在施工现场,应设置固定的施工通道,并保持通道的畅通。
4. 搅拌站和浇筑现场应相对独立,并保持必要的保护措施,避免发生混凝土溢出、洒落或泼溅的情况。
5. 混凝土浇筑前,应对模板、钢筋网和支撑进行检查,确保其结构完整和牢固。
6. 每一浇筑层次结束后,应及时清理现场,避免施工材料固化对下一层次的工作造成影响。
三、注意事项1. 混凝土浇筑前,必须预先检查混凝土的塌陷度,确保其符合设计要求。
2. 在施工过程中,要及时进行浇筑层次的检查,确保其均匀和密实。
3. 施工现场应保持通风良好,避免因空气中浓度过高而产生中毒事故。
4. 严禁在混凝土浇筑过程中使用替代材料或混凝土掺合剂,以免影响浇筑层次的质量。
5. 混凝土浇筑时,严禁直接用手或脚进行修正,必须使用专用工具进行整平。
6. 施工人员应密切配合,进行有效的现场指挥与沟通,避免因误解或不协调引发事故。
四、安全防护措施1. 施工人员必须全程穿戴安全帽、安全鞋、手套等个人防护用品。
2. 在斜屋面上作业时,必须系好安全带,并严格按照安全绳索的规定使用。
一、交底目的为确保斜屋面砼浇筑作业的安全,防止事故发生,特制定本安全技术交底。
二、交底对象所有参与斜屋面砼浇筑作业的施工人员、管理人员及现场监督人员。
三、交底内容1. 个人防护要求1.1 施工人员进入现场必须佩戴安全帽,并扣好帽带。
1.2 高处作业时,必须系好安全带,并正确使用安全带。
1.3 作业人员必须穿着合适的防滑鞋,并佩戴防护手套等个人防护用品。
1.4 酒后禁止进入施工现场,施工现场严禁吸烟。
2. 作业前准备2.1 检查模板、支架的稳定性和安全性,确保其符合设计要求。
2.2 检查钢筋绑扎质量,确保钢筋位置准确、牢固。
2.3 检查砼浇筑设备、工具的完好性,确保其正常工作。
2.4 检查现场照明、通风设施,确保满足施工需求。
3. 施工过程安全要求3.1 浇筑砼前,应由专人指挥车辆,确保车辆安全停放,并避免与施工区域发生碰撞。
3.2 浇筑过程中,操作人员应按照施工设计要求进行操作,不得擅自变更浇筑程序。
3.3 使用泵送砼时,应确保输送管道连接牢固,无泄漏,并定期检查泵送设备的工作状态。
3.4 浇筑过程中,操作人员应随时关注砼浇筑质量,发现异常情况及时报告并采取措施。
3.5 浇筑过程中,严禁站在模板或支架上操作,应使用操作平台进行作业。
4. 紧急情况处理4.1 发生人员伤亡事故时,立即停止作业,并迅速组织救援。
4.2 发生设备故障时,应立即切断电源,并采取相应措施进行处理。
4.3 发生火灾时,立即使用灭火器或其他灭火设备进行灭火,并迅速撤离现场。
5. 其他注意事项5.1 夜间施工时,应确保足够的照明,并严格遵守相关安全规定。
5.2 雨季施工时,应注意排水,防止积水影响施工。
5.3 冬季施工时,应注意防冻措施,确保施工质量。
四、交底时间本次安全技术交底时间为 [填写日期]。
五、交底人[填写交底人姓名及职务]六、接收人[填写接收人姓名及职务]七、备注1. 本安全技术交底内容为模板,具体施工过程中可根据实际情况进行调整。
一、交底目的为确保斜屋面浇筑混凝土施工过程中的安全,预防事故发生,特进行安全技术交底。
二、适用范围本交底适用于所有斜屋面浇筑混凝土的施工人员。
三、交底内容1. 施工人员准备- 所有施工人员必须经过专业培训,取得相关操作资格。
- 进入施工现场前,必须穿戴好个人防护用品,包括安全帽、工作服、防滑鞋、手套等。
2. 施工现场安全规定- 进入施工现场必须戴好安全帽,扣好帽带。
- 高处作业必须系好安全带,佩戴安全绳。
- 严禁酒后作业、高空抛物、违章操作。
- 施工现场严禁吸烟,指定吸烟区域。
- 遵守施工现场临时用电规范,非专业人员不得操作电气设备。
3. 施工准备- 施工前,应对施工区域进行清理,确保无障碍物。
- 检查施工设备,如泵车、输送管道、振捣器等,确保其处于良好状态。
- 确保斜屋面模板稳固,无变形、裂缝等现象。
4. 浇筑操作规程- 浇筑混凝土前,对混凝土进行搅拌均匀,确保其质量符合要求。
- 使用泵车浇筑时,注意泵送压力的调整,避免因压力过大导致管道损坏或混凝土溢出。
- 浇筑过程中,注意观察混凝土流动情况,发现异常立即停止浇筑,查找原因并处理。
- 浇筑完毕后,及时进行振捣,确保混凝土密实。
5. 高处作业安全- 高处作业时,必须系好安全带,安全带应连接可靠。
- 高处作业区域应设置安全防护栏杆,防止人员坠落。
- 高处作业人员应佩戴防滑鞋,确保作业安全。
6. 用电安全- 施工现场临时用电必须符合安全规范,电线应架空在2.5m以上。
- 电气设备操作人员必须持证上岗,非专业人员不得操作。
7. 环境保护- 施工过程中产生的废水、废料应妥善处理,不得随意排放。
- 作业区域应保持整洁,防止污染环境。
四、应急措施1. 如发生人员坠落,立即启动应急预案,组织救援。
2. 如发生设备故障,立即停止作业,待故障排除后方可继续施工。
3. 如发生安全事故,立即上报相关部门,并采取相应措施进行处理。
五、交底时间本安全技术交底自发布之日起生效,直至斜屋面浇筑混凝土施工结束。
坡屋面施工技术交底
一、前言
坡屋面施工技术交底是指在施工前对坡屋面施工工艺及施工要求进行明确和交代的一项工作。
通过施工技术交底,可以确保施工人员对工艺要求和安全注意事项有清晰的认识,并能正确执行施工任务,提高施工质量和效率。
二、施工准备
1.施工前的准备工作:
(1)检查施工现场,确保无危险隐患;
(2)检查施工材料及设备是否齐全,并进行确认;
(3)准备好必要的施工资料和图纸。
2.保护措施:
(1)确保施工现场安全,设置明显的安全警示标识;
(2)准备好必备的个人防护用品,如安全帽、防护眼镜、防护手套等;
(3)严格遵守施工现场管理规定,做好施工现场的清理工作。
三、施工工艺
1.基层处理:
(1)清理基层,确保基层平整、干净,无灰尘、水迹等污染;
(2)检查基层是否存在裂缝、空鼓等问题,并进行必要的修补。
2.材料准备:
(1)检查所要使用的防水材料是否符合规定,包括防水涂料、防水卷材等;
(2)检查防水材料的质量标准和保质期限,确保使用的材料符合要求。
3.施工方法:
(1)根据设计要求,确定坡屋面的排水坡度和排水方向;
(2)按照施工图纸的要求,进行防水层的施工,包括涂抹防水涂料或铺设防水卷材;。
坡屋面混凝土浇筑技术交底技术交底记录工程名称施工单位交底提要交底内容:编号XXX交底日期坡屋面混凝土浇筑技术交底1.范围本工艺标准用于普通混凝土浇筑施工。

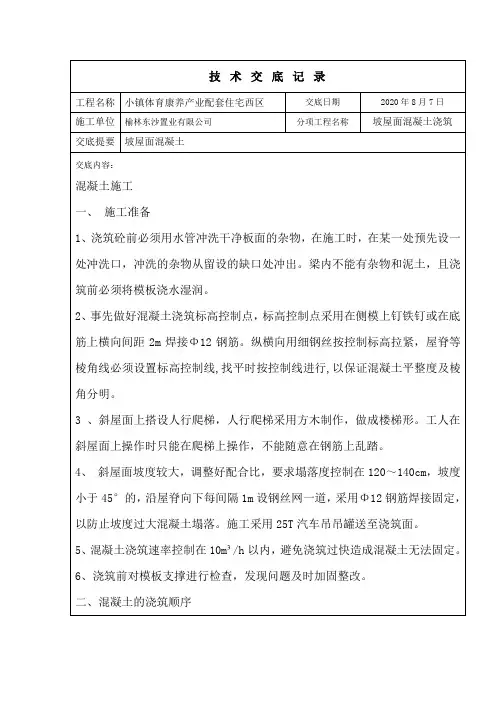

2.施工准备2.1材料要求及主要机具:2.1.1采用商品混凝土,强度等级:C25。
2.1.2性能:坍落度120~140mm,保水性、粘聚性良好。
2.1.3主要机具:混凝土搅灰斗、插入式振捣棒(高频)、铁锹、木抹子、小白线等。
2.2作业条件:2.2.1办完钢筋隐检、模板预检及支撑系统的检查等手续,注意检查马镫、垫块,以保证保护层厚度。
核实板内预埋件、预留孔洞、水电预埋管、盒(槽)的位置、数量及固定情况。
2.2.2检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
检查并清算模板内残留杂物,用水冲净。
2.2.3浇筑混凝土用的架子及爬梯已支搭完毕,并经检查合格。
2.2.4检查电源、线路,并做好夜间施工照明的筹办。
2.2.5工长按照施工方案对操作班组已进行周全施工技术交底,混凝土浇筑申请书已被核准。
3.操作工艺3.1工艺流程:作业准备→混凝土预订→混凝土到场→混凝土浇筑、振捣、收面→养护、拆模3.2作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,木模板时浇水使模板潮湿。
暗柱模板的扫除口应在肃清杂物及积水后再关闭,铰剪墙顶部疏松混凝土已剔掉清净。
3.3混凝土参加检修:商品混凝土参加后,施工单位应立刻由主管技术部分、工长构造有关人员对出罐混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,检验合格后方可卸砼。
3.4混凝土到场经检验合格后,工长应立即组织混凝土施工人员开始进行浇筑。
3.5混凝土浇筑与振捣的一般要求:3.5.1混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。
3.5.2本工程屋面为坡度1∶1的坡屋面,混凝土浇筑时应自下而上进行施工。
一、交底目的为确保坡屋面混凝土施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底对象所有参与坡屋面混凝土施工的施工人员、技术人员、管理人员。
三、交底内容1. 施工准备(1)施工人员必须经过专业培训,掌握坡屋面混凝土施工的基本技能和安全知识。
(2)施工前应熟悉图纸,了解施工方案,明确施工工艺和操作规程。
(3)施工前应检查施工工具、设备、材料等是否齐全、完好,确保施工安全。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保施工人员、管理人员和外来人员了解施工安全规定。
(2)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
(3)施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(4)施工现场严禁吸烟、酒后作业,不得穿拖鞋、赤脚进入施工现场。
3. 施工操作安全要求(1)施工人员应按照施工图纸和操作规程进行施工,不得擅自改变施工工艺。
(2)施工过程中应随时注意观察模板、支架的稳定性,发现问题立即停止施工,并及时报告。
(3)浇筑混凝土时,应使用振动棒进行振捣,确保混凝土密实。
(4)浇筑混凝土时,严禁站在模板或支架上操作,应使用操作平台。
(5)使用吊车、起重机等设备时,应确保设备安全可靠,操作人员必须具备相应资质。
4. 事故预防与处理(1)施工现场应定期进行安全检查,发现问题及时整改。
(2)施工过程中如发生安全事故,应立即停止施工,并迅速采取应急措施。
(3)事故发生后,应立即上报相关部门,配合调查处理。
四、交底时间本安全技术交底自即日起执行,施工期间应持续进行。
五、注意事项1. 施工人员应认真学习本安全技术交底,提高安全意识。
2. 施工过程中,如遇到特殊情况,应立即报告,不得擅自处理。
3. 施工现场应严格执行安全操作规程,确保施工安全。
4. 施工管理人员应加强对施工现场的监督检查,确保安全措施落实到位。
5. 施工人员应相互监督,共同维护施工现场的安全。
六、附则本安全技术交底由施工单位负责解释和修订。
第1篇一、前言混凝土浇筑是建筑工程中一项非常重要的施工工序,其质量直接影响到建筑物的安全和使用寿命。
为确保混凝土浇筑质量,提高施工效率,现将混凝土浇筑技术交底如下:二、混凝土浇筑的基本要求1. 混凝土浇筑前,应做好施工准备,包括施工图纸的审核、施工方案的制定、施工材料的准备、施工设备的检查等。
2. 混凝土浇筑应严格按照施工图纸和规范要求进行,确保结构尺寸、形状和位置符合设计要求。
3. 混凝土浇筑过程中,应严格控制浇筑速度、浇筑高度、振捣密实度等,确保混凝土密实、均匀、无蜂窝、麻面、露筋等缺陷。
4. 混凝土浇筑后,应及时进行养护,保证混凝土强度、耐久性等性能。
三、混凝土浇筑前的准备工作1. 施工图纸审核:认真审核施工图纸,了解结构形式、尺寸、钢筋布置、混凝土强度等级、浇筑顺序等。
2. 施工方案制定:根据施工图纸,结合现场实际情况,制定合理的混凝土浇筑方案,包括浇筑顺序、浇筑高度、振捣方法等。
3. 施工材料准备:根据混凝土配合比,准备水泥、砂、石子、水等原材料,确保原材料质量符合规范要求。
4. 施工设备检查:检查混凝土搅拌机、运输车、泵送设备、振捣器等设备,确保设备运行正常。
5. 施工人员培训:对施工人员进行混凝土浇筑技术培训,使其掌握浇筑要点和操作规范。
四、混凝土浇筑过程1. 浇筑顺序:按照施工图纸和浇筑方案,从低处开始,逐层浇筑,确保混凝土均匀、密实。
2. 浇筑速度:根据混凝土拌合物的性质和结构要求,控制浇筑速度,避免因浇筑过快造成混凝土离析、蜂窝等缺陷。
3. 浇筑高度:一次浇筑高度不宜超过1.5m,以保证混凝土密实。
4. 振捣密实:采用插入式振捣器,从浇筑面开始,分层进行振捣,直至混凝土表面不再冒气泡为止。
5. 接槎处理:在混凝土浇筑过程中,如遇间歇,应采取措施进行处理,如接槎、补缝等。
6. 混凝土浇筑质量控制:浇筑过程中,应严格控制混凝土坍落度、和易性等指标,确保混凝土质量。
五、混凝土浇筑后的养护1. 混凝土浇筑后,应及时进行养护,防止混凝土失水、开裂。
一、交底目的为确保斜屋面混凝土施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、适用范围本交底适用于所有参与斜屋面混凝土施工的作业人员。
三、安全注意事项1. 个人防护:- 作业人员进入施工现场必须佩戴安全帽,扣好帽带。
- 穿着符合安全要求的劳保鞋,禁止穿拖鞋、赤脚等进入施工现场。
- 高处作业时,必须系好安全带,并确保安全带系挂牢固。
- 操作过程中,严禁酒后作业。
2. 作业准备:- 作业前,必须对施工现场进行安全检查,确保无安全隐患。
- 斜屋面作业处应有牢靠的立足处,临边洞口应配置防护网、防护栏杆或其他安全设施。
- 作业用索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检验合格方可使用。
3. 操作规程:- 钢筋绑扎、混凝土浇筑等作业应在地面进行,不准在高空操作。
- 斜屋面上应建平台,用以堆放钢筋、材料,传递钢筋等物件应用绳牵牢,防止滑落。
- 绑扎完成一根钢筋后,再传递下一根,确保作业过程中物品安全。
4. 起重作业:- 起重指挥应由技术培训合格的专职人员担任,无指挥或信号不清不准吊。
- 钢筋、型钢、管材等细长和多根物件必须捆扎牢靠,多点起吊。
- 起吊钢筋骨架时,下方禁止站人,必须待骨架降到距模板1m以上后方可作业。
5. 电气安全:- 夜间施工照明行灯电压不得大于36V,行灯、流动闸箱不得放在墙模平台或顶板钢筋上。
- 施工层必须设置施工层分配电盘,各分路都必须设置漏电保护器。
- 使用插入式震动器应穿胶鞋,带绝缘手套,电缆线不得有破皮漏电,电源线要架空,开关要有人看管。
四、应急措施1. 如遇紧急情况,应立即停止作业,迅速撤离现场。
2. 作业人员应熟悉应急预案,掌握自救互救知识。
3. 施工现场应配备必要的安全防护器材和急救药品。
五、总结斜屋面混凝土施工安全至关重要,全体作业人员必须严格遵守本交底内容,确保施工安全。
如有违反,将依法追究责任。
六、附件1. 安全防护设施清单2. 应急预案3. 安全培训记录七、交底时间[填写具体时间]八、交底人[填写交底人姓名及职务]九、接受交底人[填写接受交底人姓名及职务]注:本模板仅供参考,具体内容应根据实际情况进行调整。
***** 坡屋面砼浇筑技术交底一、安全、环保部分:1、进入现场必须遵守安全生产六大纪律。
2、浇筑前工人要及时检查自身安全防护用品是否合格。
操作者要穿绝缘鞋,戴绝缘手套,然后检查电机是否灵活,电缆线是否有破皮现象,合格后方可施工。
3、在砼浇筑前,应对振动器进行试运转应检查操作环境是否安全,架体是否牢固,脚手架有无封牢,周围防护是否合格、满足要求后方可施工。
4、使用振动棒者应穿胶鞋,湿手不得接触电机开关,电源线不得有破皮漏电。
5、混凝土浇筑时,模板处放料要均匀,严禁对模板和支撑造成过大的集中荷载、偏心荷载、冲击荷载和侧压力。
6、工人浇筑时如发现跑模现象时,要让木工及时修复后,方可继续施工。
7、工人不得在钢筋骨架上行走坐卧。
8、用料斗运输砼时,操作人员应注意安全。
9、砼浇筑部位,应按规定搭设安全防护栏杆及操作平台。
10、混凝土运输、浇筑部位应有安全防护栏杆,操作平台。
11、用电应按三级配电、二级保护进行设置;各类配电箱、开关箱的内部设置必须符合有关规定,开关电器应标明用途。
所有配电箱应外观完整、牢固、防雨、箱内无杂物;箱体应涂有安全色标、统一编号;箱壳、机电设备接地应良好;停止使用时切断电源,箱门上锁。
12、混凝土运送罐车每次出场应清理下料斗,防止混凝土遗洒。

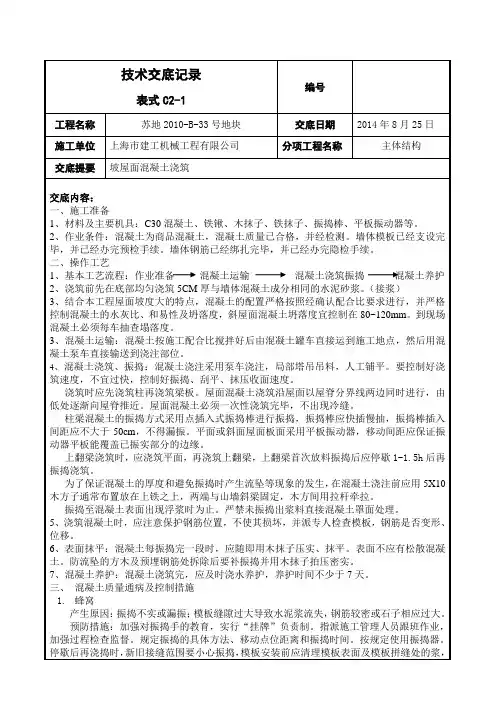

二、技术部分(C40商砼):总浇筑顺序:由于坡屋面砼施工速度缓慢,现场准备两个施工班组,两台砼输送泵车从坡屋面中间向两侧浇筑,然后由北向南依次施工。
(1)柱浇筑前底部应先填5〜10c m厚与混凝土配合比相同的水泥砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm振捣棒不得触动钢筋和预埋件。
柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时, 应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。
每段高度不得超过2m每段混凝土浇筑后将模板洞封闭严实,并用箍箍牢。
(2)梁、板应同时浇筑,浇筑方法应由北向南依次浇筑,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。
斜屋面浇筑技术交底1、使用振动棒振捣板面后再使用平板振动器振捣屋面板。
2、振捣柱子时震动棒先放到柱底再放砼然后在慢慢向上拔出,确保柱子砼的浇筑密度。
必须安排专职人员检查柱子砼的浇筑饱满度及密实度,严格控制,杜绝漏震现象发生。
3、浇筑屋面板时由于板面坡度较大达到30度7.5m宽,所以必须采取分段浇筑即第一次浇筑2m宽,并以最高处屋脊线为对称轴,两边对称交替浇筑。
两次浇筑接头处用跳板隔开避免混凝土下滑,并可供操作人员踩踏。
避免人员直接踩混凝土,造成砼下滑,影响板面平整度。
4、屋面板浇筑采用点振法施工,用振动棒垂直于模板面对屋面砼进行振捣的一种施工方法。
主要优点:一是振动面积小,能一步振动到位,可提高砼的密实性;二是振捣所需的时间短,每点振动时间约10秒左右,减少了砼流失。
砼就位后,用铲子初步进行整平,然后再用进行点振,点振时振动棒要垂直模板面,并接触模板面,使模板产生微振,这样可以使砂浆落模板面上,振点密度按钢筋的间距,每隔一间隔振一个点,尽量不要碰到钢筋,以免钢筋移位。
点振后用铲子进行一次修平,停歇1~2个小时后(混凝土初凝之前)再用平板振动器从下往上振一次,有效地避免了砼板底出现蜂窝、麻面露筋等现象。
5、坡屋面混凝土最后用3m的铝合金压尺配合木抹子进行整平及表面压实,找平时必须挂线,以满足前后浇筑接头的平整度。
收面后要求混凝土密实、平整;砼不得存在起皮、起砂,龟裂和其它缺陷.6、混凝土在浇筑完成后,应在 12 小时内加以浇水养护,保持混凝土表面湿润,对混凝土养护时间不少于7 天。
7、班组在浇筑过程中不得打闹嬉戏,严格按施工安全规范作业。
施工管理人员必须值班指挥杜绝安全事故发生。
交底人:受交底人:交底日期:2012年5月25日。
一、交底目的为确保坡屋面砼浇筑施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象全体参与坡屋面砼浇筑施工的作业人员、管理人员及监理人员。
三、交底内容1. 施工人员入场安全教育(1)施工人员进入施工现场必须进行入场安全教育,经考核合格后方可进入施工现场。
(2)熟悉并掌握本工种的操作规程和安全注意事项。
2. 人员配备及职责(1)施工人员:负责砼浇筑、模板支撑、养护等工作。
(2)管理人员:负责现场安全监督、施工进度控制、质量检查等工作。
(3)监理人员:负责对施工过程进行监督检查,确保施工安全、质量符合要求。
3. 施工准备(1)模板支撑体系:模板支撑体系必须符合设计要求,确保稳定可靠。
支撑材料应选用合格产品,连接牢固。
(2)砼材料:选用符合设计要求的砼材料,砼坍落度、强度等指标应符合规范要求。
(3)施工工具:准备好必要的施工工具,如砼搅拌机、运输车辆、振捣器等。
4. 施工操作规程及安全注意事项(1)砼浇筑前,检查模板支撑体系是否牢固,模板接缝是否严密,钢筋是否绑扎牢固。
(2)砼浇筑时,严格控制砼坍落度,防止砼离析、漏浆。
(3)砼浇筑过程中,严禁踩踏模板和支撑体系。
(4)振捣器操作人员应穿戴绝缘手套、绝缘鞋,防止触电。
(5)砼浇筑完毕后,及时进行养护,确保砼强度达到设计要求。
(6)夜间施工时,必须确保足够的照明,确保施工安全。
5. 安全防护措施(1)高处作业人员必须正确佩戴安全帽、安全带,防止坠落。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工现场严禁吸烟、用火,防止火灾事故发生。
(4)施工现场应设置安全警示标志,提醒施工人员注意安全。
(5)施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
四、交底要求1. 施工人员必须认真学习本安全技术交底内容,熟练掌握操作规程和安全注意事项。
2. 施工过程中,严格执行本安全技术交底内容,确保施工安全。
3. 施工现场管理人员和监理人员应加强对施工过程的监督检查,发现问题及时整改。
一、交底目的为确保斜屋面砼浇筑施工过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与斜屋面砼浇筑施工的作业人员。
三、交底内容1. 个人防护- 施工人员进入施工现场必须佩戴安全帽,扣好帽带,并正确使用个人劳动保护用品,如安全鞋、防护手套、防护眼镜等。
- 高处作业时,必须系好安全带,并确保安全带固定在可靠位置。
- 避免酒后作业,严禁高空抛物。
- 施工现场严禁吸烟,吸烟到指定地点。
2. 操作规程及安全要求- 作业人员进入现场必须接受入场安全教育,考核合格后方可进入施工现场。
- 操作人员必须身体健康,持有有效操作证,方可独立操作。
- 脚手架、工作平台和斜道应绑扎牢固,确保其稳定性。
- 高处作业或较深的地下作业,必须设有供操作人员上下的走道。
- 夜间施工应有足够的照明,临时电线必须架空在2.5m高以上,深坑和潮湿地点施工必须使用低压安全照明。
3. 施工准备- 浇筑前,应检查模板、支架的稳定状况,确保其符合设计要求。
- 钢筋经验收合格后,方可进行浇筑。
- 浇筑现场必须设专人指挥运输混凝土的车辆,确保车辆安全卸料。
4. 施工过程- 泵送混凝土时,输送管道头应紧固可靠,不漏浆,安全阀完好,管道支架要牢固。
- 浇筑框架梁、柱、墙时,应搭设操作平台,铺满绑牢跳板,严禁直接站在模板或支架上操作。
- 使用溜槽、串桶时必须固定牢固,操作部位应设护身栏,严禁站在溜槽上操作。
- 用料斗吊运混凝土时,要与信号工密切配合,缓慢升降,防止料斗碰撞伤人。
- 砼振捣时,操作人员必须戴绝缘手套,穿绝缘鞋,防止触电。
5. 注意事项- 夜间施工照明行灯电压不得大于36V,行灯、流动闸箱不得放在墙模平台或顶板钢筋上。
- 遇有大风、雨、雪、大雾等恶劣天气应停止作业。
- 雨季施工要注意电气设备的防雨、防潮、防触电。
四、培训考核1. 施工单位应定期对施工人员进行安全技术培训,确保其掌握相关安全知识和操作技能。
一、交底目的为确保坡屋面砼浇筑施工过程中的安全,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于坡屋面砼浇筑施工过程中的安全操作。
三、交底内容1. 人员要求(1)施工人员必须具备相应的专业技能和操作经验。
(2)施工人员必须经过岗前培训,掌握坡屋面砼浇筑施工安全知识。
(3)施工人员必须持证上岗,严格遵守操作规程。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:高空作业、危险区域等。
(2)施工人员进入施工现场必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)高处作业时,必须正确使用安全带,确保安全。
(4)施工现场严禁酒后作业、疲劳作业。
(5)施工现场严禁高空抛物、吸烟等违规行为。
3. 施工设备安全要求(1)施工设备必须符合国家标准,定期进行检验和维护。
(2)施工设备操作人员必须具备相应的操作资格。
(3)施工设备操作前应检查设备性能,确保正常使用。
4. 施工工艺安全措施(1)施工前,应检查模板、支架的稳定性,确保其满足施工要求。
(2)浇筑砼时,应按设计要求进行,不得擅自变更。
(3)浇筑过程中,应控制砼的坍落度,确保砼质量。
(4)泵送砼时,输送管道应保持直线,减少弯曲,管道接头处应密封可靠。
(5)浇筑过程中,应防止砼溢出模板,造成安全隐患。
5. 施工环境安全要求(1)夜间施工时,应确保作业面照明充足,行灯电压不得大于36V。
(2)雨季施工时,应注意防雨、防滑,确保施工安全。
(3)施工过程中,应保持施工现场整洁,及时清理施工垃圾。
四、交底时间及责任人1. 交底时间:施工前2. 责任人:项目经理、安全员五、注意事项1. 施工过程中,施工人员必须服从现场指挥,严格按照操作规程进行施工。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报。
3. 施工完成后,应进行验收,确保工程质量符合要求。
本安全技术交底旨在提高施工人员的安全意识,确保施工安全。
请各施工人员认真阅读,严格遵守,共同营造安全、和谐的施工环境。
一、施工预备 一、 施工预备:1.材料及要紧机具:1. 1材料:30厚挤塑聚乙烯泡沫保温板,使用前供货方应提供出厂合格证、材料复试报告单。
1: 6水泥炉渣,1:3、1:2.5水泥砂浆,3厚、4厚厚自粘改性沥青防水卷材 (聚脂胎等,)应符合有关标准方可 使用。
1 . 2要紧机具:砂浆搅拌机、小翻斗车、手推车、平板振捣器、平锹、尖锹、铁抹子、木抹子、美工刀等。
2 .作业条件:2 . 1钢筋砼板全部浇筑完毕,经检查符合设计要求,并办完隐检手续。
2. 2通往屋面施工所需的斜坡通道已支搭完毕,并经检验合格。
二、 操作工艺T 铺水泥砂浆T 木抹子搓平T 铁抹子压第一遍T10.1.2.1基层处理:将防水层上卷部位的混凝土立面上的流浆、尘土等清除洁净,将缺棱掉角、孔 洞、大的缺陷之处刷水潮湿,刷掺界面剂的素水泥浆一道,随后用1: 3水泥砂浆修补平坦,对露出墙面的钢筋头要用砂轮打磨平坦,涂刷上防锈漆,将错台之处及模板缝用磨光机打磨平坦。
清修后的基层, 表面应牢固、平坦、光滑,平坦度偏差应小于2mm将平面基层上的灰尘、杂物等清扫洁净。
用喷壶将平面基层平均洒水一遍。
10.1.2.2贴灰饼:随着找坡层的坡度拉线贴灰饼,灰饼厚度20mm 然后按照灰饼厚度顺排水方向冲筋,冲筋的间距为1.5m ,在排水沟、雨水口处找出泛水。
10.1.2.3 搅拌砂浆:应用搅拌机进行搅拌,保证颜色一致,砂浆配比水泥:砂子=1: 3 (体积比)。
1.2.4刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷 1: 0.4 (水泥:水)水泥浆一层,不要涂刷 面积过大,随刷随铺面层砂浆。
10.1.2.5 铺水泥砂浆:涂刷水泥浆之后紧跟着铺 15厚水泥砂浆,在两筋之间将砂浆铺平均。
基层与突出屋面结构(女儿墙、通风道等)的交接处和基层的转角处及管根部位,要考虑防水层的要求做出 圆弧,转角圆弧半径为50mm 拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排 水要求。
工程名称天津阳光海岸四期南岛(畅海苑)交底日期
施工单位安徽三建工程有限公司分部分项工程名称坡屋面混凝土浇筑工程
交底提要
施工准备、工艺流程、操作要点、质量标准、安全环保措施等。
(2)混凝土的振捣应密实,不得出现蜂窝、孔洞、露筋、漏浆、夹渣等缺陷。
(3)分段施工的混凝土,其施工缝处的接槎应平齐,粘结密实。
(4)一般项目允许尺寸偏差:
六、混凝土容易出现的问题及预防措施
(1)原材料不合格:
(a)对商品混凝土搅拌站进场的水泥应认真检查其品种、强度等级合格证、出厂日期等。
使用前应根据配比单再次核对其各项指标。
