施工现场临时用电方案一、编制依据1.《建设工程施工现场供用电安全规范》(GB50194—93)。
2.《施工现场临时用电安全技术规范》 (JGJ46---2005)。
3、《建筑施工安全检查标准》JGJ59-994、《低压配电设计规范》GB50054-95中国建筑工业出版社5、《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社6、《供配电系统设计规范》GB50052-95中国建筑工业出版社7.图纸和施工总平面图。
二、工程概况项目内容工程名称:建设单位:监理单位:施工单位:设计单位:勘察单位:建筑面积:合同工期:结构形式/层:三、主要施工用电设备施工机械明细表序号设备名称型号数量总容量备注1 塔吊QTZ632 2×31.7KW=63.42 塔吊QTZ40 1 25KW3 钢筋切断机41-200304 4×7.5=30KW4 钢筋弯曲机40 4 4×5.5KW=22KW5 钢筋套丝机LFGS-40 4 4×4KW=16KW5 钢筋调直机6-14 2 2×7.5KW=15KW6 电渣压力焊MN-Z6 4 4×10KW=40KW7 圆锯机ф350-ф500 4 4×4KW=16KW8 砂轮机200 1 2KW9 三相异步电动机Y160M2-2 1 15KW10 打夯机 2 2×3.5KW=7KW11 室外施工吊篮 2 2×11KW=22KW12 污水泵 1 2KW13 消防泵 1 11KW14 振捣棒10 22KW15 镝灯 6 7.5KW×6=45KW16 碘钨灯10 10×2.2KW=22KW17 其他照明30KW18 箍筋弯曲机GF-20型 1 2.2KW19 交流弧焊机BX1-500A 1 110KW20 干混砂浆储罐HJL273 1 5.5KW四、总负荷计算及主干电缆选择现根据施工现场用电设备(如塔吊、搅拌机、室外电梯、振捣器、木工加工器械以及水泵、电焊机、照明器械、钢筋加工机械等)实际情况,按需要系数法确定计算负荷计算负荷。

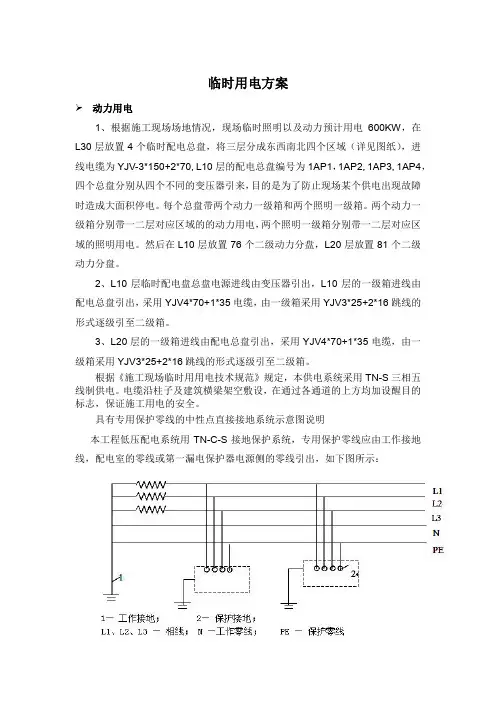

临时用电方案➢动力用电1、根据施工现场场地情况,现场临时照明以及动力预计用电600KW,在L30层放置4个临时配电总盘,将三层分成东西南北四个区域(详见图纸),进线电缆为YJV-3*150+2*70, L10层的配电总盘编号为1AP1,1AP2, 1AP3, 1AP4,四个总盘分别从四个不同的变压器引来,目的是为了防止现场某个供电出现故障时造成大面积停电。
每个总盘带两个动力一级箱和两个照明一级箱。
两个动力一级箱分别带一二层对应区域的的动力用电,两个照明一级箱分别带一二层对应区域的照明用电。
然后在L10层放置76个二级动力分盘,L20层放置81个二级动力分盘。
2、L10层临时配电盘总盘电源进线由变压器引出,L10层的一级箱进线由配电总盘引出,采用YJV4*70+1*35电缆,由一级箱采用YJV3*25+2*16跳线的形式逐级引至二级箱。
3、L20层的一级箱进线由配电总盘引出,采用YJV4*70+1*35电缆,由一级箱采用YJV3*25+2*16跳线的形式逐级引至二级箱。
根据《施工现场临时用用电技术规范》规定,本供电系统采用TN-S三相五线制供电。
电缆沿柱子及建筑横梁架空敷设,在通过各通道的上方均加设醒目的标志,保证施工用电的安全。
具有专用保护零线的中性点直接接地系统示意图说明本工程低压配电系统用TN-C-S接地保护系统,专用保护零线应由工作接地线,配电室的零线或第一漏电保护器电源侧的零线引出,如下图所示:2.施工现场用电设备不得一部分设备作保护接地,另一部分设备作保护接地。
3.施工现场的电力系统严禁利用大地作相线或零线。
4.保护零线不得装设开关或熔断器。
5.保护零线应不小于工作零线的截面,同时必须满足机械强度要求。
6.与电气设备相连接的保护零线应为截面不小于2.5mm2 绝缘多股铜线,保护零线的统一标志为绿/黄两色线。
在任何情况下不准使用绿/黄双色线作负荷线。
7.变压器的工作接地电阻值应不大于4Ω,保护零线每一重复接地装置的接地电阻值应不大于10Ω。

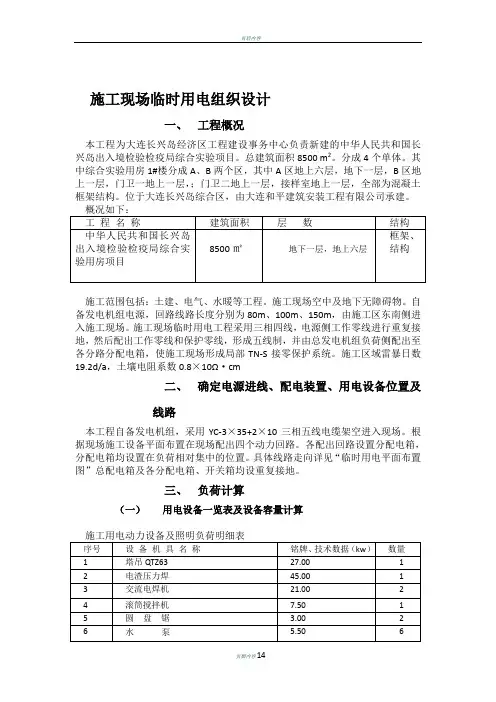

施工现场临时用电组织设计一、工程概况本工程为大连长兴岛经济区工程建设事务中心负责新建的中华人民共和国长兴岛出入境检验检疫局综合实验项目。
总建筑面积8500 m2。
分成4个单体。
其中综合实验用房1#楼分成A、B两个区,其中A区地上六层,地下一层,B区地上一层,门卫一地上一层,;门卫二地上一层,接样室地上一层,全部为混凝土框架结构。
位于大连长兴岛综合区,由大连和平建筑安装工程有限公司承建。
施工范围包括:土建、电气、水暖等工程。
施工现场空中及地下无障碍物。
自备发电机组电源,回路线路长度分别为80m、100m、150m,由施工区东南侧进入施工现场。
施工现场临时用电工程采用三相四线,电源侧工作零线进行重复接地,然后配出工作零线和保护零线,形成五线制,并由总发电机组负荷侧配出至各分路分配电箱,使施工现场形成局部TN-S接零保护系统。
施工区域雷暴日数19.2d/a,土壤电阻系数0.8×10Ω·cm二、确定电源进线、配电装置、用电设备位置及线路本工程自备发电机组,采用YC-3×35+2×10三相五线电缆架空进入现场。
根据现场施工设备平面布置在现场配出四个动力回路。
各配出回路设置分配电箱,分配电箱均设置在负荷相对集中的位置。
具体线路走向详见“临时用电平面布置图”总配电箱及各分配电箱、开关箱均设重复接地。
三、负荷计算(一)用电设备一览表及设备容量计算(二)所有用电设备的计算负荷1、施工现场有许多用电设备,有以下几个问题需要考虑:⑴各用电设备不一定同时运行。
⑵各用电设备不可能同时满负荷运行。
⑶设备运行时存在着效率,即设备存在着功率损失。
⑷不同的设备其工作制并不相同。
⑸输电线路、变压器等本身存在着能量的损耗。
因此,用电设备的实际负荷P js与设备容量P s之间并不相等,应按下式计算:有功计算负荷P js (kw):P js=k x×P s无功计算负荷Q js (kvar):Q js=P js×tanφ视在计算负荷S js(kvA):S js=√P js²+Q js²电流Ijs(kA):I js=S js/√3×V e=P js/√3×V e cosφ以上各式中k x―需要系数;V e―用电设备的额定电压;cosφ、tanφ―用电设备的平均功率因子及对应的正确值。

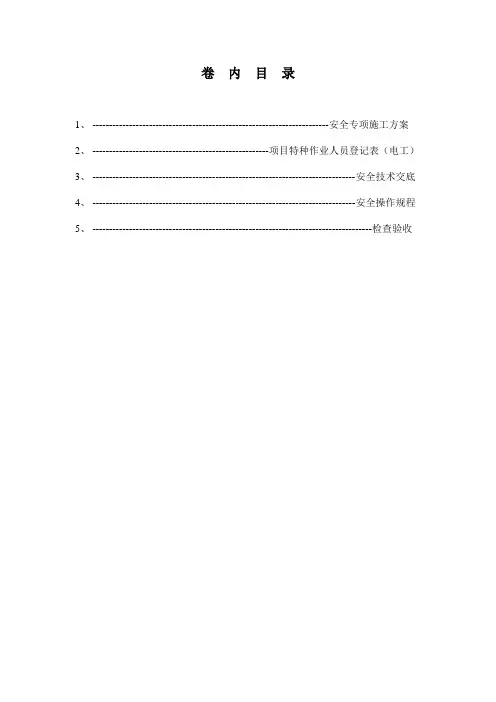

卷内目录1、-----------------------------------------------------------------------安全专项施工方案2、-----------------------------------------------------项目特种作业人员登记表(电工)3、-------------------------------------------------------------------------------安全技术交底4、-------------------------------------------------------------------------------安全操作规程5、------------------------------------------------------------------------------------检查验收安全专项施工方案编制说明:1、专项方案应当由电气工程师负责进行编制,经公司审核后由公司技术负责人(蒋金生)签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章后方可实施。
2、施工现场必须与专项方案相符,专项方案必须有项目施工用电平面图和系统图(此两图必须做图牌,并悬挂于总配房显著位置)特种作业人员登记表GDAQ20105填写说明:1、此表填电工的特种证件;2、此表架子工的证件必须是省建设厅颁发并在有效期内,名单要求与第一卷及第十卷特种作业人员登记表的人员相符。
临时用电工程安全技术交底GDAQ330905 施工单位:填写说明:1、交底人为电气工程师邓志锋,接受交底人必须是持有广东省建设厅颁发的电工证的电工,且证件与人员相符。
建筑电工安全操作规程GDAQ340111一、建筑电工必须经省级建设行政主管部门考核合格,取得建筑施工特种作业人员操作证书,方可上岗。

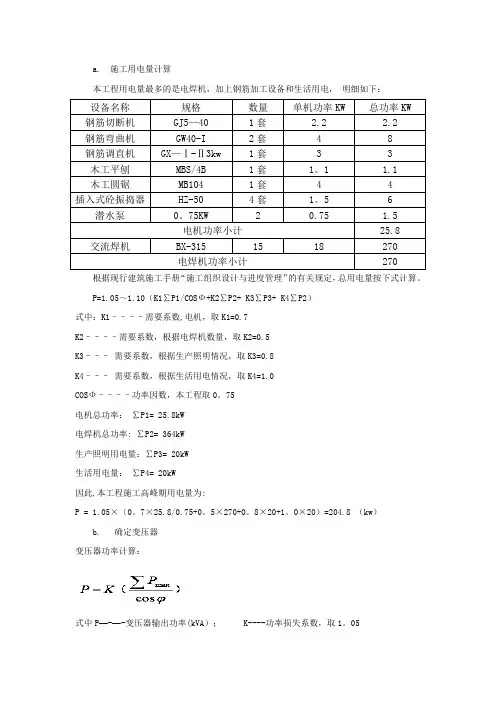

a.施工用电量计算本工程用电量最多的是电焊机,加上钢筋加工设备和生活用电,明细如下:设备名称规格数量单机功率KW 总功率KW 钢筋切断机GJ5—40 1套 2.2 2.2 钢筋弯曲机GW40-I 2套 4 8钢筋调直机GX—Ⅰ-Ⅱ3kw 1套 3 3木工平刨MBS/4B 1套1。
1 1.1木工圆锯MB104 1套 4 4插入式砼振捣器HZ-50 4套1。
5 6 潜水泵0。
75KW 2 0.75 1.5电机功率小计25.8 交流焊机BX-315 15 18 270电焊机功率小计270 根据现行建筑施工手册“施工组织设计与进度管理”的有关规定,总用电量按下式计算。
P=1.05~1.10(K1∑P1/COSФ+K2∑P2+ K3∑P3+ K4∑P2)式中:K1––––需要系数,电机,取K1=0.7K2––––需要系数,根据电焊机数量,取K2=0.5K3–––需要系数,根据生产照明情况,取K3=0.8K4–––需要系数,根据生活用电情况,取K4=1.0COSФ––––功率因数,本工程取0。
75电机总功率:∑P1= 25.8kW电焊机总功率: ∑P2= 364kW生产照明用电量:∑P3= 20kW生活用电量:∑P4= 20kW因此,本工程施工高峰期用电量为:P = 1.05×(0。
7×25.8/0.75+0。
5×270+0。
8×20+1。
0×20)=204.8 (kw)b.确定变压器变压器功率计算:式中P—-—-变压器输出功率(kVA); K----功率损失系数,取1。
05∑Pmax—---各施工区最大计算负荷(kW);cos ϕ -——-功率因数,取0.85P=1.05*204。
8/0.85=253(KVA)由此可见,变压器可选择一台S9—315/10 变压器,其额定容量为P0=315 kVA,能满足要求。
c.确定配电导线临时用电线路采用三相五线制,TN—S 系统按照黄、绿、红、蓝、双色配线,为保证施工安全,本工程采用重复接地措施。
施工现场临时用电方案一、编制依据1.《建设工程施工现场供用电安全规范》(GB50194—2014)。
2.《施工现场临时用电安全技术规范》 (JGJ46---2012)。
3、《建筑施工安全检查标准》 JGJ59-20114、《低压配电设计规范》 GB50054-20115、《通用用电设备配电设计规范》 GB50055-20116、《供配电系统设计规范》 GB50052-20097.图纸和施工总平面图。
二、工程概况三、主要施工用电设备施工机械明细表四、总负荷计算及主干电缆选择现根据施工现场用电设备(如塔吊、搅拌机、室外电梯、振捣器、木工加工器械以及水泵、电焊机、照明器械、钢筋加工机械等)实际情况,按需要系数法确定计算负荷计算负荷。
参阅《建筑施工现场临时用电施工组织设计》,选取K x与COSΦ。
用电设备组的计算负荷。
1.本工程总供电容量按以下公式计算:P=1.05(K1×ΣP1/cosΨ+K2ΣP2)式中P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定容量(KVA);cosΨ——电动机的平均功率因数,取0.75;K1取0.6,K2取0.6,照明用电按动力用电的10%考虑。
P1=381.1KWP2=165KWP=1.05(K1×ΣP1/cosΨ+K2ΣP2)=1.05×(0.6×381.1/0.75+0.6×165)=424.07 KVAP照明=P×0.1=424.07×0.1=42.4 KVAP总=P+P照明=424.07+42.4 =466.48 KVA2.总的计算电流计算I js = S j s/(1.732×U e) = 466.48/(1.732×0.38) = 708.94 A3.总干线电缆选型根据以上数据,干线电缆采用YJV22-3*185+1*95电缆由变压器敷设至施工现场总配电室五、配电变压器、分配电箱及干线电缆选型根据计算总容量708.94 A,施工现场东侧有一变配电室,根据现场情况甲方将分三路电缆敷设至施工现场18#、19#楼及商业楼总配电箱,进入施工现场的电缆架高敷设,安全,满足施工用电要求。
施工现场临时用电施工组织设计1、工程概况:略2、用电设备计划:(1)施工用电动机械设备统计表:(2)施工现场所需照明负荷1办公区、生活区用电负荷①施工现场照明用电负荷②办公区用电负荷3、负荷计算3—1、单台设备负荷计算方法P ji=P e/η (3—1—1)I=P e/ ( 3 ×Un×cosφ×η) (3—1—2)Pj1—用电设备的有功计算负荷(KW) Pe—用电设备的设备容量η—用电设备的效率3—2、各用电设备组负荷计算方法P js=K x×Σ p e (3—2—1)Q js=P js×tgφ (3—2—2)S js= (p2js+Q2js) (3—2—3)I js=S js/ 3 × U N (3—2—4)Pjx—用电设备组的有功计算负荷(KW)Qjx—用电设备组的无功计算负荷(KVAR)Sjx—用电设备组的视在计算负荷(KVA)∑Pe—用电设备组的设备的容量总和,不包括用电设备容量负荷(KW) Kx用电设备组的需要系数tgф—与功率因数角相对应的正切值3—3、总配电箱的负荷计算方法P js=K pΣ p js (3—3—1)Q jz=K pΣQ js (3—3—2)S jz= (p2jz+Q2jz) (3—3—3)I jz=S jz/ 3 × U N (3—3—4)或采用下列公式用电负荷计算:S SH=1.05-1.1(K1ΣP1/cosφ+K2ΣP2+……+KΣPn)由公式求得施工现场设备用电量后,即为施工现场所需供电总容量,即S Z≥ S SH式中:S Z:施工现场供电所提供的总容量(KVA);S SH:施工现场用电设备所需总容量(KVA);ΣPn:用电设备功率的总和(kW);K:电动机同时使用系数,10台以内取0.7,11-30台取0.6,30台以上取0.5;电焊机同时使用系数,3—10台取0.6,10台以上取0.5;1.05—1.10:容量损失系数;η:电动机效率系数,平均为0.75—0.90,一般为0.85;cosφ:电动机平均功率因数,施工现场最高取0.75—0.78,一般取0.65—0.75。
