施工图预算编制原则
- 格式:doc
- 大小:87.00 KB
- 文档页数:7
华能阜康热电联产(2×135MW)工程施工图预算编制原则二OO九年五月十五日华能阜康热电联产(2×135MW)工程施工图预算编制原则总则1、为了保证华能阜康热电联产(2×135MW)工程施工图预算编制质量,科学合理地确定工程造价,根据《火力发电工程建设预算编制与计算标准》(2007年版)结合本建设工程实际,制定本编制原则。
2、本原则与概算编制依据保持一致。
3、施工图预算编制原则分为建筑工程、安装工程两个部分。
建筑工程施工图预算编制原则1.编制依据1.1 经审定的初步设计概算确定的编制依据。
1.2 《火力发电工程建设预算编制与计算标准》(2007年版)。
1.3 《电力建设工程预算定额》(2006年版)第一册建筑工程(上、下册):以下简称“执行定额”。
1.4 新电定额[2008]3号文、[2008]4号文。
1.5正式出版的施工蓝图。
1.6 建筑工程施工承包合同的相关规定。
2.编制范围2.1以设计合同为准的最终版施工蓝图,2.2四方签字的图纸会审记录。
2.3经设计、监理、建设单位确认的设计变更。
2.3随设备材料采购的施工项目按合同价计入本施工图预算。
2.4 在施工图纸中,地基处理、基础部分标注不确定的,以该部分施工、地勘、设计、监理、建设单位几方确认的基础验坑(槽)记录、隐蔽验收记录为编制依据。
3.项目及费用性质划分执行国家发改委发布的《火力发电工程建设预算编制与计算标准》(2007年版)。
4.工程量计算4.1根据经审定的施工设计蓝图、定额规定及定额主管部门颁发的工程量计算规则、标准图集及说明书进行计算,当设备材料清册或分项材料表中所列工程量与图纸不符时,以图纸图示数量和尺寸统计计算为准。
4.2工程量的计量单位应与预算定额子目计量单位相一致。
5.套用的定额或单位估价表5.1 建筑工程执行中国电力企业联合会发布的《电力建设工程预算定额》(2006年版)第一册建筑工程(上、下册)。

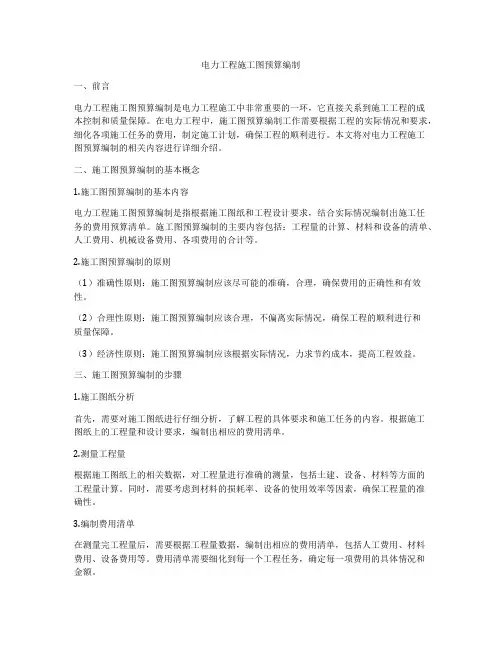

电力工程施工图预算编制一、前言电力工程施工图预算编制是电力工程施工中非常重要的一环,它直接关系到施工工程的成本控制和质量保障。
在电力工程中,施工图预算编制工作需要根据工程的实际情况和要求,细化各项施工任务的费用,制定施工计划,确保工程的顺利进行。
本文将对电力工程施工图预算编制的相关内容进行详细介绍。
二、施工图预算编制的基本概念1.施工图预算编制的基本内容电力工程施工图预算编制是指根据施工图纸和工程设计要求,结合实际情况编制出施工任务的费用预算清单。
施工图预算编制的主要内容包括:工程量的计算、材料和设备的清单、人工费用、机械设备费用、各项费用的合计等。
2.施工图预算编制的原则(1)准确性原则:施工图预算编制应该尽可能的准确,合理,确保费用的正确性和有效性。
(2)合理性原则:施工图预算编制应该合理,不偏离实际情况,确保工程的顺利进行和质量保障。
(3)经济性原则:施工图预算编制应该根据实际情况,力求节约成本,提高工程效益。
三、施工图预算编制的步骤1.施工图纸分析首先,需要对施工图纸进行仔细分析,了解工程的具体要求和施工任务的内容。
根据施工图纸上的工程量和设计要求,编制出相应的费用清单。
2.测量工程量根据施工图纸上的相关数据,对工程量进行准确的测量,包括土建、设备、材料等方面的工程量计算。
同时,需要考虑到材料的损耗率、设备的使用效率等因素,确保工程量的准确性。
3.编制费用清单在测量完工程量后,需要根据工程量数据,编制出相应的费用清单,包括人工费用、材料费用、设备费用等。
费用清单需要细化到每一个工程任务,确定每一项费用的具体情况和金额。
4.计算总预算根据费用清单和工程量数据,计算出工程的总预算。
将各项费用合计,得出整个工程项目的总费用预算。
5.调整和优化根据实际情况,对费用清单进行适当的调整和优化,确保费用的准确性和合理性。
避免不必要的浪费和成本超支,提高工程效益。
6.制定施工计划最后,根据预算的结果,制定出相应的施工计划,确定工程的施工周期和进度安排。
浅谈建筑工程预算定额编制的原则及依据论文导读:确定预算定额的各种消耗量指标。
这些人工消耗量是根据多个典型工程综合取定的工程量数据和《全国统一建筑工程劳动定额》计算求得。
方法与依据,浅谈建筑工程预算定额编制的原则及依据。
关键词:建筑工程,预算定额,编制原则,方法与依据一、建筑工程预算定额的编制原则1、社会平均必要劳动量确定定额水平的原则在社会主义市场经济的条件下,确定预算定额的各种消耗量指标,应遵循价值规律的要求,按照产品生产中所消耗的社会平均必要劳动量(时间)确定其定额水平。
论文参考,方法与依据。
在正常施工的条件下,以平均的劳动强度、平均的劳动熟练程度、平均的技术装备水平,确定完成每一单位分项工程或结构构件所需要的劳动消耗量,并据此作为确定预算定额水平的主要原则。
2、简明扼要,适用方便的原则预算定额的内容与形式,既要体现简明扼要、层次清楚、结构严谨、数据准确,还应满足各方面使用的需要,如编制施工图预算、办理工程结算、编制各种计划和进行成本核算等的需要,使其具有多方面的适用性,且使用方便。
贯彻简明扼要,适用方便的原则,要求预算定额中的各种文字说明应简明扼要、通俗易懂,还应注意定额计量单位的合理选择和工程量计算的简化,如砌砖墙定额中用m就可用块作为定额计量单位要简单和方便一些。
二、建筑工程预算定额的编制依据及方法1、预算定额的编制依据如下:①《全国统一建筑工程基础定额》和《全国统一建筑装饰装修工程消耗量定额》;②现行的设计规范、施工验收规范、质量评定标准和安全操作规程;③通用的标准图集、定型设计图纸和有代表性的设计图纸;④有关科学实验、技术测定和可靠的统计资料;⑤已推广的新技术、新材料、新结构和新工艺等资料;⑥现行的预算定额基础资料、人工工资标准、材料预算价格和机械台班预算价格等。
2、预算定额各项消耗量指标的确定(1)定额计量单位与计算精度的确定①定额计量单位的确定。
定额计量单位应与定额项目内容相适应,要能确切反映各分项工程产品的形态特征、变化规律与实物数量,并便于计算和使用。
施工合同是建筑项目中非常重要的一环,它明确了发包方和承包方在施工过程中的权利和义务。
在施工合同中,施工图预算起到了关键性的作用。
本文将从施工图预算的概念、作用、编制方法以及施工合同中施工图预算的遵循原则等方面进行详细阐述。
一、施工图预算的概念施工图预算是指根据施工图纸、施工方案、工程量清单等资料,结合工程所在地的物价水平、施工技术条件等因素,对工程项目所需各项费用进行预测和计算的过程。
施工图预算主要包括人工费、材料费、设备费、施工机具使用费、措施费、企业管理费、规费和税金等。
二、施工图预算的作用1. 明确工程造价:施工图预算能够明确工程项目的总投资,为发包方和承包方在施工过程中提供明确的造价依据。
2. 控制成本:施工图预算有助于承包方合理控制施工成本,避免因成本超出预算而导致的亏损。
3. 提高工程质量:施工图预算明确了各项费用,有助于承包方在施工过程中保证工程质量,避免因资金不足而导致的质量问题。
4. 促进合同履行:施工图预算作为合同的重要组成部分,有助于发包方和承包方在施工过程中遵循合同约定,确保工程顺利进行。
5. 便于工程结算:施工图预算为工程结算提供了依据,有助于发包方和承包方在工程竣工后顺利办理结算手续。
三、施工图预算的编制方法1. 熟悉施工图纸:编制施工图预算前,首先要熟悉施工图纸,了解工程项目的规模、结构、材料、施工工艺等。
2. 编制工程量清单:根据施工图纸和施工方案,编制工程量清单,明确各项工程的工程量。
3. 确定单价:根据工程量清单,查询相关物价资料,确定各项工程的单价。
4. 计算总价:将工程量清单中的各项工程量乘以相应单价,计算出总价。
5. 考虑其他因素:在计算总价的基础上,考虑施工过程中可能发生的风险和意外,适当增加一定的预留费用。
四、施工合同中施工图预算的遵循原则1. 公平原则:施工图预算应确保发包方和承包方的利益平衡,避免一方利益受损。
2. 合理原则:施工图预算应充分考虑施工过程中的各种因素,确保预算的合理性。

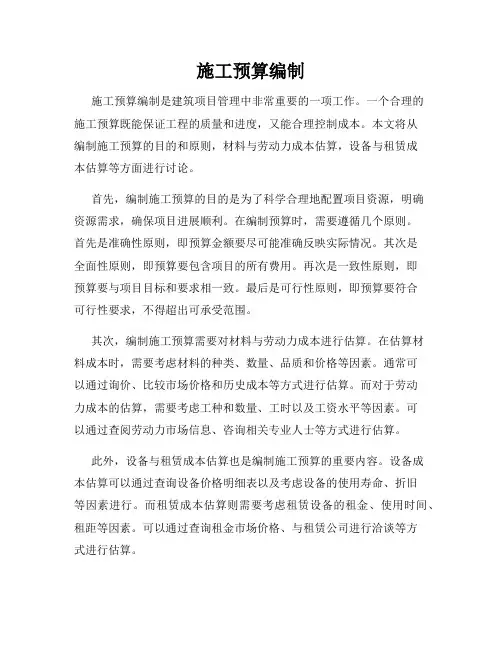

施工预算编制施工预算编制是建筑项目管理中非常重要的一项工作。
一个合理的施工预算既能保证工程的质量和进度,又能合理控制成本。
本文将从编制施工预算的目的和原则,材料与劳动力成本估算,设备与租赁成本估算等方面进行讨论。
首先,编制施工预算的目的是为了科学合理地配置项目资源,明确资源需求,确保项目进展顺利。
在编制预算时,需要遵循几个原则。
首先是准确性原则,即预算金额要尽可能准确反映实际情况。
其次是全面性原则,即预算要包含项目的所有费用。
再次是一致性原则,即预算要与项目目标和要求相一致。
最后是可行性原则,即预算要符合可行性要求,不得超出可承受范围。
其次,编制施工预算需要对材料与劳动力成本进行估算。
在估算材料成本时,需要考虑材料的种类、数量、品质和价格等因素。
通常可以通过询价、比较市场价格和历史成本等方式进行估算。
而对于劳动力成本的估算,需要考虑工种和数量、工时以及工资水平等因素。
可以通过查阅劳动力市场信息、咨询相关专业人士等方式进行估算。
此外,设备与租赁成本估算也是编制施工预算的重要内容。
设备成本估算可以通过查询设备价格明细表以及考虑设备的使用寿命、折旧等因素进行。
而租赁成本估算则需要考虑租赁设备的租金、使用时间、租距等因素。
可以通过查询租金市场价格、与租赁公司进行洽谈等方式进行估算。
在编制施工预算时,还需要考虑一些其他费用,如设计费、施工图纸费、审批费、保险费等。
这些费用的估算可以通过咨询专业人士、参考历史项目经验等方式进行。
最后,编制好初步预算后,还需要根据实际情况进行适当的调整和修正。
在施工过程中,可能会发生一些不可预料的情况,需要对预算进行相应的调整。
同时,还需要与相关负责人、专业人士等进行充分的讨论和协商,保证预算的准确性和可行性。
总之,施工预算编制是建筑项目管理不可或缺的一环。
通过合理估算材料、劳动力、设备、租赁和其他费用等成本,可以实现项目资源的有效配置和控制成本的目标。
编制预算需要遵循准确性、全面性、一致性和可行性等原则,并根据实际情况进行适当的调整和修正。
施工图预算编制说明摘要本文档介绍了施工图预算编制的一般原则和方法。
施工图预算是一个重要的工程管理工具,用于评估和控制项目的成本。
合理准确的施工图预算对于项目的成功实施至关重要。
引言施工图预算是一个对工程项目进行成本评估的过程。
它包括对材料和劳动力等资源的数量和成本进行评估、计算,以及对项目工期和各种费用进行统筹和计划。
施工图预算的编制需要考虑各个工程项目的具体情况,因此需要系统性的方法和数据支持。
一、施工图预算编制的原则施工图预算编制的原则是确保预算的准确性、可行性和全面性。
1.准确性:预算的准确性是施工图预算编制的基本原则。
以准确的数据为基础,可以避免预算偏差对项目实施的影响。
为了保证准确性,需要对各项资源和费用进行详细估算,并结合实际情况进行调整。
2.可行性:预算的可行性是指预算的制定要符合项目的实际情况和可操作性。
预算应该能够完成项目的目标,并符合项目的技术、质量和期限要求。
为了保证可行性,需要对项目的技术方案和施工计划有清晰的了解,对项目的风险和不确定性有充分的考虑。
3.全面性:预算的全面性是指预算要涵盖项目的所有费用和成本。
预算不仅仅包括直接的材料和劳动力成本,还需要考虑间接费用、管理费用和风险费用等。
为了保证全面性,需要对项目的各个阶段和部分进行分析和估算。
二、施工图预算编制的步骤施工图预算编制包括以下步骤:1.收集项目信息:收集和整理项目的基本信息,包括项目的规模、工期、技术要求等。
2.定义工程量清单:根据项目的设计图纸和规格书等,定义各项工程量清单,包括材料、劳动力和设备等。
3.估算资源成本:根据工程量清单和市场行情,估算各项资源的成本。
包括材料成本、劳动力成本、设备租赁费用等。
4.统筹费用计划:综合考虑项目的各项费用,制定费用计划。
包括直接成本、间接成本和管理费用等。
5.编制预算报告:将以上步骤的结果进行整合,编制预算报告。
报告应包括预算概况、各项费用的详细信息和分析,以及项目的可行性和风险评估等。
施工图预算的概念及其编制内容( 一) 施工图预算的含义及作用1.施工图预算的含义施工图预算是以施工图设计文件为依据,按照规定的程序、方法和依据,在工程施工前对工程项目的工程费用进行的预测与计算。
施工图预算的成果文件称作施工图预算书,也简称施工图预算,它是在施工图设计阶段对工程建设所需资金作出较精确计算的设计文件。
施工图预算价格既可以是按照政府统一规定的预算单价、取费标准、计价程序计算得到的属于计划或预期性质的施工图预算价格,也可以是通过招标投标法定程序后施工企业根据自身的实力即企业定额、资源市场单价以及市场供求及竞争状况计算得到的反映市场性质的施工图预算价格。
2.施工图预算的作用施工图预算作为建设工程建设程序中一个重要的技术经济文件,在工程建设实施过程中具有十分重要的作用,可以归纳为以下几个方面:(1) 施工图预算对投资方的作用。
1) 施工图预算是设计阶段控制工程造价的重要环节,是控制施工图设计不突破设计概算的重要措施。
2) 施工图预算是控制造价及资金合理使用的依据。
施工图预算确定的预算造价是工程的计划成本,投资方按施工图预算造价筹集建设资金,合理安排建设资金计划,确保建设资金的有效使用,保证项目建设顺利进行。
3) 施工图预算是确定工程招标控制价的依据。
在设置招标控制价的情况下,建筑安装工程的招标控制价可按照施工图预算来确定。
招标控制价通常是在施工图预算的基础上考虑工程的特殊施工措施、工程质量要求、目标工期、招标工程范围以及自然条件等因素进行编制的。
4) 施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础。
3.施工图预算对施工企业的作用1) 施工图预算是建筑施工企业投标报价的基础。
在激烈的建筑市场竞争中,建筑施工企业需要根据施工图预算,结合企业的投标策略,确定投标报价。
2) 施工图预算是建筑工程预算包干的依据和签订施工合同的主要内容。
在采用总价合同的情况下,施工单位通过与建设单位协商,可在施工图预算的基础上,考虑设计或施工变更后可能发生的费用与其他风险因素,增加一定系数作为工程造价一次性包干价。
华能阜康热电联产(2×135MW)工程施工图预算编制原则二OO九年五月十五日华能阜康热电联产(2×135MW)工程施工图预算编制原则总则1、为了保证华能阜康热电联产(2×135MW)工程施工图预算编制质量,科学合理地确定工程造价,根据《火力发电工程建设预算编制与计算标准》(2007年版)结合本建设工程实际,制定本编制原则。
2、本原则与概算编制依据保持一致。
3、施工图预算编制原则分为建筑工程、安装工程两个部分。
建筑工程施工图预算编制原则1.编制依据1.1 经审定的初步设计概算确定的编制依据。
1.2 《火力发电工程建设预算编制与计算标准》(2007年版)。
1.3 《电力建设工程预算定额》(2006年版)第一册建筑工程(上、下册):以下简称“执行定额”。
1.4 新电定额[2008]3号文、[2008]4号文。
1.5正式出版的施工蓝图。
1.6 建筑工程施工承包合同的相关规定。
2.编制范围2.1以设计合同为准的最终版施工蓝图,2.2四方签字的图纸会审记录。
2.3经设计、监理、建设单位确认的设计变更。
2.3随设备材料采购的施工项目按合同价计入本施工图预算。
2.4 在施工图纸中,地基处理、基础部分标注不确定的,以该部分施工、地勘、设计、监理、建设单位几方确认的基础验坑(槽)记录、隐蔽验收记录为编制依据。
3.项目及费用性质划分执行国家发改委发布的《火力发电工程建设预算编制与计算标准》(2007年版)。
4.工程量计算4.1根据经审定的施工设计蓝图、定额规定及定额主管部门颁发的工程量计算规则、标准图集及说明书进行计算,当设备材料清册或分项材料表中所列工程量与图纸不符时,以图纸图示数量和尺寸统计计算为准。
4.2工程量的计量单位应与预算定额子目计量单位相一致。
5.套用的定额或单位估价表5.1 建筑工程执行中国电力企业联合会发布的《电力建设工程预算定额》(2006年版)第一册建筑工程(上、下册)。
5.2 行业定额不足部分均执行《全国统一建筑工程基础定额》(95版)及《新疆维吾尔自治区补充预算定额-昌吉地区单位估价汇总表》(2004版)。
5.3 定额缺项处理:行业或地方定额中无合适的项目可以参照相似定额子目计列。
6.人工费、材料费、机械费的确定和调整6.1建筑工程人工工日单价调整:6.1.1 地区工资性补贴的调整按照电力工程定额与造价管理总站电定总造[2007]12号文和新疆电力定额总站新电定额[2008]3号文的规定执行。
每工日增加2.33元(即4.73-2.4=2.33元/工日),作为计取各项费用的基数,(建筑工程地区工资性补贴调整系数为:[(4.73-2.4)/26]×100%=8.96%)。
6.2 材料价格6.2.1 建筑工程采用“执行定额”时,定额内主材价格执行《电力建设工程预算定额》(2006年版)第一册建筑工程(上、下册)中的预算价格。
定额中主材执行招标采购的发票价格计取价差,发票价格高于同期昌吉地区定额站信息价文件的材料价格按同期定额站发布的信息价计取价差,价差只计取税金。
6.2.2 没有预算价的新型材料按材料采购原价(经项目法人确认)的70%作为预算价计入基本直接费,差额部分作为材差只计取税金。
6.3 根据建筑施工合同,定额内的机械费调整执行新电定额[2008]4号文规定机械调整系数。
7. 取费标准7.1 建筑工程项目按照国家发改委发布的《火力发电工程建设预算编制与计算标准》(2007年版)计取各项费用,并按新电定额[2008]3号文、[2008]4号文的相关规定计列当地费用。
7.2 施工单位采用的特殊施工措施、施工手段、新工艺等所发生的费用不再另行计取。
7.3 建筑工程费率见附表。
8. 有关问题的确定华能阜康热电联产(2×135MW )工程施工图预算编制原则 8.1 土质类别:华能阜康热电联产工程现场土质依据设计院地勘报告确定的Ⅱ类土质类别计算。
8.2 基础土方开挖按基础开挖图纸结合工程量计算规则计算工程量,开挖方式按项目法人和监理工程师批准的施工组织设计方案执行,全厂土方开挖外运或内运的运距按照1km 综合考虑。
厂内土方的二次倒运费除汽机间、除氧煤仓间内回填土外,均不再计取,汽机间、除氧煤仓间内回填土的二次倒运土方工程量按照回填量的25%、运距按50米以内计入预算;若发生二次开挖,则按项目法人与监理工程师签字确认的量计入预算。
8.3 金属构件和预制构件运输按1km 考虑,如有特殊现场无法预制的,经监理及建设单位同意后计入预算。
8.4 钢筋及铁件调整按行业定额中规定: ① 钢筋损耗率:主厂房、设备基础、双曲线冷却塔、沉井、循环水沟、烟囱、水灰系统构筑物钢筋3%;预应力钢筋6%;预应力钢丝9%;其他现浇、预制混凝土2%;铁件1%。
② 钢筋搭接用量:施工图注明者应根据施工图规定计算,未注明者(钢套筒接头除外)以施工图设计钢筋总用量为计算基础,附属生产工程按3%,其余按4%计算,并入钢筋用量。
③ 现浇和预制混凝土中的钢筋,以按机制、手工绑扎部分焊接综合考虑,各种连接方式与定额不同时不做换算,但施工图标明采用钢套筒接头时,施工图未注明搭接长度者,套用定额时乘以1.03系数。
8.5 混凝土粗骨料一律为砾石,表三中应注明混凝土、砂浆标号。
8.6 套用执行定额第4章子目的混凝土工程使用搅拌楼、罐车(搅拌车)和泵送浇捣时,除建筑物框架主体、汽轮发电机设备基础按定额计取搅拌楼、罐车、泵送增加费外,具体施工中是否采用搅拌楼、罐车、泵送浇捣以监理、建设单位现场签字确认为准。
门窗过梁、构造柱、圈梁(圈梁指材料库、处理间、检修间等一般建筑物的圈梁;框架填充墙内的构造圈梁)、沟道(指工业管沟、水沟、暖气沟、油管沟、电缆沟道)、隧道及道路等混凝土工程按定额计取搅拌楼、罐车增加费(不再计取泵送增加费)。
8.7 脚手架搭拆费按定额规定计算。
附件一: 华能阜康热电联产(2×135MW )工程电力行业定额建筑工程取费标准华能阜康热电联产(2×135MW )工程施工图预算编制原则(讨论稿)二OO 九年五月三日安装工程施工图预算编制原则1.编制依据1.1经审定的初步设计概算确定的编制原则。
1.2《火力发电工程建设预算编制与计算标准》(2007年版)。
1.3 2006年版电力行业定额的有关规定。
1.4新电定额[2008]3号文、[2008]4号文。
1.5正式出版的施工蓝图。
1.6 安装工程施工承包合同的相关规定。
2.编制范围2.1以设计合同为准的最终版施工蓝图。
2.2四方签字的图纸会审记录。
2.2随设备材料采购的施工项目按合同价计入本施工图预算。
3.项目及费用性质划分3.1 执行国家发改委发布的《火力发电工程建设预算编制与计算标准》(2007年版)中的项目及费用性质划分标准。
4.工程量计算4.1根据经审定的最终版施工设计蓝图、定额规定及定额主管部门颁发的工程量计算规则、标准(设计)图集及说明书进行计算,当设备材料清册或分项材料表中所列工程量与图纸不符时,以图纸图示数量和尺寸统计计算为准。
安装工程中的锅炉本体及电除尘器重量、锅炉本体的炉墙砌筑和保温材料种类和数量等按照设备制造厂家图纸统计工程量。
4.2工程量的计量单位应与预算定额子目计量单位相一致。
5.套用的定额及单位估价表5.1 安装工程套用《电力建设工程预算定额第二册热力设备安装工程》(2006年版)及《第三册电气设备安装工程》(2006年版)。
5.2 现场加工配制品套用《电力建设工程预算定额第五册加工配制品》(2006年版)。
5.3 调试项目套用《电力建设工程预算定额第六册调试》(2006年版)。
5.4定额缺项处理:新设备、新材料、新工艺可以参考类似定额子目价格计列。
6.人工费、材料费、机械费的确定和调整6.1安装工程人工工日单价调整:6.1.1 地区工资性补贴的调整按照电力工程定额与造价管理总站电定总造[2007]12号文和新疆电力定额总站新电定额[2008]3号的规定执行。
每工日增加2.33元(即4.73-2.4=2.33元/工日),作为计取各项费用的基数。
安装工程地区工资性补贴调整系数为:[(4.73-2.4)÷31]×100%=7.516%6.2材料价格6.2.1 安装工程预算编制未计价材料执行中电联技经[2007]140号文颁发的《电力建设工程装置性材料预算价格(2006年版)》(以下简称“装材预算价”),作为取费价格,实际价格与装材预算价的差按价差处理,只计取税金.6.2.2 新型国产材料按合同价的60%计算,差额部分作为材差只计取税金。
进口材料均按材料采购原价的50%计入预算,差额部分作为材差只计取税金。
6.2.3 定额内的计价材料与机械费调整执行新电定额[2008]3号文、[2008]4号文规定材料机械调整系数,按价差处理,只计取税金。
6.2.4 加工锻造铁件、外委加工件经建设单位及监理工程师审核确认后计入施工图预算。
7. 取费标准7.1安装工程项目按照国家发改委发布的《火力发电工程建设预算编制与计算标准》(2007年版)计取各项费用,并按新电定额[2008]3号文、[2008]4号文的相关规定计列当地费用。
7.2 安装工程费率见附表。
8.有关问题的确定8.1 计算工程量时,执行哪一册定额则相应执行同一册的工程量计算规则,不得相互串用。
8.2 化水系统的衬里钢管、复合钢管等按成品供货考虑,管道的安装执行定额相应规定。
8.3 焊接管道为加工配制时,套用加工配制品定额。
8.4 对设计单位不出详图的部分,如φ76以下的小口径管道、热控一、二次就地设备、埋管埋件、电缆敷设、电缆桥架和槽盒,按照设计开列图纸材料表计算。
8.5 电缆桥架根据设计或招标确定的桥架厂家的产品手册计算重量。
附件一:华能阜康热电联产(2×135MW)工程电力行业定额安装工程取费标准工程费率表附件一注:1. 灰坝工程按照“火力发电工程建设预算编制与计算标准”要求执行综合费率。
