大直径人工挖孔桩技术交流
- 格式:pptx
- 大小:2.50 MB
- 文档页数:41
浅谈人工挖孔桩(一)【引言】人工挖孔桩是一种常用于桥梁、地基工程等建筑领域的基础工程技术。
其通过人工挖掘土壤,形成一定规格的孔洞,并将预制的钢筋和混凝土注入孔洞中,以增加地基承载力和稳定性。
本文旨在对人工挖孔桩进行浅谈,并介绍其原理、施工方法及应用。
【正文】一、人工挖孔桩的原理1. 孔洞形成:人工挖孔桩是通过在地面上挖掘土壤,形成一定直径和深度的孔洞。
2. 钢筋设置:预制的钢筋根据设计要求放入孔洞中,并调整好位置和间距。
3. 混凝土注入:将混凝土依次注入孔洞中,保证孔洞内的钢筋都被浸泡在混凝土中。
4. 固结硬化:随着时间的推移,注入的混凝土逐渐固结、硬化,形成稳定的基础。
二、人工挖孔桩的施工方法1. 土方开挖:根据设计要求,使用挖掘机等工具在地面上开挖孔洞。
2. 钢筋设置:根据设计要求将预制的钢筋置于孔洞中,并使用扫帚等工具清理钢筋表面。
3. 混凝土灌注:将预先调配好的混凝土使用泥浆泵或其他方式注入孔洞中,并在注入过程中进行振捣以确保混凝土的密实性。
4. 表面修整:待混凝土固结硬化后,对桩身表面进行修整,以达到设计要求的形状和平整度。
5. 后续处理:根据实际情况,可进行加固、防水等后续处理,以确保人工挖孔桩的稳定性和耐久性。
三、人工挖孔桩的应用领域1. 桥梁工程:人工挖孔桩可作为桥梁的基础承台,提供稳定的支撑。
2. 地基工程:用于增加地基承载能力,修复地基沉降等问题。
3. 深基坑支护:人工挖孔桩可用于深基坑的支护,确保施工安全和地下水的控制。
4. 建筑工程:在建筑物基础中采用人工挖孔桩,可提高建筑的稳定性和安全性。
5. 土木工程:应用于地下隧道、地下车库等土木工程中,以增加地下空间的承载能力。
【总结】通过本文对人工挖孔桩的浅谈,我们了解了其原理、施工方法及应用领域。
人工挖孔桩作为一种重要的基础工程技术,在建筑领域扮演着重要角色。
未来,随着工程技术的不断发展,人工挖孔桩将在更多领域得到应用,为建筑行业的发展做出贡献。

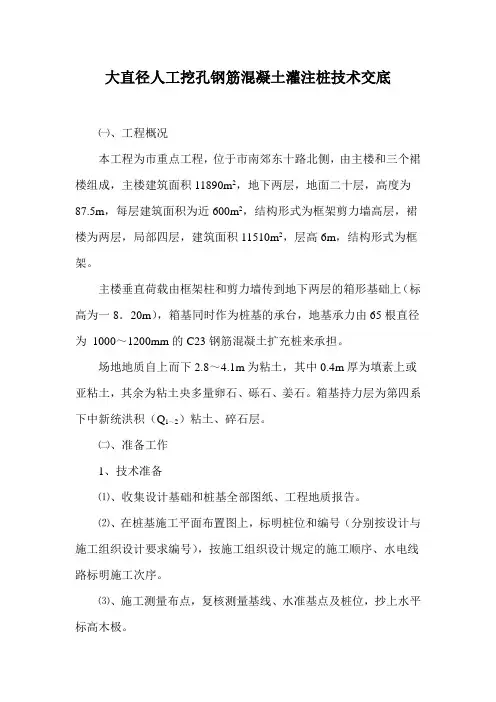

大直径人工挖孔钢筋混凝土灌注桩技术交底㈠、工程概况本工程为市重点工程,位于市南郊东十路北侧,由主楼和三个裙楼组成,主楼建筑面积11890m2,地下两层,地面二十层,高度为87.5m,每层建筑面积为近600m2,结构形式为框架剪力墙高层,裙楼为两层,局部四层,建筑面积11510m2,层高6m,结构形式为框架。
主楼垂直荷载由框架柱和剪力墙传到地下两层的箱形基础上(标高为一8.20m),箱基同时作为桩基的承台,地基承力由65根直径为1000~1200mm的C23钢筋混凝土扩充桩来承担。
场地地质自上而下2.8~4.1m为粘土,其中0.4m厚为填素上或亚粘土,其余为粘土央多量卵石、砾石、姜石。
箱基持力层为第四系下中新统洪积(Q1~2)粘土、碎石层。
㈡、准备工作1、技术准备⑴、收集设计基础和桩基全部图纸、工程地质报告。
⑵、在桩基施工平面布置图上,标明桩位和编号(分别按设计与施工组织设计要求编号),按施工组织设计规定的施工顺序、水电线路标明施工次序。
⑶、施工测量布点,复核测量基线、水准基点及桩位,抄上水平标高木极。
2、施工场地准备由于本建筑物在旧地址上重建,地上和地下障阻物较多,特别是地下各种管网和电缆不清楚,建设单位清理没达到施工要求,应补做“四通一平”的工作,以达到现场施工的要求;做好施工场地临时排水沟,施工用电由建设单位就地解决,临时接线。
3、施工机具挖孔井架两套,电动葫芦三个(起重量为1T,其中1个备用),提土吊桶8个,潜水泵3个,上下吊笼2个,风镐1个,镐、锹、土筐等挖土工具两套,鼓风机和输风管两套,照明工作灯(带橡皮电缆的低压行灯)4个,电铃(供桩孔内外施工通信联系之用)2个。
4、材料水泥:425号普通硅酸盐水泥。
砂:中砂,含泥量小于湖。
石子:碎石,粒径5~15mm,含泥量不大于规。
钢筋:Ⅱ级钢,须有出厂合格证,并经公司试验室试验。
㈢、劳动组织每天三班作业。
每一个桩孔配4人,现场施工机械、水、电维修保养3人,现场技术指挥工程师1人。
人工挖孔桩技术交底一、引言人工挖孔桩是一种广泛应用于各类建筑工程中的基础形式。
由于其具有施工方便、速度快、承载力大等优点,因此备受施工单位的青睐。
然而,人工挖孔桩的施工也具有一定的风险,因此,进行人工挖孔桩技术的技术交底,确保施工安全和质量,是十分重要的。
二、人工挖孔桩的基本原理人工挖孔桩是一种以人力挖掘为基础的桩基础施工方法。
其基本原理是利用桩周土壤的侧阻力、桩端土壤的端阻力以及桩身混凝土的抗压强度来承受上部结构的荷载。
三、人工挖孔桩的施工工艺1、准备工作:包括场地平整、测量放线、准备机具等。
2、挖掘土方:根据设计要求,确定桩位和深度,开始挖掘。
3、护壁施工:在孔口周围浇筑混凝土护壁,以防止土方坍塌。
4、桩身混凝土浇筑:当挖至设计深度后,进行清孔,然后浇筑混凝土。
5、承台施工:待混凝土达到设计强度后,进行承台施工。
四、技术要点和注意事项1、确定桩位和深度:根据设计要求,准确确定桩位和深度,保证桩基础的稳定性。
2、保证护壁质量:护壁是人工挖孔桩施工中的重要环节,必须保证其质量,防止土方坍塌。
3、混凝土浇筑质量控制:混凝土的强度和质量直接影响到桩基的承载力,因此必须严格控制混凝土的浇筑质量。
4、注意安全:人工挖孔桩施工过程中存在一定的安全风险,施工人员应严格遵守安全操作规程,确保施工安全。
五、结论人工挖孔桩技术是一种广泛应用于建筑工程的基础施工技术。
通过本次技术交底,我们了解了人工挖孔桩的基本原理和施工工艺,掌握了其中的技术要点和注意事项,为确保施工安全和质量打下了坚实的基础。
在未来的施工过程中,我们应该严格遵守相关规定和操作规程,确保人工挖孔桩技术的顺利实施。
人工挖孔桩施工技术交底一、人工挖孔桩施工工艺流程测量放线→开挖第一节桩孔土方→浇筑第一节护壁混凝土→在护壁上二次投测标高及桩位十字轴线→架设垂直运输架→安装电动葫芦(或卷扬机)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方→先拆上节模板、修整后支顶牢固,再浇筑第二节护壁混凝土→在护壁上二次投测标高及桩位十字轴线,并以第二节护壁为基准测定孔斜度→架设垂直运输架、安装水平运输卷扬机、安装吊桶、照明、活动盖板、水泵、通风机等→按上述顺序类推,循环作业直至设计深度→对桩孔直径、深度、垂直度进行检查→清理虚渣、排除积水→验收合格后进行下道工序施工。
人工挖孔灌注桩技术交底10篇【第1篇】人工挖孔灌注桩施工作业安全技术交底1.人工挖孔灌注桩(简称挖孔桩,下同)适用于工程地质和水文地质条件较好且持力层埋藏较浅、单桩承载力较大的工程。
如没有可靠的技术和安全措施,不得在地下水位高(特别是存在承压水时)的沙土、厚度较大的淤泥质土层中进行挖孔桩施工。
2.挖孔桩的fl深一般不宜超过40m。
当桩长l8m时,桩身直径(不含护壁,下同)不应小于0.8m;当桩长为8m<l<15m时,桩身直径不应小于1.om;当桩长为15m<l<20m时.桩身直径不应小于1.2m;当桩长超过20m时,桩身直径应适当加大。
当桩间净距小于4.5m时,必须采用间隔开挖。
排桩跳挖的最小施工净距也不得小于4.5m。
3.挖孔桩护壁混凝士强度等级应不低于c15,护壁每节高度视土质情况而定,一般可用o.3~1m。
4.在岩溶地区或风化不均、有夹层、软硬变化较大的岩层中采用挖孔桩时,宜在每桩或每柱位处钻一个勘探钻孔,钻孔深度一般应达到挖孔桩孔底以下3倍桩径,以判别该深度范围内的基岩中有无孔洞、破碎带和软弱夹层存在。
5.场地邻近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况纪录备查。
对挖孔和抽水可能危及的邻房,应事先采取加固措施。
6.场地及四周应设置排水沟、集水井,并制定泥浆和废渣的处理方案。
施工现场的出土路线应畅通。
7.从事挖孔桩作业的工人咀健壮男性青年为宜,并需经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且考核合格后,方可进入施工现场。
8.在施工图会审和桩孔挖掘前,都应认真研究钻探资料,分析地质情况,对可能出现流沙、管涌、涌水以及有害气体等情况应予重视,并应制定有针对性的安全防护措施。
如对安全施工存在疑虑,应在事前向有关单位提出。
9.为防止孔壁坍塌,应根据桩径大小和地质条件采取可靠的支护扎壁的施工方法。
10.孔口操作平台应自成稳定体系,防止在护壁下沉时被拉垮。
