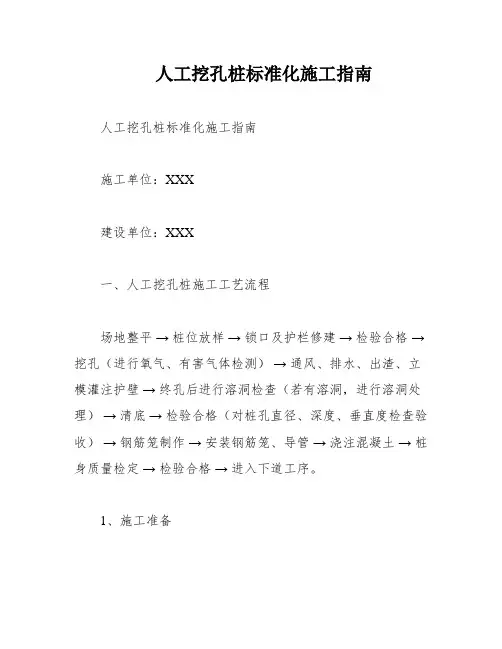

当前位置:文档之家› 人工挖孔桩标准化方案

人工挖孔桩标准化方案

人工挖孔桩标准化方案
人工挖孔桩标准化方案

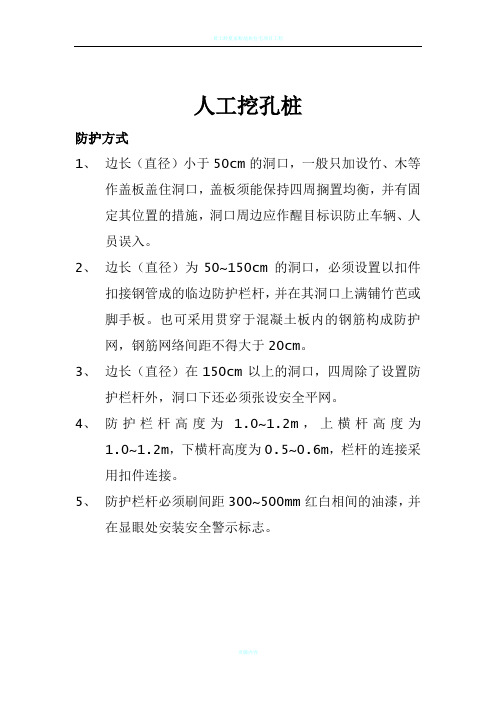

人工挖孔桩

防护方式

1、边长(直径)小于50cm的洞口,一般只加设竹、木等

作盖板盖住洞口,盖板须能保持四周搁置均衡,并有固定其位置的措施,洞口周边应作醒目标识防止车辆、人员误入。

2、边长(直径)为50~150cm的洞口,必须设置以扣件扣

接钢管成的临边防护栏杆,并在其洞口上满铺竹芭或脚

手板。也可采用贯穿于混凝土板内的钢筋构成防护网,

钢筋网络间距不得大于20cm。

3、边长(直径)在150cm以上的洞口,四周除了设置防护

栏杆外,洞口下还必须张设安全平网。

4、防护栏杆高度为 1.0~1.2m,上横杆高度为 1.0~1.2m,

下横杆高度为0.5~0.6m,栏杆的连接采用扣件连接。

5、防护栏杆必须刷间距300~500mm红白相间的油漆,并在

显眼处安装安全警示标志。

挖孔灌注桩施工时,桩位处应设置警示标志、工程标识

牌等,孔口应设置锁扣,锁扣高度应高于地表30cm以上,孔口周边 1.0m范围内应进行环形硬化,便于渣土清理及后

续钢筋笼、砼灌注工作的开展,桩孔内应有足够的照明、通

风、排气设施,同时备有逃生安全爬梯。

挖孔桩孔口四周必须搭设防护围栏,停止作业时,应派人值班,孔口加盖,夜间要照明,防止人员掉入孔中。

孔内作业时,孔口上面必须有人监护。施工现场必须配备专职安全员,加强安全巡查。

孔内作业人员必须带安全帽,特殊情况下还应戴上防毒防尘面具。

利用吊桶运土时,必须采取相应的防护措施,以防落伍伤人。

正在开挖的井孔,每天上班前及施工中应随时注意检查提升架、电动机械、滑轮、钢丝绳、挂钩(保险钩)、提桶等是否完好,应对井壁、混凝土护壁的状况进行检查,发现问题及时采取措施。

井下有人操作时,井上配合作业人员必须坚守岗位,不得擅离职守。

桩孔内必须放置爬梯,随挖孔深度增加放长至工作面,以作安全使用。

已灌注完混凝土和正在挖孔未完的桩口,应设置井盖和围栏围蔽。孔口围栏防护见下图:

钻孔灌注桩施工时,桩机作业区域应平整啊,必须采取

安全防护措施,在显眼位置设立警示标志、工程标示牌。

钻孔所用造浆池、储浆池和沉淀池周围应设有明显的警

示标志和防护围栏,并挂设安全网,防止发生人员坠落事故;钻渣和弃渣泥浆应及时外运到指定弃土场,对位于桩基施工

完成后的泥浆池,应及时作回填处理。

埋设护筒未开钻或已成桩护筒尚未拔除的,应加设护筒

顶盖或铺设安全网遮罩。

对夜间未有照明的孔口及泥浆池,应于防护栏四周设置

警示灯。

钻孔中使用泥浆,应设置泥浆循环净化系统,施工现场

禁止随地排放泥浆和钻渣,注意防止或减少环境污染。

1、人工挖空桩空内有岩层需要爆破时,应采用浅眼爆破法,

严格控制炸药用量,并按国家现行的《爆破安全规程》

(GB6722-2014),一丝不苟的组织好爆破作业。

2、人工挖孔深度超过10m时,应采用机械通风。当使用风

镐凿岩时,应加大送风量,吹排凿岩产生的粉尘。人工挖孔

最深不宜大于15m。

3、人工挖孔,除应经常检查孔内的气体情况外,并应遵守

下列规定:

☆挖孔作业人员下孔前,应先用空压机或鼓风机将孔内空气

进行置换。

☆二氧化碳含量超过0.3%时,应采取通风措施。对含量虽不超过规定,但作业人员有呼吸不适感觉时,亦应采取通风或

换班作业措施。

4、作业人员的出入,应设置常备的梯子。夜间作业应悬挂

警示灯。挖孔作业暂停时,孔口应设置顶盖及标识。

5、所有电气设备,必须装设漏电保护装置,孔内照明应使

用低于36V电压的灯具。起吊设备必须有限位器、防脱钩器

等装置。夜间不得进行挖孔作业。

6、孔内挖土人员的头顶部应设置护盖。取土吊斗升降时,

施工人员应在护盖下面工作,如(图1)。成孔或作业下班后必须在孔的周边设不低于80cm高的护栏或盖孔板,如(图2)。相邻两孔中,一孔进行混凝土浇筑作业时,

另一孔施工人员应停止作业,撤出井孔。挖出的土方应随出

随运,暂时不能运走的,应堆放在孔口边1m以外处,且堆土高度不得超过1m;孔内人员作业时,孔上必须有监护人员随时与孔下人员保持联系,不得擅自离岗。孔上监控人员应

随时注意孔壁变化及孔底施工情况,发现异常时,应立即协

助孔内人员撤离,并向有关人员汇报发现的真实情况。

人工挖孔桩的安全防护

(1)护壁

在土质条件下,应设混凝土护壁以确保施工安全。采用等厚

度混凝土支护方法(见下图),桩身每挖深 1.2m~1.5m,应支模浇筑护壁混凝土,厚度宜控制在100mm~150mm,强度应不低于C15。

注:应设有爬梯;浇筑护壁混凝土,厚度宜控制在

,强度不低于C15。

100mm~150mm

遇到有特别松散的土层或流沙时,可采用钢护筒作为护

壁,防止土壁坍落或流沙事故,钢护筒可采用振动锤振动下

沉,待穿过松软土层或流沙层并嵌入岩石或坚硬土层1.om~1.5m后,再按一般方法边挖掘边浇筑混凝土护壁。土

质较差时应采用钢筋混凝土护壁。

挖孔时如有水渗入,应及时支护孔壁,防止水在孔壁流

淌浸泡造成坍孔,如孔内水量较大时应及时抽水。

(2)爆破

孔内遇到岩层需爆破时,应按专项施工方案打眼放炮,

且宜采用浅眼松动爆破法,以松动为主。爆破时应严格控制

炸药用量并应在炮眼附近加强支护,最后0.3m深度范围应采用风镐开挖至孔底。

打眼放炮必须采用导爆管雷管引爆,阴雨天不得使用电雷管引爆,严禁裸露药包。对于软岩石,炮眼深度不宜超过

0.8m,硬岩石宜不超过0.5m。炮眼的数量、位置和斜插方向

应按岩层断面方向确定,中间一组集中掏心,四周斜插挖边。

经过几轮次的爆破后,应总结炮眼布置的朝向及用药量的

数据,确定最佳爆破方案。孔内放炮后应立即排烟,并经检

查孔内无有害气体后,人员方可下孔施工。

(3)挖孔及终孔检验

桩孔开挖时,应先开挖桩孔中间部分的土方,然后向周边扩挖。桩孔开挖的范围应为设计桩径加护壁厚度,分段开挖

的节段高度应根据土质的不同情况确定。在土质较好的情况

下,约1m为宜;当土层坚硬,不致塌陷时可加大到 1.5m;当土层松软如细砂土或含水率大的黏土时,开挖节段高度宜

减少至0.4m~0.6m。应控制好桩孔截面尺寸,每一节段开挖

完成后,应检查桩径尺寸、平面轴线位置和倾斜度情况,符

合设计和规范要求后,应立即安设模板,浇筑护壁混凝土。

在挖孔过程中,应经常检查桩径尺寸、平面位置和倾斜度。挖孔掘进和护壁这两道工序必须连续工作,尽量不停顿,以

防塌孔。出渣时卷扬机应慢速提升。

挖孔时应随进度做好地质记录,核对与设计资料是否相

符,为确定终孔标高提供依据。对有渗水的桩孔还应测定渗

水量的大小,相应确定混凝土的灌注方法。

注:孔口护壁必须高出施工地面30cm;挖出的土方应及时运离孔口,不得堆放在孔口四周1m范围内,井圈上不得放置工具和站人。

安全保证措施

①施工前应由施工单位的技术负责人和施工负责人逐孔全

面检查各项施工准备,逐级进行技术、安全交底和安全教育,使安全管理在思想、组织、措施上都得到落实。

②人工挖孔桩必须设锁扣及护壁,锁扣必须高出地面30cm 以上。桩孔必须每挖深50~80cm,就护壁一次,严禁只下挖

不及时护壁的冒险做法。第一节护壁要高出孔口30cm作周围安全踢脚拦板,护壁拆模须经施工技术人员签字同意。

③对孔壁的稳定剂吊装设备等,应经常检查。孔顶出土机具

应有专人管理,并设置高出地面的围栏;孔口5m以内不得堆积土渣及沉重机具;作业人员的出入,应设常备的梯子;

夜间作业应悬挂示警红灯;挖孔暂停时,孔口应设置罩盖及

标志。

④孔口必须设置警铃,井下工人可预报险情,以便进行施救。孔内挖土人员的头顶部位应设置护盖。取土吊斗工作时,挖

土人员应在护盖下面工作。相邻两孔中,一孔进行混凝土浇

灌时,相邻孔桩的作业人员应撤出孔外。

⑤应经常检查孔内气体情况,人员下孔前,应先用鼓风机将

孔内气体排出;二氧化碳浓度超过0.3%时,应采取通风措施。对浓度虽不超过规定,但作业人员有呼吸不适时,应采取通

风或换班作业等措施。当桩孔开挖深度超过5m时,每天开工前应进行有毒气体检测,一般宜用仪器检测,也可采用简

单办法,如将家禽(鸡、鸭、鸽子)活体,吊放至桩孔底,

放置时间不得小于10min,经检查家禽生态正常,方可下孔

作业。

⑥需爆破时,应专门设计,必须采用小药量浅眼松动爆破,

严格控制炸药用量,并在炮眼附近加强支护,特别是嵌岩部

分应采用风镐开挖至孔底。必须采用乳化炸药,孔口必须加

钢盖板,上堆沙袋覆盖,并按现行的国家标准《爆破安全规

程》(GB 6722----2014)中有关规定办理。必须采用导爆

管雷管引爆,阴雨、潮湿天气不得采用电雷管引爆。经过几

轮爆破后,总结炮眼布置朝向、用药量等,以便确定最佳方

案。

⑦挖孔、起吊、护壁、余渣运输等所使用的一切设备、设施、安全装置(含防毒面具)、工具、配件、材料和个人劳动防

护用品等,必须经常检查,做好管、用、养、修、换,确保

完好率和使用安全度。

⑧每次下孔作业前必须先通风,作业过程中必须保持继续通

风;必须备用柴油发电机确保通风和连续性生产。

⑨桩孔护壁后,在无可靠的安全技术措施条件下,严禁破混

凝土壁修孔。入岩部分需爆破时,现场其他孔下作业人员必

须全部从桩孔内撤离,在孔内人工凿岩要有防尘措施。

⑩孔深挖至超过操作人高度时,必须及时有孔口或孔内装设

靠周壁略低的半圆平护板(网),吊渣桶上下时,孔下人员

应壁于护板(网)下、护板(网)位置应随孔深增加,往作

业面下引。在孔内上下递物和工具时,严禁抛掷和下掉,必

须严格用吊索系牢。

?成孔或或作业下班后必须在孔的周围设不低于80cm高的护栏或该孔口板。

?上下孔人员必须戴安全帽和系安全带,安全带扣剩由孔上

人员负责,随作业面往下松长。上下孔必须使用软爬梯、严

禁用手脚爬踩孔壁或乘吊渣上下。

?孔上与孔内人员必须随时保持有效的联系,应采用有线或

无线对讲机、步话机等良好的通信设备或其他可靠的联络通

信办法。

?电工必须持证。电器必须严格接地接零和使用漏电保护器

三种安全保护。电气安装后经验收合格才准通电源使用,各

孔用电必须分闸,严禁一闸多孔和一闸多用。孔上电线、电

缆必须架空,严禁拖地和埋压土中,孔内电缆、电线必须有

防磨损、防潮、防断等保护措施。孔内作业面照明应采用安

全矿灯或36V以下的安全电压。

?工作人员上下桩孔所使用的物料提升机、吊笼必须是合格

的机械设备,同时应配备自动卡紧保险装置,以防突然断电。不得用人工拉绳子运送工作人员或脚踩护壁凸处上下桩孔。

电葫芦宜用按钮式开关,上班前、下班后均应专人严格检查

并且每天加足润滑油,保证开关灵活、准确、链无损、有保

险扣且不打死结、钢丝绳无断丝。支撑架应加固稳定,使用

前必须检查其安全起吊能力。桩孔内必须放爬梯或设置尼龙

绳,并随挖孔深度增加放长至工作面,做求急之备用。

?桩孔开挖后,现场人员应注意观察地面和建(构)筑物的

变化。桩孔如靠近旧建筑物或危房时,必须对旧建筑物或危

房采取加固措施后才能施工。

?每天开工之前,应将桩孔内的积水抽干,并用鼓风机或大

风扇向孔内送5min,使孔内浑浊空气排出,才准下人。孔深

超过10m时,地面应配备向孔内送风的专门设备,风量不宜

少于25L/s。孔底凿岩时尚需加大送风量。

?挖孔抽水时,须在作业人员上地面后进行,抽水后检查断开电源才准下孔。

?做好单孔开挖、成型、护壁、孔底岩层(土质)、扩桩、桩心灌注等有关技术资料的记录和汇总。

?挖孔、护壁、浇筑桩心过程中如遇以外,急需进行安全抢救或技术处理时。必须严密急救组织工作,要有相应的技术安全措施。避免事故的扩大和恶化。

21、照明电必须采用36V及以下安全电压。

22、每日巡查孔桩施工情况,定期和不定期的检查安全状况,对不安全因素及时纠正和处理,做到不安全、不生产。.23、严格按照上级及项目部下发的安全措施施工。

(11)孔桩施工安全管理应按如下十项规定执行。

①施工现场必须配备便携式气体检测仪;人工挖孔深度超过10m时,必须采用机械通风。

②孔桩不作业时,孔口必须覆盖。

③严禁孔口卷扬机操作人员既开机,又出料;孔口、孔底作业人员必须按要求配备使用安全带。

④相邻孔桩的施工要求按照《公路工程施工安全技术规范》(JTG F90---2015)执行。

⑤当孔桩施工出现涌水较大情况时,必须将人工挖孔施工方案改为钻孔施工。

⑥孔桩作业面必须配备现场作业员,加强安全巡查;孔口周

围必须设置临时围栏防护,并悬挂相关安全警示标志标牌。

⑦严格护壁混凝土质量及厚度,孔口护壁必须高出施工地面

30cm;开挖过程中,若发现护壁有损坏,应及时修补符合要

求,再继续开挖。

⑧安装钢筋笼时,严禁在孔内进行焊接、切割作业;当钢筋

笼下放到位时,应将钢筋笼扣在孔口固定,防止失稳。

⑨严禁妇女从事孔桩开挖作业和国家规定的第四级体力劳

动强度工作。

⑩必须做好孔桩开挖安全教育培训和安全技术交底工作,严

格执行孔桩安全操作规程。

(12)孔口防护措施

①孔内作业时,孔口上面必须有人监护。施工现场必须配备

专职安全员,加强安全巡查。

②严格混凝土质量及厚度,孔口护壁必须高出施工地面

30cm;挖出的土方应及时运里孔口,不得堆放在孔口四周1m 范围内,井圈上不得放置工具和站人。

③孔内作业人员必须带安全帽,特殊情况下还应戴上防毒防

尘面具。

④利用吊桶运土时,必须采取相应的防护措施,以防落伍伤

人。

⑤正在开挖的井孔,每天上班前及施工中应随时注意检查提

升架、电动机械、滑轮、钢丝绳、挂钩(保险钩)、提桶等

是否完好,应对井壁、混凝土护壁的状况进行检查,发现问

题及时采取措施。

⑥井下有人操作时,井上配合作业人员必须坚守岗位,不得

擅离职守。

⑦桩孔内必须放置爬梯,随挖孔深度增加放长至工作面,以

作安全使用。

⑧已灌注完混凝土和正在挖孔未完的桩口,应设置井盖和围

栏围蔽。孔口围栏防护见下图:

(13)防毒措施

①严禁酒后操作,禁止在孔内吸烟和使用明火作业。

②地下特殊地层中往往含有CO、SO2、H2S或其他有毒气体,故每次下孔前,必须对桩孔内气体进行嗅觉检查,发现有害

气体含量超标时,应立即报告施工管理人员,并采用足够的

安全卫生防范措施进行处理。

③挖孔人员下孔作业前,应先用鼓风机将孔内空气置换;

人工挖孔深度超过10m时,应采用机械通风。

④二氧化碳气体含量超过0.3%时,应采取通风措施。对

含量虽不超过规定,但作业人员有呼吸不适感觉时,亦应采

取通风或换班等措施。

⑤空气污染超过三级标准浓度值时,如没有安全可靠的措施,不得采取人工挖孔作业。

(14)防止孔壁坍塌措施

①开挖桩孔时必须设置混凝土护壁,混凝土护壁每节高1m,厚约0.1m。可视情况加配适量钢筋,混凝土强度不低于C15。一般每天挖1m深立即支模浇筑混凝土,第二天继续施工。

在开挖过程中,若发现护壁有损坏,应修补完整达到要求后,再继续开挖。

②开挖程序,应采用间隔挖空方法,以减少水的渗透和防止

土体滑移,防止在挖土过程中因邻桩混凝土为初凝而发生窜

孔现象。

③在孔桩进行钢筋笼安装时,严禁在孔内实施焊接、切割作

业;当钢筋笼下放到位后,应及时将钢筋笼扣在孔口固定,

防止失稳。

补充:

1、施工前应划定作业区并设立警示标志,非工作人员未经

批准不得入内。操作人员登高检查或检修设备时应配齐安全

防护措施。

2、钻机运行中作业人员必须处于安全位置,严禁靠近或触

摸钻杆,钻具悬空时严禁下方站人,施工过程中严禁人员进

入孔内作业。发生塌孔和护壁周围冒浆等事故时应立即停钻,钻机有倒塌危险时,必须立即将人员撤至安全位置,经

技术处理应确认安全后方可重新作业。

3、专职安全管理人员应对施工现场检查监控,遇塌孔、地

下水涌出、有害气体等异常情况必须立即停止作业,及时将

孔内外人员撤离危险区。

4、挖孔桩孔内应备有软梯供人员上下,并应随桩孔深度放

长至作业面,不得采用麻绳或尼龙绳拉绳运送作业人员,或

脚踩护壁凸缘上下桩孔。起重架安装应平稳、牢固。使用的

电动葫芦、卷扬机、吊桶等应安全可靠,吊装设备应具备闭

口吊环防脱装置,并应配备自动卡紧保险装置。出渣吊桶应

不漏洒,吊钩钢丝绳应经常检查,防止断裂。

5、挖孔桩孔口周围 1.5m范围内的平台应进行环形硬化,孔口不得堆积土渣、机具及杂物,严禁随意乱到土石方。孔口

应搭设雨蓬。停止作业时孔口应加盖并设专人看护(如下图)。

注:成孔或作业下班后必须在孔的周边设不低于80cm高的护栏或盖孔板

6、基础施工期间,在挖土、吊运及绑扎钢筋、浇筑混凝土

等施工作业中,严禁碰撞支撑、或任意拆除支撑、或任意在

支撑上进行电焊及切割作业、或在支撑上搁置重物。

7、桩基施工弃渣,特别是陡坡挖孔桩弃渣,应在选定合适

位置弃渣,严禁桩侧随意弃渣,以防止地表剥落、坡面失稳。

8、施工车辆运输外弃渣土、建筑垃圾时,应采取封闭、覆

盖措施。

相关主题
文本预览
相关文档 最新文档
