隧道变形的技术处理方案
- 格式:pdf
- 大小:176.02 KB
- 文档页数:5
隧洞变形处理方案隧洞是现代交通建设中常见的工程结构,但由于地质条件、施工技术等因素的影响,隧洞在使用过程中可能会出现变形问题。
为了确保隧洞的安全运营,需要采取相应的处理方案来解决隧洞变形问题。
一、问题分析隧洞变形问题主要包括地表沉降、隧道壁面开裂、隧道顶部下沉等情况。
这些问题可能会导致隧洞结构的破坏,甚至危及隧洞的使用安全。
二、处理方案1. 地表沉降处理方案地表沉降是隧洞变形中常见的问题之一。
为了解决地表沉降问题,可以采取以下措施:- 加固地基:通过加固地基的方式,提高地基的承载能力,减少地表沉降的发生。
- 补充土方:在地表沉降的区域,补充适量的土方,填平沉降区域,恢复地表的平整度。
2. 隧道壁面开裂处理方案隧道壁面开裂是隧洞变形中较为常见的问题。
为了解决隧道壁面开裂问题,可以采取以下措施:- 补强隧道壁面:对开裂的隧道壁面进行补强处理,使用钢筋混凝土等材料进行加固,增强隧道壁面的承载能力。
- 注浆处理:通过注浆技术,将浆液注入开裂部位,填充裂缝,增强隧道壁面的整体稳定性。
3. 隧道顶部下沉处理方案隧道顶部下沉是隧洞变形中较为严重的问题之一。
为了解决隧道顶部下沉问题,可以采取以下措施:- 加固隧道顶部结构:对下沉的隧道顶部进行加固处理,使用钢梁等材料进行加固,增强隧道顶部的承载能力。
- 排水处理:通过排水系统,及时排除隧道内部的积水,减少水压对隧道顶部的影响,防止进一步下沉。
三、处理效果评估在实施隧洞变形处理方案后,需要对处理效果进行评估。
评估的主要指标包括地表沉降情况、隧道壁面开裂情况、隧道顶部下沉情况等。
通过对这些指标的监测和分析,可以评估处理方案的有效性,并及时调整和改进处理措施。
四、结论隧洞变形是一个复杂的问题,需要综合考虑地质条件、施工技术等多个因素。
通过科学合理的处理方案,可以有效解决隧洞变形问题,确保隧洞的安全运营。
在实施处理方案的过程中,需要严格按照规范要求进行操作,确保处理效果的可靠性和持久性。
隧道出口沉降变形处理方案一、设计情况1、 D65+100~ D65+450段原设计为Vc型复合衬砌,支护及衬砌参数:超前支护采用Ø89管棚,初期支护采用拱墙工22钢架,间距0.5m,拱部采用φ22组合中空注浆锚杆,边墙采用φ22砂浆锚杆,锚杆长3.0m,环纵向间距为1.2×1.2m,锁脚锚管长4.5m,每榀每侧2根,φ6钢筋网片间距20×20cm,C30喷射混凝土厚28cm,衬砌厚度为55cm,仰拱厚65cm。
2、设计地质情况:设计围岩为白垩纪下统磨石砬子组砂砾岩,拱顶为砂砾岩和弱风化砂砾土分界线,节理裂隙发育,岩体破碎,有裂隙水。
二、施工及沉降变形情况目前掌子面施工至 D65+348,按三台阶法开挖,中台阶开挖至D65+360,左侧下台阶施工至D65+376,右侧下台阶施工至D65+372,仰拱及填充施工至 D65+382,二衬施工至 D65+406。
10月6日早7:00测得 D65+348~ D65+382段34米发生变形,10月8日测得拱顶最大累积沉降量69.1cm,初支出现不同程度变形及侵入二衬限界。
地表观测相对高差发现地表下层,沉降范围D65+348~ D65+376,最大下沉量达1.1m。
三、施工计划安排1、2012年10月15日至2012年11月20日对洞内沉降变形段进行加固和洞顶地表的封闭覆盖。
2、2013年4月1日至2013年8月31日对洞内沉降变形段进行换拱并施做二衬。
3、出口掌子面不再掘进,采取隧道进口掘进贯通。
四、处理方案(一)方案目标:1、控制沉降,安全过冬,确保冻融期安全;2、保证隧道贯通时掌子面和现已开挖变形支护段的安全。
(二)控制沉降变形措施1、施做衬砌对目前已施作仰拱及初支还没变形地段,加快二衬施工推进至D65+382处,避免初支变形范围进一步扩大。
2、 D65+382~ D65+348沉降段加固(1)加固原则:先洞内后地表,洞内由外向里进行,先用套拱加固后径向注浆。
隧道软岩大变形是指隧道在施工过程中,由于地质条件复杂、施工技术不当等因素导致隧道围岩发生较大变形的现象。
为确保隧道施工安全,预防和减少软岩大变形对隧道工程的影响,特制定本预案。
二、预案目的1. 提高隧道施工人员的安全意识,加强隧道软岩大变形的预防和控制。
2. 明确隧道软岩大变形的应急响应流程,确保在发生紧急情况时能够迅速、有效地进行处置。
3. 最大限度地减少软岩大变形对隧道工程的影响,保障工程进度和质量。
三、预案适用范围本预案适用于隧道施工过程中发生的软岩大变形应急情况。
四、应急组织机构及职责1. 成立隧道软岩大变形应急指挥部,负责组织、协调和指挥隧道软岩大变形应急工作。
2. 应急指挥部下设以下小组:(1)现场处置组:负责现场应急响应和处置工作。
(2)技术支持组:负责提供技术支持,对隧道软岩大变形原因进行分析,制定应对措施。
(3)物资保障组:负责应急物资的采购、储备和调配。
(4)信息联络组:负责应急信息的收集、整理和上报。
(5)安全防护组:负责现场安全防护措施的落实。
五、应急响应流程1. 发生软岩大变形时,现场处置组应立即向应急指挥部报告。
2. 应急指挥部接到报告后,立即启动应急预案,组织相关小组开展应急处置工作。
3. 现场处置组对变形原因进行分析,采取以下措施:(1)暂停隧道施工,确保人员安全。
(2)对变形区域进行监测,掌握变形情况。
(3)对变形区域进行加固处理,防止进一步变形。
(4)对施工方案进行调整,优化施工工艺。
4. 技术支持组对变形原因进行分析,提出以下建议:(1)优化隧道施工方案,调整施工参数。
(2)采用新技术、新材料、新工艺,提高隧道围岩稳定性。
(3)加强监测,实时掌握隧道变形情况。
5. 物资保障组根据应急指挥部要求,及时调配应急物资。
6. 信息联络组将应急情况及时上报上级主管部门。
7. 安全防护组对现场进行安全防护,确保人员安全。
六、应急响应级别1. Ⅰ级应急响应:发生重大软岩大变形,严重影响隧道施工进度和质量,可能对人员生命财产安全造成威胁。
XX隧道(上行线)出口变形段处理施工方案编制:审核:审批:XX隧道(上行线)出口变形段处理施工方案1工程概况xx隧道位于xx省xx市境内,隧道设计为单线隧道,设计时速80km/h。
xx隧道全长1476m。
2地质概况xx隧道(上行线)表层为第四系残破积粉质黏土,灰黄色,厚度不均,约1~4m;下伏基岩为石灰系下统林地组粉砂与粉砂质泥岩互层,褐黄色,全风化,全风化层呈土状。
节理裂隙较发育,岩体较破碎。
地下水为裂隙水,较发育,围岩稳定性极差。
3 变形情况受4~5月份连续降雨影响,洞内围岩含水量饱和,初期支护及掌子面渗水量较大,经监控量测显示 xx段持续变形,收敛及沉降6mm~7mm/d,2 015年5月8日13点发现仰拱端头xx处下台阶出现环向及纵向裂缝向掌子面方向延伸,裂缝宽度1.2cm,并持续发展,现场随即采用石渣反压回填,并汇报分部及指挥部领导,下午15点现场管理人员进行现场会勘后确定处理方案。
4 处理方案4.1 洞内处理xx段进行反压回填,回填至上中台阶脚板连接处,并且将上台阶拱脚处进行反压。
回填完成之后对拱墙背后进行5m径向注浆,注浆里程范围xx,,注浆管采用Φ50*3.5mm钢花管,长5m,间距0.5m*0.5m,梅花型布置。
注浆完成后对侵线部位拱架进行逐榀拆换,拆换顺序自二衬端头至掌子面方向,拆换之前对上中台阶部位进行超前小导管超前打设,超前小导管Φ42*3.5mm,长度5m热轧无缝钢花管,环向间距0.4m,纵向间距3m/环,搭接2m/环,换拱拱架采用I25工字钢,每处拱脚处打设4根Φ50*3. 5mm,长5m锁脚钢花管,并进行注浆。
径向注浆、超前小导管及锁脚锚管均需注浆,注浆材料首选水泥单桨液,必要时采用水泥-水玻璃双液浆,浆液配合比为:水灰比W:C=0.6:1~0.8:1、水玻璃体积比C:S=0.3~1:1,水玻璃浓度为35Be’,注浆压力控制在1.0~1.5MPa,具体根据现场注浆实验确定。
隧道坍塌处理方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)二、隧道坍塌原因分析 (4)2.1 自然因素 (4)2.2 人为因素 (5)三、隧道坍塌预防措施 (6)3.1 加强地质勘探 (7)3.2 优化设计方案 (8)3.3 提高施工质量 (9)3.4 完善应急预案 (11)四、隧道坍塌应急处理流程 (12)4.1 应急响应 (13)4.2 现场处置 (13)4.3 救援与疏散 (14)4.4 事故调查与处理 (16)五、隧道坍塌处理技术 (17)5.1 堵塞物清除 (18)5.2 衬砌加固 (20)5.3 支护结构修复 (21)5.4 隧道排水 (22)六、案例分析 (23)七、总结与展望 (24)7.1 实践经验总结 (25)7.2 未来发展趋势 (26)一、前言随着城市建设的不断发展和交通需求的日益增长,隧道工程在现代社会中扮演着越来越重要的角色。
在隧道建设过程中,不可避免地会遇到各种地质和环境问题,其中隧道坍塌事故尤为严重。
制定一套科学、合理且实用的隧道坍塌处理方案至关重要。
本处理方案旨在针对隧道坍塌事故,明确应急处理原则和目标,为救援人员提供有效的技术支持和操作指南。
该方案还将对隧道坍塌原因进行深入分析,提出针对性的预防措施,降低类似事故的发生概率。
在本处理方案中,我们将充分考虑隧道坍塌的各种可能因素,包括地质条件、施工工艺、材料质量等,并结合国内外先进经验和技术,确保方案的实用性和可操作性。
我们还将在方案中强调应急救援的重要性,提高应对隧道坍塌事故的整体能力。
本处理方案将为隧道坍塌事故的处理提供有力的技术支持和操作指导,为保障人民生命财产安全和社会稳定做出贡献。
1.1 编制目的本处理方案的编制目的在于明确隧道坍塌事故的处理原则、步骤和措施,以确保在发生隧道坍塌事件时,能够迅速、有序、高效地开展应急处置工作,保障人民群众生命财产安全,最大程度地减少事故损失。
通过制定详细的处理方案,为现场指挥人员提供指导,确保各项救援措施的有效实施,也为后续的事故调查分析和经验总结提供重要的参考依据。
隧道初支变形换拱处置方案背景近年来,隧道建设在我国不断发展,成为城市化建设中不可缺少的一部分。
然而,随着隧道建设的不断深入,隧道初支变形换拱的问题也日渐突出,对于隧道的使用与安全带来了极大的威胁。
问题表现隧道初支变形换拱是指在隧道开挖初始阶段,地质条件以及隧道施工过程中导致的隧道初支关键部位变形,进而影响隧道的使用和安全。
其表现形式包括:1.隧道拱顶或拱脚的下沉或凸起;2.隧道墙体的弯曲、裂缝甚至坍塌;3.隧道宽度发生变化。
原因隧道初支变形换拱是由多种因素共同作用导致的,主要包括:1.地质条件不佳,导致围岩变形或塌落;2.施工过程中,预留支撑力量不足或支撑方式不当;3.隧道结构设计存在缺陷,未考虑初支现象带来的影响。
处置方案针对隧道初支变形换拱的问题,需要制定符合实际情况的处置方案,切实加强隧道施工中的质量控制和安全监管。
建议的处理方案包括:加强勘察和设计质量在隧道勘察和设计工作中,需要重视地质条件和初支变形换拱现象,切实考虑进隧道唯一安全的重要性,总体设计和结构设计应严谨合理,符合地质特点和工程实际要求。
强化支撑安装和监控隧道初支变形换拱问题主要由于支撑方式不当造成,所以在施工过程中,应严格按照设计要求安装支撑结构,同时加强现场监控工作,确保支撑结构受力合理有效。
确保施工技术和施工质量在施工过程中,应严格按工艺流程施工,确保施工质量,以减少初支变形换拱现象的发生。
结论隧道初支变形换拱的问题对隧道使用和安全带来了极大的威胁,加强对其的控制和处置是非常必要的。
只有采取适当的处理措施,才能确保隧道的使用和安全,为城市化建设提供保障。
隧洞变形固结灌浆施工方案1. 引言隧洞工程中,地下隧道的变形是一个常见的问题,它可能会导致隧洞的不稳定,进而影响工程的安全和可靠性。
为了解决隧洞变形问题,固结灌浆施工被广泛应用于隧道工程中。
本文将介绍一种隧洞变形固结灌浆施工方案,以确保隧洞的稳定和安全。
2. 施工准备2.1 施工人员和设备在进行隧洞变形固结灌浆施工之前,需要组织相应的施工人员和设备。
施工人员应包括项目经理、技术人员、操作工等,他们应具备相应的资质和经验。
施工设备包括注浆设备、打桩机等,这些设备应符合国家标准和工程要求。
2.2 原材料准备固结灌浆施工所需的原材料主要包括水泥、硅酸盐胶凝材料、混凝土等。
施工前应对原材料进行留样和检验,确保其质量符合工程要求。
2.3 施工方案设计根据隧洞工程的具体情况,制定详细的施工方案。
方案中应包括施工的时间节点、具体工序的安排、施工过程中应注意的问题等。
3. 施工步骤3.1 地质勘探和分析在施工前,应进行地质勘探和分析,以了解隧道周围的地质情况。
地质勘探包括地质勘探钻孔、地质雷达勘探等,通过这些勘探手段可以获取地质信息,为后续施工提供数据支持。
3.2 预处理工程预处理工程是为了减小固结灌浆的难度和风险。
通常包括支护工程和加固工程。
支护工程可采用喷射混凝土、钢支撑等方式,加固工程可采用预应力加固等方式。
3.3 施工孔探钻施工孔探钻是为了获取隧道周围的地质信息,判断灌浆材料的注入位置和方式。
施工孔探钻的具体方法包括循环钻法、进样钻法等,施工孔的直径和数量应根据实际情况确定。
3.4 材料准备和配比在施工前,需要准备好所需的固结灌浆材料,并按照一定的配比进行混合。
固结灌浆材料一般包括水泥、硅酸盐胶凝材料、混凝土等。
3.5 施工孔隧预埋管道在施工孔探钻后,需要进行施工孔隧的预埋管道工作。
预埋管道用于注入灌浆材料,通常采用塑料管或金属管。
3.6 灌浆注入在施工孔隧预埋管道完工后,可以进行固结灌浆材料的注入工作。

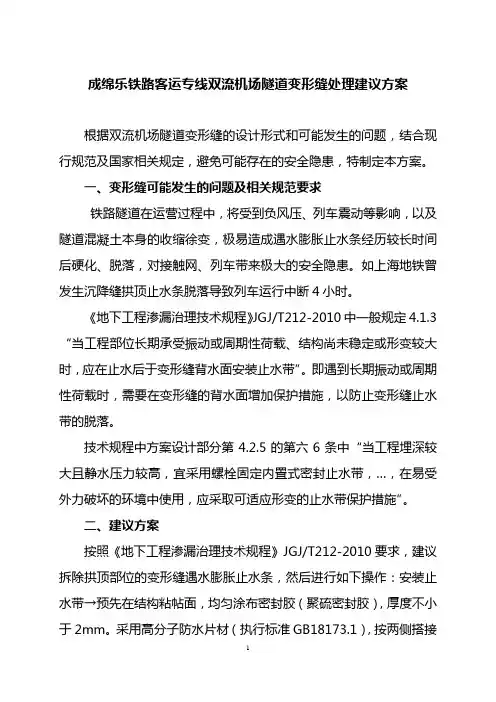

成绵乐铁路客运专线双流机场隧道变形缝处理建议方案根据双流机场隧道变形缝的设计形式和可能发生的问题,结合现行规范及国家相关规定,避免可能存在的安全隐患,特制定本方案。
一、变形缝可能发生的问题及相关规范要求铁路隧道在运营过程中,将受到负风压、列车震动等影响,以及隧道混凝土本身的收缩徐变,极易造成遇水膨胀止水条经历较长时间后硬化、脱落,对接触网、列车带来极大的安全隐患。
如上海地铁曾发生沉降缝拱顶止水条脱落导致列车运行中断4小时。
《地下工程渗漏治理技术规程》JGJ/T212-2010中一般规定4.1.3“当工程部位长期承受振动或周期性荷载、结构尚未稳定或形变较大时,应在止水后于变形缝背水面安装止水带”。
即遇到长期振动或周期性荷载时,需要在变形缝的背水面增加保护措施,以防止变形缝止水带的脱落。
技术规程中方案设计部分第4.2.5的第六6条中“当工程埋深较大且静水压力较高,宜采用螺栓固定内置式密封止水带,…,在易受外力破坏的环境中使用,应采取可适应形变的止水带保护措施”。
二、建议方案按照《地下工程渗漏治理技术规程》JGJ/T212-2010要求,建议拆除拱顶部位的变形缝遇水膨胀止水条,然后进行如下操作:安装止水带→预先在结构粘帖面,均匀涂布密封胶(聚硫密封胶),厚度不小于2mm。
采用高分子防水片材(执行标准GB18173.1),按两侧搭接不小于100mm,片材与砼墙身采用环氧树脂粘结,中间缝宽预留1.5mm,防止砼收缩后拉伸破坏,片材外采用30×3mm不锈钢金属压板压实,膨胀螺栓固定不锈钢金属板(膨胀螺栓安装前,先将钻孔内注射自行胶,以防止膨胀螺栓脱落,膨胀螺栓螺帽采用焊接固定在不锈钢板上,以防止螺帽生锈脱落)。
金属压板相邻螺杆采用金属导线串联,端头金属导线连接至电缆沟接地线。
相关规程中对外加止水带的金属防电腐蚀保护问题上没有规定,需要引起足够的重视,压板和锚固件之间也会产生电化学腐蚀隐患,这些均可以通过定期巡检发现,进行及时处理。
