IE标准工时制作标准一、标准时间的定义:标准工时(standardtime)简称:S.T指的是适于从事某项特定工作(作业)的熟练工作(操作)者,在特定的工作环境条件下,用规定的作业时间和设备,以持续工作而又不感到疲劳并在给予必要的宽余时间情况下,完成规定的工作数量和质量所需要的时间.简单的说,就是在一定条件下,完成一定质量的数量的工作所必需的时间.标准时间的概念,来源于泰勒的”公平的一天工作量(fairday’work)理论,泰勒在研究企业的科学管理,提高生产效率过程中,为了制定工人的操作标准,以便实行有差别的计件工资制(即按操作标准工作的工人其计件单价高于不按操作标准工作的工人),主张以”最好的工作方法”“平均水平的操作者”“正常的速度”为前提的“公平的一天工作量”作为客观的工作标准.从而产生了标准时间的概念.二、标准时间的用途1.作业方法的比较选择对于不同的方法透过方法研究、时间研究,可以选择最好的作业方法2.工厂布置之依据有了产品,制程作了分析,每个作业制定了标准时间,即可测算每个作业(部门)的负荷,依据负荷测算所需的作业空间,可达到更为流畅的工厂布置.3.可预估工厂负荷产量工厂空间有多大,制程上有了标准时间,即可测算工厂产能.4.生产计划的基础生产管制部门的生产计划,因有了标准时间,可以更精确的做生产计划,如在进度控制上有了问题,也可以依标准时间来做人力调整.5.可作为人力增减之依据做何产品?计划产量多少?工作日多少?每日计划工作时间多少?有了上面的信息再加上有了标准时间,即可计算所需的人力,也就可有准备的进行增补或调整.6.可作为新添机器设备的依据机器产能(标准时间换算)可得知生产量起伏时所需要之机器数量.7.流水线生产之平衡一条流水线,诸多任务序,依各工序的标准时间来配置人力,使生产线平衡,流畅.8.可决定人工成本对制造成本及外加工之费用可依标准时做基础来估算.9.可作为效率分析的基础在多少时间内,完成多少产品,有了标准时,就可以计算效率因有明确的计算得予提升.10.工作人员效率奖金计算基础.有了标准时间,才可得正确合理之效率,效率的好坏在薪资的奖金上应予反应,可得激励作用.11.减少管理依存度.每日的工作绩效透过计算,并反应在奖金上,易于激发工人员自主自动的工作态度.三、标准时间的意议生产方法可运用工程分析、工作研究的技法,并运用管理循环PDCA一直获得改善,不断的寻求最大效率,最低成本的做法,当然标准时间也就不断的跟着做改变,但是目前大部分的工厂管理上缺乏标准化、制度化,因之建立标准时间应从基础做起,再逐步改善修订时间是科学管理最重要的考虑因素.企业讲究经济效益、讲究效率,而效率的核心问题就是时间.在现代,可以说,时间是一切科学管理方法的出发点和归宿.标准时间是时间研究的基准,凡欲对某一领域、某一过程的时间序列进行科学的分析研究,都不可避免地要确立相应的标准时间,否则无法进行比较、进行分析、进行定量考察.因此,我们不能简单地把标准时间理解为时间方面的标准,而看做为科学管理的基本因素.标准时间的应用领域非常广泛,就企业经营管理范围来说,它除了用于计划工作(编制生产作业计划、估算成本、确定销售价格、工序平衡、计算设备需要量和职工定员、确定工作者一天的工作量等)、日常管理(对生产和工作状况的监督指导、预算控制、成本管理、研究和改进工作方法、提高设备利用率以及对工人进行操作训练)和进行评价(对作业方法研究进行比较、改进或选择;生产设备和工艺装备的设计与选择;对工作者进行评比)以及测定劳动生产率之外,对企业标准化工作来说,标准时间又是研究与制订工作标准(当然也包括其它标准)的基础.1.现状标准工时以现有的状况、条件建立标准时间.2.期望标准时间所谓期望应该是(1)机器设备良好状态(2)工作环境良好状态(3)”依规定”的作业方法(4)保持一定熟练度的作业人员(5)使用稳定质量的材料、零件.标准时间可依现状先予建立,然后每年因不断的改善而作修订,成为一个新的标准.四、标准时间的构成标准时间主要的构成来自于1.实质时间实质时间指在该作业的基本内容下,以规则性并周期的作业所产生的实际时间,即前面时间研究内之测定时间.2.宽裕时间宽裕时间是持续性之作业时,需要之正常宽放,也可叫[宽放时间],大致可分为[一般宽裕]及[特殊宽裕].所以说标准时间=实质时间*(1+宽裕率)五、宽裕率一般宽裕即对任何作业给予基本宽裕,一般的宽裕可分为:(1)物的宽裕:作业宽裕(2)人的宽裕:a.需要宽裕b.疲劳宽裕至于特殊宽裕系针对作业的特殊性,作业的编成或管理的方式等有特殊情形时所容许的宽裕,有包括管理宽裕率、组织宽裕、小群体宽裕及机器干涉宽裕。
☺ 标准时间是指操作熟练程度和技能都达到平均水平的作业人员按规定的作业条件和作业方法,用正常速度生产规定质量的一个单位的产品时所需的时间。
☺ 标准时间是指在规定的作业条件下,按照适合此作业熟练程度的作业人员按规定的方法及设备,受到此作业培训后体力也适应,能够完成此作业的状态下,用标准速度进行此项作业时,完成一个单位的作业量所需的时间。
☺ 完成一个单位的作业量所需的时间,为此一般在标准时间内以一个、一批、1大批、一次等的单位为基本设定标准速度,即不是以一天为单位发生的所有事项包含在标准时间,而是以一个单位为基础发生的所有需要项目为标准时间的内容。

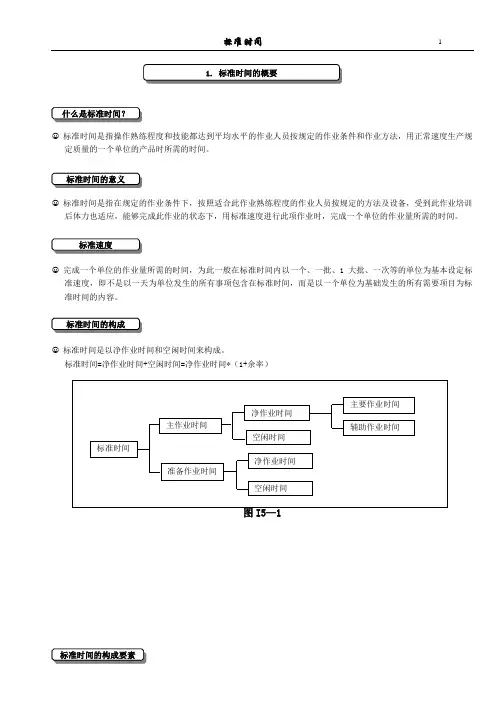

☺ 标准时间是以净作业时间和空闲时间来构成。
标准时间=净作业时间+空闲时间=净作业时间*(1+余率)(1) 主作业时间:一批(LOT)的加工要素时间,分为净作业时间和空闲时间;(2) 准备作业时间:加工品准备、设备及工具准备、作业现场整理等,加工一批时每次发生的准备及整理时间; (3) 净作业时间:用对象作业的基本内容,规则地、周期性地重复进行的作业部分的时间。
(4) 空闲时间:用对象作业所需的内容不规则地偶然发生,分别调查其发生率和平均时间后,加在净作业时间上才能求得主作业时间的作业部分时间。
(5) 主作业时间:作业目的本身在进行中的主体作业时间。
(6) 辅助作业时间:发生在与主要作业时间节拍中的辅助时间。
☺ 准时间应在任何部门或工厂都是公平的;☺标准时间是为达到基本作业目的,是针对理想的作业方法的时间;作业方法不能根据工厂或车间的情况而变化;☺ 此项目是准确无误地运作标准时间时的一个最重要的条件。
☺ 比如测试作业人员的作业时,用过去的实际时间或某种代表产品的生产台数来换算是不够充分的; ☺ 应保证适合评价目的或使用目的的准确性;☺ 应以科学手法为基础,经营者及所有职工都能接受的,可信赖的标准时间;标准时间应对任何部门或工序都要是公平的。
☺ 标准作业速度的决定是跟社会的一般水平无关或不能存在特殊的情况;☺ 如果利用广泛使用的一般的方法设定的标准时间,那应该是跟公司内的各车间或各部门甚至是与其它公司的水平都可以进行比较;☺ 根据产品种类或购入新的机器设备,即使制造方法有变化也可以作为参考,还可以与几年前的水平作比较。
IE标准工时介绍什么是IE标准工时?IE标准工时是一种常用于生产管理的指标,用来衡量一个工艺、工序或整个生产线完成一定数量产品所需要的标准时间。
IE,即工业工程师(Industrial Engineer)的缩写,是专门负责工序分析和工作方式改善的职位。
在生产环境中,IE标准工时可以被应用于多个方面,例如生产计划制定、过程优化、工时成本计算等。
它提供了衡量生产效率和工时成本的重要依据,对于企业提高生产效率和控制成本具有重要意义。
IE标准工时的计算方法IE标准工时的计算方法通常分为直接计时和间接计时两种方式。
具体计算方法如下:直接计时直接计时是通过对工艺工序的实际操作进行计时,以确定完成一定数量产品所需的平均时间。
这种计算方法需要IE工程师实地观察并记录工人完成一次工序所需的时间,并取得多次实测数据的平均值。
直接计时方法适用于工序比较简单、固定以及操作规程稳定的生产环境。
间接计时间接计时是通过对整个生产过程中的各个环节进行观察和分析,结合历史数据和标准工时数据库,计算得出每个环节所需的标准工时。
间接计时方法适用于复杂的生产流程、多个工序交替进行的情况。
IE工程师通过分析工艺流程图、工序操作说明和人员配备情况,综合考虑诸多因素,包括机器间距离、工种经验、设备效率等,计算出各个环节的标准工时。
这些标准工时最终汇总起来,形成整个生产过程所需的标准工时。
IE标准工时的应用IE标准工时在生产管理中具有广泛的应用价值,主要体现在以下几个方面:生产计划制定通过标准工时的衡量,可以确定生产计划的合理性和可行性。
生产计划制定时,需要考虑生产能力、资源配备、工时成本等因素,IE标准工时提供了一个客观的指标,帮助管理者进行决策。
过程优化通过对每个环节的标准工时进行分析,可以找出生产过程中的瓶颈和低效环节,进而优化生产流程,提高生产效率。
IE工程师可以通过分析数据和观察现场,提出改进建议,例如优化工艺流程、提高设备效率、优化人员分配等。
含义:标准工时是在标准工作环境下,进行一道加工所需的人工时间。
标准工时的制定方法有多种,通常使用的方法有1.直接观测法,即使用秒表(也叫码表)进行直接测量的方法,通常选择一般熟练员工在正常环境下作业,进行时间测量;秒表测量也有多种方法,可以选择使用多次测量,也可以选择连续测量;2.模特法,即将人体的各种动作分解为21种基本的动作,制定标准工时的时候,将员工作业的动作分解成模特法中对应的动作,并根据对应动作相对应的时间来制定标准工时,模特法中最基本的动作单元时间为0.129秒,可以根据熟练度等条件不同而加以调整;3.简明工作因素法(BWF:Brief Work Factor ),BWF也是将各种动作分解成基本动素,基本单位为BU,每个BU的时间为0.06秒,每个动素为5个BU,通过将员工动作分解为BWF中的基本动素,以制定标准工时。
除了上述几种方法之外,还有MTM(预定动作时间标准法)、WF(工作因素法)等其他的标准工时制定方法。
这是指理论上的方法,实际上制定标准工时的方法可以灵活运用,比如有新机种需要制定标准工时是,可以参考以往的相似机种来制定标准工时。
IE标准工时计算标准工时是衡量一切工作的标准,它具有相当高的客观性与公平性,IE的全部方法和手段都是为了保证所制订的标准工时合理。
在计算标准工时时,要了解以下内容:1.明确标准工时的作用(1)预估工厂负荷产量。
工厂空间一定,过程上有了标准时间,即可测算工厂产能。
(2)制定生产计划的基础。
利用标准时间,生产管制部门可以更精确地做生产计划,如在进度控制上有了问题,也可依标准时间来做人力调整。
(3)增加机器设备的依据。
依据机器产能(换算标准时间)可得知生产量变动时所需要的机器数量。
(4)保证流水线生产的平衡。
一条流水线有很多工序,可依各工序的标准时间来配置人力,使生产线平衡、流畅。
(5)效率分析的基础。
有了标准时间,就可计算在多少时间内,完成多少产品。
技术偏执者精选IE标准工时基本知识Beson2010.06.21技术偏执者精选大纲⮚1.标准工时概念⮚2.标准工时测量方法⮚3.秒表测量法⮚4.标准工时发行流程⮚5.异常工时管理办法⮚6.生产日报表填写方法技术偏执者精选正常时间⮚正常时间=平均时间*(1+评比系数)平均时间:所测量有效时间的平均值。
摒弃小于平均值25%、大于平均值30%的测量值,取剩下时值平均值。
评比:PIE将所观测的作业员实际作业时间修正为合理的作业速度时间,消除作业员个人的工作态度、熟练度及环境因素对实测的影响。
技术偏执者精选宽放时间⮚作业宽放:在作业中对于更换不良工具、注油、清扫等不规则发生、且不可避免的迟延的宽放。
不包括准备作业。
⮚疲劳宽放:对于因疲劳而使作业时间拖延,及恢复疲劳所需的休息宽放。
⮚生理宽放:上洗手间、拭汗、喝水等生理上所需的宽放。
⮚管理宽放:等待材料、等待搬运宽放。
倘设备完美或管理改善后即可避免。
技术偏执者精选标准工时的结构图技术偏执者精选标准工时测量方法⮚秒表测量法⮚综合数据法⮚工作抽查法⮚预定时间标准法(MOST﹐MOD)技术偏执者精选秒表测量法1.測時方法A. 連续測時法(按预定的总观察次数,在整个工序作业的测时过程中,秒表自始自终不停顿,累计计时,在划分各操作单元的定时点处读表,并记录下时间)B. 归零法(划分各操作单元后,测一组值,归零,再重新测量)C. 循环測時法(是观察人员以秒表为工具,按操作顺序有规律地连续测定其中若干个(N=操作单元总数-1)操作单元延续时间的一种测时方法)技术偏执者精选秒表测量法1.測時方法A. 連续測時法(按预定的总观察次数,在整个工序作业的测时过程中,秒表自始自终不停顿,累计计时,在划分各操作单元的定时点处读表,并记录下时间)B. 归零法(划分各操作单元后,测一组值,归零,再重新测量)C. 循环測時法(是观察人员以秒表为工具,按操作顺序有规律地连续测定其中若干个(N=操作单元总数-1)操作单元延续时间的一种测时方法)技术偏执者精选秒表测量法例題﹕某一單元試行觀測10次,結果如下﹕7,5,6,8,7,6,7,6,6,7問需觀測多少次?说明:一般统一测量次数为10次。
标准作业规定STANDARD PRACTICE LETTER1.标准工时的定义所谓标准工时,是指在既定作业条件下,用标准作业方法完成单件作业对象所花费的时间.既定作业条件包括:使用既定的设备,使用既定的作业环境,作业人员对该项作业十分熟练,作业人员的平均水平都能达到,用正常的作业速度,完成单件作业对象.2.标准工时的构成标准工时=(主作业时间+准备时间)*宽放度%3.设定标准工时的目的3.1为了比较改善作业方法,选择更好的作业方法时.3.2为了平衡不同小组相互之间的作业工时.3.3能为制定生产计划提供必要的依据.3.4管理劳务费时需要.4.标准工时的设定4.1秒表设定法—适用于新机种量试后要批量生产的所有阶段.4.2经验估算法—适用于新机种量试前的预估.5.确定标准工时的考虑因素5.1作业人员的熟练程度如何?从接受培训到上岗,从一般熟练到高度熟练,不同行业要经历不同时间才能达到.测定时,就以一般作业人员正常能够达到的熟练程度为对象.5.2设备,夹具的运作情况如何?不能以最大速度为测取对象,而是在现有条件下,设备,夹具正常速度为对象.5.3准备时间如何?准备时间包括事前准备时间,中途准备时间,善后处理时间等,准备时间不容易测定,有时还带有突发性,可取某一段时期内的平均值作为准备时间.当作业越熟练,设备运作越顺畅,材料不良越少,准备时间也越少,但很难缩到为零.5.4确定标准工时前,先确定标准作业方法.如果有多种方法,可以达到同样的结果,就必须确定其中一种为标准作业方法,并以《标准作业书》的形式定出来.5.5标准作业方法,制造条件等变更后,标准工时亦要同步更改.5.6确定标准工时的人,要熟悉测定对象和计算方法.如果确定标准工时的人本身就不熟悉现场,结果只会得出一些错误的数据,再用这些错误的数据来指导工作,势必引发更大的混乱.降低工时,意味着降低成本,当作业工序无法缩减,简化的情况下,要降低工时,通常要考虑提高作业熟练度,压缩盈余时间,减少准备时间等几方面.6.注意事项6.1动作方面6.11减少动作的次数,能否一次取拿2个,3个以上的部品.6.12尽量同时使用双手,左右开弓.6.13把脚也用上,辅助做一些开关类的控制工作.6.14尽量减少躯体的运动,避免不自然的坐姿,躯体一旦运动,手脚的原始位置也跟着改变,定位就不容易.6.15加工品,夹具放在伸手可及处,并考虑是否顺手,避免有突然改变方向的动作,尽可能保持连贯动作.6.16需要精细调整的动作,能否简单化,如做上目标识记,便于调整一步到位.6.17需要手持作业的部分,尽量改用夹具作业.6.2加工方面.6.21尽量使用多功能一体化的夹具,以减少夹具之间的移动时间.6.22尽可能用夹具代替人进行操作.6.23摇柄,踏板,按键设置的位置,尽量迎合作业者身材高矮.6.24谋求加工方法简单化,加工工序越多,越容易失败.6.25事先计算好夹具所需数量,避免乱找而浪费时间.6.26谋求加工作业标准化,只有标准化才能省时,省力.6.27加工精度有无过高?能够满足工序能力要求即可.6.3搬运方面.6.31避免多次搬动,谋求一步到位.6.32能否利用物品本身的自重来移动物体,如设置滑槽.6.33画定专门的行走路线,避免”蛇行”,缩短搬运距离.6.34充分使用各种有效的搬运工具,满负荷搬运.6.35搬运能否机械化?如使用机器,人,叉车,输送带,管道等.6.36设置生产流程时,能否合理地缩短搬运路程.6.4其它方面6.41作业环境:有无因光线,温湿度,气味,噪音等而影响作业人员情绪的?6.42设备使用:有无因经常维修而造成待机时间过长的?以上都是容易被人忽视的准备时间.有些人看上去很忙,其实真正作业的时间并不多,其原因就出在准备上.7.标准工时的计算7.1机种工时(Sec)=8H*60*60*总人数/产能7.2产能=8H*60*60/平衡工时7.3平衡工时=工程段中标准工时之最大值7.4标准工时=单位动作完成时间*宽放度%7.4.1喇叭制造部除投入,排板工位及机台操作宽放度为8%外,其余为5%.7.4.2部品制造部全为15%7.5单位动作完成时间=辅助工时+作业工时(用秒表直接测量)8.标准工时的测定8.1由生技专人负责用秒表测定8.2测定时,以标准工时统计表,按每个作业名测定.8.3测单个工位时含辅助工时+作业工时连续测5pcs以上,取平均值测单位产品工程段行程时,须待整条流水线顺畅后,选择2pcs以上的制品,由线头投入开始到线尾生产完成,记录所花费的时间,中途不应用正常变异以外的因素,如调机,待料等等,否则需重新测定或时间暂停.8.4预估标准工时在量试前由生技工程师根据生产过的同类型机种的标准工时预估,初期标准工时在量试时测定,中期标准工时在量产时测定,后期标准工时在大批量连续生产时测定,后期标准工时必须每半月测量一次,直到相邻两次的工时相差幅度小于5%为止.8.5停止某机种生产一个月以上或是换线生产时,以中期标准工时为准,一个星期后,以后期标准工时为准.作成: 审核: 核准:。
