首钢京唐钢铁联合有限责任公司公辅区(420EJ09006、09008、09010、09012、09014、09015、09018、09019、06003、06004、06005)水池闭水试验方案编制人:审核人:审批人:河北省安装工程公司2008-05-25水池闭水试验施工方案一、水池闭水试验的准备工作1、污泥浓缩池、二沉池、回流沉淀池、好氧池、缺氧池及调节池、除油池、生物滤池、过滤池、冷却塔水池及泵房地坑等已施工完毕,具备闭水试验条件。
2、由于甲方给水管道压力不足须加加压泵一个,用钢管与甲方管道相连。
所有水池全部采用甲方管道放水,适必造成水源的极大浪费,采用水循环利用的方式。
闭水试验的顺序按现场由东到西及污泥浓缩池、二沉池、回流沉淀池、好氧池、生物滤池、缺氧池、调节池、除油池、过滤池的顺序进行。
3、闭水试验需购买加压泵一台、6B-13型离心式水泵3台(80-100m台/小时)、DN150截至阀一个、DN150钢管30米、VV-4*10电缆200米、尼龙水带200米、水位标尺、水位测计及法兰等相关连接件。
用电量根据需抽水量计算,抽水量根据各水池差量计算抽水量。
抽水时应由专人看护水泵每台水泵每天三个工日。
4、由于水池管道还未安装,在做闭水试验前,必须对防水套管用砖京进行封堵,套管内侧进行抹灰,防止套管处渗水。
二、水池闭水试验1、向水池内充水宜分三次进行:第一次充水为设计水深的1/3;第二次充水为设计水深的2/3;第三次充水至设计水深。
对好氧池、缺氧池、调节池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
2、充水时的水位上升速度不宜超过2m/d。
相邻两次充水的间隔时间,不应小于24h。
3、每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水以后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
4、充水时的水位可用水位标尺测定。
市政工程质量保证资料评分表附表七2、第2项原材料试验及合格证:每缺一项或一项不合格视严重程度扣0。
5—2分.合格证、保证单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。
3、第3—9项依资料完整,内容充实,手续完备等情况酌情打分。
4、凡发现质量保证资料有弄虚作假编造数据的情况,资料定为不合格。
××年××月××日检查人:×××(签名)市政道路工程外观评分表附表一(甲)2、根据存在问题多少和产生程度,在应得分中酌情扣分。
××年××月××日检查人:×××、×××、×××(签名)市政道路工程实测实量评分表附表四(沥青)市政道路工程实测实量评分表附表四(附属)××年××月××日检查人:×××(签名)市政工程质量保证资料评分表附表七2、第2项原材料试验及合格证:每缺一项或一项不合格视严重程度扣0。
5—2分.合格证、保证单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。
3、第3—9项依资料完整,内容充实,手续完备等情况酌情打分.4、凡发现质量保证资料有弄虚作假编造数据的情况,资料定为不合格. ××年××月××日检查人:×××(签名)市政排水工程外观评分表附表三(甲)××××××××××、×××、×××(签名)市政排水工程外观评分表附表三(乙)2、某些项目是在施工过程中检查到的,应有足够数量。
1 工程概况本项目截污管线工程主要包括:五支沟、六支沟、七支沟、枣凤沟和胜利干渠东段<胜利干渠张采路以东沟段,即张采路至枣凤沟段>截污管线.管线排水主要采用重力流,部分管段采用压力流.主要管材:重力管采用DN400及DN600,HDPE 缠绕结构B型管,压力管和倒虹管采用埋地聚乙烯给水管De315,PE100级,SDR17,PN1.0MPa.管道交汇处、转弯处、管径和坡度改变处、跌水处以及直线管段每隔一定距离处均设置预制装配式钢筋混凝土检查井,个别位置为现浇钢筋混凝土倒虹井、消能井、排泥井、排气井等.按照规范及设计要求,对于排水管道重力管安装完成后应做无压闭水试验,以检测安装的管道及检查井质量.2编制目的本施工方案编制目的是为通州·城市副中心水环境治理<漷牛片区>PPP建设项目<二工区>管道施工提供较为完整的纲领性文件,以确保优质、高效、安全文明地完成管道施工任务.3编制依据《给水排水管道工程施工及验收规范》<GB50268-2008>;《通州·城市副中心水环境治理<漷牛片区>PPP建设项目》施工图.4闭水试验实施4.1闭水试验一般规定闭水试验应从上游往下游分段进行,形成流水段实验,在管道上游实验完毕后,可往下游试验段充水,倒段试验以节约用水.依据《给水排水管道工程施工及验收规范》GB50268-2008第9.1.9条:无压管道的闭水试验,条件允许时可一次试验不超过5个连续井段.在试验实施前,施工现场应具备以下条件:①管道及检查井外观质量已检查合格.②管道沟槽内无积水现象.③全部预留孔洞封堵不得渗水.④管道两端堵板承载力经核算大于水压,除预留进出水管外,应封堵坚固不得漏水.⑤现场的水源满足闭水试验的需要,不影响其它用水;⑥已选好排放水的位置,不得对周围环境造成影响.⑦顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位位于管底以下.⑧各种设备已购置,材料已备齐,并已加工和配套完成.4.2闭水试验主要程序施工准备---清理检查管内壁---封堵管口<预留洞口>---井段灌注水---浸泡24小时---检查管内壁及接口渗水情况---补水测量渗水量----检查验收-----抽水回填土方4.3闭水实验操作步骤<1>选择试验管段:根据设计要求选择,设计无要求时,管径在700以下按施工段进行试验,如果长度不超过1km,在水源充足的情况下则可以一次性进行.如果长度超过1km,则分段进行,每段小于1km.管径大于700时,进行抽检,由监理或甲方指出抽检位置,为实际管长的1/3长度,也可分段进行.选择好试验管段后,绘制示意图,确定检查井编号.<2>首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度;对管接口进行外观检查如抹带有裂缝、脱落等缺陷,及时进行修补,避免灌水时发生漏水而影响试验.<3>两端进行封堵目前统一建议使用管道封堵气囊,以节约封堵和养护时间,为道路回填争取宝贵时间.管道封堵气囊应根据服务管径选择明确的型号,带井检测,因此气囊应该至于检测末端未检测管道中.如果试验水头较高<超过3米>,充水前需要对封堵气囊进行固定,固定方法可使用绳索.注:如用砖砌必须养护3-4天,达到一定强度,再向闭水段的检查井注水.此外,拆除后需要进行检查,防止因堵头没有被拆除干净而影响管道后期的正常使用.<4>预灌水浸泡准备好足够的水源后,对管道进行灌水,并静置24小时.向排水管内灌水宜分三次进行:第一次灌水为设计水量的1/3;第二次灌水至设计水量的2/3;第三次灌水至设计水量.试验水头应符合以下规定:①试验段上游设计水头不超过管顶内壁时,实验水头应以试验段上游管顶内壁加2m计;②试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;③计算出的实验水头小于10m,但已超出上游检查井井口时,试验水头应以上游检查井井口高度为准;④浸泡过程中,注意隔段时间往管段中补充水.<5>进行测试①预先准备好量筒,或有刻度的水桶、准备好记录用表、准备好计时用的表和稿纸.②闭水试验管道充水时的水位可用水位标尺测定.③充水至设计水深进行渗水量测定时,应采用水位测针测定水位.水位测针的读数精度应达1mm.④充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h.⑤开始计时,观察液位变化,当液位出现明显变化时,使用量筒量取水向检查井中添加,并记录添加的水量.⑥测读水位的初读数与第二次读数的间隔时间通常取30min.时间到时,确保水位与开始无差别.累计30分钟内向管道中添加的水量.计算出补水量.如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测<6>计算实测渗水量应按下式计算:q=W/〕T·L〔式中q——实测渗水量[L/<min·m>]W——补水量<L>T——实测渗水观测时间<min>L——试验管段的长度<m>注意公式中各变量的单位,需要的话进行单位换算.<7>管道闭水试验时,应进行外观检查,不得有漏水现象,且符合以下规定时,管道闭水试验为合格:①实测渗水量小于或等于下表"无压管道闭水试验允许渗水量"无压管道闭水试验允许渗水量②管道内径大于表9.3.5规定时,实测渗水量应小于或等于按下式计算的允许渗水量;q=1.25√Di③化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量.q=0.0046Di式中 q——允许渗水量[m3/ 〕24h·km〔];Di——管道内径〕mm〔.故结合本工程所用管材<HDPE缠绕结构B型管,DN400及DN600>,本工程的闭水试验允许渗水量为:<8>闭水试验及时做好试验记录,填写下表管道闭水试验记录表,准确的填写表中各项空格,记录表格应符合表 D.0.2的规定,将上述数值的允许渗漏量填入后,判断管道是否合格.表D.0.2管道闭水试验记录表总包单位:监理单位:设计单位:建设单位:<8>现场签字表格填写后,由总包单位、监理单位、设计单位、甲方签字,确定管道是否合格,以及是否需要扩大检测范围等其他事项.<9>排水如果下游还需要检测,为节约用水,可先对下游的末端进行气囊封堵后,再拆除已测试末端的气囊,将水直接流至下游,如果需要,可进行水泵泵出残余水量,再拆除全部封堵气囊.否则,就需要先进行水泵排水,待管道中水被排除后,再拆除封堵气囊.<10>拆除气囊将气囊中的充气阀门打开,排气后,取出封堵气囊.洗净,晾干留待下次使用.5水压试验实施5.1水压试验一般规定1、管道试压前应进行充水浸泡,时间不少于24h.2、水压试验的静水压力不应小于管道工作压力的1.5倍,且试验压力不应低于0.80MPa,不得气压试验代替水压试验.3、水压试验的长度不宜大于1000米,对中间设有附件得我管段,水压试验分段长度不宜大于500米.系统中有不同材质的管道应分别进行试压.一般同管径试验长度采用500米.4、对试压管段端头支撑挡板应进行牢固性和可靠性检查,试压时,其支撑设施严禁松动崩脱.不得将阀门作为封板.5、加压宜采用带计量装置的机械设备,当采用弹簧压力表的时,其精度不应低于1.5级,量程范围宜为试验压力1.3-1.5倍,表盘直径不应小于150mm.6、压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m;水压试验合格后,应及时回填沟槽的其余部分.5.2水压试验前准备工作1、管道试压采用管道试压泵作为压力源.2、水源就近采用河道水或生活用水,要满足规范规定的水质要求.3、压力表采用0-1.5MPa,最小刻度0.02MPa.4、管道两端分别设置PE管专用法兰与法兰片,用专用堵板封堵,并在盲板上设置试压设备及附件.5、盲板采用厂商提供的专用钢板,与法兰头采用Φ30的螺栓连接,要求试压段两端有抵挡后背,后背面平整且与管道轴线垂直.6、连接管上接Φ20无缝钢管连接打压泵,打压泵上安装有效压力表,钢管管身部位也焊接一块有效压力表.7、根据现场进水点及施工需要,设堵板进水阀门或在管道相对高点设置进水阀,并在管道相对低点设置排水阀.8、在管道上端相对高点安装排气阀,各类阀门在使用前应清除阀门内污物,检查阀杆是否转动灵活,以及阀体、零件等有无裂纹、砂眼等.阀门安装的位置及阀杆方向,应便于检修和操作,安装平正牢固.5.3水压试验主要程序5.4水压试验操作步骤1、注水与排气<1>根据现场情况从下游端注水,总用水量根据实际长度进行调整.水量可计算:水量V=πR2L.打压测试时,水温需维持在25℃以下.<2>开始注水时,灌水进水需从试压管道的进水盲板下方开口端开始注水,排气口需为试压管道的高端部位12点方向,确保为最高点进行排气.注水要缓慢进行以免混入空气,管道水流速不超过0.3米/秒.先开排气阀,进水端注水时,排气端要维持阀门开放,让水流持续流动排气,流量要充足,进水管、排气管道孔径要大于100mm.维持足够时间后,确保管道中的空气全部排出再将阀门关闭.<3>管道灌满水后,打开放气阀,管道浸泡24小时候才能打压.2、预试验<1>缓慢地将管道升压至试验压力并稳定30min,期间如有压力下降应注水补压,但不得高于试验压力,并计量恒压时间内补入试验管段内的水量.检查管道接口、配件等处有无渗漏现象.当有渗漏现象时应中止试压,并应查明原因采取相应措施后再重新组织试压.<2>当按上述规定完成后,应停止注水补压并稳定30min;当30min后压力下降不超过试验压力的70%,则预试验结束;否则重新注水补压并稳定30min再进行观测,直至30min后压力下降不超过试验压力的70%.3、主试验<1>在预试验阶段结束后,迅速将管道泄水降压,降压量为试验压力的10%~15%.期间准确计算降压所泄出的水量,设为<L>.按下式计算允许泄出的最大水量<L>式中:V——试压管道的总容积<L>;——降压量<MPa>——水的体积模量<MPa>,不同水温时见表1;——管材的弹性模量<MPa>,与水温和压力时间有关,见表2;——管道内径<m>;——管材公称壁厚<m>.当大于,停止试压.泄压后排除管内过量空气,再从预试验阶段重新开始试验.<2>每隔3min记录一次管道剩余压力,应记录30min.当30min内管道剩余压力有上升趋势,则水压试验结果合格.<3>30min内试压管道剩余水压无上升趋势,则应再持续观察60min.当在整个90min内压力下降不超过0.02MPa,则水压试验结果合格.<4>当主试验阶段上述两条件均不能满足时,则水压试验结果不合格,应查明原因并采取相应措施后再重新组织试压.<5>计算实测渗水量应按下式计算:式中 q——实测渗水量<L/min·km>;W——恒压时间内补入管道的水量<L>;T——从开始计时至保持恒压结束的时间<min>L——试验管段的长度<m>.<6>压力管道采用允许渗水量进行最终合格判定依据时,实测渗水量应小于以下公式规定的允许渗水量.硬聚氯乙烯管实测渗水量应小于或等于按下式计算的允许渗水量:式中 q——允许渗水量〕L/rnin·km〔;Di——管道内径〕mm〔;P——压力管道的工作压力〕MPa〔;α——温度一压力折减系数;当试验水温0°~25°时,α取1;25°~35°时,α取0.8;35°~45°时,α取0.63.故结合本工程所用管材<埋地聚乙烯给水管,De315>,本工程的闭水试验允许渗水量为:管材管道内径Di〕mm〔允许渗水量[L/〕min·km〔] HDPE缠绕结构B315 0.00875型管表中各项空格,记录表格应符合表D.0.3的规定,将上述数值的允许渗漏量填入后,判断管道是否合格.表C.0.3 注水法试验记录表工程名称试验日期年月日监理单位:设计单位:建设单位:记录员:6 安全<1>做好安全技术交底,严格执行安全操作规程,严禁违章指导违章操作.<2>施工范围内过路口以及沟槽等危险部位,必须设置加盖等防护措施.<3>对管道进行试验时,要告诉民工不要敲击,以免出现管道爆裂伤人.<4>对井内水位进行检测时,上下井注意安全.<5>试压时后背10米范围内不许站人,禁止闲杂人等在试验范围内逗留.<6>试验前对PE管材焊口处作出标记,重点监视.7 施工须知<1>渗水量试验是对排水管道施工质量总检验的重要环节之一,必须引起足够的重视,渗水量的合格与否与施工过程中的每一道工序都有密切的关系.<2>加强试验前对检查井、管道、支管连接处的全面检查和整修.<3>试验合格后,所有管道要在全线完工前打开,避免留下隐患.<4>试验过程中,如遇较大面积的渗水或漏水,就及时将管内水抽出进行处理,待处理完毕达到要求时,再次灌水试验直到合格为止..。
水厂闭水试验施工方案水厂闭水试验是水厂建设或改造后的一种综合性试验,旨在检验水厂设备的安装、运行和性能是否达到设计要求,并为试验正式运行提供数据和经验。
本文将就水厂闭水试验的施工方案进行详细介绍,包括试验准备、试验过程和试验完成后的工作。
一、试验准备1.安全准备:施工方应组织相关人员进行安全培训,明确施工人员的安全职责和防护措施,并配备必要的安全保护设施和器材。
2.设备准备:检查所有设备的安装情况、电气连接和机械连接是否正确,并进行必要的调试和试运行。
3.供水管道准备:根据设计要求,检查供水管道的完整性和密封性,并做好临时封堵准备。
4.试验文件准备:编制闭水试验的施工方案和操作规程,明确试验的工序、时间和责任人,并向相关人员进行培训。
二、试验过程1.停水准备:提前向用户和相关部门发布停水通告,并与供水公司沟通停水时间和范围。
停水前,应关闭所有进水阀门,并尽量排尽水系统中的残余水。
2.封堵管道:根据试验方案,对供水管道进行必要的封堵,以保证闭水试验的有效进行。
3.水质监测:在闭水试验前,根据设计要求,对供水管道和水质进行监测,并记录下试验前的水质指标。
4.设备试验:闭水试验过程中,需对每个设备进行必要的试验,包括仪表的校准、阀门的操作、泵机的启动和停止等。
5.压力测试:在闭水试验中,需对供水管道进行正压和负压测试,以验证管道的密封性和耐压试验。
6.运行试验:在供水管道封堵完成后,进行一段时间的运行试验,以验证设备运行的稳定性和性能是否满足设计要求。
7.故障处理:对于在闭水试验过程中发现的问题和故障,应及时处理,并将处理过程和结果记录在试验报告中。
三、试验完成后的工作1.试验总结:在试验结束后,组织相关人员对闭水试验的整个过程进行总结,分析试验结果,并提出改进意见和建议。
2.封堵解除:根据试验计划,及时解除对供水管道的封堵,并进行必要的清洗和消毒工作,以确保供水管道的卫生和安全。
3.报告编制:根据闭水试验的结果和总结,编制闭水试验的验收报告,包括试验的目的、过程、结果和改进措施,并提交给有关部门和领导。

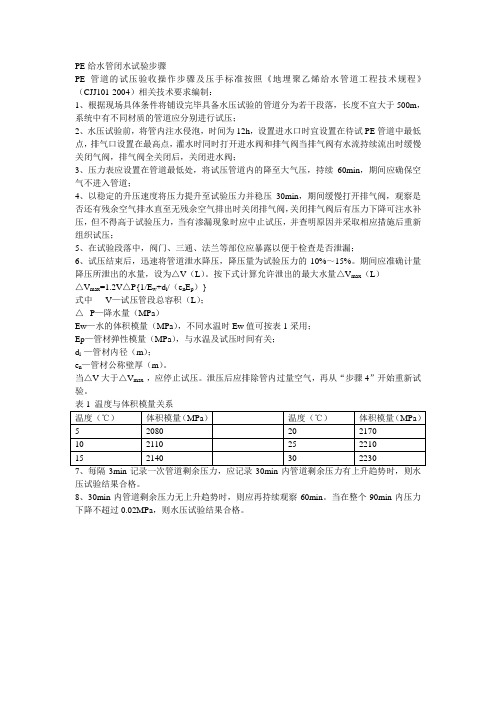

PE给水管闭水试验步骤PE管道的试压验收操作步骤及压手标准按照《地埋聚乙烯给水管道工程技术规程》(CJJ101-2004)相关技术要求编制:1、根据现场具体条件将铺设完毕具备水压试验的管道分为若干段落,长度不宜大于500m,系统中有不同材质的管道应分别进行试压;2、水压试验前,将管内注水侵泡,时间为12h,设置进水口时宜设置在待试PE管道中最低点,排气口设置在最高点,灌水时同时打开进水阀和排气阀当排气阀有水流持续流出时缓慢关闭气阀,排气阀全关闭后,关闭进水阀;3、压力表应设置在管道最低处,将试压管道内的降至大气压,持续60min,期间应确保空气不进入管道;4、以稳定的升压速度将压力提升至试验压力并稳压30min,期间缓慢打开排气阀,观察是否还有残余空气排水直至无残余空气排出时关闭排气阀,关闭排气阀后有压力下降可注水补压,但不得高于试验压力,当有渗漏现象时应中止试压,并查明原因并采取相应措施后重新组织试压;5、在试验段落中,阀门、三通、法兰等部位应暴露以便于检查是否泄漏;6、试压结束后,迅速将管道泄水降压,降压量为试验压力的10%~15%。
期间应准确计量降压所泄出的水量,设为△V(L)。
按下式计算允许泄出的最大水量△V max(L)△V max=1.2V△P{1/E w+d i/(e n E p)}式中V—试压管段总容积(L);△P—降水量(MPa)Ew—水的体积模量(MPa),不同水温时Ew值可按表1采用;Ep—管材弹性模量(MPa),与水温及试压时间有关;d i —管材内径(m);e n—管材公称壁厚(m)。
当△V大于△V max ,应停止试压。
泄压后应排除管内过量空气,再从“步骤4”开始重新试验。
7、每隔3min记录一次管道剩余压力,应记录30min内管道剩余压力有上升趋势时,则水压试验结果合格。
8、30min内管道剩余压力无上升趋势时,则应再持续观察60min。
当在整个90min内压力下降不超过0.02MPa,则水压试验结果合格。
关于防水闭水试验的会议纪要1、工艺流程单组分聚氨酯防水涂料是一种反应固化型合成高分子防水涂料,开盖直接使用。
2、基层清理①基层坚实、平整、无明水、干净,并会同监理工程师交接检查;②平立面交接处、转折处、阴阳角、管根等均应做成50mm圆弧角,出基层的构件安装完毕后方可进行防水施工;③细部附加处理:在所有的阴阳角、地漏、管道根部等细部施工部位应增加涂刷SPU-301单组分聚氨酯防水涂料,做增强处理,涂刷宽度为500mm。
④涂刷第一遍涂层,节点处理完毕且涂刷干燥后,进行第一遍大面涂层的施工。
涂刷时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡,涂刷方向与底涂相互垂直。
⑤涂刷第二遍涂层同上。
面层涂膜施工。
⑥在第二遍涂层干燥后(一般以手摸不粘手为准),进行最后一遍涂层的施工,涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果,在立面涂膜防水层施工完毕后,建议撒布一道细砂进行加强防水层与保护层之间的粘接,或在防水层施工完毕,保护层施工之前采用涂刷一道素水泥浆也可以加强粘接。
⑦待自检合格后报请监理及建设方按照要求进行验收,验收合格后及时进行保护层的施工。
3、屋面卷材防水细部做法(1)、基层处理基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝应用聚合物砂浆补平,施工前应对基层检查和验收,符合要求后进行清理和清扫,必要时用吸尘器或高压吹尘机吹净。
(2)、涂刷基层处理剂在铺贴卷材之前,涂刷雨虹系统专用的BPB-201改性沥青基层处理剂或BPS-201沥青基层处理剂,基层处理剂应均匀,并完全覆盖所有部位,不得漏涂,尤其是细部。
(3)、节点细部附加防水层基层处理剂干燥后按相关规范或设计要求对需做附加防水层的部位进行处理。
复杂细部和收头粘结自粘卷材时宜用喷灯热熔辅助。
一般部位附加层卷材应满粘于基层,应力集中部位应根据规范空铺。
(4)、大面防水层自粘卷材铺贴水平面施工:基层处理剂干燥后,及时弹线并铺贴卷材。
通水通电试验单
编号:版本:B/0
业主意见:
业主签字:装修负责人签字:
年月日年月
说明:
1、本表格须在装修开工前填写。
2、在第1、2项否处划勾后,如在装修之后出现渗漏现象,由业主和装修单位负责其所造成的
一切损失。
3、在第3项“是”处划勾后,如在装修之后出现没电或经常无故跳闸现象,由业主和装修单位
共同负责。
4、在第4项“是”处划勾后,在改动之前应向管理处申报,由管理处委派施工单位进行改装,
费用由业主自行承担;未经申报私自改动造成故障或无法使用时,由业主和施工单位负责。
5、划勾划叉后不允许有涂改现象,如果有划叉的现象,在装修之前(保修期之内)由发展商整
改,整改后再检验,并再划此表,原表一起保留。
如果业主不要发展商整改的,要留下书面的意见,发展商的保修责任解除。
管理处
(盖章)
年月日。
提高克拉管闭水试验一次合格率QC活动汇报材料(惠安县农村生活污水治理工程PPP项目)二○二一年十二月目录一、工程概况: (1)二、小组简介: (1)三、选题理由 (2)四、现状调查 (3)五、设定目标 (5)六、可行性分析 (6)七、原因分析 (7)八、要因确认 (7)九、制定对策 (13)十、对策实施 (15)十一、效果检查 (23)十二、项固措施 (28)十三、总结和下一步打算 (28)一、工程概况:本项目位于福建省泉州市惠安县,地处泉州湾与湄州湾之间,依山临海,与台湾隔海相望。
本项目建设范围覆盖全县12个镇,218个行政村(社区)。
新建污水收集管网暂定686.974km及污水提升泵站39座(设计规模约为6900m3/d),新建污水处理设施194座,改造提升已建的19座处理设施,总规模1.909万m3/d,总服务人口为54.89万人,共计15.02万户。
项目主要通过新建污水管网汇集处理农村生活污水,主管网管道采用克拉管,检查井为预制检查井及塑料检查井。
二、小组简介:本QC小组成立于2021年3月,由项目经理、技术负责人、施工技术员、质检员等9人组成,小组成员均接受过全面质量管理(TQC)学习培训。
小组具体简介详见下表:表1-QC小组成员人员组成及分工三、选题理由1、质量强制要求本工程使用的克拉管重力流无压管道的闭水试验作为管道功能性试验的一种,属于验收规范中的主控项目,经抽检检验,必须全部合格。
2、社会影响深远惠安县农村生活污水治理工程PPP项目为民生工程,对农村居民住宅的厕所、洗浴、厨房等排出污水进行收集、处理、达标排放。
服务范围为惠安县12个乡镇218个行政村,同时,本项目突出对惠安县三大饮用水源保护地:黄塘溪、林辋溪、蔗潭溪流域沿线村庄的污水治理,关系全县50多万人口的饮用水安全与保护,也是提升乡村基本公共服务水平、建设美丽乡村、推进城乡发展一体化的重要体现。
3、返工影响大由于本项目具有点多面广、地质情况复杂、村落道路狭窄、交通干扰大等特点。
