防水工程闭水实验记录单
- 格式:doc
- 大小:26.00 KB
- 文档页数:1

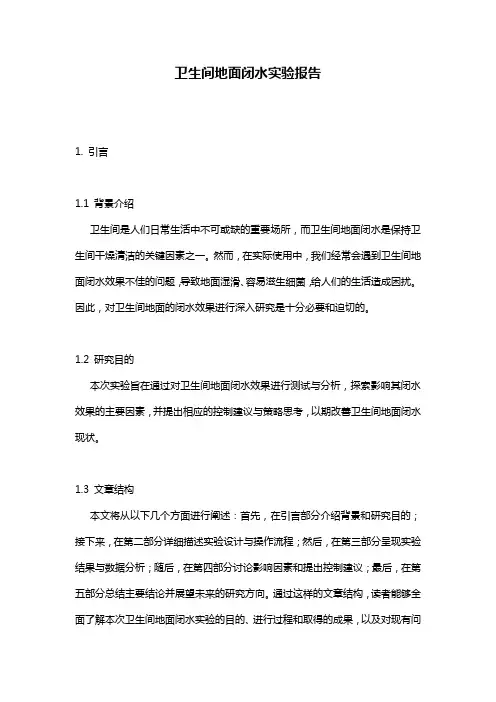

卫生间地面闭水实验报告1. 引言1.1 背景介绍卫生间是人们日常生活中不可或缺的重要场所,而卫生间地面闭水是保持卫生间干燥清洁的关键因素之一。
然而,在实际使用中,我们经常会遇到卫生间地面闭水效果不佳的问题,导致地面湿滑、容易滋生细菌,给人们的生活造成困扰。
因此,对卫生间地面的闭水效果进行深入研究是十分必要和迫切的。
1.2 研究目的本次实验旨在通过对卫生间地面闭水效果进行测试与分析,探索影响其闭水效果的主要因素,并提出相应的控制建议与策略思考,以期改善卫生间地面闭水现状。
1.3 文章结构本文将从以下几个方面进行阐述:首先,在引言部分介绍背景和研究目的;接下来,在第二部分详细描述实验设计与操作流程;然后,在第三部分呈现实验结果与数据分析;随后,在第四部分讨论影响因素和提出控制建议;最后,在第五部分总结主要结论并展望未来的研究方向。
通过这样的文章结构,读者能够全面了解本次卫生间地面闭水实验的目的、进行过程和取得的成果,以及对现有问题进行深入思考和展望未来研究方向。
2. 实验设计与操作流程:2.1 实验设计方案:为了研究卫生间地面闭水效果,我们设计了以下实验方案。
首先,我们选取了一间标准的卫生间作为实验场景,并确保其尺寸和设备与普通公共场所一致。
在选择地面材质时,我们考虑到目前常见的卫生间地板有瓷砖、橡胶、水泥等不同材质,因此分别选取了具有代表性的几种材质进行实验比较。
2.2 实验设备准备:为了进行闭水实验,我们需要准备以下实验设备:- 测量工具:如尺子、测量线等用于测量地面密封性能的工具;- 水箱:用于提供大量不同压力下的水源;- 水泵:用于使水以恒定的流速进入卫生间地面;- 试管或容器:用于收集漏出的水,并测量其量;- 计时器:用于记录不同时间段内漏水情况。
2.3 实验具体操作流程:1. 将卫生间彻底清洁干净,确保测试区域无任何污垢或残留物。
2. 对每种不同地面材质进行分组,确保在相同条件下进行比较。
办公-住宅一体化区域既有建筑屋顶太阳能利用与美化示范项目一期屋面防水工程闭水试验方法根据设计要求在屋面防水工程施工完毕后进行闭水试验,用以考核屋面防水工程施工是否达到标准要求,以免出现渗漏,而且也避免钢筋混凝土结构内钢筋遭受腐蚀,影响结构安全。
依据《市政排水管渠工程质量检验标准》(CJJ 3—90)及《屋面工程质量验收规范》GB50207-2002进行检查验收。
1、参加人员总务处相关人员、大院太阳能项目部人员、屋面防水工程分包单位人员2、准备工作充水之前首先将屋面清理干净,以免充水后屋面杂物漂浮水面,影响闭水试验精度。
屋面外缺陷要修补平整,对于预留孔洞,预埋管口及进出口等都要加以临时封堵,同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,用防水材料临时封堵屋面雨水口,雨水口封堵严密不漏水。
3、主要材料室外温度计、标尺、¢25管线、塑料布、彩条布4、充水从2011年12月21日8时开始放水,2011年12月21日16时蓄水完毕,屋面最高处水深不少于20mm,2011年12月21日14时检查,经蓄水试验达到屋面无渗漏后进行排水。
5、区域划分2号楼屋面南、北、中三部分均进行闭水试验,区域划分为先进行北侧充水,然后进行中间充水,最后进行南侧充水。
6、充水点设置将充水点设置在2号楼最近水源处,即2号楼六楼卫生间水源处。
由¢25管线直接引出。
7、检查情况根据《屋面工程质量验收规范》GB50207-2002有关规定制订该试验方法。
屋面工程验收应有雨后或持续淋水或蓄水检验记录,雨水或持续淋水不应小于2H,然后每隔3H检查一次是否有渗漏和积水等情况。
屋面的变形缝、施工缝、后浇带、埋设件等设置构造严禁渗漏。
本次试验对屋面进行闭水试验,缓慢地放水试验,发现渗漏点要做好标记,试验结束后及时进行整改,整改结束后通知项目进行整改验收。
8、试验结果蓄水试验屋面无渗漏后,施工单位质量、工长、总务处相关负责人签字。
9、应急预案为了确保施工安全及2号楼屋面防水工程闭水试验期间办公区物品、财产不受到损坏,总务处需将闭水试验时间通知2号楼屋顶各办公室并铺设塑料布对贵重物品进行覆盖,做好预防工作。
闭水实验不可少闭水实验方法步骤房屋的防水性能对人们的日常生活有着很大的影响,防水做不好会连带出现很多的问题,所以在验收房屋时一定要注意房屋的防水性。
闭水试验就是一种常用的防水实验,它可以很好的测试房间防水是否过关。
下面装修界小编就为大家介绍一下闭水实验方法步骤。
闭水实验方法步骤一、闭水试验不可少闭水试验是防水检查的重要工作,对于原有的防水层,通过闭水试验,可以了解防水层状况是否完好,是否需要修补,是否有必要重做防水层。
对于新做的防水层则可以用来检查防水施工是否合格。
二、闭水试验一般做法闭水试验一定要等防水涂料干透了以后才能做,首先要将准备好的沙子装进塑料袋里,严实地堵住地漏,防止蓄的水跑掉;然后将水有可能满出来的门口堵上水泥;接着放水,水要将整个涂闭水试验的地面全部都要浸湿,一般放10cm就足够了,如果怕放的水在未来的48小时内蒸发掉,一般放20cm。
三、闭水试验判断标准闭水试验时间,夏天至少24小时,冬天至少48小时,在这段时间内观察水面有无明显下降,特别是楼下住家的房顶有没有发生渗漏,以检查防水施工是否合格。
轻质墙体须做淋水试验,用水管在墙面自上而下不间断喷淋3分钟,4小时以后观察墙体的另一侧是否会出现渗透现象,如果无渗透可认为防水施工验收合格。
四、闭水试验操作细节做闭水试验时要注意以下几点:首先地漏一定要堵严实,如果地势一样要在门口堵水泥的,一定等水泥干了以后再放水;其次,放水的时候在水柱直接接触地面的地方垫上个盆子或者盖子之类的,防止水压太强破坏防水层。
五、闭水不合格的处理方法如果闭水试验不过关,防水工程必须整体重做,然后再重新进行验收。
验收合格之后才可进行其他的施工。
六、了解房屋防水的保修期限一般房屋的防水都是由装修公司施工,根据《住宅室内装饰装修管理办法》第32条规定,在正常使用条件下,住宅室内装饰装修工程的最低保修期限为两年,有防水要求的厨房、卫生间和外墙面和防渗漏为五年。
因此,如果房屋在5年内出现渗漏,可以找装修公司要求承担责任。
地下室防水效果检查记录一、工程概述本次检查的地下室位于_____小区_____栋,地下室建筑面积为_____平方米,主要用于停车和设备存放。
地下室防水工程于_____年_____月_____日开始施工,于_____年_____月_____日完成。
二、检查目的为了确保地下室在使用过程中不会出现渗漏问题,保障地下室的正常使用功能,对地下室的防水效果进行全面检查。
三、检查依据1、《地下防水工程质量验收规范》(GB 50208-2011)2、地下室防水工程设计图纸及相关技术文件3、施工单位提供的地下室防水工程施工方案及质量保证资料四、检查内容1、防水层外观检查对地下室的顶板、侧墙和底板的防水层进行外观检查,检查防水层是否平整、无空鼓、无裂缝、无褶皱等缺陷。
同时,检查防水层的搭接部位是否牢固、密封,无翘边现象。
2、防水层厚度检查采用抽样检测的方法,对地下室的防水层厚度进行检查。
在顶板、侧墙和底板分别选取若干个检测点,使用专业的测厚仪进行测量,检查防水层的厚度是否符合设计要求。
3、细部节点处理检查对地下室的阴阳角、变形缝、穿墙管、后浇带等细部节点的防水处理进行检查。
检查细部节点的附加防水层是否铺设到位,密封材料是否填充饱满,止水带是否安装牢固。
4、渗漏情况检查在地下室进行闭水试验,观察地下室是否存在渗漏现象。
闭水试验时间为_____小时,试验期间对地下室的顶板、侧墙和底板进行全面观察,记录渗漏的部位、渗漏形式和渗漏量。
五、检查方法1、外观检查采用目测的方法,对地下室的防水层外观进行检查。
检查人员在距离防水层表面_____米左右的位置,用肉眼观察防水层的表面情况。
2、厚度检查使用超声波测厚仪或针刺法对防水层的厚度进行检查。
超声波测厚仪的测量精度为_____毫米,针刺法的测量误差控制在_____毫米以内。
3、渗漏检查在地下室的顶板、侧墙和底板分别设置若干个闭水试验区域,每个区域的面积不小于_____平方米。
在试验区域内封堵排水口,注入适量的水,使水位达到设计要求的高度。
防水基层过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 基层是否清理干净(无油污、灰锅巴、积水),并在阴角部位做好“R”角(30-50mm)2 找平层是否完成(平整、无开裂、坡向正确)3 烟道、管道和地漏吊洞必须按要求施工完成,并已通过结构蓄水试验4 烟道周边是否做高于结构面50mm的反坎或R角5 地漏安装高度是否满足防水保护层完成面高1.5cm6 结构蓄水试验是否合格施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:蓄水实验验收单工程名称验收部位施工单位验收时间我班组已完成防水工程,经甲方,监理工程师、总包方技术负责人及我方质检员检查合格,并经过48小时闭水实验无渗漏现象,现移交于你公司进行下道工序,请加强该工序成品保护;施工单位单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:涂膜防水工程质量验收记录工程名称验收部位施工单位验收时间验收项目验收记录1、防水涂料和胎体增强材料必须符合设计要求(出厂合格证、检验报告、现场抽样复验报告)2、涂膜防水层不得有渗漏或积水现象(雨后,淋水,蓄水检验);3、涂膜防水层与基层应黏结牢固,表面平整,涂刷均匀,无流淌邹、鼓泡、露胎体和翘边等缺陷;4、涂膜防水的平均厚度应符合设计要求,最小厚度应补小于设计厚度80%;5、厨房(JS)1.5厚并完成室内地坪完成面上翻450,阴角及管洞、烟道周边加300(墙、地各150)网格布,洞口做到墙外侧;生活阳台,露台、空调板(JS):1.5厚,完成室内地坪完成面上翻150,阴角及洞口加300宽网格布(墙、地各150);卫生间:单组份聚氨酯,完成室内地坪完成面上翻 1.8m,厚度要求:0.45m以下(含地面)1.5,0.45m以上为1.0,阴角及管洞处加300宽网格布(墙、地各150);施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:水井防水验收记录表工程名称验收部位施工单位验收时间序号验收内容验收意见1 防水材料为JS涂膜防水,有进场验收记录,配比正确2 基层清理干净,无露筋、孔洞,涂刷1:0.4水泥浆一道,表面干燥3 管道洞口已吊洞,且吊洞密实,无渗水4JS涂膜防水厚度达到1.0厚,墙面上翻高度250mm,厚薄均匀,无沙眼、起泡施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:大堂、架空层防水、回填、钢筋砼施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 防水材料是否通过验收、报审、复检JS1.5厚上翻高度 0.00以上200,(结构2板及砼地坪各一道)3 1:6水泥炉渣回填分层夯实4 80厚C15砼( 6.5@300双向)振动密实给水水管网是否安装到位,导管高度 0.005以上10cm施工单位意见项目经理/专职质检员:监理单位验收意见监理工程师:建设单位验收意见责任工程师:屋面找坡及附加层施工过程验收记录工程名称验收部位施工单位验收时间序号检查内容验收意见1 找坡找平层平整,坚实,无起砂,开裂。

闭水试验目录试验条件试验程序参考资料编辑本段试验条件对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。
闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。
编辑本段试验程序在具备了闭水条件后,即可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上游井口高度。
注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1~2天进行闭水试验;2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。
3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L),式中Q---每km管道每d的渗水量q---闭水管道30分钟的渗水量L---闭水管段长度当Q≤允许渗水量时,试验即为合格。
编辑本段参考资料《市政排水管渠工程质量检验标准》(CJJ 3—90)采用满管闭水试验方法天津市城乡建设和交通委员会关于开展全市在建建设工程质量大检查的通知(建质安[2009]177号)各区、县建委,各集团(总)公司,各有关建设、勘察、设计、施工、监理、检测单位:为贯彻落实住房和城乡建设部全国建筑工程质量安全电视电话会议精神,做好2009年全国建设工程质量监督执法检查迎检工作,按照市领导指示,市建设交通委定于7月份组织开展为期一个月的全市在建工程质量大检查,现将有关事项通知如下:一、检查范围本市行政区域内在建住宅、公建等房屋建筑工程,大型厂房、仓库等工业项目,桥梁、道路及地铁等市政基础设施工程。
屋面防水施工前的闭水试验一、引言屋面防水是建筑工程中非常重要的一环,其质量直接关系到建筑物的使用寿命和安全性。
而在进行屋面防水施工之前,闭水试验是必不可少的一项工作。
闭水试验的目的是检测屋面防水系统是否能够有效地阻止水的渗透,确保施工质量符合规范要求。
二、试验前准备1. 确定试验方法:闭水试验通常分为静态试验和动态试验两种方法。
静态试验是将一定高度的水倒入试验区域,观察一段时间后检查是否有渗漏现象;动态试验是通过水龙头或水泵将水源连续注入试验区域,模拟真实使用情况下的水压力。
根据具体情况选择合适的试验方法。
2. 准备试验设备:包括试验水源、水泵、水管、水表等设备,确保试验过程中能够提供稳定的水压和流量。
3. 准备试验材料:根据屋面防水系统的类型选择相应的试验材料,如防水卷材、胶粘剂、密封材料等。
三、试验过程1. 清洁试验区域:在进行闭水试验前,首先要将试验区域清洁干净,确保没有任何杂物和污物。
清洁工作可以采用清扫、吸尘、冲洗等方法进行。
2. 安装试验材料:根据施工图纸或设计要求,按照正确的施工方法安装防水卷材、胶粘剂和密封材料。
确保各个材料之间的连接处紧密无缝,并且与周围构件密贴。
3. 进行闭水试验:根据选择的试验方法,将水源接入试验区域,逐渐增加水压或流量。
观察一定时间后,检查试验区域是否有渗漏现象。
如果存在渗漏,记录泄漏点的位置和情况,并及时修复。
4. 试验结束:试验完成后,关闭水源,排空试验区域内的水。
清理试验现场,整理试验记录和资料。
四、试验结果分析根据闭水试验的结果,进行相应的分析和判断。
如果试验区域没有出现渗漏现象且各项指标符合规范要求,则说明屋面防水系统具备良好的密封性和耐水性,可以继续进行后续施工。
如果出现渗漏或其他不合格情况,则需要及时找出原因,并采取相应的措施加以修复。
五、试验注意事项1. 安全第一:在进行闭水试验时,要确保工作人员的安全。
遵守相关安全操作规范,佩戴必要的防护设备,防止发生意外事故。
